外墙真石漆施工方案 标准版 模板.docx

上传人:p** 文档编号:390043 上传时间:2023-08-06 格式:DOCX 页数:5 大小:18.01KB
下载 相关 举报
外墙真石漆施工方案 标准版 模板.docx_第1页
第1页 / 共5页
外墙真石漆施工方案 标准版 模板.docx_第2页
第2页 / 共5页
外墙真石漆施工方案 标准版 模板.docx_第3页
第3页 / 共5页
外墙真石漆施工方案 标准版 模板.docx_第4页
第4页 / 共5页
外墙真石漆施工方案 标准版 模板.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙真石漆施工方案 标准版 模板.docx》由会员分享,可在线阅读,更多相关《外墙真石漆施工方案 标准版 模板.docx(5页珍藏版)》请在第壹文秘上搜索。

1、外墙真石漆施工方案一、工程的重要性及工期安排:真石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造优良工程。外墙真石漆面积约为2000忆计划工期为15天。二、施工工序:墙面检查修补清理T墙面批腻子施工一抗碱底漆施工T主涂层真石漆施工一勾绛修理一罩面层(罩光漆)施工T清理场地。三、墙面施工工艺要求:1、检查主体墙面平整度及线条是否顺直清晰,面要求平整、干燥(有10天以上养护期),无浮尘、油脂及沥青等油污,墙基PH值10,含水率10%,并对整体墙面进行检查,是否有空鼓现象,并对多孔质、粗糙表面进行修补打磨,确保墙面整体效果。2、墙面批腻子施工:用外墙专用腻子对墙面进行批刮,首

2、先对局部不平整的墙面进行施工,后对整体墙面进行批刮,并用砂纸打磨,直至墙面平整为止。3、抗碱底漆施工:待上述工作完成后,采用抗碱底漆进行施工,最好先滚涂,再用排刷刷一遍,防止漏刷,增强墙体与面涂的粘合强度及防水功能,底漆用量约0.1-0.15Kgm2e4、主涂层真石漆施工:待底涂层完全干燥后(一般需4-6小时),即可进行施工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、喷枪口径及喷涂量。施工采用专用喷枪进行喷涂施工,调节枪头孔径及气流,喷出所需效果即可。其用量为5-6Kgm25、勾缝修整施工:在施工结束后,对不良的墙面及时修整,对分割线进行勾隆,勾缝要求匀直,确保墙面整体美观。6

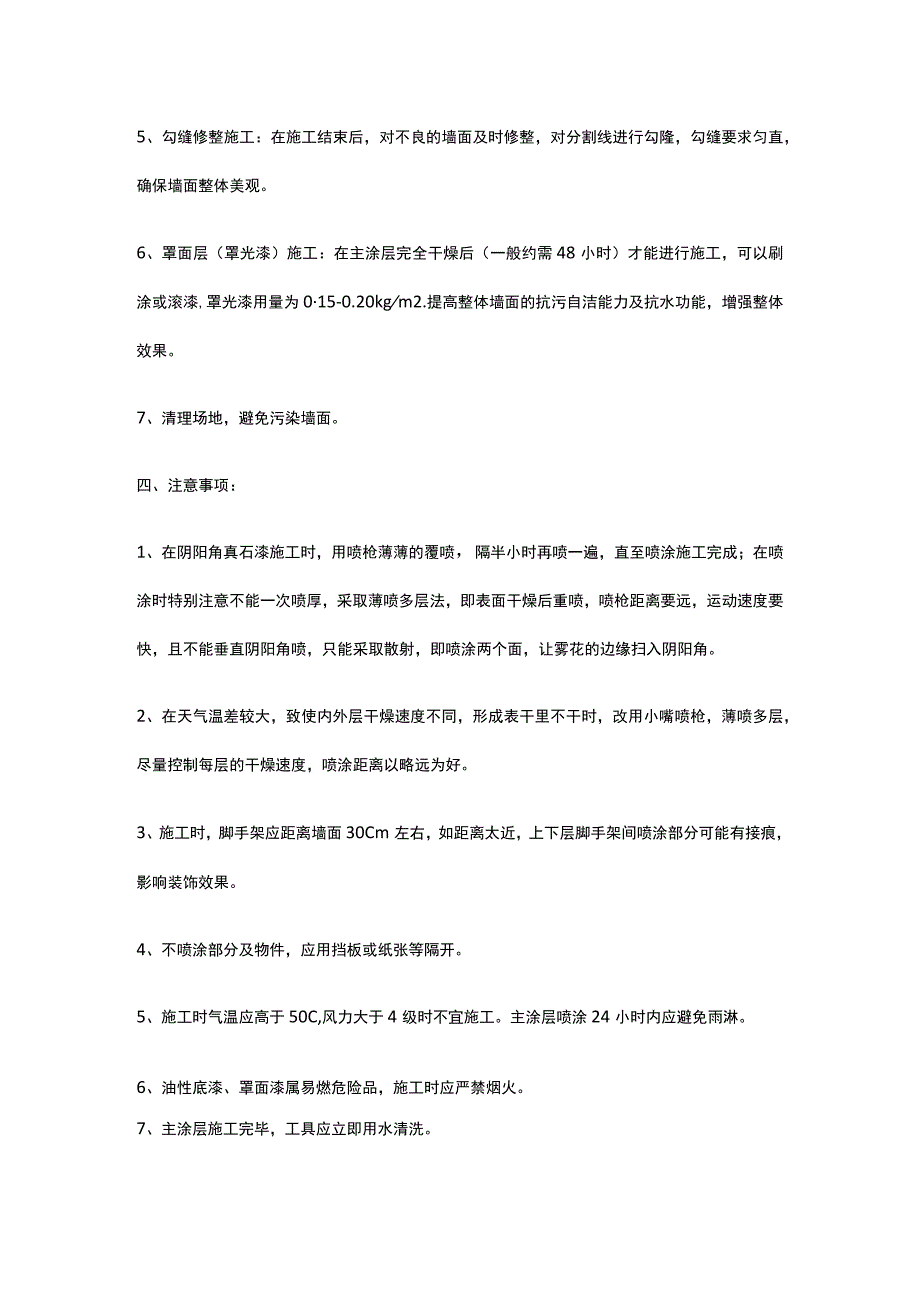

3、、罩面层(罩光漆)施工:在主涂层完全干燥后(一般约需48小时)才能进行施工,可以刷涂或滚漆,罩光漆用量为015-0.20kgm2.提高整体墙面的抗污自洁能力及抗水功能,增强整体效果。7、清理场地,避免污染墙面。四、注意事项:1、在阴阳角真石漆施工时,用喷枪薄薄的覆喷,隔半小时再喷一遍,直至喷涂施工完成;在喷涂时特别注意不能一次喷厚,采取薄喷多层法,即表面干燥后重喷,喷枪距离要远,运动速度要快,且不能垂直阴阳角喷,只能采取散射,即喷涂两个面,让雾花的边缘扫入阴阳角。2、在天气温差较大,致使内外层干燥速度不同,形成表干里不干时,改用小嘴喷枪,薄喷多层,尽量控制每层的干燥速度,喷涂距离以略远为好。3

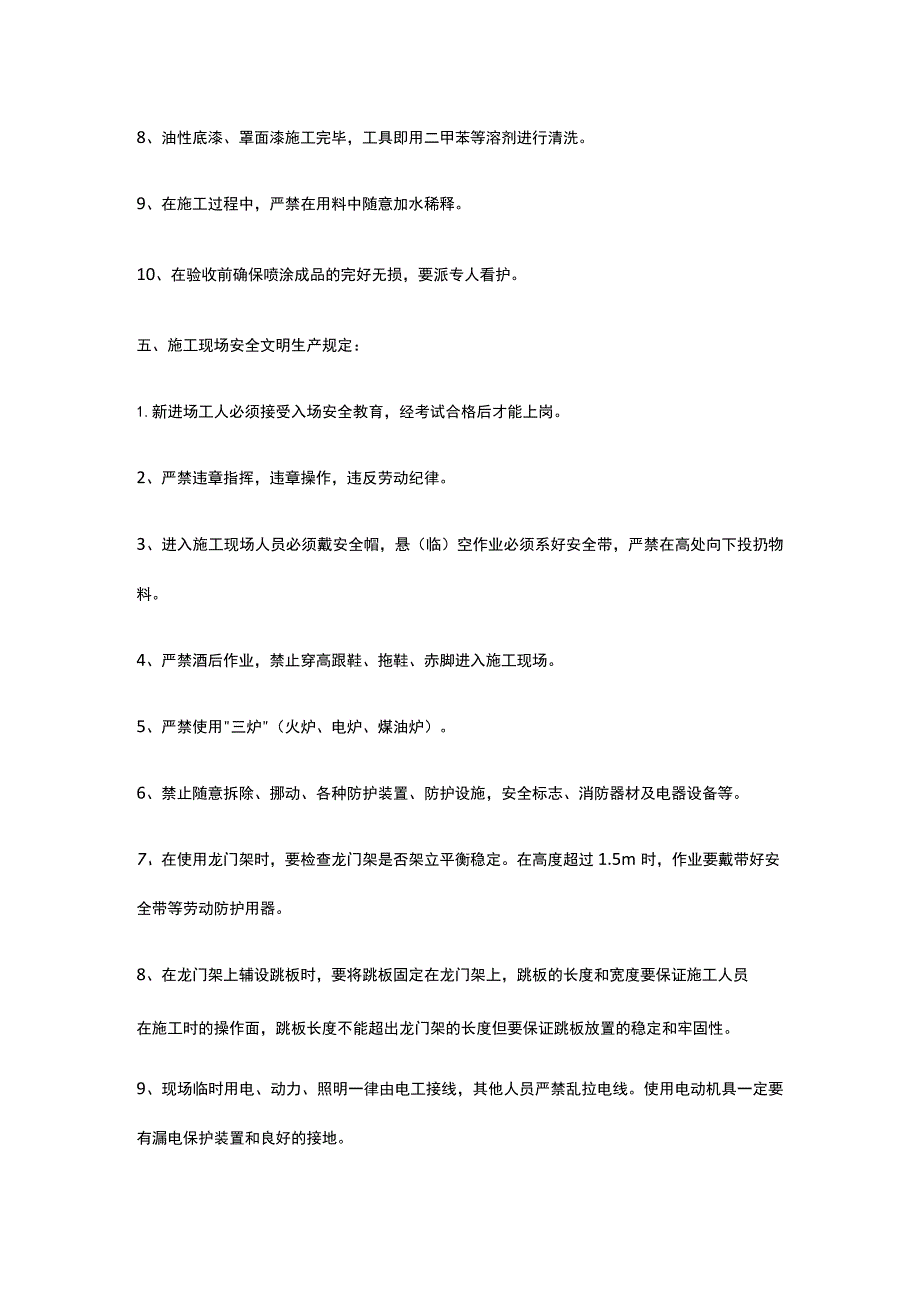

4、、施工时,脚手架应距离墙面30Cm左右,如距离太近,上下层脚手架间喷涂部分可能有接痕,影响装饰效果。4、不喷涂部分及物件,应用挡板或纸张等隔开。5、施工时气温应高于50C,风力大于4级时不宜施工。主涂层喷涂24小时内应避免雨淋。6、油性底漆、罩面漆属易燃危险品,施工时应严禁烟火。7、主涂层施工完毕,工具应立即用水清洗。8、油性底漆、罩面漆施工完毕,工具即用二甲苯等溶剂进行清洗。9、在施工过程中,严禁在用料中随意加水稀释。10、在验收前确保喷涂成品的完好无损,要派专人看护。五、施工现场安全文明生产规定:1.新进场工人必须接受入场安全教育,经考试合格后才能上岗。2、严禁违章指挥,违章操作,违反劳动

5、纪律。3、进入施工现场人员必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。4、严禁酒后作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。5、严禁使用三炉(火炉、电炉、煤油炉)。6、禁止随意拆除、挪动、各种防护装置、防护设施,安全标志、消防器材及电器设备等。7、在使用龙门架时,要检查龙门架是否架立平衡稳定。在高度超过1.5m时,作业要戴带好安全带等劳动防护用器。8、在龙门架上辅设跳板时,要将跳板固定在龙门架上,跳板的长度和宽度要保证施工人员在施工时的操作面,跳板长度不能超出龙门架的长度但要保证跳板放置的稳定和牢固性。9、现场临时用电、动力、照明一律由电工接线,其他人员严禁乱拉电线。

6、使用电动机具一定要有漏电保护装置和良好的接地。10、下班前必须拉掉电源开关,使各种机械处在无电源状态,无问题时方可离开现场。11、施工场地保持清洁,建筑垃圾及废料及时清理到指定地点堆放,工完场清,保证施工场地的清洁和施工道路的畅通。12、抓好文明施工的宣传和落实工作,教育职工自觉遵守文明施工守则,开展群众性的建文明工地活动。13、遵守厦门市有关环卫、市容场容管理的规定,按照现场文明施工细则加强现场文明施工管理。真石漆3.5元一公斤,一平米大概3-5公斤.底漆一公斤15元左右.每公斤刷15平米左右,面漆大概17元左右可以涂刷15平米,腻子大概2元一公斤每平米大概用1-2公斤,人工根据外墙的装饰效果不同大概15-20元每平米.综合大概一平米的价格在45-50元一平米真石漆一桶100元左右,可喷5-6平方米加各种费用和底漆腻子,人工等全部下来38-40元满可以下来!真石漆6-18元kg用量3-5KG/平米底漆17-30元kg用量0.12KG/平米面漆20-50元kg用量0.3KG/平米腻子2-5元kg用量1-2KG/平米人工15-20元吊篮租赁4-6元辅料2元管理费2元税金4-6%提供真石漆2.6元一公斤。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
