室内涂料工程技术交底.docx

上传人:p** 文档编号:390386 上传时间:2023-08-06 格式:DOCX 页数:6 大小:24.79KB
下载 相关 举报
室内涂料工程技术交底.docx_第1页
第1页 / 共6页
室内涂料工程技术交底.docx_第2页
第2页 / 共6页
室内涂料工程技术交底.docx_第3页
第3页 / 共6页
室内涂料工程技术交底.docx_第4页
第4页 / 共6页
室内涂料工程技术交底.docx_第5页
第5页 / 共6页
室内涂料工程技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《室内涂料工程技术交底.docx》由会员分享,可在线阅读,更多相关《室内涂料工程技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

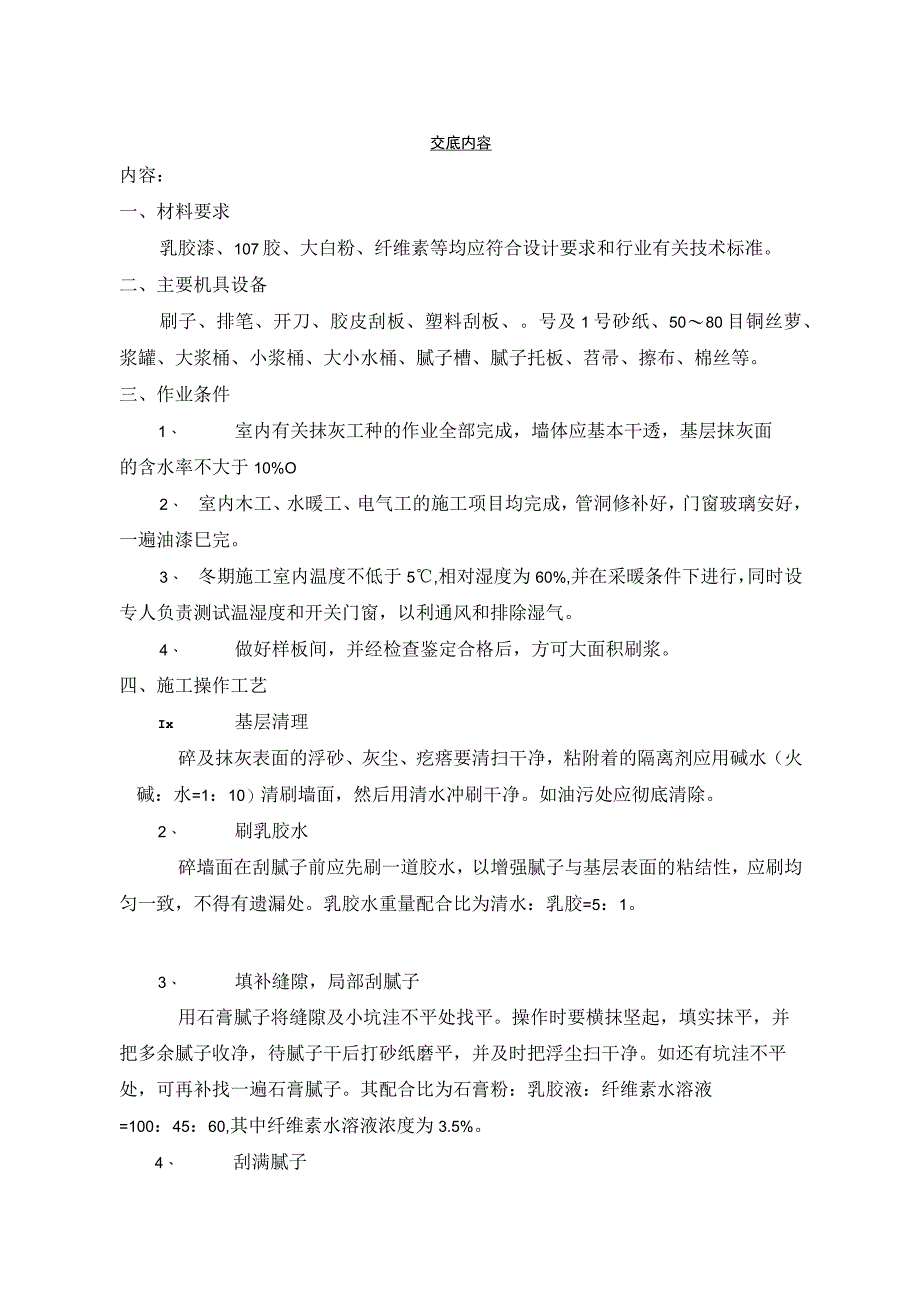

1、81中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海航学院飞行模拟机楼(一期)工程第页共5页楼栋号分项工程名称室内涂料工程工程量分包公司负责人交底内容内容:一、材料要求乳胶漆、107胶、大白粉、纤维素等均应符合设计要求和行业有关技术标准。二、主要机具设备刷子、排笔、开刀、胶皮刮板、塑料刮板、。号及1号砂纸、5080目铜丝萝、浆罐、大浆桶、小浆桶、大小水桶、腻子槽、腻子托板、苕帚、擦布、棉丝等。三、作业条件1、 室内有关抹灰工种的作业全部完成,墙体应基本干透,基层抹灰面的含水率不大于10%O2、 室内木工、水暖工、电气工的施工项目均完成,管洞修补好,门窗玻

2、璃安好,一遍油漆巳完。3、 冬期施工室内温度不低于5,相对湿度为60%,并在采暖条件下进行,同时设专人负责测试温湿度和开关门窗,以利通风和排除湿气。4、 做好样板间,并经检查鉴定合格后,方可大面积刷浆。四、施工操作工艺Ix基层清理碎及抹灰表面的浮砂、灰尘、疙瘩要清扫干净,粘附着的隔离剂应用碱水(火碱:水=1:10)清刷墙面,然后用清水冲刷干净。如油污处应彻底清除。2、 刷乳胶水碎墙面在刮腻子前应先刷一道胶水,以增强腻子与基层表面的粘结性,应刷均匀一致,不得有遗漏处。乳胶水重量配合比为清水:乳胶=5:1。3、 填补缝隙,局部刮腻子用石膏腻子将缝隙及小坑洼不平处找平。操作时要横抹坚起,填实抹平,并

3、把多余腻子收净,待腻子干后打砂纸磨平,并及时把浮尘扫干净。如还有坑洼不平处,可再补找一遍石膏腻子。其配合比为石膏粉:乳胶液:纤维素水溶液=100:45:60,其中纤维素水溶液浓度为3.5%。4、 刮满腻子操作时要往近刮平,注意上下左右接槎,两刮板间刮净,不能留有腻子。每遍腻子干燥后应打一遍砂纸,要磨平磨光,慢磨慢打,线角分明,磨完后应将浮尘扫净。腻子配合比为乳胶:滑石粉(或大白粉):20%纤维素=1:5:3.5(重量比)。5、 刷浆刷浆前用排笔把门窗周围刷出20Cm宽,然后再大面积刷浆。刷浆的顺序应先顶棚后墙面,先上后下顺序进行,待第一遍浆干后,用细砂纸将浮粉轻磨掉,并清扫干净,即可刷第二遍浆

4、。6、 冬期施工(1) 内墙刷浆应在采暖条件下进行,室内温度不得低于5,湿度不大于60%o(2) 外买涂料施工时,应根据要求采取防冻措施。五、质量标准(一)保证项目1、选用品种、质量等级、颜色必须符合设计和选定样品的要求及有关标准的规定。2、刷浆工程严禁起皮、掉粉、漏刷和透底。(二)基本项目室内刷浆工程基本项目,见表:室内刷浆工程基本项目项次项目中级标准1反碱、咬色允许有轻微少量,但不超过一处2刷点、刷纹1.5m正视刷点均匀,刷纹通顺3流坠、疙瘩、溅沫允许有轻微少量,但不超过一处4颜色、砂眼、划痕颜色一致,允许有轻微、少量砂眼、划痕5装饰线分色平直偏差不大于2mm(拉5m小线检查,不足5m拉通

5、线检查)6门窗灯具等洁净六、成品保护1、刷浆工序与其它工序要合理安排,避免刷后其它工序又进行修补工作。2、 刷浆时室内外门窗、玻璃、水暖管线、电气开关盒、插座和灯具及其它设备不刷浆的部位,及时用废报纸或塑料薄膜遮盖好。3、 浆活完工后应加强管理,认真保护好墙面。4、 浆膜干燥前,应防止尘土沾污和热气侵袭。5、 移动浆桶等施工工具时,严禁在地面上拖拉,防止损坏地面面层。6、 拆架子或移动高凳子应注意保护好巳刷浆的墙面。七、施工应注意事项1、 基层含水率不大于10%,以防止脱皮。2、 腻子应坚实牢固,不得粉化、起皮和裂纹。3、 基层处理要认真彻底,打砂纸磨平;刮腻子时将野腻子收净,干燥后用砂纸仔细

6、打磨平整、光滑,并清扫干净;大白粉细度要符合要求。4、 刮腻子时,一次不要刮厚,以防止腻子收缩形成裂缝,结果把浆皮拉裂。5、 应注意刷浆层不得过厚,面层浆内胶量要适量,确保干后面层不脱皮。同时为增加浆与基层的粘结强度,可在刷浆前先刷一道胶水。6、 为避免反碱、咬色现象出现,必须在墙体干透后再进行刷浆,同时也要防止室内跑水、漏水后浸湿墙面形成水痕。另外刷浆遍数不能跟的太紧,应遵循合理的施工工序。7、 刷浆前将碎表面油污清刷干净,浆料稠度要合适,以防止出现透底和浆层颜色不均匀的缺陷。8、 为防止皱折、开裂、刷浆作业应在好的天气条件下进行,如在雨季期间施工更要引起重视,应加强成品保护工会签栏质量环保

7、时间时间时间编制审核签发时间时间时间注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私

8、自用火,严禁酒后操作。5穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
