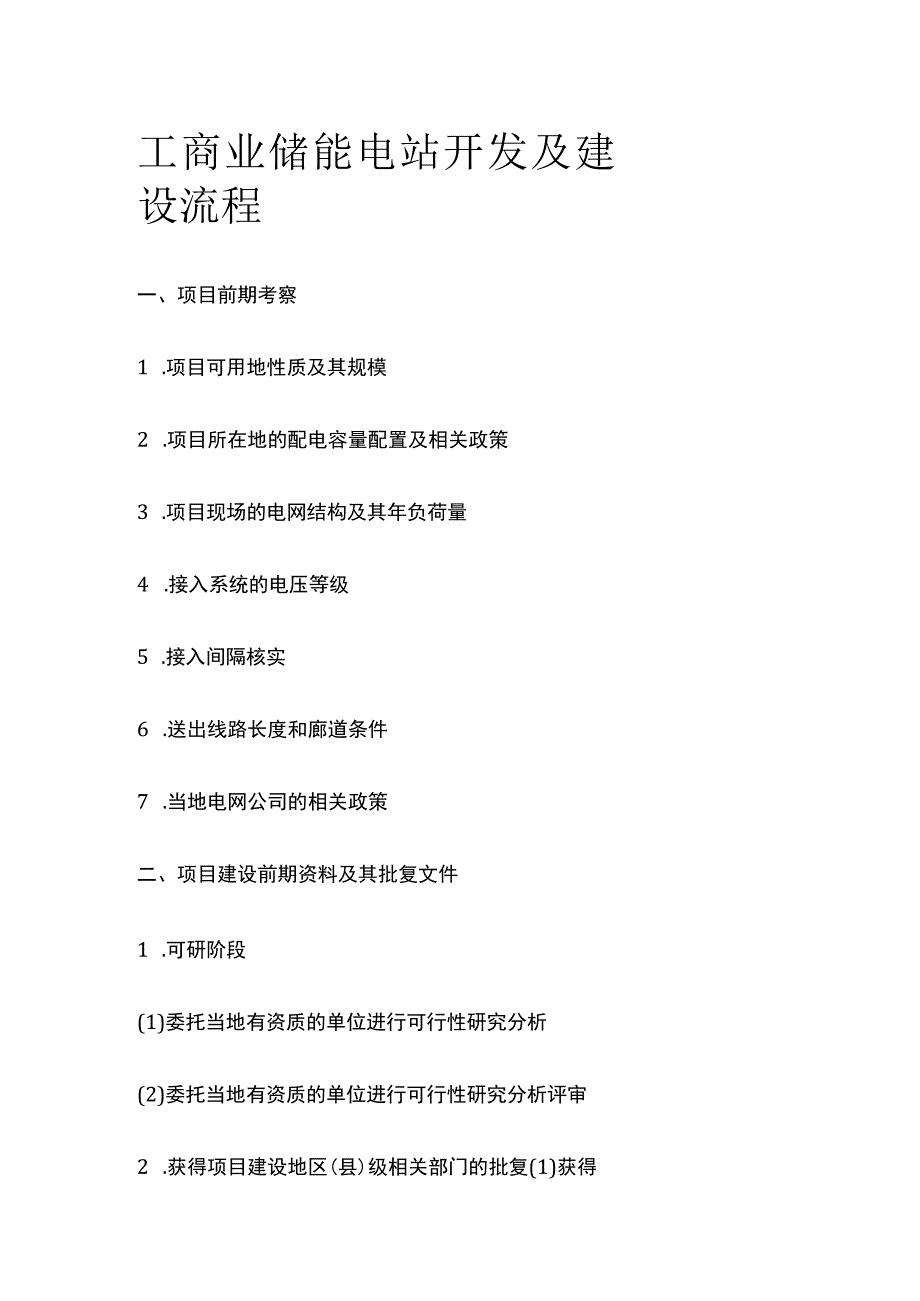

《工商业储能电站开发及建设流程全.docx》由会员分享,可在线阅读,更多相关《工商业储能电站开发及建设流程全.docx(5页珍藏版)》请在第壹文秘上搜索。
1、工商业储能电站开发及建设流程一、项目前期考察1 .项目可用地性质及其规模2 .项目所在地的配电容量配置及相关政策3 .项目现场的电网结构及其年负荷量4 .接入系统的电压等级5 .接入间隔核实6 .送出线路长度和廊道条件7 .当地电网公司的相关政策二、项目建设前期资料及其批复文件1 .可研阶段(1)委托当地有资质的单位进行可行性研究分析(2)委托当地有资质的单位进行可行性研究分析评审2 .获得项目建设地区(县)级相关部门的批复(1)获得县发改委的备案(2)获得省/自治区国土局建设用地预审的初审意见(3)获得省电力公司项目初审意见及电网接入意见(4)获得环保局项目建设初审意见(5)获得城建局项目选

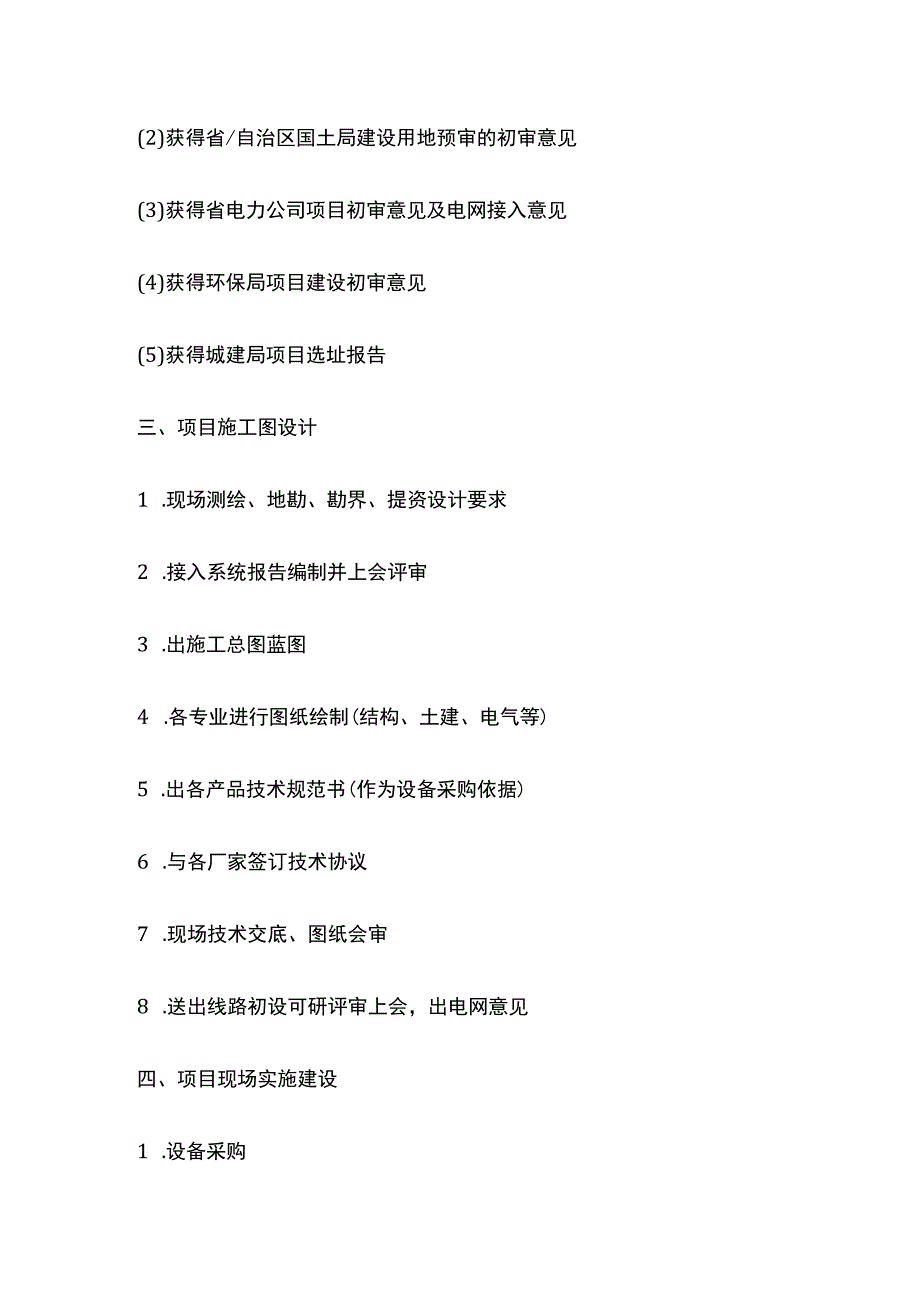

2、址报告三、项目施工图设计1 .现场测绘、地勘、勘界、提资设计要求2 .接入系统报告编制并上会评审3 .出施工总图蓝图4 .各专业进行图纸绘制(结构、土建、电气等)5 .出各产品技术规范书(作为设备采购依据)6 .与各厂家签订技术协议7 .现场技术交底、图纸会审8 .送出线路初设可研评审上会,出电网意见四、项目现场实施建设1 .设备采购2 .储能电站区建设工作(基础浇筑、电池集装箱安装、升压仓安装;汇流箱安装、逆变器、箱变基础建设;箱变、逆变器、直流柜、通讯柜设备安装调试试验;电气连接及电缆敷设;全场接地制作焊接;储能电站区道路建设)3 .生活区建设工作(SVG小室、高压室、中控室、综合用房、水
3、泵房及设备安装;牛活区道路围栏、设备间电缆沟开挖砌筑接地等)所有设备安装、调试、试验、保护调试、电气连接、监控安装、消防设备安装、安全监控摄像等4 .外围线路建设、对侧站设备安装及对侧站对点对调、省调地调的调度调试等5 .所有设备的电缆敷设连接并试验五、项目竣工验收前1 .省市电力建设工程质量监督站验收2 .省市电力建设调试所安评、技术监督验收3 .消防大队验收4 .电网公司验收5 .电站调试方案审核六、升压站反送电流程1 .向电力公司提交反送电申请2 .给交易中心上报接网技术条件3 .与省调与地调分别签署并网调度协议4 .与电力公司签订供用电合同5 .协调确定年度购售电合同6 .下达同意机组并网文件,安排机组并网工作七、电站商业运行1 .签订验收交接书2 .涉网试验完成3 .获得电价批复文件4 .获得消防验收合格书5 .电站运行
