房地产基坑支护方案全.docx

上传人:p** 文档编号:390487 上传时间:2023-08-06 格式:DOCX 页数:15 大小:31.03KB
下载 相关 举报
房地产基坑支护方案全.docx_第1页
第1页 / 共15页
房地产基坑支护方案全.docx_第2页
第2页 / 共15页
房地产基坑支护方案全.docx_第3页
第3页 / 共15页
房地产基坑支护方案全.docx_第4页
第4页 / 共15页
房地产基坑支护方案全.docx_第5页
第5页 / 共15页
房地产基坑支护方案全.docx_第6页
第6页 / 共15页
房地产基坑支护方案全.docx_第7页
第7页 / 共15页
房地产基坑支护方案全.docx_第8页
第8页 / 共15页
房地产基坑支护方案全.docx_第9页
第9页 / 共15页
房地产基坑支护方案全.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《房地产基坑支护方案全.docx》由会员分享,可在线阅读,更多相关《房地产基坑支护方案全.docx(15页珍藏版)》请在第壹文秘上搜索。

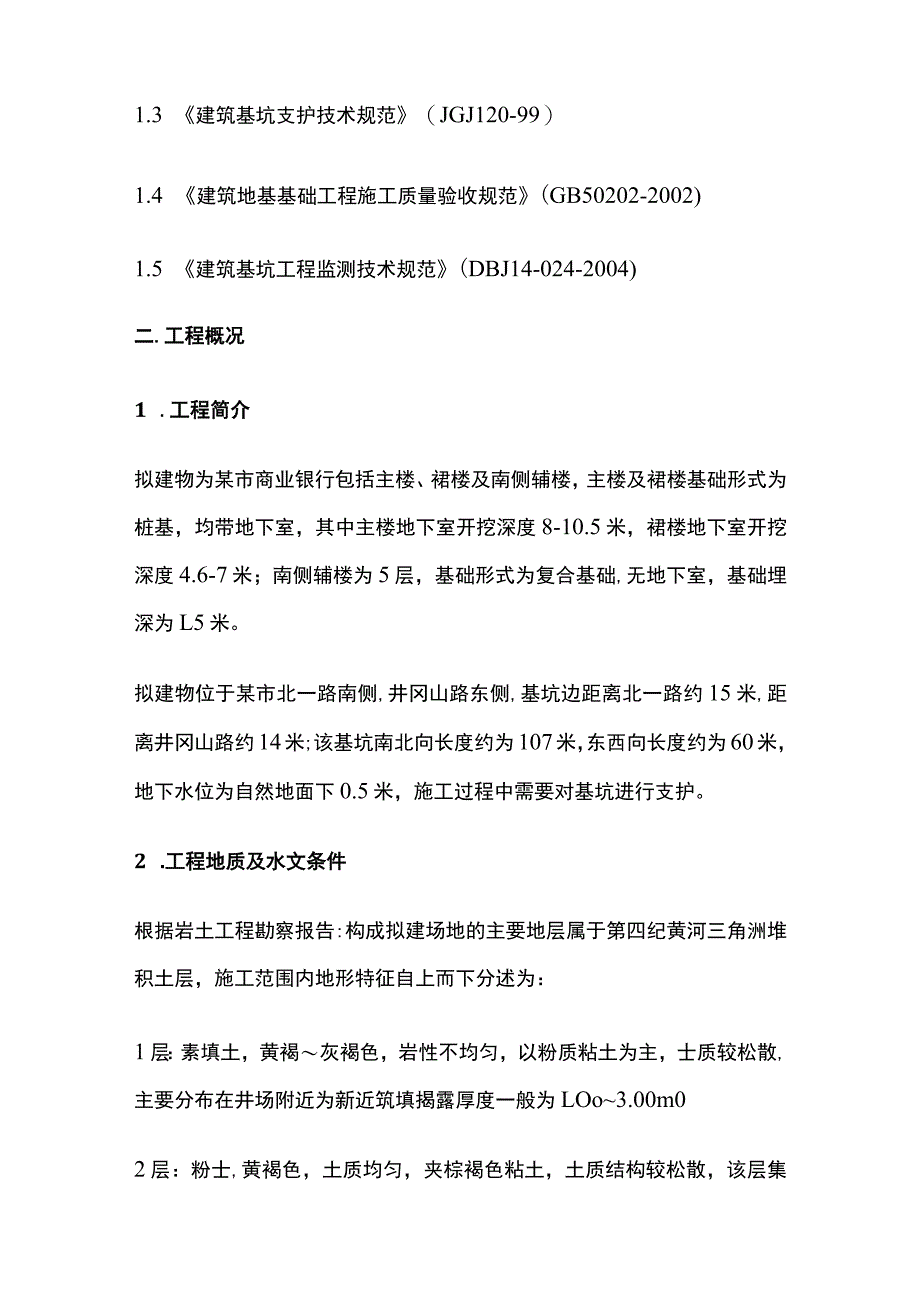

1、房地产基坑支护方案目录-.编制依据及原则二 .工程概况三 .基坑支护方案确定四 .施工方法五 .施工进度计划六 .施工资源计划七、施工平面布置八、安全、文明施工及环境管理九、雨季施工技术措施-编制依据及原则1.1 某市商业银行岩土工程勘察报告(甲方提供)1.2 某市商业银行基础结构施工图(甲方提供)1.3 建筑基坑支护技术规范(JGJ120-99)1.4 建筑地基基础工程施工质量验收规范(GB50202-2002)1.5 建筑基坑工程监测技术规范(DBJ14-024-2004)二.工程概况1 .工程简介拟建物为某市商业银行包括主楼、裙楼及南侧辅楼,主楼及裙楼基础形式为桩基,均带地下室,其中主楼

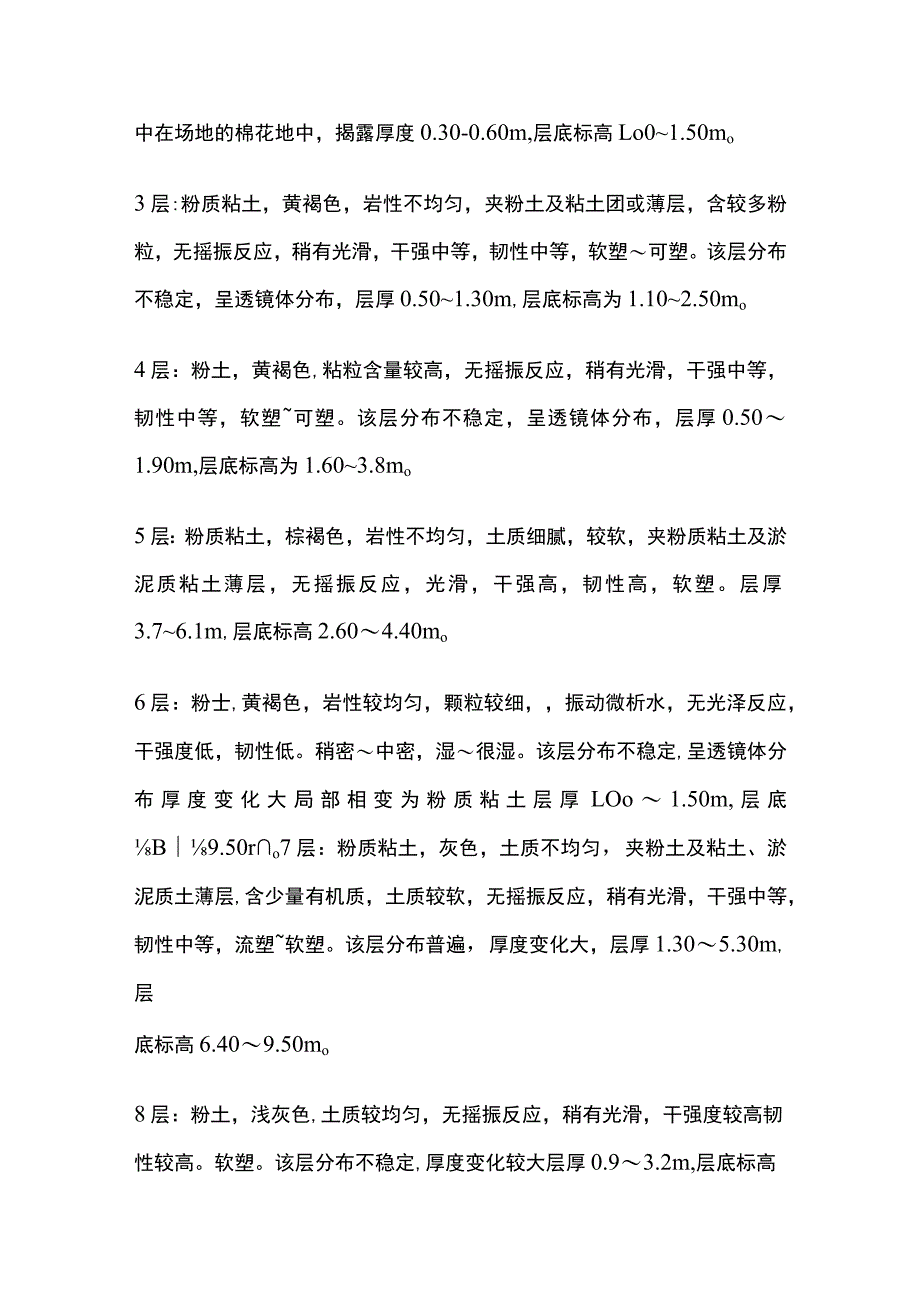

2、地下室开挖深度8-10.5米,裙楼地下室开挖深度4.6-7米;南侧辅楼为5层,基础形式为复合基础,无地下室,基础埋深为L5米。拟建物位于某市北一路南侧,井冈山路东侧,基坑边距离北一路约15米,距离井冈山路约14米;该基坑南北向长度约为107米,东西向长度约为60米,地下水位为自然地面下0.5米,施工过程中需要对基坑进行支护。2 .工程地质及水文条件根据岩土工程勘察报告:构成拟建场地的主要地层属于第四纪黄河三角洲堆积土层,施工范围内地形特征自上而下分述为:1层:素填土,黄褐灰褐色,岩性不均匀,以粉质粘土为主,士质较松散,主要分布在井场附近为新近筑填揭露厚度一般为LOo3.00m02层:粉士,黄褐

3、色,土质均匀,夹棕褐色粘土,土质结构较松散,该层集中在场地的棉花地中,揭露厚度0.30-0.60m,层底标高Lo01.50mo3层:粉质粘土,黄褐色,岩性不均匀,夹粉土及粘土团或薄层,含较多粉粒,无摇振反应,稍有光滑,干强中等,韧性中等,软塑可塑。该层分布不稳定,呈透镜体分布,层厚0.501.30m,层底标高为1.102.50mo4层:粉土,黄褐色,粘粒含量较高,无摇振反应,稍有光滑,干强中等,韧性中等,软塑可塑。该层分布不稳定,呈透镜体分布,层厚0.501.90m,层底标高为1.603.8mo5层:粉质粘土,棕褐色,岩性不均匀,土质细腻,较软,夹粉质粘土及淤泥质粘土薄层,无摇振反应,光滑,干

4、强高,韧性高,软塑。层厚3.76.1m,层底标高2.604.40mo6层:粉士,黄褐色,岩性较均匀,颗粒较细,振动微析水,无光泽反应,干强度低,韧性低。稍密中密,湿很湿。该层分布不稳定,呈透镜体分布厚度变化大局部相变为粉质粘土层厚LOo1.50m,层底B9.50ro7层:粉质粘土,灰色,土质不均匀,夹粉土及粘土、淤泥质土薄层,含少量有机质,土质较软,无摇振反应,稍有光滑,干强中等,韧性中等,流塑软塑。该层分布普遍,厚度变化大,层厚1.305.30m,层底标高6.409.50mo8层:粉土,浅灰色,土质较均匀,无摇振反应,稍有光滑,干强度较高韧性较高。软塑。该层分布不稳定,厚度变化较大层厚0.9

5、3.2m,层底标高9.8013.00mo地下水属于潜水类型,流动缓慢。地下水位变化主要受大气降水影响,补给主要靠大气降水,排泄主要靠蒸发。拟建场区地下水常年最高水位为0.50mo每年夏季降雨量较大,地下水位上升较快,冬季及次年春季干燥,降水较少,地下水位下降。地下水水位变化幅度为0.50-2.0m三.基坑支护方案确定1.方案简介根据本工程的特点,综合考虑场地及周围环境的要求,通过分析计算和工程类比,确定本工程设计方案如下:1.1 基坑西侧基坑西侧邻近井冈山路,基坑开挖深度7米,属于二级基坑,考虑地面堆载、道路及地下管线,该段采用锚喷支护,700单排水泥土搅拌桩,长度12米。锚杆采用48x3.5

6、注浆钢管,共4道,锚杆长度9m,详见1-1剖面;1.2 基坑北侧2-2剖面区段该段开挖深度6.4米,采用锚喷支护,700单排水泥土搅拌桩,长度10.4米,锚杆采用483.5注浆钢管,共3道,锚杆长度9m,详见2-2剖面;13基坑北侧3-3剖面区段由于基坑北侧临近北一路,开挖深度4.6米,考虑地面堆载、道路及地下管线,没有放坡空间,采用锚喷支护,搅拌桩直径700mm,长度7.6米,锚杆采用483.5注浆钢管洪2道,锚杆长度69m,详见3-3剖面;1.4 基坑东侧该段开挖深度4.6米,周边场地空旷,依据当地工程类比,该段采用1:1放坡开挖,并挂单层钢筋网,喷射80mm厚混凝土面层。2 .方案设计2

7、.1 止水帷幕参数本工程采用采用单排水泥土搅拌桩。桩径700mm,桩间咬合200mm,水泥掺入比为16%,沿基坑周围布置。2.2 锚杆参数设计参考建筑基坑支护技术规程(JGJ120-99)中设计要求,并进行抗拔承载力和整体稳定性验算。根据本地区特殊的地层条件和施工经验,锚杆采用钢管击入式,钢管上每隔600咖设置一个直径为8mm的注浆钉,并在注浆孔外侧焊接角钢支架,一方面可减少土体进入注浆管内,另一方面对锚杆起到扩孔的作用,能有效保证锚杆锚固体的抗拔力。参数确定钢管采用:48x3.5普通钢管。局部采用60x3.5普通钢管.间距:水平间距为L2米。锚杆布置见详图,呈梅花形布置。长度:见详图。倾角:

8、倾角为15度。注浆材料:用纯水泥浆。水泥采用325#普通硅酸盐水泥,水灰比0.45。锚杆加强筋:采用HRB23516螺纹钢筋。支护面层面层采用80mm厚的钢筋网喷射混凝土混凝土标号选用C20o钢筋网用6.5钢筋,水平竖直间距均为200mmo3 .分部分项工程划分本工程可以分为以下几项分部施工:止水帷幕浆喷桩、锚杆施工、压力注浆、绑扎钢筋网、喷射混凝土面层。四.施工方法1工艺流程按照设计图纸依次进行浆喷桩止水帷幕、混凝土灌注桩、锚杆施工、和挂网喷射混凝土、压力注浆的施工。工艺流程为:浆喷桩止水帷幕一分布土方开挖一开孔一击入锚杆一压力注浆一挂钢筋网-喷射混凝土一养护2主要部位施工方法2.1 止水帷

9、幕(浆喷桩)施工测量定位:根据施工现场的轴线及控制点,确定施工轴线及其桩位。测量放线前应仔细精确的计算,测量计算书必须有不少于两个人审核和计算并签字。测量放线仪器使用,必须保证其在使用期限内,并附有检测证书。测量过程中,轴线偏差不大于1cm,桩位偏差不大于2cmo材料:该工序粉体材料使用普通硅酸盐水泥,使用前,必须保证粉体的新鲜程度,放置时间不能超过1个月,且水泥中无结块。成桩工艺流程:桩机就位:深层搅拌机到达指定桩位,对中、当场地标高不符合设计要求或起伏不平时,应先进行开挖平整。施工时,桩位偏差小于5cm,桩机的垂直度偏差不超过1%。预搅下沉:启动搅拌及电动机,放松起重机钢丝绳,使搅拌机沿导

10、向架搅拌切土下沉,下沉速度可由电动机的电流表控制。工作电流不大于70Ao如果下沉速度太慢,可从输浆系统补给清水以利作业。制备水泥浆:水灰比控制在05待压浆前将水泥浆倒入集料斗中。提升喷浆并搅拌:深层搅拌机下沉到设计深度时,开启灰浆泵将水泥浆压入地基土中,并且边喷边旋转,同时严格按照设计确定的提升速度提升搅拌头。复搅复喷:搅拌头提升至设计加固的顶面标高时,为使土体和水泥浆搅拌均匀,可再次将搅拌头向下复搅。复搅时复喷量按40%控制。搅拌头的提升速度不应超过0.5mmin02.2 锚杆施工每排锚杆的长度按照设计长度进行布置。开挖工作面:每层深度低于同层锚杆约30cm,严禁基坑超挖。上道锚杆锚固体未达

11、到足够强度不能考虑下一层土体的开挖。施工过程中采用开挖一段支护一段的施工方法,忌大面积开挖。成孔:成孔倾斜允许偏差控制在2%以内;孔位偏差不大于100mmo击入锚杆:采用普通钢管。在管壁上每40Omm设置注浆口,并在注浆口处焊接角钢支架。锚杆击入倾角为1015度。灌浆:灌浆材料选用水灰比为0.45的纯水泥浆。采用孔口封闭高压灌浆施工方法压力为0.51.2MPao水泥为32.5#普硅水泥。连接锁定:为了能保证锚杆与喷射混凝土面层一起协同工作,以达到喷锚强度,锚杆在坡面的露出处,应用加强钢筋进行连接,用2根16钢筋上下水平方向焊接牢固竖直方向用2根16钢筋左右焊接牢固,增加其整体性。铺设钢筋网:采

12、用绑扎连接f6(g)200,搭接长度不小于300,设置硅垫块,钢筋与坡面空隙宜大于20mm。喷射磴面层至设计厚度:水泥为32.5#普硅水泥,磴标号C20,厚度80mm,喷射时,喷头与喷面应垂直,宜保持1L5m的距离,喷射手要控制好水灰比,保持磴表面平整,呈湿润状,无干斑或流淌现象。在钢筋的部位可先喷钢筋的后方以防止钢筋背面出现空隙,喷射险的路线可从壁面开挖层底部逐步向上进行,但底部钢筋网搭接长度范围以内先不喷碎,待与下层钢筋网绑扎搭接之后,与下层壁面同时喷射硅,碎面层接缝部位做成45。的斜面搭接。喷射已2小时后进行洒水养护,养护时间宜不小于7天。2.3 辅助工序施工方法:辅助工序是保证基坑开挖

13、的安全保险带,辅助工序不到位,一定程度上会严重影响支护的安全、质量及工效。因此,积极要求甲方及总包方做好辅助工序、严密配合支护工程的施工。降水:在支护工程施工的同时,必须考虑基坑内外的降水排水,为支护工程的质量安全及工程进度打下好的基础。土方开挖:土方开挖采用机械开挖,开挖方式为分层分段开挖,严禁大面积开挖、挖深。五.施工进度计划施工进度计划:2008年8月25日进场,9月1日正式开工,于2008年10月20日完成,浆喷桩止水帷幕15天;基坑支护施工35天(锚杆施工随开挖土方进度可工期顺延)。六、施工资源计划劳动力需要量计划表(见附表1)施工机具设备需要量计划表(见附表2)七.施工平面布置施工

14、平面布置图(见附图)施工平面概述及管理施工总平面图是在符合有关规格的前提下,合理规划施工现场,交通运输、各种生产临速、施工设施、机具、材料堆放等因素,综合反映在平面联系上的技术文件,是进行现场管理的权威性技术文件,通过施工总平面管理,可以有效的保证安全文明施工,降低材料使用成本,其管理主要包括以下内容:(1)组织编制施工总平面布置,并报总工程师批准后实施。(2)施工总平面实行动态管理,编制分阶段施工总平面布置图,由施工技术部根据各工期的不同需要,做适当平衡调整,重大调整经总工批准后实施,任何部门不得随意变更。(3)各专业施工处必须在指定的区域进行施工作业和堆放器材,如遇问题,及时报技术部进行平

15、衡调整。(4)施工道路、供电线路、供水线路及排污管线应时刻保持良好的使用状态,如需临时切断,改路等,必须事先征得施工技术部批准,且需办理安全作业手续。(5)对临时建筑物,各部门,各专业施工处仅有使用权,无权拆除或增改建。(6)各类临时设施有指定施工处,分类进行日常维护。(7)供电线路及公用照明设施,通讯线路,给水管线由资源部的机电班负责维护。(8)排水管道及配套设施,道路建筑物由专人处负责维护。(9)测量用水准点,标准点,变形观测点由专人负责维护。(10)各类机械设备及其基础等由机电班负责维护。(11)原材料堆放场地,由材料部负责管理。(12)各类模具、杆件及钢筋半成品由相应施工部负责管理(13)施工现场东西两入口处设安全保卫,同时在现场设流动巡逻保安,各材料点防火由专职安全员负责。(14)文明施工由技术部主管。(15)临设区卫生由施工班组负责日常维护,工程部负责检查监督。(16)办公区卫生由各办公室自行排出值日表,主管项目经理负责检查监督。八、安全、文明施工及环境管理(1)严禁在禁烟区域内吸烟、在岗饮酒,违者予以开除并解除劳动合同。(2)严禁高处作业不系安全带,违者予以开除并解除劳动合同(3)严禁水上作业不

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
