《房建土方开挖回填方案.docx》由会员分享,可在线阅读,更多相关《房建土方开挖回填方案.docx(32页珍藏版)》请在第壹文秘上搜索。

1、本文为WOrd文档,可编辑修改某某成建琥珀蜀熙府东地块建安工程土方开挖回填施工方案某某省第五建筑工程公司202*年月日务实、求精、团结、开拓1.编制依据序号名称编号1、施工总平面布置图2、施工组织设计3、施工合同4、建筑边坡工程技术规范GB50330-202*5、建筑基坑支护技术规范JGJ120-202*2工程概况2.1 建筑概况工程名称:某某成建琥珀蜀熙府东地块建安工程工程地点:工程项目位于某某市蜀山区,东至西二环路,西至蜀鑫路,南至创业大道,北至樊洼路。结构体系:剪力墙结构2.2 地质情况依据某某省成建设计研究总院总承包公司提供的该工程岩土工程勘察报告详细勘察阶段钻探测试,在场地钻孔揭露深
2、度范围内,将场地地层从上至下初步分为:层杂填土;层粉质粘土;层粘土;1层强风化泥岩/泥质砂岩(J);2层中风化泥岩/泥质砂岩。)3.施工准备3.1 现场准备(1)、场地施工道路通畅,人行通道、车行通道能分离。(2)、根据施工总平面布置图,布置施工机具和材料的堆放场地。(3)、本工程一部分挖出的土方需运至施工场地东南堆放,挖出土方直接装车进行运送。(4)、进行施工材料、机具、劳动力的组织就位工作。开工前制定材料进场计划,及时调配进场,并提前进行原材料检验试验工作。(5)、组织人员进行安全生产教育和技术交底。3.2 技术准备(1)、组织人员进场。按施工管理架构配备有关人员,建立有施工经验、工作效率

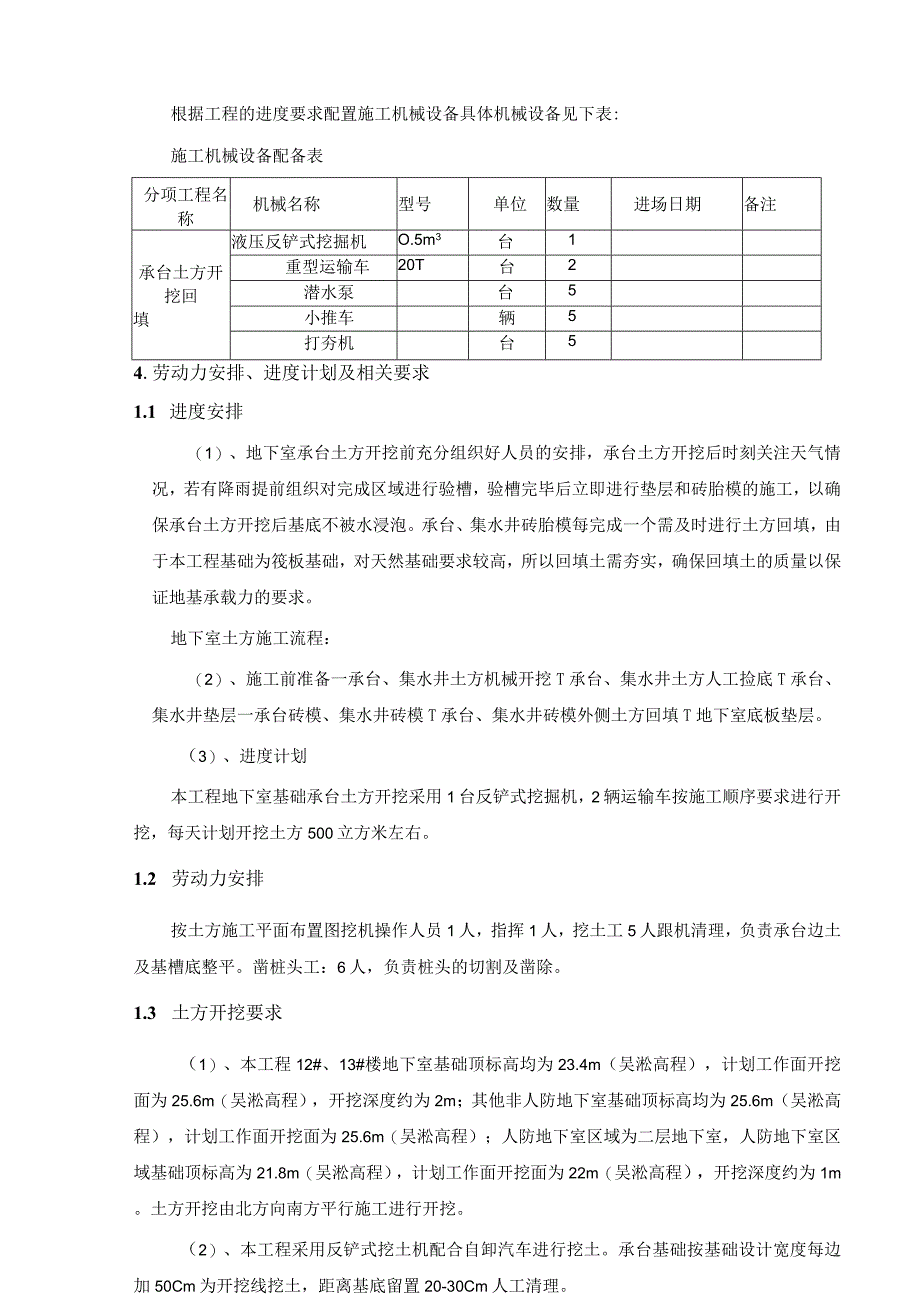

3、高的工地项目班子,确保工程管理质量。(2)、测量放线。根据甲方提供的轴线控制点,项目测量人员进行承台集水坑等边线的放测,然后请甲方、监理人员进行检验复核,复核检验合格后方可使用。如发现承台边线与施工图纸有出入,必须及时上报到甲方、设计、监理公司,待问题解决后才能正式开工。(3)、按施工要求及场地条件配置施工机械,在开工前做好施工机械安装调试工作。(4)、组织现场施工人员学习工程质量、验收规范及作业指导书,进行专业技术培训。3.3 机具、材料准备施工机具见下表:根据工程的进度要求配置施工机械设备具体机械设备见下表:施工机械设备配备表分项工程名称机械名称型号单位数量进场日期备注承台土方开挖回填液压
4、反铲式挖掘机O.5m3台1重型运输车20T台2潜水泵台5小推车辆5打夯机台54.劳动力安排、进度计划及相关要求1.1 进度安排(1)、地下室承台土方开挖前充分组织好人员的安排,承台土方开挖后时刻关注天气情况,若有降雨提前组织对完成区域进行验槽,验槽完毕后立即进行垫层和砖胎模的施工,以确保承台土方开挖后基底不被水浸泡。承台、集水井砖胎模每完成一个需及时进行土方回填,由于本工程基础为筏板基础,对天然基础要求较高,所以回填土需夯实,确保回填土的质量以保证地基承载力的要求。地下室土方施工流程:(2)、施工前准备一承台、集水井土方机械开挖T承台、集水井土方人工捡底T承台、集水井垫层一承台砖模、集水井砖模
5、T承台、集水井砖模外侧土方回填T地下室底板垫层。(3)、进度计划本工程地下室基础承台土方开挖采用1台反铲式挖掘机,2辆运输车按施工顺序要求进行开挖,每天计划开挖土方500立方米左右。1.2 劳动力安排按土方施工平面布置图挖机操作人员1人,指挥1人,挖土工5人跟机清理,负责承台边土及基槽底整平。凿桩头工:6人,负责桩头的切割及凿除。1.3 土方开挖要求(1)、本工程12#、13#楼地下室基础顶标高均为23.4m(吴淞高程),计划工作面开挖面为25.6m(吴淞高程),开挖深度约为2m;其他非人防地下室基础顶标高均为25.6m(吴淞高程),计划工作面开挖面为25.6m(吴淞高程);人防地下室区域为二
6、层地下室,人防地下室区域基础顶标高为21.8m(吴淞高程),计划工作面开挖面为22m(吴淞高程),开挖深度约为1m。土方开挖由北方向南方平行施工进行开挖。(2)、本工程采用反铲式挖土机配合自卸汽车进行挖土。承台基础按基础设计宽度每边加50Cm为开挖线挖土,距离基底留置20-30Cm人工清理。(3)、机械开挖土方施工时应对平面控制桩、水准点、基坑平面位置、水平标高等定期进行修复。(4)、机械开挖在接近槽底时,用水准仪控制标高,预留2030Cm土层人工开挖,以防止超挖。(5)、开挖到距槽底50Cm以内后,测量人员测出距槽底50Cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们
7、来控制标高。(6)、土方开挖工程质量要求项目序号项目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整地(路)面基层人工机械主控项目1标高-503050-502长度、宽(由设计中心线向两边量)+200-50+300-100+500-100+100一般项目1表面平整度202基底土性设计要求2050201)土方开挖完毕后,对基底要进行钎探。若设计无特殊说明,钎探布置按下表执行。槽宽(cm)排列方式间距(m)深度(In)小于80中心一排1.51.580200两边错开1.51.5大于200梅花型1.51.5柱基梅花型1.5-2.0L5,并不小于短边尺寸2)钎探完成后,钎孔要用干中细砂贯实。同时在钎探
8、平面布置图上注明特硬、特软点。3)基坑打钎探测完毕后,会请设计、监理、勘探及质监站等单位人员验槽。对不符合要求的软弱土层等情况作出处理记录,处理完全符合要求后,参加各方会签隐蔽工程记录。4)雨期施工时,要加强对承台侧壁的保护,工作面不宜过大,应分段分期完成。坑面、坑底排水系统应保持良好;防止雨水进入坑内。注意事项:1、开挖过程中,严格控制开挖深度,避免基底超挖,个别超挖的地方经设计单位给出方案用级配砂石回填。2、尽量减少对基土的扰动,若基础不能及时施工时,可预留20030Omm土层不挖,待作基础时再挖。3、土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。4、土方开挖由北方向南方平行施工进
9、行开挖,承台土方开挖至设计承台标高20厘米左右采用人工与机械配合开挖,确保少挖、超挖的原则,并确保工程的施工质量。5、土方开挖过程中,对于土层中的水,可采用简单的疏排措施进行处理。其方法为,排水沟,将水引到基坑中预先挖好的集水坑中,然后用水泵将集水抽出,排到市政排水管线中。6、为保证夜间正常施工,夜间应有照明设备,同时安排专人负责交通疏导、调度指挥工作。测量员每日挖土前用白灰放出开挖线,保证作业面宽度与标高。7、土开挖由专业测量放线工配合机械挖土的测量工作,控制承台开挖的坡度和挖土标高,挖到基坑底标高时,水平仪架到坑底测量,并用30Omm高612钢筋80Omm订好挖制标高。5 .土方开挖基坑开
10、挖方式应根据基坑面积大小、开挖深度和工程环境条件等因素而定。开挖路线详见地下室分区示意图。5.1 分段开挖承台土方开挖施工顺序:12#、13#楼地库一地库1区、2区一地库3区、4区-9#、10#、11#楼地库一地库5区、6区、7区6#、7#、8区地库一地库9区、10区、12区3#、5#、6#楼地库一地库12区、13区、14区1#、2#楼地库。5.2 放线(1)、进行建筑轴线、标高控制点的测放,对永久控制点要进行保护。(2)、本工程于开挖过程中采用5台抽水泵排水及降水,保证基槽不积水。(3)、将基底控制标高控制点引到安全可靠位置,土方开挖时,要随时测量开挖深度,与挖土机指挥者做好挖深的沟通,确保
11、每一不同标高基坑均在设计高度,无超挖或挖不到位现象,挖土机挖至基底上250厚位置,打入木桩或在桩基上标上基底深度,由人工开挖平整至设计高度。5.3 开挖作业土方开挖采用挖机为主、人工为辅的作业方式。挖土机挖土时要有专人指挥,控制好挖深,严禁超深,以免扰动原土结构。挖土机挖柱墩处土时应至北向南挖掘,每台挖土机应配两台运土车,挖土机挖出的土应随挖随装车,并由运土车把土运送至基坑东南角进行集中堆放。当挖桩基上方大承台土壤时,应用0.5m3挖机挖桩间土。根据现场实际情况和开挖深度把土方进行分层分段施工,土方第一层挖至17.3m第二层挖至-20.35mo由于承台开挖较深,且边侧土稳定性不高,所以在土方开
12、挖时对边侧土进行放坡处理,当相邻两土层间高差小于5m时放坡系数为1:0.5,当相邻两层间高差大于等于5m时放坡系数为1:0.75o土方开挖时,需对挖机手、挖土工人进行交底,说明工程桩位置、密度及大致埋深情况。挖到桩位置时须小心开挖,不要碰到桩身,先由人工将桩边土剥离开,再根据挖斗宽确定是否由挖机挖除桩间土。开挖好后根据放出的设计标高线用破碎机破碎桩头,不能用横锤重凿,确保桩身不被破坏,桩面平整。为保证土方顺利开挖、基坑干燥,场地降水采用明沟排水,于坑周边设集水坑,人工清理成形,土方开挖和基础施工过程中利用抽水泵抽水。桩头凿除后,检查桩头偏差情况,如有偏差,应会同设计、监理单位商定处理;将桩位偏
13、差检查情况做好记录,并绘制桩位竣工图。5.4 排水措施基坑周边挖土深度400mm,含水量不大,主要考虑下雨某某的排除,可通过自然排水就近排到排水沟,坑中坑、电梯井、积水井等挖土深度较大的部位,在坑边挖积水坑,及时用水泵把水抽至排水沟。其沿后浇带底部挖一条300X800mm,与边坡排水沟形成一个整体的排水系统。6 .砖胎膜砌筑6.1 垫层浇筑垫层浇筑前应在场地内进行标高定点,在完成承台、基础梁底修整土面上钉短钢筋头,以作为垫层厚度控制点6.2 2破胎膜设计施工时承台、地梁及集水井应根据胎模高度h500mm时采用120mm厚砖墙,500mmh100Omm采用24Omm厚砖墙,h100Omm时采用3
14、7Omm厚砖墙。砖胎模应考虑粉刷层及防水保护层厚度,砌筑宽度应为梁、承台、集水井宽+50mm。砖胎模内侧及顶面采用20厚1:2水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧。待砖墙达到一定强度后侧面空隙用原土分层压实回填到垫层底标高。砖模砌筑砂浆采用M5砂浆、MUlO砖砌筑。24小时后方才可填土打夯。砖模高度超过1800mm,必须增加斜撑回顶后方可进行回填。6.3 砖胎膜砌筑砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。放线时,在砖胎模内侧预留50mm的防水抹灰厚度,保证承台结构截面尺寸。根据皮数杆最下面一层
15、砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍成找平。平整和垂直符合要求后再挂线砌墙。组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。灰缝厚度宜为IOmm,且应饱满、平直、通顺,立缝砂浆应填实。应挤压碰头灰,防止透亮或瞎缝。砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以照顾砖墙两面平整。砌砖时砖要放平,里手高,墙面就要某,里手低,墙面就要背,砌砖时一定
