水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx

上传人:p** 文档编号:390818 上传时间:2023-08-06 格式:DOCX 页数:8 大小:20.32KB
下载 相关 举报
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第1页
第1页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第2页
第2页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第3页
第3页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第4页
第4页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第5页
第5页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第6页
第6页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第7页
第7页 / 共8页
水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx》由会员分享,可在线阅读,更多相关《水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施.docx(8页珍藏版)》请在第壹文秘上搜索。

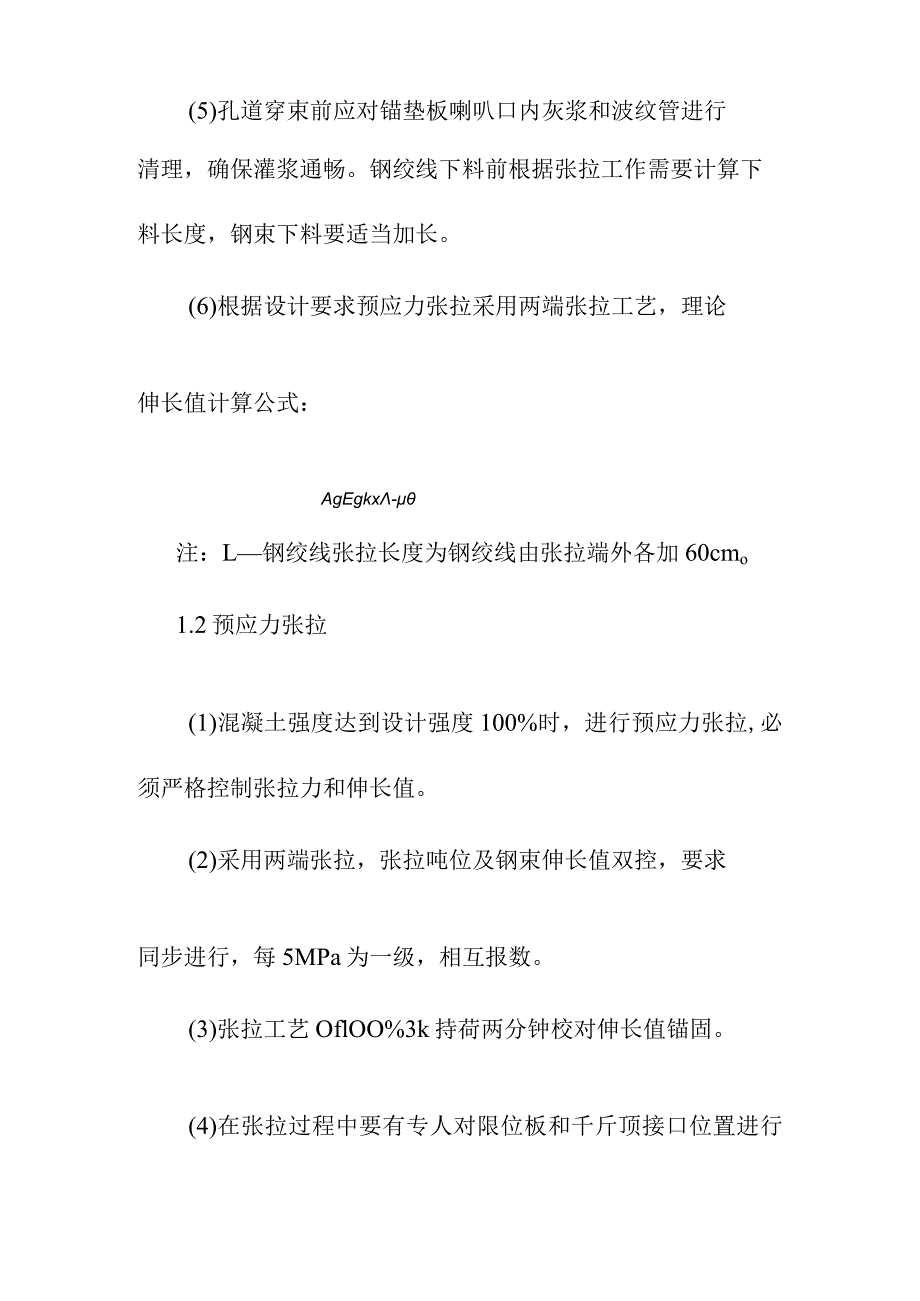

1、水环境治理工程项目预应力混凝土工程施工方案及主要工程技术措施1.1施工准备(1)试验室对进厂的原材料进行试验,按标准要求送检试验,提供原材料复试报告和测试报告。(2)预应力构件作业队配合试验室对张拉设备进行标定工作,应在实际使用的环境温度条件下进行标定。要求千斤顶不得有漏油现象,油泵运转正常,高压油管联接严密不得漏油,O60MPa压力表必须送计量单位检验合格,标定数据报技术科校对,确保张拉设备工作正常。(3)依规范要求张拉机具设备及仪表应由专人使用和管理,并应定期维护和校验;千斤顶与压力表要配套校验,以确保张拉力与压力表之间的关系曲线;校验应在经主管部门授权的法定计量机构定期进行。(4)预应力

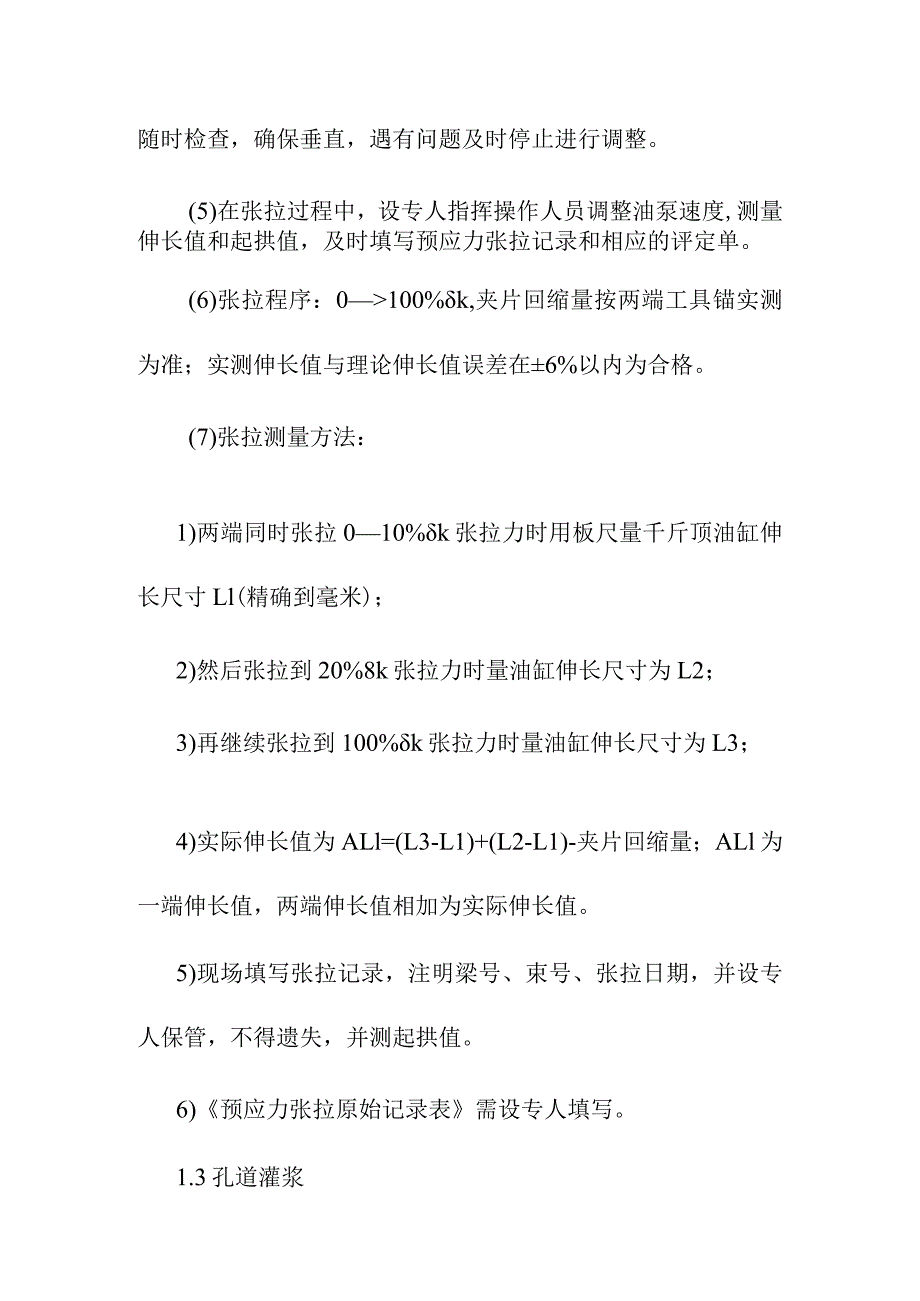

2、张拉人员须持证上岗,依技术交底内容进行正确操作,并做好安全措施;千斤顶后面加防护板,操作人员要在千斤顶两侧工作,不得有工作人员在张拉端穿行。(5)孔道穿束前应对锚垫板喇叭口内灰浆和波纹管进行清理,确保灌浆通畅。钢绞线下料前根据张拉工作需要计算下料长度,钢束下料要适当加长。(6)根据设计要求预应力张拉采用两端张拉工艺,理论伸长值计算公式:AgEgkx-注:L钢绞线张拉长度为钢绞线由张拉端外各加60cmo1.2预应力张拉(1)混凝土强度达到设计强度100%时,进行预应力张拉,必须严格控制张拉力和伸长值。(2)采用两端张拉,张拉吨位及钢束伸长值双控,要求同步进行,每5MPa为一级,相互报数。(3)张

3、拉工艺OflOO%3k持荷两分钟校对伸长值锚固。(4)在张拉过程中要有专人对限位板和千斤顶接口位置进行随时检查,确保垂直,遇有问题及时停止进行调整。(5)在张拉过程中,设专人指挥操作人员调整油泵速度,测量伸长值和起拱值,及时填写预应力张拉记录和相应的评定单。(6)张拉程序:0100%k,夹片回缩量按两端工具锚实测为准;实测伸长值与理论伸长值误差在6%以内为合格。(7)张拉测量方法:1)两端同时张拉010%k张拉力时用板尺量千斤顶油缸伸长尺寸Ll(精确到毫米);2)然后张拉到20%8k张拉力时量油缸伸长尺寸为L2;3)再继续张拉到100%k张拉力时量油缸伸长尺寸为L3;4)实际伸长值为ALl=(

4、L3-L1)+(L2-L1)-夹片回缩量;ALl为一端伸长值,两端伸长值相加为实际伸长值。5)现场填写张拉记录,注明梁号、束号、张拉日期,并设专人保管,不得遗失,并测起拱值。6)预应力张拉原始记录表需设专人填写。1.3孔道灌浆(1)预应力张拉后依施工规范尽早进行孔道压浆,水泥浆标号按规范要求为40#,严格按试验配比进行水泥浆的搅拌,水泥浆在压浆时要不间断搅拌,灌浆避开高温时间进行。一般灌浆要在3040分钟内完成,压浆顺序自下而上进行。(2)灌浆水泥采用P.042.5MPa普通硅酸盐水泥,采用袋装,若采用散装水泥,必须事先装袋过秤,放在水泥库内备用;水泥中不得有受潮结块现象。掺和料CSA-B和外

5、加剂TK,水灰比0.330.35,试验按公路桥涵施工技术规范的规定进行水泥浆性能试验,确保配比、稠度、泌水率、膨胀率符合规范要求。(3)严格控制水灰比,为计量准确,搅拌罐前加水表,每工作班组应制取不少于3组7.07X7.07X7.07试件,24小时后拆模入标养间,填报28d水泥浆强度报告。见证水泥浆试块按驻厂技术员要求抽取。(4)压浆压力在0.50.7MPa,压浆要饱满,当从另一端流出浓浆时,用木楔打紧出浆孔进行二次加压不少于2分钟。压浆前用水泥砂浆将锚具孔堵严,达到一定强度时进行压浆。(5)灌浆要有施工员专人负责,施工前施工小队做技术安全交底,施工过程中要经常检查监督。(6)封端前要清理干净

6、并进行凿毛,封端钢筋要绑扎牢固,支模前要校对梁长,对角线上下垂直,梁长要严格控制,模板和梁体要严,不得漏浆。(7)封端混凝土采用同梁体标号混凝土,封端钢筋规格尺寸见主梁封锚构造图,施工时要注意。封端混凝土要分层浇注振实,模板严密不漏浆。1. 9冬、雨季施工及度汛方案1.9. 1冬、雨季施工(1)冬季混凝土施工要采取保温措施,仓面搭设暖棚;模板外铺设保温板、草袋等保温材料。尽量避免雨季混凝土施工,施工过程中突遇降雨,要及时对已浇注的混凝土仓面进行覆盖,防止雨水进入混凝土内,影响混凝土强度。(2)冬季施工回填面要适量洒水,并尽量避免在负温下洒水,防止水结冰影响施工质量;尽可能选择中午在施工道路洒水

7、,严禁夜间洒水,以防路滑出现交通事故。大雨天停工,雨前填筑的土方要及时平整以利排水。(3)在冬季和雨季砌筑浆砌石,如遇大雨,则及时停工,并用塑料布或其他防雨材料苫盖砌体表面,在小雨中砌筑,适当减小水灰比,及时排除表面积水,保护好表面;冬季施工中,砌体表面及时覆盖塑料布、草袋等保温材料,以防浆砌石冻结。(4)冬季施工要采取用草帘子缠包好管路阀门等保温措施,保护好供风、供水管路,风水管路的阀门必要时用木炭烘烤。(5)雨期施工不宜靠近房屋、围墙堆土,严禁靠危墙堆土。1.9.2度汛方案为确保本工程场地内人员以及施工设备的安全,在汛期并做好已开挖断面的防护工作,以防洪水冲坏河堤。为此特制定以下安全度汛措

8、施:(1)成立以项目经理为首的防汛度汛领导小组,负责汛期的防汛工作领导。防汛度汛小组设通讯、物资、运输抢险队和巡逻队等部门。(2)明确各部门的职责范围:通讯人员负责收集气象、水文等信息,并提早反馈到项目经理,以便及时决策;物资供应部门应根据可能出现的最大洪水及时提前备下充足的物资,其中包括编织袋、木料(作临时支护用)、铁丝、电缆线等,以满足防汛要求为主;运输部门负责防汛材料按时运送到使用地点;抢险队负责对危险地段进行必要的加固工作;巡逻队负责对施工围堰和导流堤等有可能对工程区域产生影响的堤体进行定时巡视,及时发现险情并上报防汛度汛领导小组。(3)成立防汛、度汛抗洪抢险队,由防汛、度汛领导小组副

9、组长任队长,施工队长任副队长,队员由项目经理部及各施工队青壮年组成。(4)制定项目部防汛、度汛措施,明确项目经理为防汛、渡汛第一责任人,分区包干,层层落实,做好防大汛、抗大险准备。(5)所有机动车,汛期保持良好的机械状态,做到随叫随走。(6)汛期设专人定时检查,如发现问题及时组织人员处理,在汛期或降大雨期间派人昼夜沿施工区巡视检查。(7)协助业主和当地有关部门做好度汛、防汛工作。(8)施工用的水泥及砂石料等必须堆放在安全地带。(9)施工机械夜间停放时必须有人值班,出现险情立即转移。(10)施工区的各通道必须保持畅通无阻,所有通讯工具保持昼夜开通,以便及时通话。(三)防汛期间所有人员不得擅自离岗。(12)施工期间人员设备保持施工状态。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
