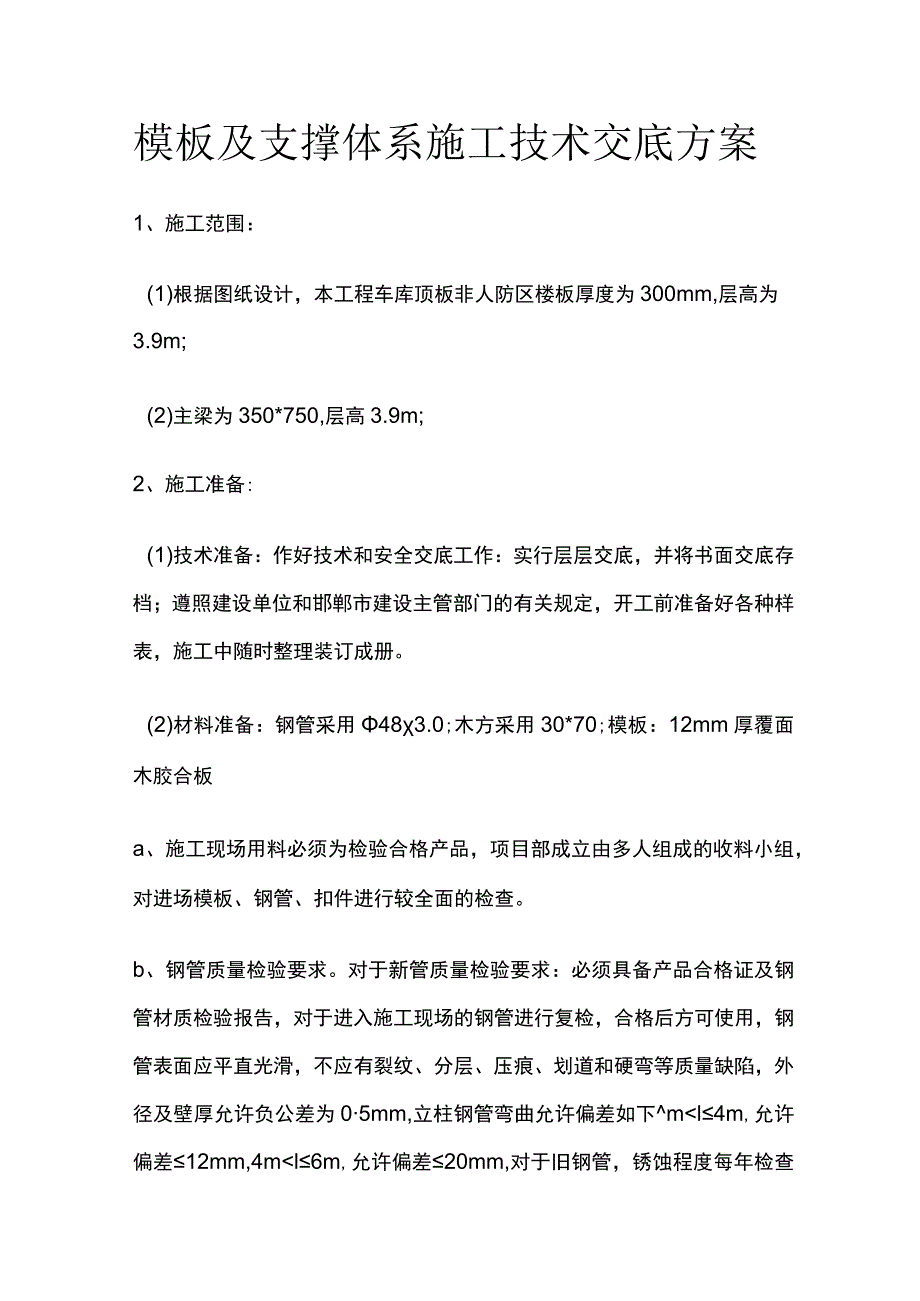

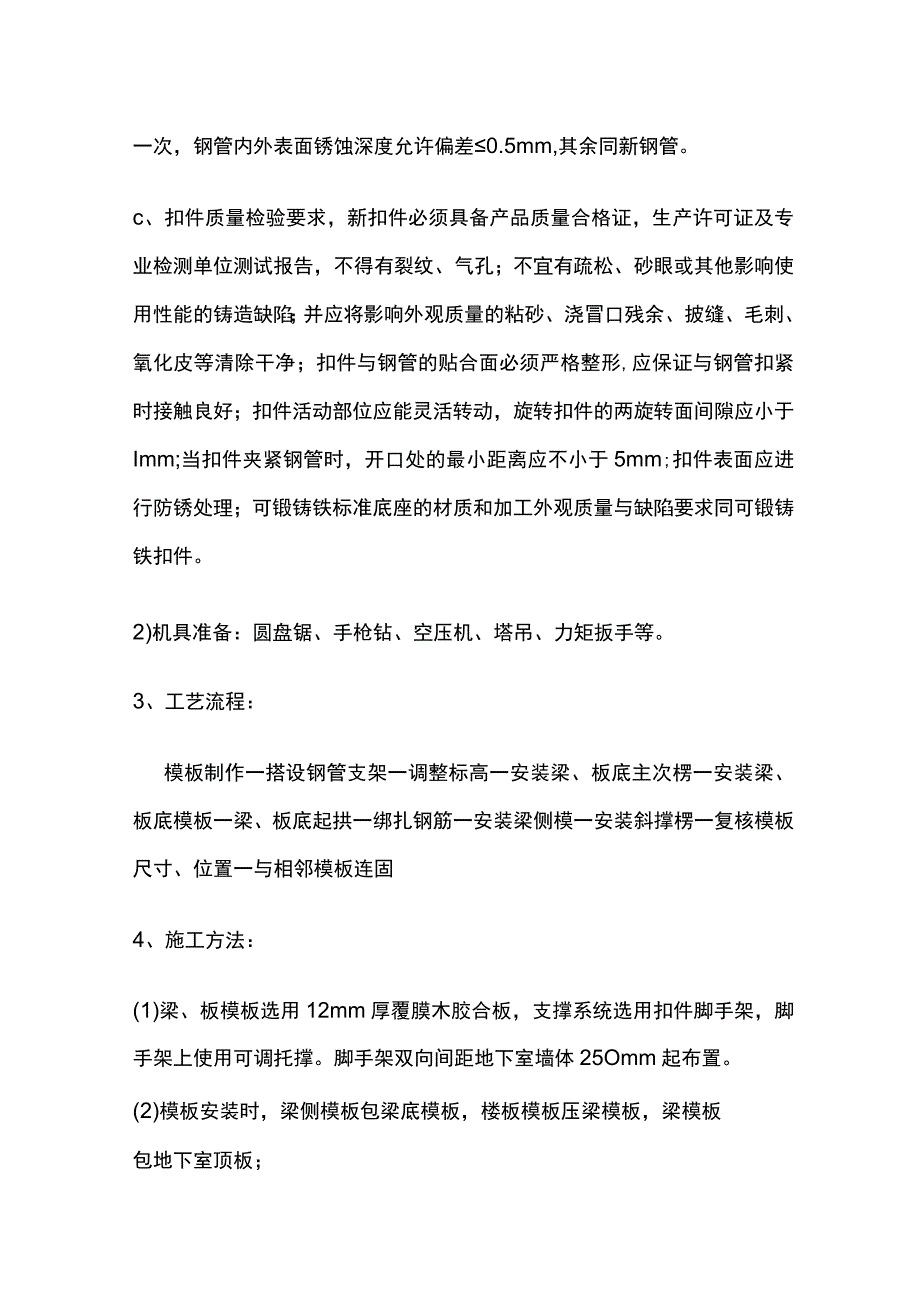

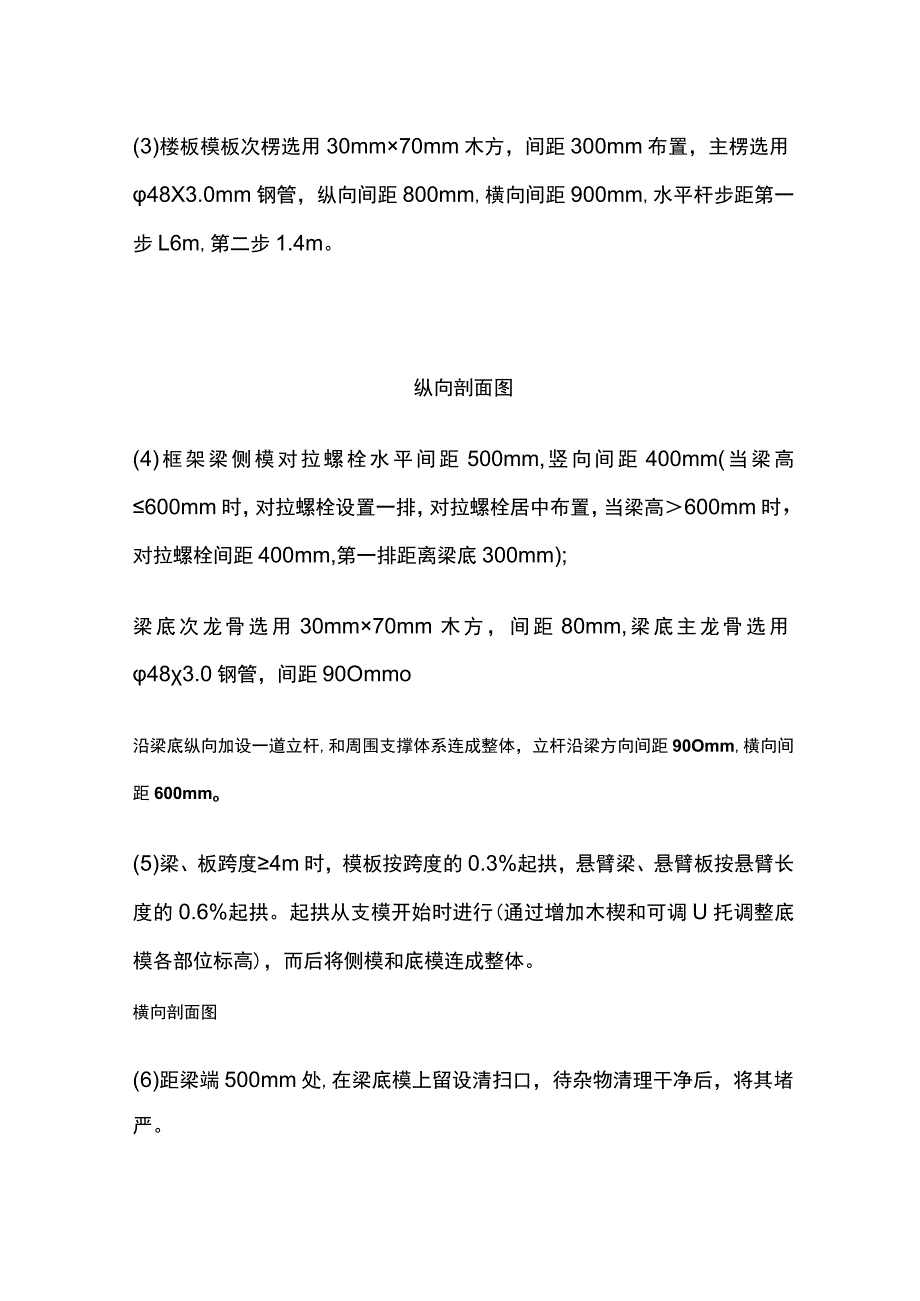

模板及支撑体系施工技术交底方案1、施工范围:(1)根据图纸设计,本工程车库顶板非人防区楼板厚度为300mm,层高为3.9m;(2)主梁为350*750,层高3.9m;2、施工准备:(1)技术准备:作好技术和安全交底工作:实行层层交底,并将书面交底存档;遵照建设单位和邯郸市建设主管部门的有关规定,开工前准备好各种样表,施工中随时整理装订成册。(2)材料准备:钢管采用483.0;木方采用30*70;模板:12mm厚覆面木胶合板a、施工现场用料必须为检验合格产品,项目部成立由多人组成的收料小组,对进场模板、钢管、扣件进行较全面的检查。b、钢管质量检验要求。对于新管质量检验要求:必须具备产品合格证及钢管材质检验报告,对于进入施工现场的钢管进行复检,合格后方可使用,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯等质量缺陷,外径及壁厚允许负公差为05mm,立柱钢管弯曲允许偏差如下ml4m,允许偏差12mm,4m8100%梁875%8100%(2)模板拆除时必须根据结构构件的同条件混凝土试块的强度指标来确定拆模时间,具体拆模日期由项目技术人员书面通知,没有书面通知不得擅自进行拆模施工。(3)模板及其支撑体系拆除时,严格按施工工艺和技术交底执行,以防发生意外事故,严禁违章操作。
