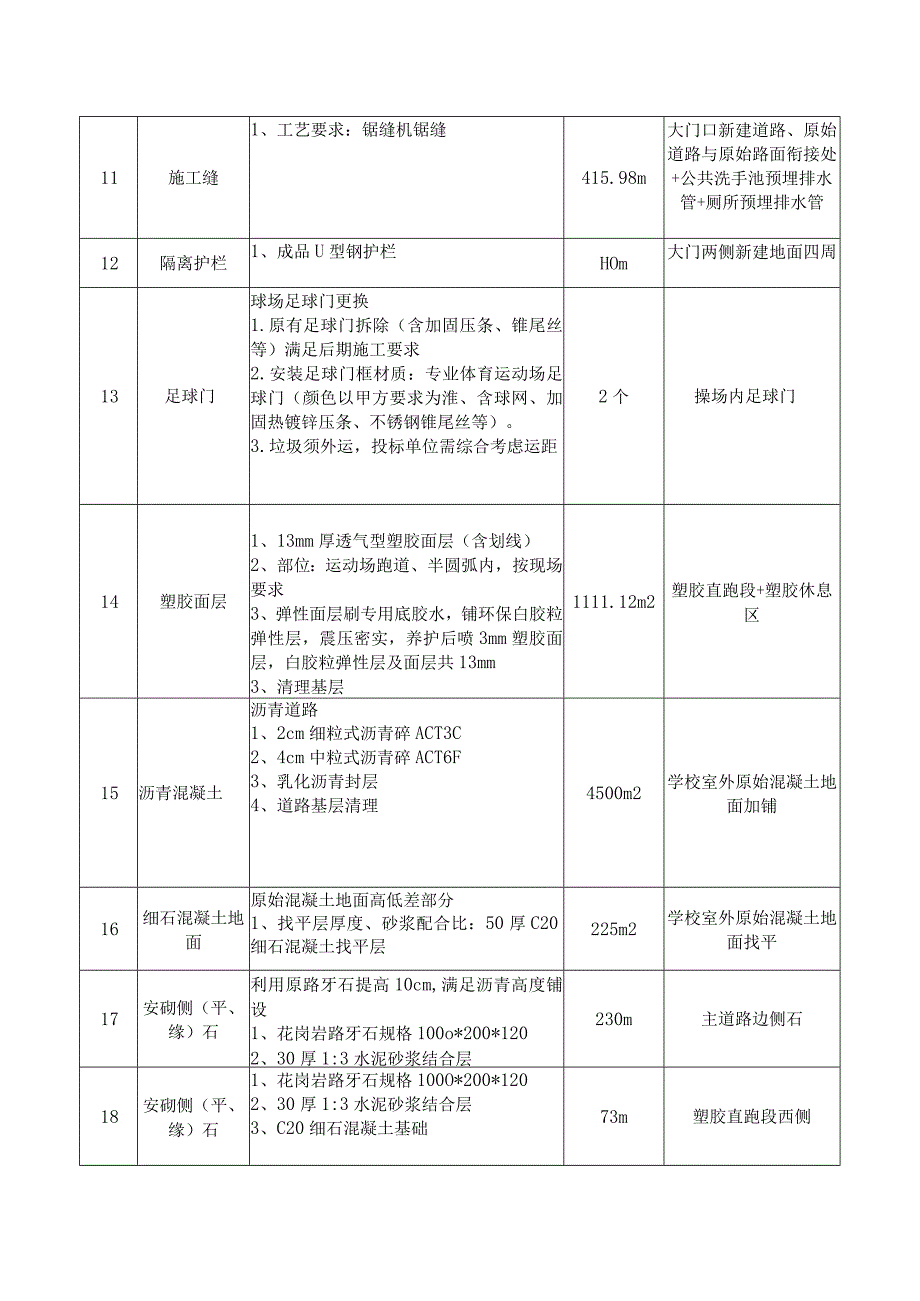

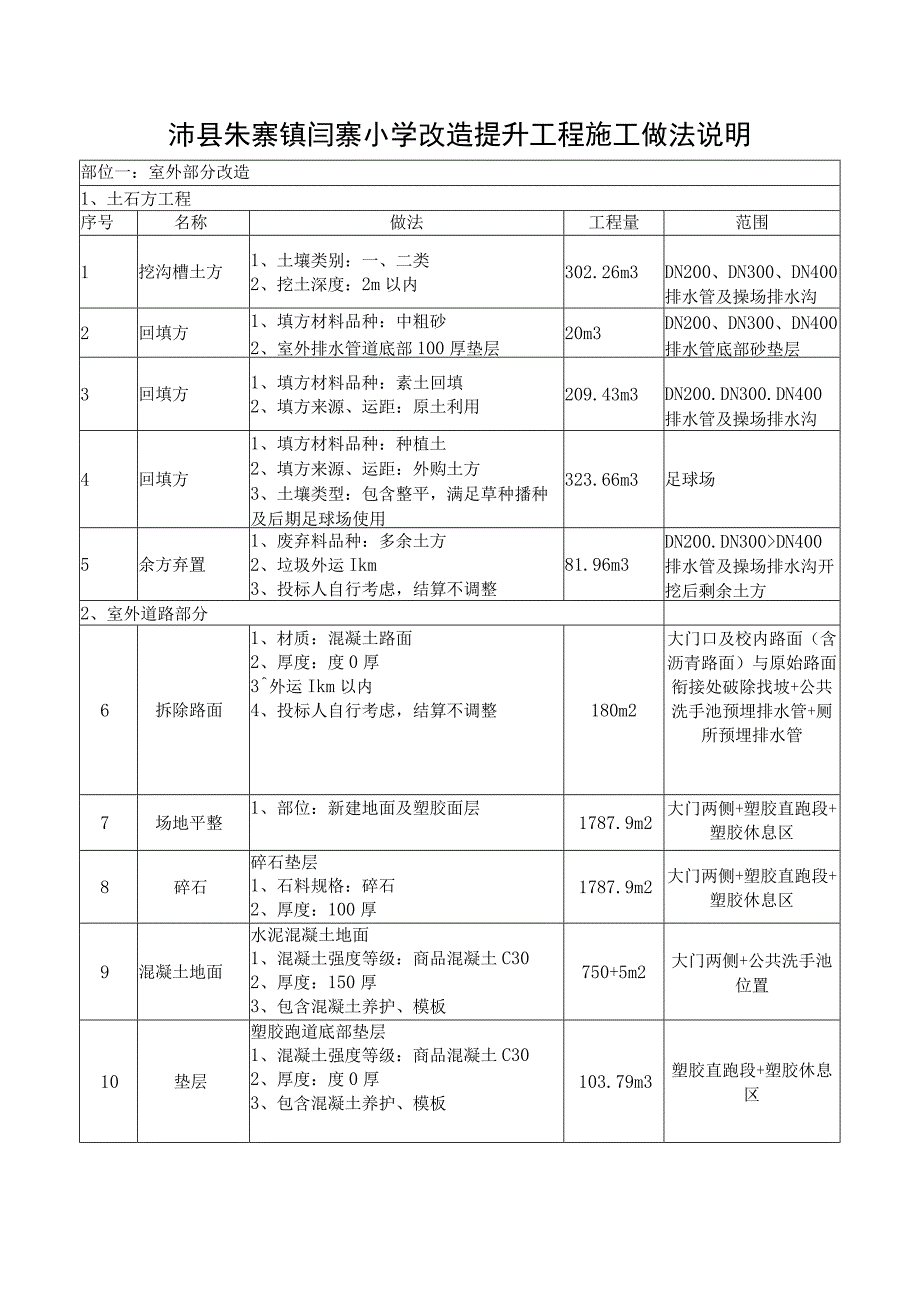

1、沛县朱寨镇闫寨小学改造提升工程施工做法说明部位一:室外部分改造1、土石方工程序号名称做法工程量范围1挖沟槽土方1、土壤类别:一、二类2、挖土深度:2m以内302.26m3DN200、DN300、DN400排水管及操场排水沟2回填方1、填方材料品种:中粗砂2、室外排水管道底部100厚垫层20m3DN200、DN300、DN400排水管底部砂垫层3回填方1、填方材料品种:素土回填2、填方来源、运距:原土利用209.43m3DN200.DN300.DN400排水管及操场排水沟4回填方1、填方材料品种:种植土2、填方来源、运距:外购土方3、土壤类型:包含整平,满足草种播种及后期足球场使用323.66m

2、3足球场5余方弃置1、废弃料品种:多余土方2、垃圾外运Ikm3、投标人自行考虑,结算不调整81.96m3DN200.DN300DN400排水管及操场排水沟开挖后剩余土方2、室外道路部分6拆除路面1、材质:混凝土路面2、厚度:度0厚3外运Ikm以内4、投标人自行考虑,结算不调整180m2大门口及校内路面(含沥青路面)与原始路面衔接处破除找坡+公共洗手池预埋排水管+厕所预埋排水管7场地平整1、部位:新建地面及塑胶面层1787.9m2大门两侧+塑胶直跑段+塑胶休息区8碎石碎石垫层1、石料规格:碎石2、厚度:100厚1787.9m2大门两侧+塑胶直跑段+塑胶休息区9混凝土地面水泥混凝土地面1、混凝土强

3、度等级:商品混凝土C302、厚度:150厚3、包含混凝土养护、模板750+5m2大门两侧+公共洗手池位置10垫层塑胶跑道底部垫层1、混凝土强度等级:商品混凝土C302、厚度:度0厚3、包含混凝土养护、模板103.79m3塑胶直跑段+塑胶休息区11施工缝1、工艺要求:锯缝机锯缝415.98m大门口新建道路、原始道路与原始路面衔接处+公共洗手池预埋排水管+厕所预埋排水管12隔离护栏1、成品U型钢护栏HOm大门两侧新建地面四周13足球门球场足球门更换1 .原有足球门拆除(含加固压条、锥尾丝等)满足后期施工要求2 .安装足球门框材质:专业体育运动场足球门(颜色以甲方要求为淮、含球网、加固热镀锌压条、不

4、锈钢锥尾丝等)。3 .垃圾须外运,投标单位需综合考虑运距2个操场内足球门14塑胶面层1、13mm厚透气型塑胶面层(含划线)2、部位:运动场跑道、半圆弧内,按现场要求3、弹性面层刷专用底胶水,铺环保白胶粒弹性层,震压密实,养护后喷3mm塑胶面层,白胶粒弹性层及面层共13mm3、清理基层1111.12m2塑胶直跑段+塑胶休息区15沥青混凝土沥青道路1、2cm细粒式沥青碎ACT3C2、4cm中粒式沥青碎ACT6F3、乳化沥青封层4、道路基层清理4500m2学校室外原始混凝土地面加铺16细石混凝土地面原始混凝土地面高低差部分1、找平层厚度、砂浆配合比:50厚C20细石混凝土找平层225m2学校室外原始

5、混凝土地面找平17安砌侧(平、缘)石利用原路牙石提高10cm,满足沥青高度铺设1、花岗岩路牙石规格100o*200*1202、30厚1:3水泥砂浆结合层230m主道路边侧石18安砌侧(平、缘)石1、花岗岩路牙石规格100O*200*1202、30厚1:3水泥砂浆结合层3、C20细石混凝土基础73m塑胶直跑段西侧19沟道盖板1、材质:钢筋混凝土预制盖板2、强度等级:C203、预留500*500检查口20m2化粪池上盖板更换20播种草籽1、草籽种类:百慕大、狗牙根、早熟禾等夏冬季草种混播2、铺种方式:人工撒草种(每平方不少于25g草籽)3、包含但不限于:翻土整地、清除杂物、精细平整(土壤颗粒直径在

6、0.5-lcm之间)、草籽播种、撒细土浇水、清除垃圾4、养护期:养护期一年(挑除杂草、轧草修边、草屑清除、病虫害防治、施肥、灌溉、环境清理)1078.88m2操场3、室外管网工程21塑料管1、安装介质:室外雨水2、材质、规格:HDPE双壁波纹管DN2003、压力试验及吹、洗设计要求:闭水试验4、管沟开挖、回填-单列20m公共洗手池位置22塑料管1、安装介质:室外雨水2、材质、规格:HDPE双壁波纹管DN3003、压力试验及吹、洗设计要求:闭水试验4、管沟开挖、回填-单列60m连接化粪池排水管+操场排入校园外23塑料管1、部分管道清淤、疏通2、人工清泥并运到装车地点、清扫场地80m学校内部分老旧

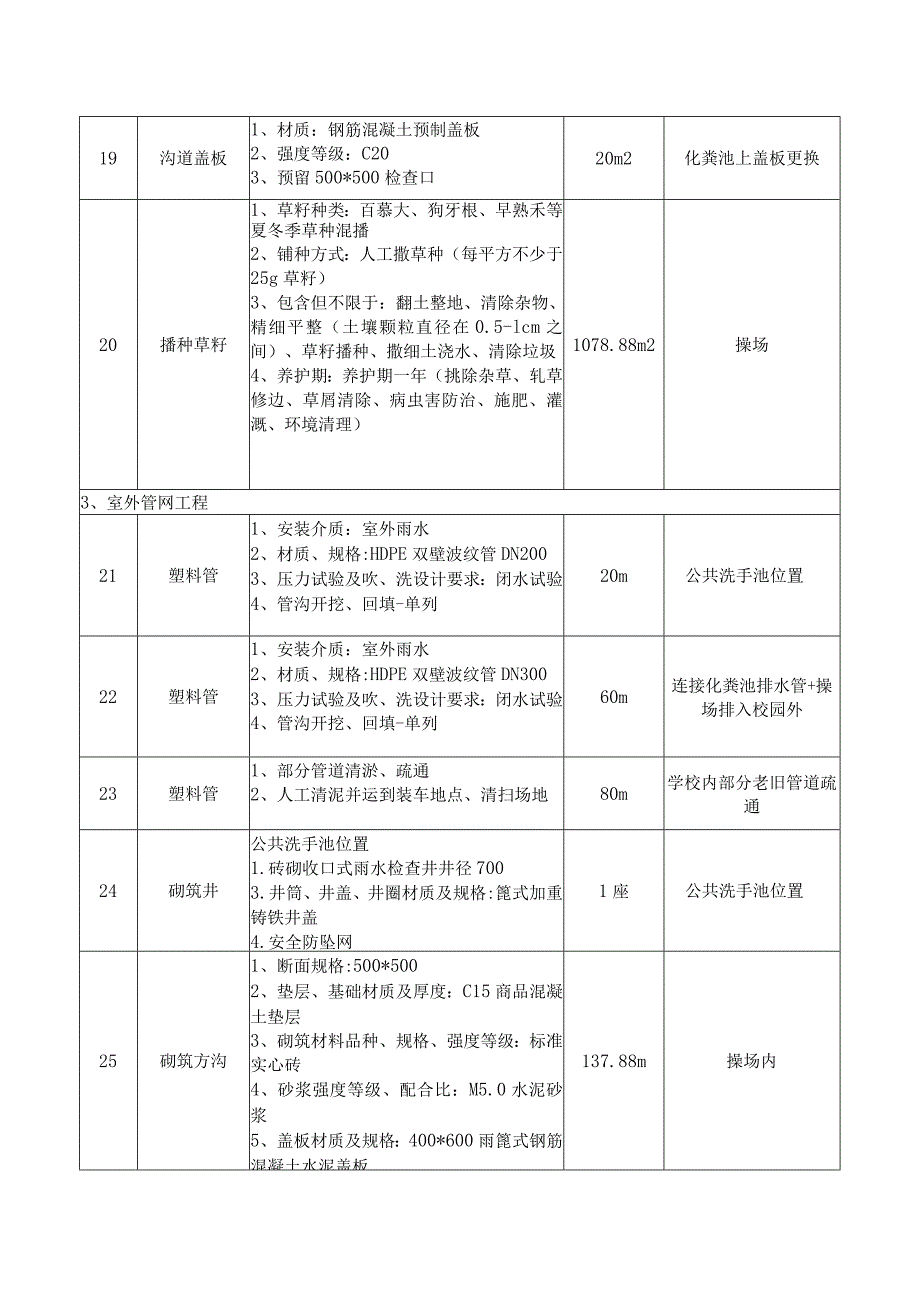

7、管道疏通24砌筑井公共洗手池位置1.砖砌收口式雨水检查井井径7003 .井筒、井盖、井圈材质及规格:篦式加重铸铁井盖4 .安全防坠网1座公共洗手池位置25砌筑方沟1、断面规格:500*5002、垫层、基础材质及厚度:C15商品混凝土垫层3、砌筑材料品种、规格、强度等级:标准实心砖4、砂浆强度等级、配合比:M5.0水泥砂浆5、盖板材质及规格:400*600雨篦式钢筋混凝土水泥盖板137.88m操场内26雨篦子更换1、拆除原破损雨水篦子井框盖2、更换400*600加重型铸铁雨水篦子井框盖3、提升雨篦子高度30Cm以内,满足雨水篦子与沥青路面衔接20座室外道路排水27化粪池1、原有化粪池清理,重新施

8、工进水口、出水口2、上口提升50CIn以内,满足进水口、出水口标高1座厕所东侧部位二:围墙、厕所、教学楼改造工程1、围墙工程序号名称做法工程量范围1拆除混凝土结构1、拆除东侧原罗马柱栏杆2、清理成堆,满足下道工序施工3、毛石基础保留36.48m3东侧原始围墙2余方弃置1、废弃料品种:拆除建筑垃圾2、垃圾外运Ikm3、投标人自行考虑,结算不调整36.48m33实心砖墙围墙1、砖品种、规格、强度等级:实心碎标砖2、墙体类型:外墙3、砂浆强度等级、配合比:M7.5水泥砂浆107.714m3东侧围墙砌筑240厚,2.2米高4实心砖柱1、砖品种、规格、强度等级:实心混凝土标砖2、柱类型:砖柱3、砂浆强度

9、等级、配合比:M7.5水泥砂浆12.67m3500*250柱子,中到中5米间距5零星砌砖1零星砌砖名称、部位:围墙顶面造型2、砖品种、规格、强度等级:烧结标准砖3、砂浆强度等级、配合比:M5.0混合砂浆228m围墙顶部造型6墙面一般抹灰1、墙体类型:外墙2、底层厚度、砂浆配合比:12厚1:3水泥砂浆3、面层厚度、砂浆配合比:8厚1:2.5水泥砂浆1096.26m2围墙双面抹灰7抹灰面油漆围墙油漆1、外墙涂界面剂一道2、腻子种类:901胶混合腻子二遍3、油漆品种、刷漆遍数:外墙苯丙乳胶漆二遍1096.26m2围墙双面油漆8现浇构件钢筋拉墙筋(毛石基础侧边加宽的砖柱)1、钢筋种类、规格:10内0.

10、13t砖柱与毛石基础连接处部位二:围墙、厕所、教学楼改造工程2、厕所工程序号名称做法工程量范围9砖砌体拆除1、砌体名称:厕所内蹲坑拆除2、砌体材质:砖砌3、拆除高度:400以内19.712m3厕所蹲坑10立面块料拆除拆除内墙、洗手池墙面砖1、水泥砂浆结合层拆除2、墙面砖拆除3、满足平整度,达到下道工序施工要求96m2拆除内墙、洗手池墙面砖11立面抹灰层拆除1、拆除部位:厕所内外墙2、抹灰层种类:水泥砂浆底、面3、铲除建筑垃圾外运,运距施工单位自行考虑4、满足墙面平整度,达到外墙下道工序施工要求5、根据甲方要求保留东侧外墙贴砖墙面153.6m2厕所内外墙,除贴砖部分12余方弃置1、废弃料品种:拆

11、除建筑垃圾2、垃圾外运Ikm3、投标人自行考虑,结算不调整79.62m313回填方1、填方材料品种:道渣垫层2、厚度:30Cm以内33.6m3厕所内地面整体抬局14实心砖墙厕所内外墙提升400高1、砖品种、规格、强度等级:烧结标准砖2、墙体类型:外墙3、砂浆强度等级、配合比:M7.5水泥砂浆9.79m3厕所内外墙提升400高15砖基础1、砖品种、规格、强度等级:烧结普通砖2、基础类型:蹲坑基础3、砂浆强度等级:M5.0水泥砂浆砌筑8.06m3蹲坑基础16墙面一般抹灰1、墙体类型:蹲坑基础2、厚度、砂浆配合比:20厚1:2防水砂浆87.36m2蹲坑基础四周17便槽1、材质:300*500成品30

12、4不锈钢便槽42m大便槽18地面1、垫层材料种类、配合比、厚度:C25商品混凝土7m3厕所地面19墙面抹灰外墙抹灰1、底层厚度、砂浆配合比:12厚1:3水88m2厕所外墙+洗手池泥砂浆2、面层厚度、砂浆配合比:8厚1:2.5水泥砂浆20墙面一般抹灰内墙抹灰1、底层厚度、砂浆配合比:12厚1:3水泥砂浆2、面层厚度、砂浆配合比:8厚1:2.5水泥砂浆201.6m2厕所内墙抹灰21块料墙面1、墙体类型:内墙2、安装方式:20厚水泥砂浆黏贴3、面层材料品种、规格、颜色:8厚瓷砖4、缝宽、嵌缝材料种类:阴阳角处瓷砖削45含接,与油漆交界处水泥砂浆找斜坡96m2厕所内墙贴砖+洗手池22抹灰面油漆内墙油漆

13、1、内墙涂界面剂一道2、腻子种类:901胶混合腻子二遍3、油漆品种、刷漆遍数:内墙漆二遍115.2m2厕所内墙油漆23抹灰面油漆外墙漆1、基层清理2、涂刷锚固型带砂界面剂3、刮腻子,涂刷封底、分格、搅匀后喷涂外墙漆两遍78.4m2厕所外墙漆24天棚喷刷涂料天棚油漆1、顶棚涂界面剂一道2、腻子种类:901胶混合腻子二遍3、油漆品种、刷漆遍数:内墙漆二遍89.6m2厕所天棚25瓦屋面1、瓦品种、规格:水泥彩瓦2、粘结层砂浆的配合比:水泥砂浆1:2.589.6m2厕所瓦屋面26平板预制50厚钢筋混凝土屋面板1、安装高度:2.5米以内2、混凝土强度等级:C303、安装方式:起重机吊装4.48m3厕所挂瓦板27其他构件1、构件的类型:预制钢筋混凝土楝条2、混凝土强度等级:C304.84m3厕所钢筋混凝土槐条部位二:围墙、厕所、教学楼改造工程3、教学楼工程序号名称做法工程量范围28抹灰面油漆内墙油漆1、内墙涂界面剂一道2、腻子种类:成品腻子二遍3、油漆品种、刷漆遍数:内墙漆二遍(底漆十面漆)4、现场门窗等已安装构建的保护5、所有材料为环保型材料,满足中小学使用,无甲醛等有害气体释放6、脚手架及垂直运输,投标单位自行考

展开阅读全文
