水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx

上传人:p** 文档编号:391238 上传时间:2023-08-06 格式:DOCX 页数:16 大小:41.48KB
下载 相关 举报
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第1页
第1页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第2页
第2页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第3页
第3页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第4页
第4页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第5页
第5页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第6页
第6页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第7页
第7页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第8页
第8页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第9页
第9页 / 共16页
水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx》由会员分享,可在线阅读,更多相关《水环境治理工程项目气动闸交通桥工程施工安全管理措施.docx(16页珍藏版)》请在第壹文秘上搜索。

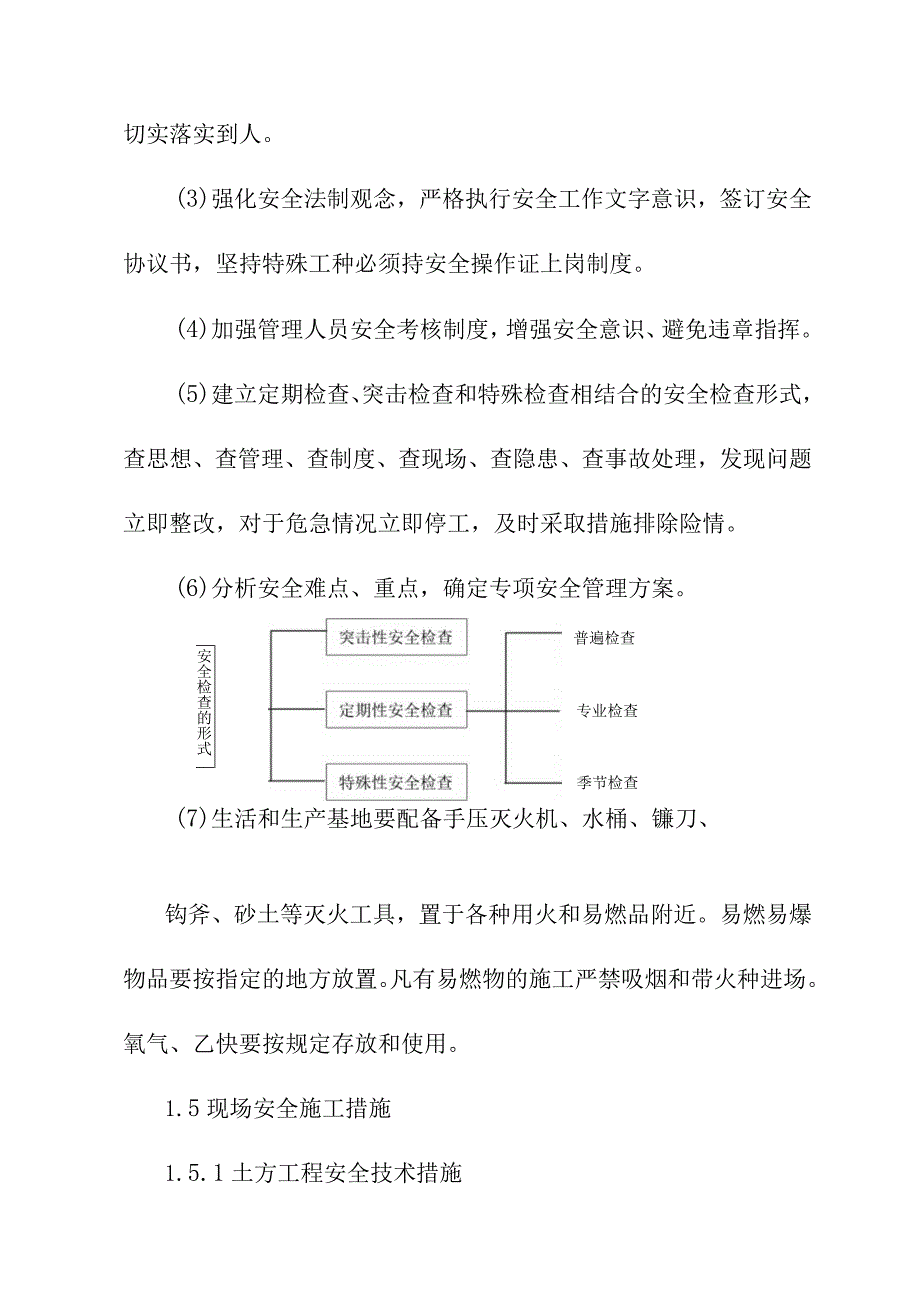

1、水环境治理工程项目气动闸交通桥工程施工安全管理措施我公司建立了职业健康安全管理体系,并通过了第三方审核取得认证证书。本工程严格按本公司体系需要进行安全管理工作。工程开工前项目部针对工程的危险源进行辨识和评价,并对被确定为重大危险源的采取相应措施进行有效控制,包括制定危险源管理方案,应急方案,实施细则。1.I目标杜绝死亡事故、重伤事故、火灾事故,减少轻伤事故,降低事故损失。杜绝死亡,消灭重伤,轻伤不得大于0.8%。;全年因安全事故造成的财产损失不大于3%0o1. 2安全管理体系项目上建立以项目经理为首,由安全员、工长、班组长等各方面的管理人员组成安全保证体系。详见安全文明施工保证体系框图1 .3

2、安全管理范围安全管理的中心问题是在项目施工过程中,保证劳动者的安全、健康和施工生产的顺利进行。其安全管理范围包括以下几方面:(1)劳动保护:它主要以政策、条例、规程和制度等形式,规范操作或管理行为,使劳动者的劳动安全和身体健康得到应有的法律保障。(2)安全技术:它主要强调对劳动手段和劳动对象的管理,包括预防伤亡事故的工程技术和安全技术规范、规定、标准和条例等,以减轻或消除对劳动者的危害。(3)施工公害:主要指对项目施工中的振动、噪声、粉尘、高温和毒物等的管理。通过防护、医疗、保健等措施,预防和消灭职业病,防止劳动者的安全和健康受到有害物质的危害。2 .4安全保证措施(1)严格执行国家、地方及企

3、业有关现场安全管理条例,针对工程特点、施工方法、施工环境,编制切实可行的安全技术措施。(2)建立严格的安全教育制度,坚持入场教育,坚持每周按班组召开安全教育会,培养施工安全意识,使安全工作切实落实到人。(3)强化安全法制观念,严格执行安全工作文字意识,签订安全协议书,坚持特殊工种必须持安全操作证上岗制度。(4)加强管理人员安全考核制度,增强安全意识、避免违章指挥。(5)建立定期检查、突击检查和特殊检查相结合的安全检查形式,查思想、查管理、查制度、查现场、查隐患、查事故处理,发现问题立即整改,对于危急情况立即停工,及时采取措施排除险情。(6)分析安全难点、重点,确定专项安全管理方案。安全检查的形

4、式季节检查专业检查普遍检查(7)生活和生产基地要配备手压灭火机、水桶、镰刀、钩斧、砂土等灭火工具,置于各种用火和易燃品附近。易燃易爆物品要按指定的地方放置。凡有易燃物的施工严禁吸烟和带火种进场。氧气、乙快要按规定存放和使用。1.5现场安全施工措施1.5.1土方工程安全技术措施(1)挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。(2)挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。(3)在基坑外堆土时,堆土应距基坑边缘1米以外、并且高度不得超过L5米。(4)人工清基应在挖掘机停止运转,且挖掘机指挥人员同意后进行,严禁在机械回转范围内作业。(5)机械挖土,启

5、动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。(6)机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求。(7)基坑四周必须设置1.2m高护栏,要设置一定数量临时上下施工扶梯。(8)场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。(9)回填土应自下而上分层进行。基坑有支护时,回填土必须和支护结构的拆除协调一致,不得破坏支护结构。(10)使用推土机向基坑内推土时,应设专人指挥,指挥人员应站在推土机侧面,确认基坑内人员已撤至安全位置,方可向推土机操作工发出向基坑内推土的指令。(三)使用夯实机具必

6、须按规定配置操作人员,操作人员应经过安全技术培训,且人员相对固定。电动夯实机具必须由电工接线与拆卸,并随时检查机具、缆线和接头,确认无漏电。(12)使用压路机时,指挥人员应走行于机械行驶方向后面或安全一侧,并与压路机操作工密切配合,及时疏导周围人员至安全地带。运行中,现场人员不得攀登机械和触摸机械传动部位。1.5.2模板工程安全技术措施(1)模板施工前,应根据结构特点、碎施工工艺和现行的有关规定,对模板和支架、拱架进行施工设计,并规定安装、拆除程序和安全技术措施。(2)模板与支架、拱架宜在加工场内制作。加工场内原材料和模板、支架、拱架应分类、分垛码放平稳。(3)下班前,应将加工场的锯末、木屑、

7、刨花等杂物清除干净,并应运至废料场妥善处置。(4)加工机械应完好,防护装置应齐全有效,电气接线应符合有关规定。使用前应检查、试运行,确认正常。(5)安装模板、支架、拱架应作业组长指挥,作业人员应协调一致。安装过程中,应及时架设临时支撑,保持模板、支架、拱架的稳固。(6)支架立柱应置于平整、坚实的地基上,立柱底部应铺设垫板扩散压力。支架地基处应有排水措施,严禁被水浸泡。(7)支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45。为宜。立柱高度在5m以内时,水平撑不得少于两道,立柱高于5m时,水平撑间距不得大于2m,并在两水平撑之间加剪刀撑。(8)可调顶托、底托安装前,应经润滑,确认旋转正常。安装

8、后应采取防止砂浆、水泥浆、泥土等杂物填塞螺栓的措施,并设专人维护。(9)支架和拱架不得与作业平台相连。(10)满堂红支架的四边和中间每隔四排立杆应设置一道纵向剪刀撑,由底至顶连续设置。(11)模板、支架、拱架拆除作业必须由作业组长指挥,作业人员必须服从指挥,步调一致,并随时保持作业场地整洁、道路畅通。(12)拆除作业应自上而下进行,不得上下多层交叉作业。作业时应先拆侧模,后卸落拱架或支架。落架后,应先拆底模,后拆拱架或支架。落架作业不得影响拱架、支架稳定。(13)模板和支架、拱架的拆除时间,应根据结构的特点、部位和碎达到的强度确定,并遵守现行北京市城市桥梁工程施工技术规程的有关规定。1.5.3

9、钢筋工程安全技术措施(1)预制构件的吊环,必须采用未经冷拉的I级热轧钢筋制作,严禁以其他钢筋代替。(2)加工机具应完好、安装稳固、保持机身水平,防护装置应齐全有效、电气接线应符合有关规定。使用前应经检查、试运行,确认正常。(3)焊工必须经专业培训,持证上岗。钢筋焊接前应进行现场条件下的焊接性能试验,确认合格,并形成文件。(4)焊接作业现场周围IOnI范围内不得堆放易燃、易爆物品,不能满足时,必须采取安全防护措施。(5)焊接作业应设作业区,其边缘应设挡板,非作业人员不得入内。配合搬运钢筋的作业人员,在焊接时应背向焊接处,并采取防止火花烫伤的措施。(6)在箱梁模板内等狭小空间施焊时,必须强制通风,

10、并设专人监护;施焊人员宜轮换作业。(7)安装高大钢筋骨架时,必须采取临时支撑措施,待骨架安装稳固后,方可撤除临时支撑。1.5.4预应力筋施工安全技术措施(1)张拉现场必须划定作业区,并设护栏,非施工人员严禁入内。(2)预应力张拉施工应由主管施工技术人员主持。张拉作业应由作业组长指挥。(3)预应力操作工必须经过安全技术培训,经考核合格方可上岗。(4)张拉设备及其仪表使用前必须按有关规定进行校验,并形成文件。(5)操作工必须戴防护镜和手套,张拉预应力筋时,两端均必须设防护挡板。张拉时,应严格控制加荷、卸荷速度。(6)张拉施工中出现断丝、滑丝、油表剧烈震动、漏油和电机声音异常等情况,必须立即停机检查

11、处理,经处理确认安全后,方可恢复施工。(7)张拉时构件碎强度应符合设计规定;设计无规定时,应不低于设计强度的75虬张拉前应将限制位移的模板拆除。(8)张拉阶段,严禁非作业人员进入防护挡板与构件之间。在张拉端测量钢筋伸长和进行锚固作业时,必须先停止张拉,且站位于被张拉钢筋的侧面。(9)张拉完毕锚固后应静观3min,待确认正常后,方可卸张拉设备。(10)预应力张拉后,孔道应及时灌浆。负责灌浆嘴的操作工必须佩戴防护镜和手套、穿胶靴。1.5.5混凝土工程安全技术措施(1)浇注碎前,应检查模板、支架的稳定状况,且钢筋经验收合格,并形成文件后方可浇注碎。(2)碎运输前应踏勘运输道路,检查路况、地下管线等构

12、筑物和架空线路状况,确认安全。在社会道路上运输不得遗洒污染环境。(3)浇注现场必须设专人指挥运输碎的车辆。指挥人员必须站在车辆的安全一侧。(4)采用泵送碎应搅拌均匀,严格控制坍落度。当出现输送管堵塞时,应在泵机卸载情况下拆管排除堵塞。排除的碎应及时清理,保持环境整洁。(5)使用手推车运送碎,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时应设牢固挡掩,并严禁撒把。(6)浇注於时,施工人员不得踏踩、碰撞模板及其支撑,不得在钢筋上行走。(7)浇注碎时,应设模板工监护,发现模板和支架、支撑出现位移、变形和异常声响,必须立即停止浇注,施工人员撤离危险区域。排险必须在施工负责人的指挥下进行。排险结

13、束后必须确认安全,方可恢复施工。(8)使用插入式振动器进入模板仓内振捣时,应对缆线加强保护,防止磨损漏电。仓内照明必须使用12V电压。1.5.6吊装作业(1)起重吊装指挥人员必须经专业技术培训I,持证上岗。(2)吊车的变幅指示器、力矩限制器、行程限位开关等安全保护装置,必须齐备、灵敏可靠,不得随意调整和拆除,严禁用限位装置代替操纵机构进行操作。(3)吊装过程中设专人指挥,指挥人员必须熟悉起重机械的性能和被吊物体的实际重量,操作人员必须服从指挥人员的信号指挥。(4)吊车选位合理,吊臂施工范围内不得有障碍物。(5)吊车就位处地面平整坚实,千斤顶落地平稳。(6)吊车吊装时,重物下不得有人停留或通过,

14、运行操作速度要缓慢平衡,严格检查各部位情况。(7)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气不得进行露天吊装作业。1.5.7机械施工(1)各种机械设备的操作人员必须经相应部门组织的安全技术操作规程培训,考试合格后持证上岗。(2)机械操作人员只要离开机械设备,必须按规定将机械平稳停于安全位置,并将驾驶室锁好或把电器设备的控制箱拉闸。(3)严禁在行走机械的前方或后方休息,行走前检查周围情况,确认无障碍时鸣笛操作。(4)推土机以低速行驶,作业范围内不得有人员停留。(5)对机械司机加强教育和监督,严禁酒后驾车和疲劳驾车。(6)挖土机不得在架空输电线路下工作,当在架空输电线路一侧工作时,与线

15、路的垂直、水平安全距离必须符合不列规定:输电线路电压允许沿输电导线垂直距离方向最近距离(m)允许沿输电导线水平距离方向最近距离(m)11.51.51153.02.020404.04.0601105.05.02206.06.0(7)在高压线下及变压器附近进行挖槽作业时,应按照供电局的有关规定施工。1.5.8脚手架安全(1)搭设脚手架,所采用的各种材料均需符合质量要求。(2)脚手架基础必须牢固,搭设前经计算,满足载荷要求,并按施工规范搭设,做好排水措施。(3)脚手架搭设技术要求应符合有关规范规定。(4)必须高度重视各种构造措施:剪刀撑、拉结点等均应按要求设置。(5)脚手架搭设应高于建筑物顶端或操作面1.5m以上,并加设围护。(6)搭设完毕的脚手架上的钢管、扣件、脚手板和连接点等不得随意拆除。施工中必要时,必须经工地负责人同意,并采取有效措施,工序完成后,立即恢复。(7)脚手架使用前,应由工地负责人组织检查验收,验收合格并填写交验单后方可使用。在施工过程中应有专职管理、检查和保修,并定期进行沉降观察,发现异常应及时采取加固措施。(8)脚手架拆除时,应先检查与建筑物连接情况,并将脚手架上的存留材料,杂物等清除干净,自上而下,按先装后

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
