现场临建安全防护方案.docx

上传人:p** 文档编号:395142 上传时间:2023-08-06 格式:DOCX 页数:14 大小:114.32KB
下载 相关 举报
现场临建安全防护方案.docx_第1页
第1页 / 共14页
现场临建安全防护方案.docx_第2页
第2页 / 共14页
现场临建安全防护方案.docx_第3页
第3页 / 共14页
现场临建安全防护方案.docx_第4页
第4页 / 共14页
现场临建安全防护方案.docx_第5页
第5页 / 共14页
现场临建安全防护方案.docx_第6页
第6页 / 共14页
现场临建安全防护方案.docx_第7页
第7页 / 共14页
现场临建安全防护方案.docx_第8页
第8页 / 共14页
现场临建安全防护方案.docx_第9页
第9页 / 共14页
现场临建安全防护方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《现场临建安全防护方案.docx》由会员分享,可在线阅读,更多相关《现场临建安全防护方案.docx(14页珍藏版)》请在第壹文秘上搜索。

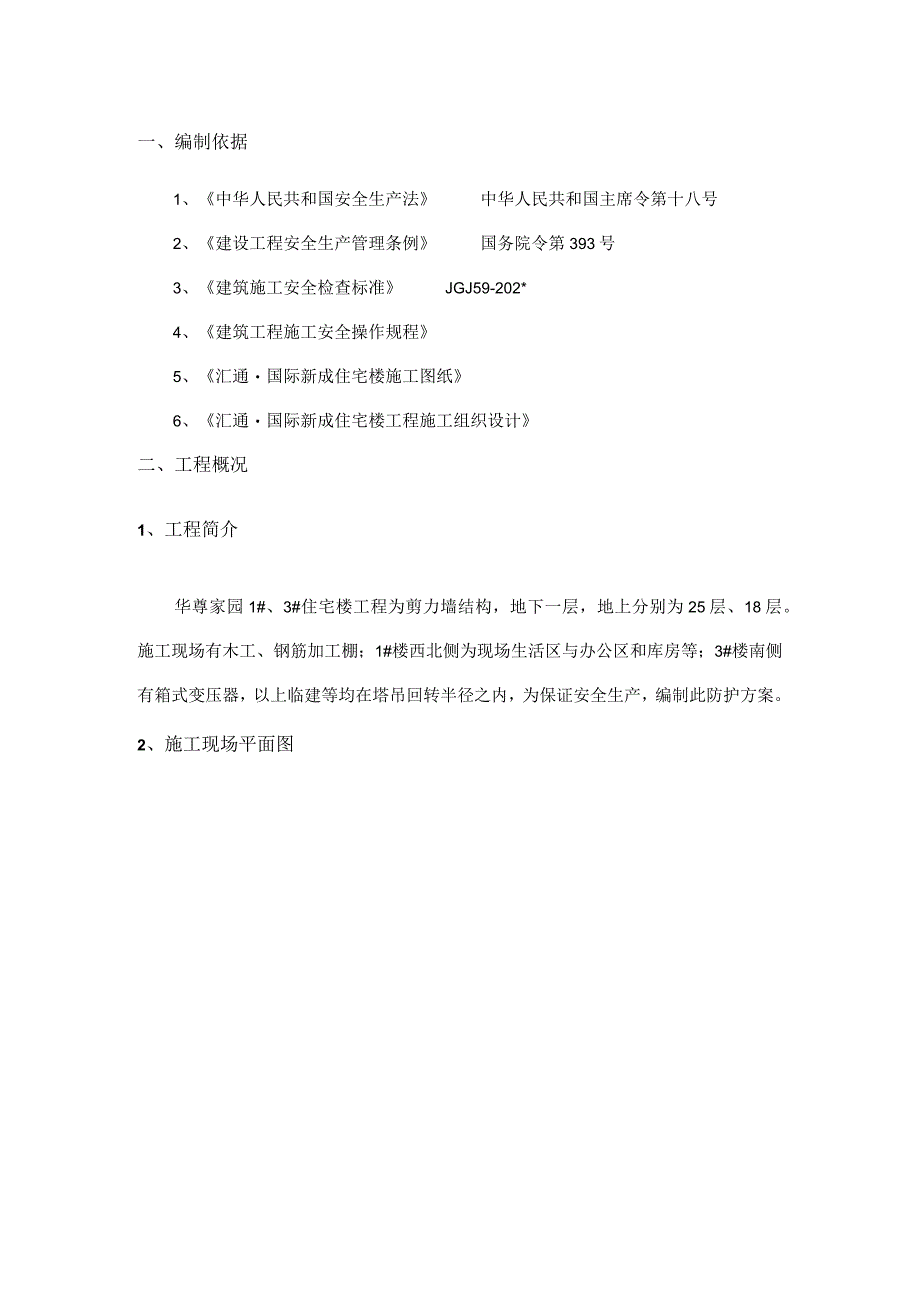

1、本文为WOrd文档,可编辑修改华尊家园1#、3#住宅楼工程临建防护方案编制:审核:审批:202*年07月务实、求精、团结、开拓一、编制依据2二、工程概况21、工程简介22、施工现场平面图2三、临建防护部署31、防护设计32、技术准备43、材料准备5四、临建防护棚搭设方法61、材料要求62、防护棚的搭设73、架子拆除9五、安全注意事项9一、编制依据1、中华人民共和国安全生产法中华人民共和国主席令第十八号2、建设工程安全生产管理条例国务院令第393号3、建筑施工安全检查标准JGJ59-202*4、建筑工程施工安全操作规程5、汇通国际新成住宅楼施工图纸6、汇通国际新成住宅楼工程施工组织设计二、工程概

2、况1、工程简介华尊家园1#、3#住宅楼工程为剪力墙结构,地下一层,地上分别为25层、18层。施工现场有木工、钢筋加工棚;1#楼西北侧为现场生活区与办公区和库房等;3#楼南侧有箱式变压器,以上临建等均在塔吊回转半径之内,为保证安全生产,编制此防护方案。2、施工现场平面图施工现场平面布置图三、临建防护部署1、防护设计1.1 为了防止高空坠落物体对在办公区、生活区施工人员的伤害,在有效做好1#楼结构临边防护的同时,须在生活区、办公区临时建筑搭设安全防护棚,做到万无一失确保施工人员的安全。1.2 现场所有加工棚、配电箱和林间房屋搭设防护棚,防护棚采用048X3.5mm的钢管搭设;箱式变压器用杉木原木杆

3、搭设。根据现场临建的面积进行搭设,搭设防护棚的水平投影面积,要求比该加工棚或需要防护的临建的尺寸边长统一大于1米。2、技术准备2.1临建防护棚构造采用48钢管搭设防护棚,防护棚的搭设形式为门式,宽度临时建筑各出1.0米,搭设形式详见下图。防护棚总高度为临时建筑+1.0米,立杆间距2米立杆下方垫贯通木脚手板,设一道距地面200mm高的扫地杆、6道大横杆,两端和中间间隔10米设一道剪刀撑,横向设八字斜撑随立杆搭设间距2米,防护棚顶部满铺双层木脚手板板,双层防护板间的净空不小于500mm。为了防止落在防护棚顶上的物体弹出伤人,防护棚顶部外侧设不小于12(X)mm高的栏杆,临街面一侧立面满挂绿色安全密

4、目。2.2箱式变压器防护棚构造采用杉木原木杆搭设,双股8号镀锌铁丝绑扎固定,上铺双层50廊厚脚手板。顶部横杆与箱变最高点垂直距离不得小于1.5米,搭设形式详见下图。W箱变防护棚搭设示意图高压防护架立杆下距底200mm处设纵向扫地杆,以上按步距设置纵向水平杆,横向截面设连续之字形支撑,纵向面设连续剪刀撑。立杆与箱式变压器的间距为1.5米,最高点垂直距离不得小于2.2m(双层防护,底层防护与其最高点垂直距离不得小于1.5m),防护架顶面满铺两层50mm厚通长脚手板,与小横杆绑扎牢固,符合规范要求,不得有飞板、跳头板等。架子外侧及顶面满挂安全大眼,安全要求挂紧,栓牢。3、材料准备3.1 临建防护棚搭

5、设所需材料48脚手架钢管,8#、12#铁丝,十字扣件、对接扣件、转向扣件,50厚木脚手板,1500X600Omm绿色安全密目等。3.2 箱变防护棚搭设所需材料杉木原木杆、通木质脚手板,长铁钉、8号镀锌铁丝,安全大眼等。3.3 临建防护棚使用时间根据工程结构施工情况,防护棚的使用时间至主体封顶,如果进度计划滞后,那么防护棚的使用时间相应顺延。四、临建防护棚搭设方法1、材料要求搭设防护棚所选用的材料必须采用符合国家有关规定的合格产品。在搭设前必须由专职安全员进行质量检查确认,符合要求后方可使用。在搭设过程中架子工长要加强检查,发现有不符合要求的产品立即更换,具体要求如下:1.1 脚手管:采用巾48

6、、壁厚33.5mm的钢管,表面应平直光滑,不得有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,表面应满涂防锈漆,根据公司贯标标准立杆、水平杆应油漆成桔红色,剪刀撑油漆成天蓝色。1.2 扣件:新扣件进场必须有出厂合格证。旧扣件使用前必须由专职安全员组织架子工班对旧扣件逐只检查合格后装袋备用,有裂缝、变形的旧扣件作为废品处理严禁使用,出现滑丝的螺栓必须更换。1.3 杉木原木杆:不允许使用腐朽木材;在构件任何150mm长度上沿周长所有木节尺寸总和,不得大于所测部位原木周长的1/3;每个木节的最大尺寸,不得大于所测部位原木周长的1/6;容许有表面虫沟,但不得有虫眼。杉篙杆大头不得大于180mm,

7、小头不得小于80mm。1.4 脚手板:采用厚50,宽度大于200白松木板,两端各设12#镀锌钢丝箍两道,腐朽的脚手板不得使用。1.5 安全密目:安全密目只能做立防护使用,安全密目必须有合格证,绑扎安全严禁使用铁丝。1.6 安全大眼,应有出厂合格证书,并符合安全规范的要求。2、防护棚的搭设防护棚搭设时应设警戒区,在防护棚两端设警示牌(夜间设红色警示灯)并有专职监护人监护。2.1 钢管防护棚搭设2.1.1 在搭设防护棚前对架子工进行书面安全、技术交底,明确搭设要求和施工方法以及安全注意事项,并由专职安全员监督实施。2.1.2 防护棚架子搭设顺序和方法,由一端向另一端推进,由下向上分步进行的搭设方法

8、。2.1.3 防护棚架子立杆下铺设50廊厚贯通木脚手板,立杆间距2米,搭设立杆应拉通调直确保立杆整齐美观。2.1.4 离地IOomnl高搭设一道纵向扫地杆,向上按安全密目宽度设置纵向水平杆。2.1.5 防护棚架子搭设分二步进行,第一步搭设4米以下的架子;第二步搭设4米以上的架子。2.1.6 第一步架子:先搭1.5米以下部分,使架子形成稳定结构便于人员在架体操作后再向上搭设。为了确保搭设过程中操作人员的安全和架体的稳定。距地1.5米高的纵向水平杆上按间距3米设临时横向水平杆便于铺设脚手板,架子内每隔5跨设置一道剪刀撑确保架子的稳定。1.5米处间距3米的横向水平杆和内侧剪刀撑,直至架子4米高处的横

9、向水平杆和内侧斜撑搭设完及上面第一层防护木板铺设完成后拆除。1.5米处的横向水平杆拆除后用作为支撑第二层防护板的横向水平杆。2.1.7 第二步架子先搭纵向水平杆(栏杆)后搭支撑第二层防护木板的横向水平杆,铺设第二层防护木板,挂外立面安全密目。2.1.8 为增强架子的稳定性,每隔10米在架子的两侧设一道剪刀撑。2.1.9 纵向水平杆接长采用对接扣件连接。对接扣件应交错布置,接头错开的距离不小于500mm。2.1.10 为确保钢管防护棚的稳定性,当防护棚搭设高度超过6米时采用双排架,间距1.0米,并用钢管斜撑连接两排立杆。2.2 箱变防护棚搭设2.2.1 确立立杆位置一竖立杆一绑扎纵向扫地杆一绑扎

10、大横杆一绑扎小横杆一绑扎临时抛撑一绑扎剪刀撑一之字形支撑一顶棚满铺脚手板一绑扎安全。2.2.2 立杆采用8m、6m杉木杆,立杆间距1.6m,上下二根立杆接头处,搭接长度为1.5m(不得小于1.5m),绑扎不小于三道。为保证防护架的稳定性,相邻立杆的接头必须错开。上面一根立杆的接头应小头朝下,大头朝上,并将杆子的多余部分下错。2.2.3 大横杆用8m杉木料,绑在立杆里面,为使大横杆的表面保持水平,接头应大小搭接,小头放在大头上,搭接长度为1.5m,绑扎不少于3道,两端及中间各1道,扣的间距不大于0.75m,接头位置上下里外错开,同一步架内,两根大横杆的接头,不应在同一跨内。2.2.4 小横杆采用

11、6m杉木料,绑在大横杆上,大头靠外,靠立杆的小横杆与立杆绑扎,小横杆端头伸出大横杆的长度不得小于300mm。最上面小横杆上满铺200mm宽X50mm厚的通长脚手板。脚手板如有不平之处禁止用砖瓦等物垫塞,必须用木块垫好,并用绳子绑牢。2.2.5 因本防护架较高且搭设截面较大,里面设置十字撑,十字撑采用8m杉木杆,与立杆斜交,底脚与第一道小横杆及立杆相接,上面与小横杆交错相接。2.2.6 为增加防护架的整体稳定性,在防护架外侧设置连续式剪刀撑,剪刀撑采用8m、6m杉木杆,与地面成50度夹角,每对剪刀撑的大头应置于下面;防护架两截面设置之字形支撑,同时,在绑扎靠近线杆的小横杆时,可把小横杆绑扎在线杆

12、上,注意最上排小横杆高于高压线1.5m。2.2.7 防护架两侧及顶棚满挂安全大眼。3、架子拆除3.1 必须有专业架子工长负责指挥,设警示灯和警戒区,禁止非作业人员进入警戒区防止物体打击。3.2 架子拆除的顺序由上而下按层按步的拆除,先拆护身栏杆、防护木板和横向水平杆,再依次拆上部的纵向水平杆。拆除剪刀撑和抛撑前,必须搭设临时加固斜支撑,预防倾斜,作业人员必须3人以上配合作业。3.3 拆架子杆件,必须由3人协同操作,拆纵向水平杆时,应由站在中间的人向下传递,严禁向下抛掷。3.4 拆下的材料必须分类按照指定的地点码放整齐。3.5 拆除时严禁物料碰撞高压线,确保操作人员的安全。3.6 拆至底部时,应

13、先加临时固定措施后,再拆除。五、安全注意事项1、搭拆架子人员必须经专业培训有证上岗的架子工。2、防护棚架子是临街设施,为确保安全防护棚架子的搭拆尽可能的安排在夜间10:00后施工,两端设专职监护人,并有安全警戒标志。如白天搭设应在人行道外侧设警戒区安全警戒标志,并在两端设专职监护人。3、搭拆架子人员必须正确戴好安全帽系好帽带,高处作业必须系好安全带,安全带必须高挂低用。4、搭拆防护棚架子时应设警示灯和警示牌,并在两端设责任心强的专职监护人。5、安全防护棚搭设完毕,经安全部门验收合格后,在投入使用之前,应在显要位置(出入处)设置安全警告标志,引起通行人员的注意。6、塔吊在作业时,必须有专人指挥,

14、物料堆场至施工部位用彩带设置安全警戒带,严禁非施工人员及车辆通行,否则,必须经指挥人员认可。华尊家园1#、3#住宅楼工程施工现场防护棚搭设施工方案编制:审核:审批:202*年7月施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟

15、鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
