基坑支护技术交底.docx

上传人:p** 文档编号:397254 上传时间:2023-08-06 格式:DOCX 页数:4 大小:22.23KB
下载 相关 举报
基坑支护技术交底.docx_第1页
第1页 / 共4页
基坑支护技术交底.docx_第2页
第2页 / 共4页
基坑支护技术交底.docx_第3页
第3页 / 共4页
基坑支护技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑支护技术交底.docx》由会员分享,可在线阅读,更多相关《基坑支护技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

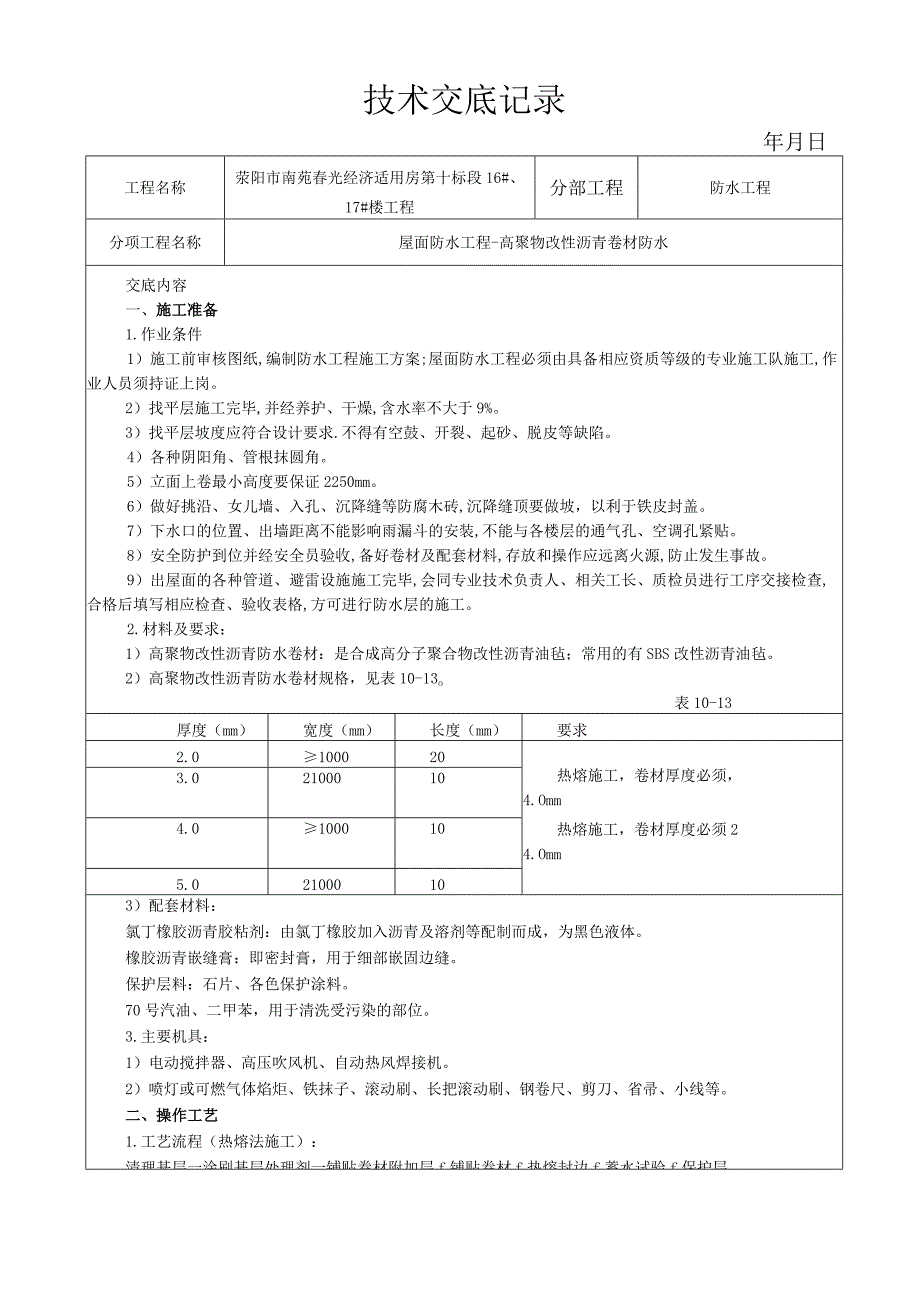

1、技术交底记录年月日工程名称荥阳市南苑春光经济适用房第十标段16#、17#楼工程分部工程防水工程分项工程名称屋面防水工程-高聚物改性沥青卷材防水交底内容一、施工准备1.作业条件1)施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。2)找平层施工完毕,并经养护、干燥,含水率不大于9%。3)找平层坡度应符合设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷。4)各种阴阳角、管根抹圆角。5)立面上卷最小高度要保证2250mm。6)做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖。7)下水口的位置、出墙距离不能影响雨漏斗的安装

2、,不能与各楼层的通气孔、空调孔紧贴。8)安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。9)出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。2.材料及要求:1)高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡;常用的有SBS改性沥青油毡。2)高聚物改性沥青防水卷材规格,见表10-13o表10-13厚度(mm)宽度(mm)长度(mm)要求2.0100020热熔施工,卷材厚度必须,4.Omm热熔施工,卷材厚度必须24.Omm3.021000104.01000105

3、.021000103)配套材料:氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。保护层料:石片、各色保护涂料。70号汽油、二甲苯,用于清洗受污染的部位。3.主要机具:1)电动搅拌器、高压吹风机、自动热风焊接机。2)喷灯或可燃气体焰炬、铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、省帚、小线等。二、操作工艺1.工艺流程(热熔法施工):清理基层一涂刷基层处理剂一铺贴卷材附加层f铺贴卷材f热熔封边f蓄水试验f保护层2 .清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。3 .涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用

4、,基层处理剂是将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,涂刷于基层表面上,常温经过4h后,开始铺贴卷材。4 .附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术规范的规定。5 .铺贴卷材:卷材的层数、厚度应符合设计要求。多层铺设时接缝应错开。将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面30Omnl左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法为80mm。6 .热熔封边:将卷材搭接

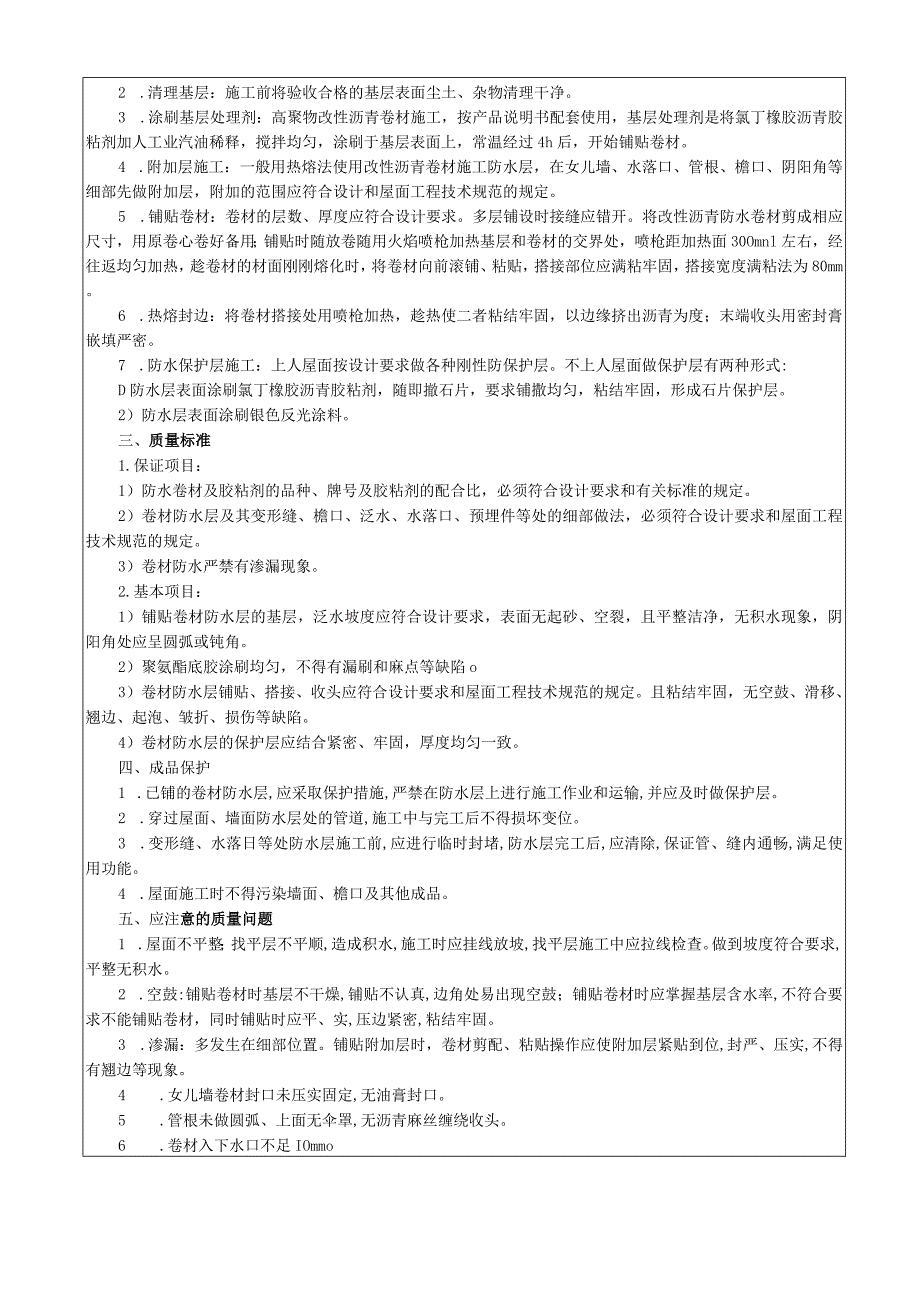

5、处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。7 .防水保护层施工:上人屋面按设计要求做各种刚性防保护层。不上人屋面做保护层有两种形式:D防水层表面涂刷氯丁橡胶沥青胶粘剂,随即撤石片,要求铺撒均匀,粘结牢固,形成石片保护层。2)防水层表面涂刷银色反光涂料。三、质量标准1.保证项目:1)防水卷材及胶粘剂的品种、牌号及胶粘剂的配合比,必须符合设计要求和有关标准的规定。2)卷材防水层及其变形缝、檐口、泛水、水落口、预埋件等处的细部做法,必须符合设计要求和屋面工程技术规范的规定。3)卷材防水严禁有渗漏现象。2.基本项目:1)铺贴卷材防水层的基层,泛水坡度应符合设计要求

6、,表面无起砂、空裂,且平整洁净,无积水现象,阴阳角处应呈圆弧或钝角。2)聚氨酯底胶涂刷均匀,不得有漏刷和麻点等缺陷o3)卷材防水层铺贴、搭接、收头应符合设计要求和屋面工程技术规范的规定。且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。4)卷材防水层的保护层应结合紧密、牢固,厚度均匀一致。四、成品保护1 .已铺的卷材防水层,应采取保护措施,严禁在防水层上进行施工作业和运输,并应及时做保护层。2 .穿过屋面、墙面防水层处的管道,施工中与完工后不得损坏变位。3 .变形缝、水落日等处防水层施工前,应进行临时封堵,防水层完工后,应清除,保证管、缝内通畅,满足使用功能。4 .屋面施工时不得污染墙面

7、、檐口及其他成品。五、应注意的质量问题1 .屋面不平整;找平层不平顺,造成积水,施工时应挂线放坡,找平层施工中应拉线检查。做到坡度符合要求,平整无积水。2 .空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。3 .渗漏:多发生在细部位置。铺贴附加层时,卷材剪配、粘贴操作应使附加层紧贴到位,封严、压实,不得有翘边等现象。4 .女儿墙卷材封口未压实固定,无油膏封口。5 .管根未做圆弧、上面无伞罩,无沥青麻丝缠绕收头。6 .卷材入下水口不足IOmmo技术负责人交底人接受人某某市工程质量监督站监制施工现

8、场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂

9、牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
