外粉技术交底.docx

上传人:p** 文档编号:397780 上传时间:2023-08-06 格式:DOCX 页数:3 大小:22.64KB
下载 相关 举报
外粉技术交底.docx_第1页
第1页 / 共3页
外粉技术交底.docx_第2页
第2页 / 共3页
外粉技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《外粉技术交底.docx》由会员分享,可在线阅读,更多相关《外粉技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

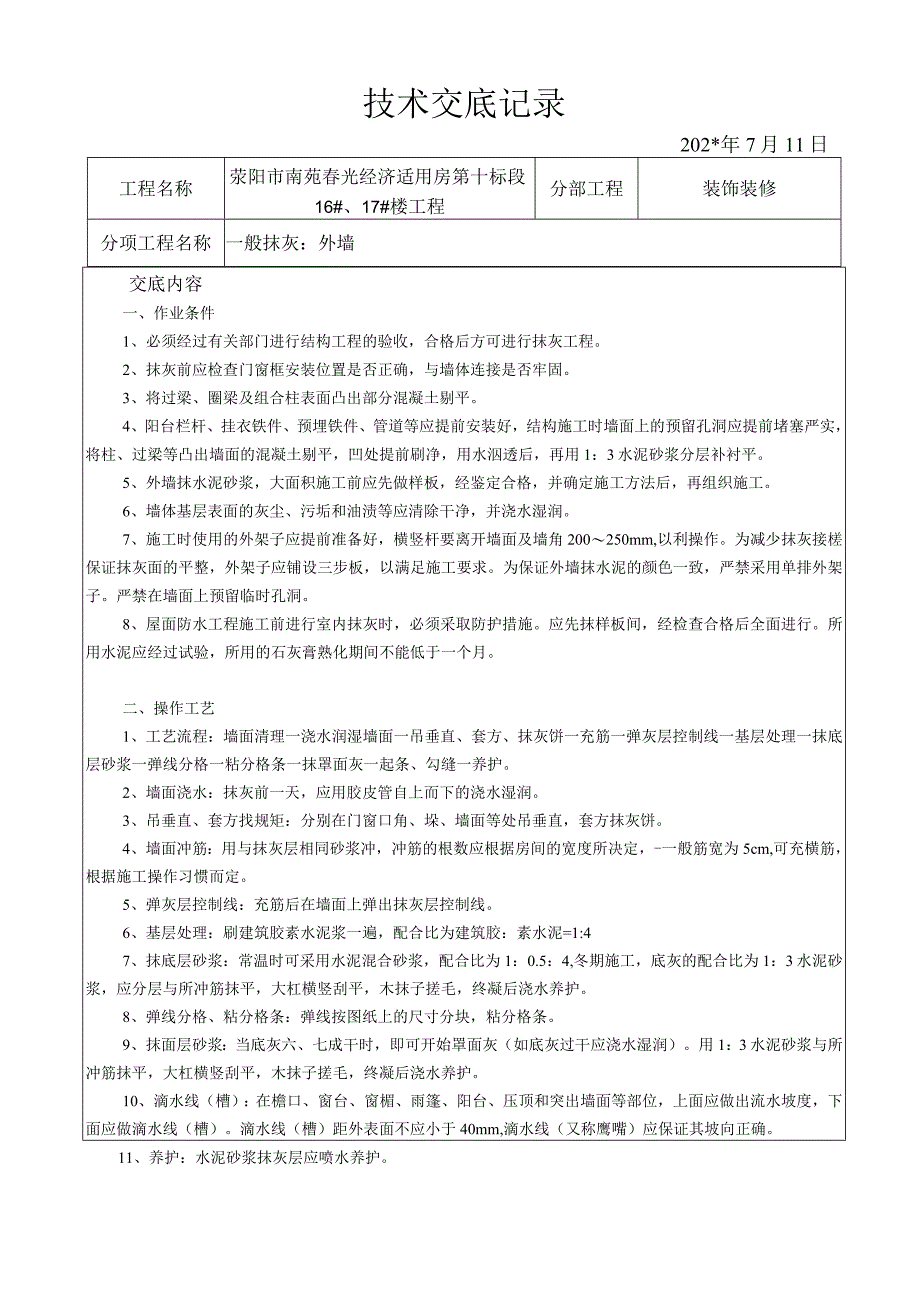

1、技术交底记录202*年7月11日工程名称荥阳市南苑春光经济适用房第十标段16#、17#楼工程分部工程装饰装修分项工程名称一般抹灰:外墙交底内容一、作业条件1、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。2、抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。3、将过梁、圈梁及组合柱表面凸出部分混凝土剔平。4、阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水泅透后,再用1:3水泥砂浆分层补衬平。5、外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。6

2、、墙体基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。7、施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。8、屋面防水工程施工前进行室内抹灰时,必须采取防护措施。应先抹样板间,经检查合格后全面进行。所用水泥应经过试验,所用的石灰膏熟化期间不能低于一个月。二、操作工艺1、工艺流程:墙面清理一浇水润湿墙面一吊垂直、套方、抹灰饼一充筋一弹灰层控制线一基层处理一抹底层砂浆一弹线分格一粘分格条一抹罩面灰一起条、勾缝一养护。2、

3、墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。3、吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼。4、墙面冲筋:用与抹灰层相同砂浆冲,冲筋的根数应根据房间的宽度所决定,-一般筋宽为5cm,可充横筋,根据施工操作习惯而定。5、弹灰层控制线:充筋后在墙面上弹出抹灰层控制线。6、基层处理:刷建筑胶素水泥浆一遍,配合比为建筑胶:素水泥=1:47、抹底层砂浆:常温时可采用水泥混合砂浆,配合比为1:0.5:4,冬期施工,底灰的配合比为1:3水泥砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。8、弹线分格、粘分格条:弹线按图纸上的尺寸分块,粘分格条。9、抹面层砂

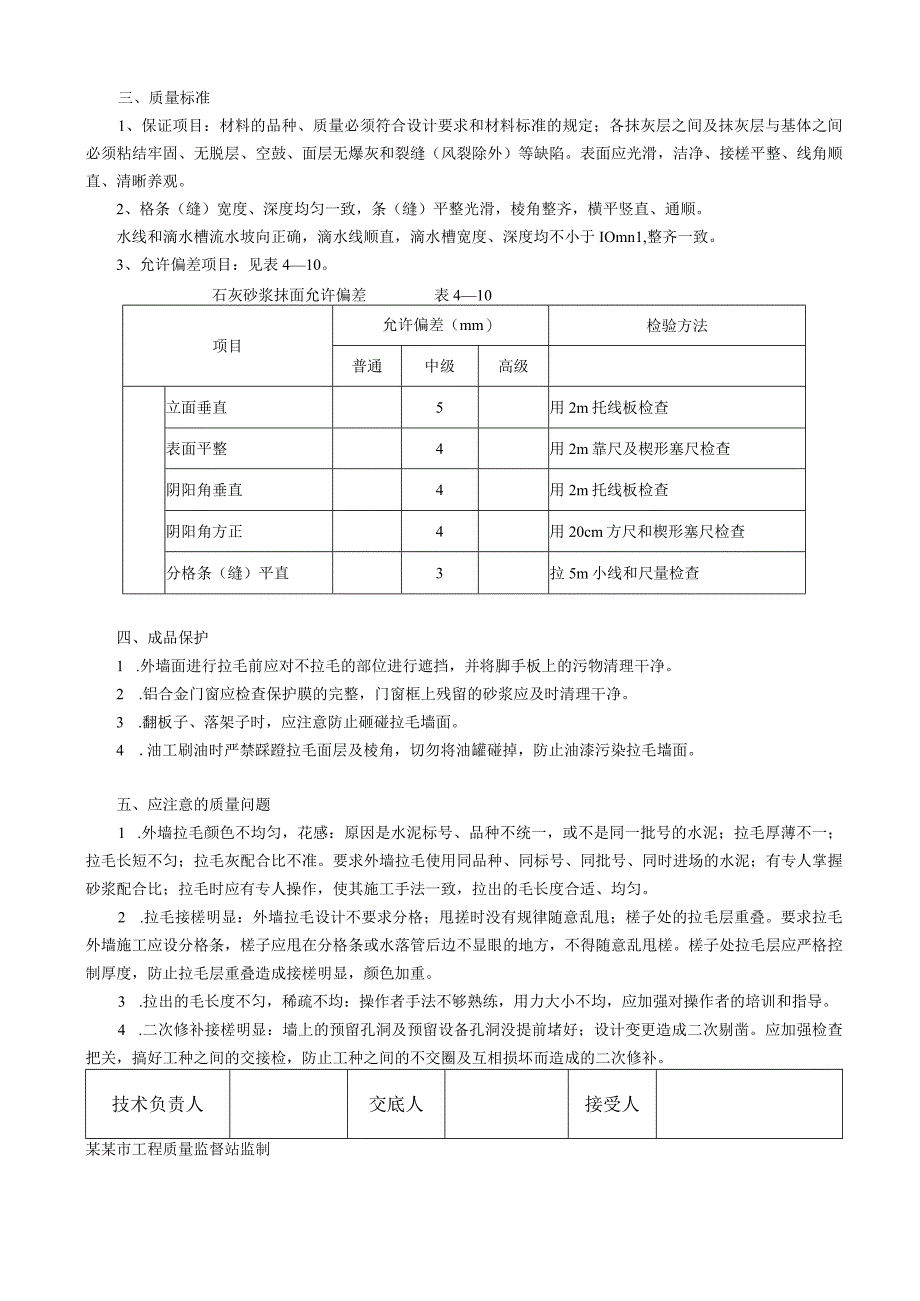

4、浆:当底灰六、七成干时,即可开始罩面灰(如底灰过干应浇水湿润)。用1:3水泥砂浆与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。10、滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。滴水线(槽)距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。11、养护:水泥砂浆抹灰层应喷水养护。三、质量标准1、保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。表面应光滑,洁净、接槎平整、线角顺直、清晰养观。2、格条(缝)宽度

5、、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。水线和滴水槽流水坡向正确,滴水线顺直,滴水槽宽度、深度均不小于IOmn1,整齐一致。3、允许偏差项目:见表410。石灰砂浆抹面允许偏差表410项目允许偏差(mm)检验方法普通中级高级立面垂直5用2m托线板检查表面平整4用2m靠尺及楔形塞尺检查阴阳角垂直4用2m托线板检查阴阳角方正4用20cm方尺和楔形塞尺检查分格条(缝)平直3拉5m小线和尺量检查四、成品保护1 .外墙面进行拉毛前应对不拉毛的部位进行遮挡,并将脚手板上的污物清理干净。2 .铝合金门窗应检查保护膜的完整,门窗框上残留的砂浆应及时清理干净。3 .翻板子、落架子时,应注意防止

6、砸碰拉毛墙面。4 .油工刷油时严禁踩蹬拉毛面层及棱角,切勿将油罐碰掉,防止油漆污染拉毛墙面。五、应注意的质量问题1 .外墙拉毛颜色不均匀,花感:原因是水泥标号、品种不统一,或不是同一批号的水泥;拉毛厚薄不一;拉毛长短不匀;拉毛灰配合比不准。要求外墙拉毛使用同品种、同标号、同批号、同时进场的水泥;有专人掌握砂浆配合比;拉毛时应有专人操作,使其施工手法一致,拉出的毛长度合适、均匀。2 .拉毛接槎明显:外墙拉毛设计不要求分格;甩搓时没有规律随意乱甩;槎子处的拉毛层重叠。要求拉毛外墙施工应设分格条,槎子应甩在分格条或水落管后边不显眼的地方,不得随意乱甩槎。槎子处拉毛层应严格控制厚度,防止拉毛层重叠造成

7、接槎明显,颜色加重。3 .拉出的毛长度不匀,稀疏不均:操作者手法不够熟练,用力大小不均,应加强对操作者的培训和指导。4 .二次修补接槎明显:墙上的预留孔洞及预留设备孔洞没提前堵好;设计变更造成二次剔凿。应加强检查把关,搞好工种之间的交接检,防止工种之间的不交圈及互相损坏而造成的二次修补。技术负责人交底人接受人某某市工程质量监督站监制施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违

8、章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用

9、36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
