全过程跟踪审计不同阶段审计要点.docx

上传人:p** 文档编号:407259 上传时间:2023-08-10 格式:DOCX 页数:11 大小:23.50KB
下载 相关 举报
全过程跟踪审计不同阶段审计要点.docx_第1页
第1页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第2页
第2页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第3页
第3页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第4页
第4页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第5页
第5页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第6页
第6页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第7页
第7页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第8页
第8页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第9页
第9页 / 共11页
全过程跟踪审计不同阶段审计要点.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《全过程跟踪审计不同阶段审计要点.docx》由会员分享,可在线阅读,更多相关《全过程跟踪审计不同阶段审计要点.docx(11页珍藏版)》请在第壹文秘上搜索。

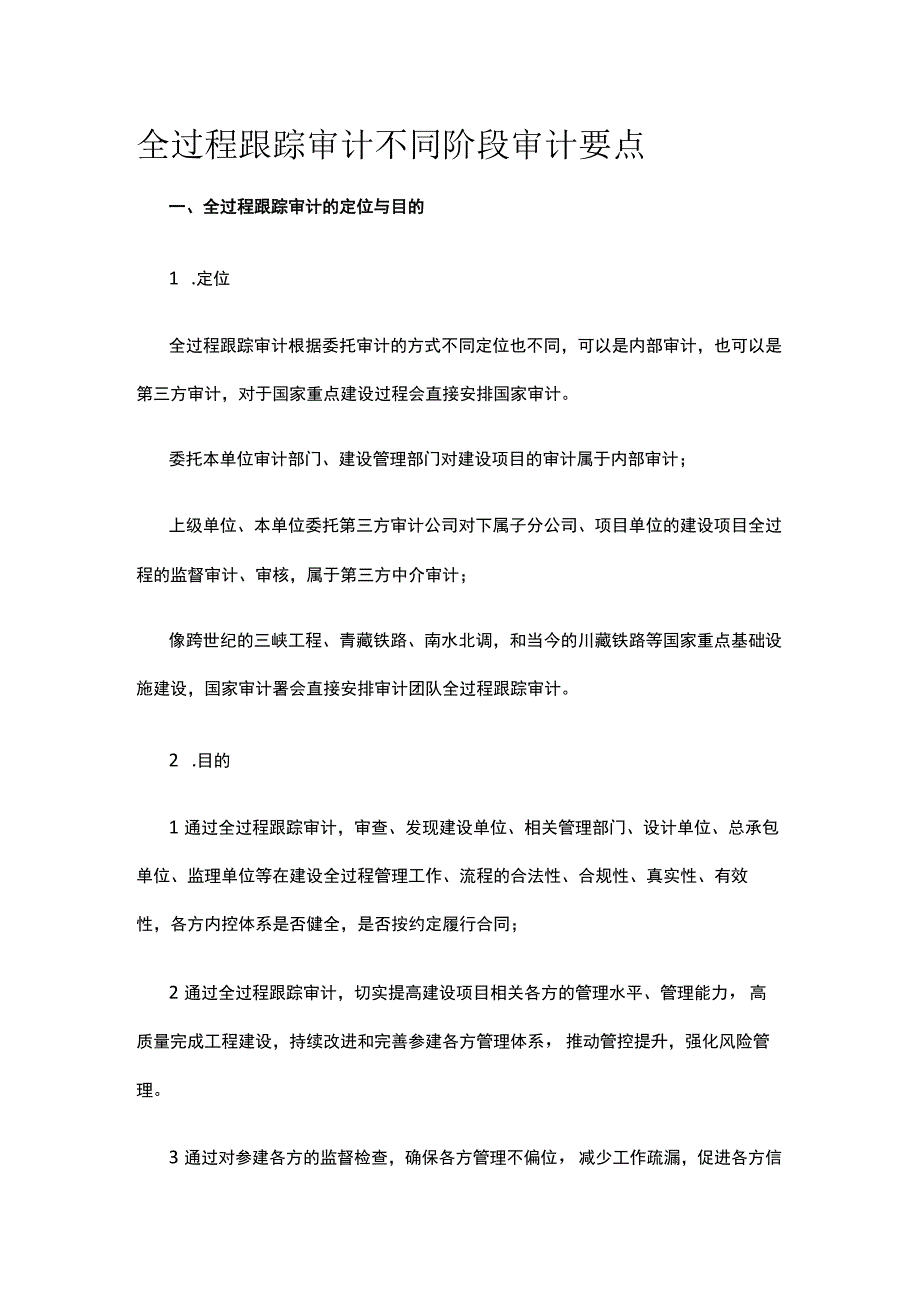

1、全过程跟踪审计不同阶段审计要点一、全过程跟踪审计的定位与目的1 .定位全过程跟踪审计根据委托审计的方式不同定位也不同,可以是内部审计,也可以是第三方审计,对于国家重点建设过程会直接安排国家审计。委托本单位审计部门、建设管理部门对建设项目的审计属于内部审计;上级单位、本单位委托第三方审计公司对下属子分公司、项目单位的建设项目全过程的监督审计、审核,属于第三方中介审计;像跨世纪的三峡工程、青藏铁路、南水北调,和当今的川藏铁路等国家重点基础设施建设,国家审计署会直接安排审计团队全过程跟踪审计。2 .目的1通过全过程跟踪审计,审查、发现建设单位、相关管理部门、设计单位、总承包单位、监理单位等在建设全过

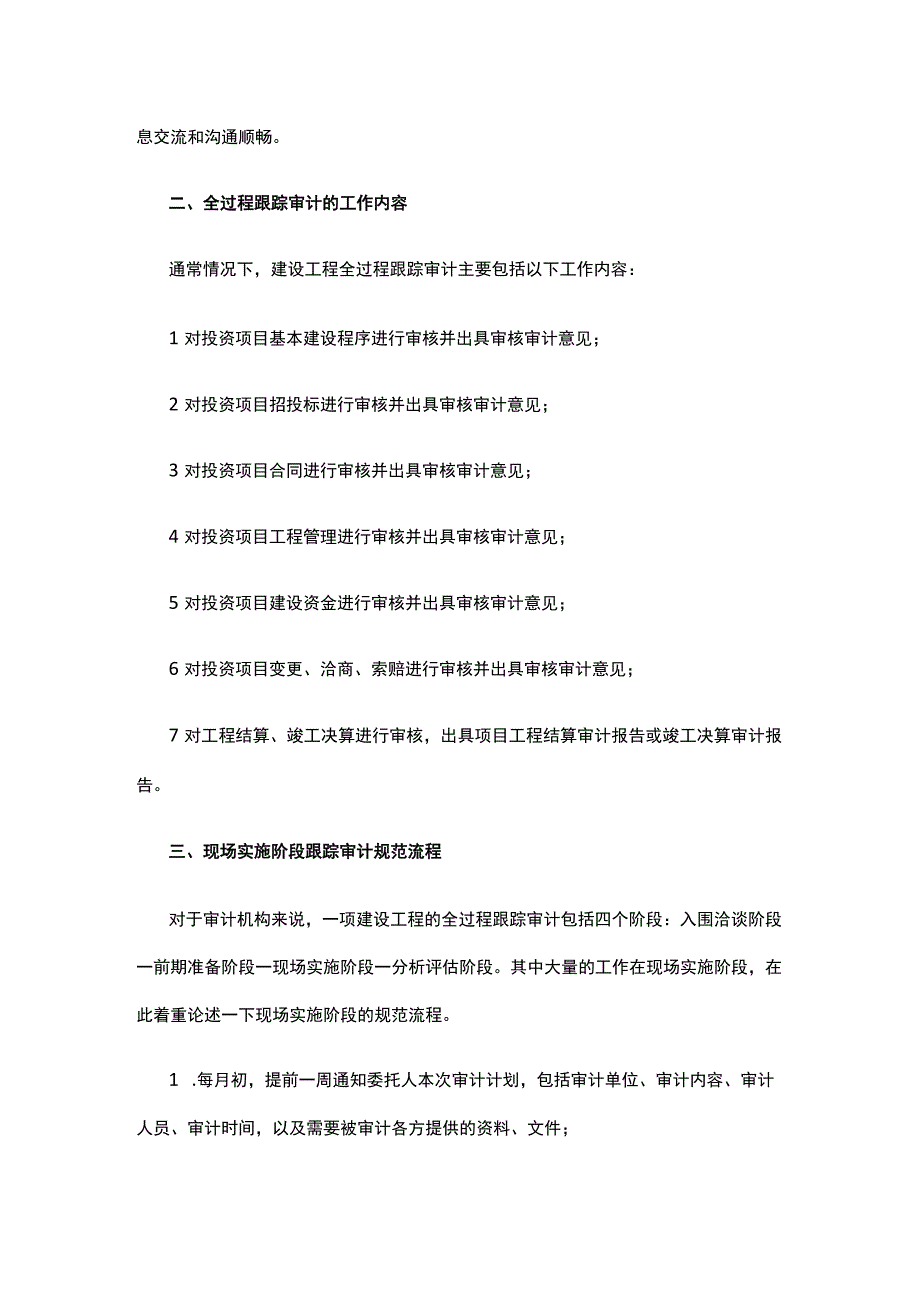

2、程管理工作、流程的合法性、合规性、真实性、有效性,各方内控体系是否健全,是否按约定履行合同;2通过全过程跟踪审计,切实提高建设项目相关各方的管理水平、管理能力,高质量完成工程建设,持续改进和完善参建各方管理体系,推动管控提升,强化风险管理。3通过对参建各方的监督检查,确保各方管理不偏位,减少工作疏漏,促进各方信息交流和沟通顺畅。二、全过程跟踪审计的工作内容通常情况下,建设工程全过程跟踪审计主要包括以下工作内容:1对投资项目基本建设程序进行审核并出具审核审计意见;2对投资项目招投标进行审核并出具审核审计意见;3对投资项目合同进行审核并出具审核审计意见;4对投资项目工程管理进行审核并出具审核审计意

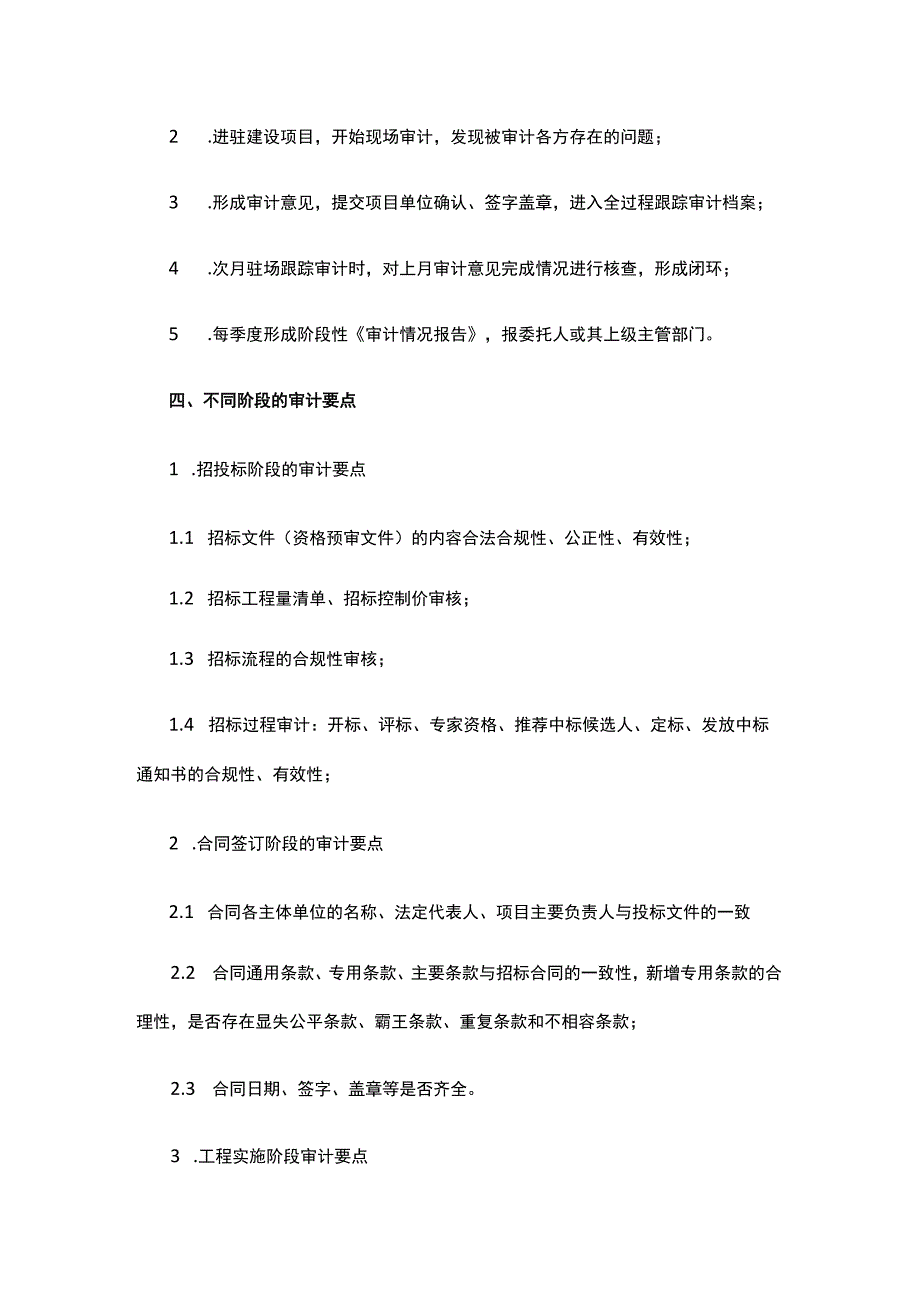

3、见;5对投资项目建设资金进行审核并出具审核审计意见;6对投资项目变更、洽商、索赔进行审核并出具审核审计意见;7对工程结算、竣工决算进行审核,出具项目工程结算审计报告或竣工决算审计报告。三、现场实施阶段跟踪审计规范流程对于审计机构来说,一项建设工程的全过程跟踪审计包括四个阶段:入围洽谈阶段一前期准备阶段一现场实施阶段一分析评估阶段。其中大量的工作在现场实施阶段,在此着重论述一下现场实施阶段的规范流程。1 .每月初,提前一周通知委托人本次审计计划,包括审计单位、审计内容、审计人员、审计时间,以及需要被审计各方提供的资料、文件;2 .进驻建设项目,开始现场审计,发现被审计各方存在的问题;3 .形成审

4、计意见,提交项目单位确认、签字盖章,进入全过程跟踪审计档案;4 .次月驻场跟踪审计时,对上月审计意见完成情况进行核查,形成闭环;5 .每季度形成阶段性审计情况报告,报委托人或其上级主管部门。四、不同阶段的审计要点1 .招投标阶段的审计要点1.1 招标文件(资格预审文件)的内容合法合规性、公正性、有效性;1.2 招标工程量清单、招标控制价审核;1.3 招标流程的合规性审核;1.4 招标过程审计:开标、评标、专家资格、推荐中标候选人、定标、发放中标通知书的合规性、有效性;2 .合同签订阶段的审计要点2.1 合同各主体单位的名称、法定代表人、项目主要负责人与投标文件的一致2.2 合同通用条款、专用条

5、款、主要条款与招标合同的一致性,新增专用条款的合理性,是否存在显失公平条款、霸王条款、重复条款和不相容条款;2.3 合同日期、签字、盖章等是否齐全。3 .工程实施阶段审计要点3.1 建设单位审计要点3.1.1 项目管理内控体系建设情况。包括组织机构设置、各项规章制度、岗位履职情况;3.1.2 现场管理情况。建设单位对工程现场进度、质量、安全、文明施工、造价、资金等各项管控记录;3.1.3 建设项目资料管理情况。投资立项、规划、建设、施工、批复,以及往来文件管理;项目建设过程各项会议、检查督导、沟通协调等资料;工程款申请、审批、施工单位资金使用监管记录与资料;工程技术文件资料的收集、整理、归档情

6、况;3.2 监理单位审计要点3.2.1 监理单位内控体系建设情况。现场组织机构建立、岗位职责设置情况、管理制度建立情况;人员资格资质情况、人员履职情况;3.2.2 现场监督监理情况。包括:“三控、两管、一协调执行落实情况;现场检查、监督情况,监理例会情况、发现问题整改情况;3.2.3 监理工作记录、技术资料管理情况。监理日志、检查记录、旁站记录、会议记录;工程技术资料的规范、收集、整理、归档;工程计量审核、变更洽商签证审核、工程款支付审核等造价、资金管理资料;3.3 设计单位审计要点3.3.1 施工图纸质量问题审核。审核施工图纸的完整性、合规性,以及存在明显图纸设计问题;审核图纸会审记录以及图

7、纸会审落实情况;3.3.2 设计单位内控体系管理情况,审核设计单位组织机构设置、岗位职责,以及人员履职情况,设计代表驻场情况;3.3.3 设计变更、洽商管理情况。审核施工过程中发生的设计变更、洽商,了解形成设计变更、洽商的原因,是否有设计单位原因造成的重大设计失误、工程费用增加或损失,是否分析原因,进行追责;对于设计单位提出的变更、洽商,设计单位是否按照有关规定和文件执行3.4 施工总承包单位审计要点3.4.1 施工总包单位内控体系建立情况。总包项目部的组织机构设置、岗位职责,人员在岗履职情况;3.4.2 各项工作管理情况。包括施工进度、工程质量、施工安全、施工技术、文明施工3.4.2.1 施

8、工进度管理情况。审核施工总进度计划、节点进度计划,进度计划执行情况,保障进度措施,查看施工日志,对照计划检查是否存在进度延误,进度延误形成原因以及整改方案;3.4.2.2 工程质量管理情况。审核工程质量管理体系建立情况,工程质量管理目标、管理措施、质量控制点的设置,查看工程质量验收标准、检验试验表单、检查验收记录等资料,施工现场检查实体工程质量,对明显的施工质量问题予以记录并提出审计意见;3.4.2.3 施工安全管理情况。审核施工安全管理制度体系建立情况,施工安全管理目标、安全施工组织计划、安全施工方案;审核安全教育、培训I、考核、日常安全检查记录,安全问题隐患排查情况以及整改方案、整改情况记

9、录;现场查看安全工作,安全防护、安全设施、安全制度落实情况,对现场存在的明显安全问题和重大隐患予以记录并提出审计意见;3.4.2.4 施工技术管理情况。审核施工组织设计、施工方案的编写与审批;审查施工过程中施工技术资料的完整性、真实性、有效性,审查是否存在施工资料闭门造车和技术资料严重缺乏情况,对审查发现的技术资料严重失真、弄虚作假问题予以记录并提出审计意见;3.4.2.5 文明施工管理情况。审核现场文明施工的组织管理情况,审查”废水、废弃、废固管理防治方案、应急救援体系建立与落实情况。对于施工现场存在的严重污染现象予以记录并提出审计意见;3.4.2.6 分包单位管理情况。审核施工总承包单位的

10、劳务招标、专业分包招标、主要材料设备采购招标文件资料,检查是否存在肢解发包、违法分包、转包、挂靠等违法、违规行为;审查农民工工资专用账户设立与民工工资支付情况。对于施工总包单位明显存在的违规招标、违法分包、挂靠等情况予以记录并提出审计意见。3.5 过程计量计价审计要点3.5.1 审核过程计量计价的流程是否规范,施工、监理、建设单位是否按规定进行申报、审核、审批;3.5.2 审核过程计量申报的分部分项与实际施工部位的一致性;3.5.3 审核报审工程量的准确性;3.5.4 审核报审工程造价的准确性,包括清单特征描述、综合单价、取费标准是否正确,是否存在计算错误、漏报、重复计量等情况3.5.5 对每

11、个月的工程计量计价形成审核审计意见;3.6 变更洽商签证索赔审计要点3.6.1 审核变更、洽商、签证、索赔的真实性,审查发生原因、提出方以及各方的审核审批意见、签字、盖章情况;3.6.2 审核变更、洽商、签证的文字内容与支持证据,包括工作联系单、签证单、图纸、影像、测量数据、计算书、合同依据等;3.6.3 审核变更、洽商、签证的预算造价文件,包括特征描述、工程量、定额、综合单价、取费标准等是否准确;3.6.4 审核岗位履职、工期、质量、安全管理等奖罚,审核施工方提出的工期、质量、窝工、不可抗力等索赔,审查奖罚与索赔、反索赔的合同依据和相关支持证据。3.7 财务资金管理审计要点3.7.1 审核工

12、程款申请、审核、批复、支付的工作流程。审查是否存在未批先付、拖延批复、已批未付和签字不全、日期错误、代人签字现象;3.7.2 审核工程款财务管理情况。审查票据有效性、数字正确性,财务科目设置、建账是否符合要求;审查是否账账、账实相符;3.7.3 审核农民工工资专用账户设立情况,是否按照要求的工程款比例存入专用账户,是否按照要求支付农民工工资;3.7.4 审核工程款专款专用情况。审查工程款使用计划、比例支付情况、项目各方工程款支付情况、资金流向;3.7.5 审核投标保证金、质量保证金、履约保函、预付款保函等各类资金的管理、金额、期限是否符合相关规定;对于项目建设期间财务资金的管理、使用、账目等方

13、面发现的问题予以记录并提出审计意见。3.8 合同履约管理审计要点3.8.1 审核合同约定各方的人员在岗在位和履职尽职情况,尤其是施工总包单位的项目经理、技术负责人、质量负责人、安全负责人等主要管理人员是否人证合一,是否与合同约定一致。审查主要管理人员的资格证件、人员社保、现场考勤资料;3.8.2 审核合同约定的预付款、工程款支付比例、时间等条款是否与现场实际一致;3.8.3 审核项目建设各方,尤其是施工总包单位,在工期、质量、安全、文明施工方面的履约情况;3.8.4 审核施工过程中是否存在违约情况,违约的责任认定、罚款等是否与合同约定一致。4工程结算与竣工决算阶段审计要点4.1 审核竣工验收资

14、料。审查工程竣工验收单的文字内容、各方意见、签字盖章、日期等符合性、有效性,审查竣工图纸是否编制,竣工资料是否整理归档;4.2 审核工程结算文件。审查合同约定结算条款,审查各方提供工程结算资料的完整性、时效性;4.3 审核审计工程结算造价文件。按照结算审核审计的合同要求、有关规定进行结算审核审计;工程结算审计结束,形成工程结算定案表和竣工结算审计报告。五、常见的审计工作方向偏移、盲点与弱项1.常见的工作方向偏移1.1 把审计做成了咨询。在现场审计过程中,审计人员往往在发现审计问题后,好心为被审计方提出整改建议、意见或具体做法,把第三方审计变成了被审计方的管理咨询;1.2 审计工作过于深入,越俎

15、代庖现象,出现简单工作复杂化、复杂工作忙乱化”情况。在审计过程中,个别审计人员过于认真、深入,界限不清晰,主动完成非审计约定工作。比如,对于施工过程中的变更洽商,审计人员进行文字修改、核算工程量、套定额做预算等本属于监理、甲方的审核工作,模糊了审计的角度和界限;1.3 审计方向出现偏差,比如工程管理过程中,继续以工作流程、招投标、合同管理作为审计重点,弱化了施工阶段工程管理审计审核;1.4 审计对象没有重点,审计人员态度傲慢、蛮横。在工作中,有时会出现审计人员对审计对象没有重点,现场审计时对委托人各种检查、审查发现问题,由于对工程管理经验较少,对施工总承包、监理单位的审计反而偏少,造成审计对象

16、没有重点,甚至重点跑偏。个别审计人员,在审计时会认为自己是代表上级拿着“尚方宝剑”来监督、检查、发现问题的,从而态度傲慢、蛮横,让被审计单位甚至委托人不知所措,意见很大。2审计工作盲点2.1 目前从事全过程跟踪审计的机构、人员,多数为审计部门或审计专业从业人员,合规、合法性方面和经营财务方面的审计经验很丰富,但是缺乏建设工程管理实施经验,在工程进度、质量、安全、文明施工的现场实施方面存在细节管理审计盲点;2.2 随着国资委下发中央企业合规管理办法,国家对建设项目发承包中合规性要求更加严格。而传统的管理审计对总包单位在施工过程中专业分包、劳务分包中可能的肢解发包、违法分包,缺少穿透审计,存在分包管

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 经济/贸易/财会 > 稽查与征管/审计

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
