内粉一技术交底.docx

上传人:p** 文档编号:407404 上传时间:2023-08-10 格式:DOCX 页数:7 大小:34.28KB
下载 相关 举报
内粉一技术交底.docx_第1页
第1页 / 共7页
内粉一技术交底.docx_第2页
第2页 / 共7页
内粉一技术交底.docx_第3页
第3页 / 共7页
内粉一技术交底.docx_第4页
第4页 / 共7页
内粉一技术交底.docx_第5页
第5页 / 共7页
内粉一技术交底.docx_第6页
第6页 / 共7页
内粉一技术交底.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《内粉一技术交底.docx》由会员分享,可在线阅读,更多相关《内粉一技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

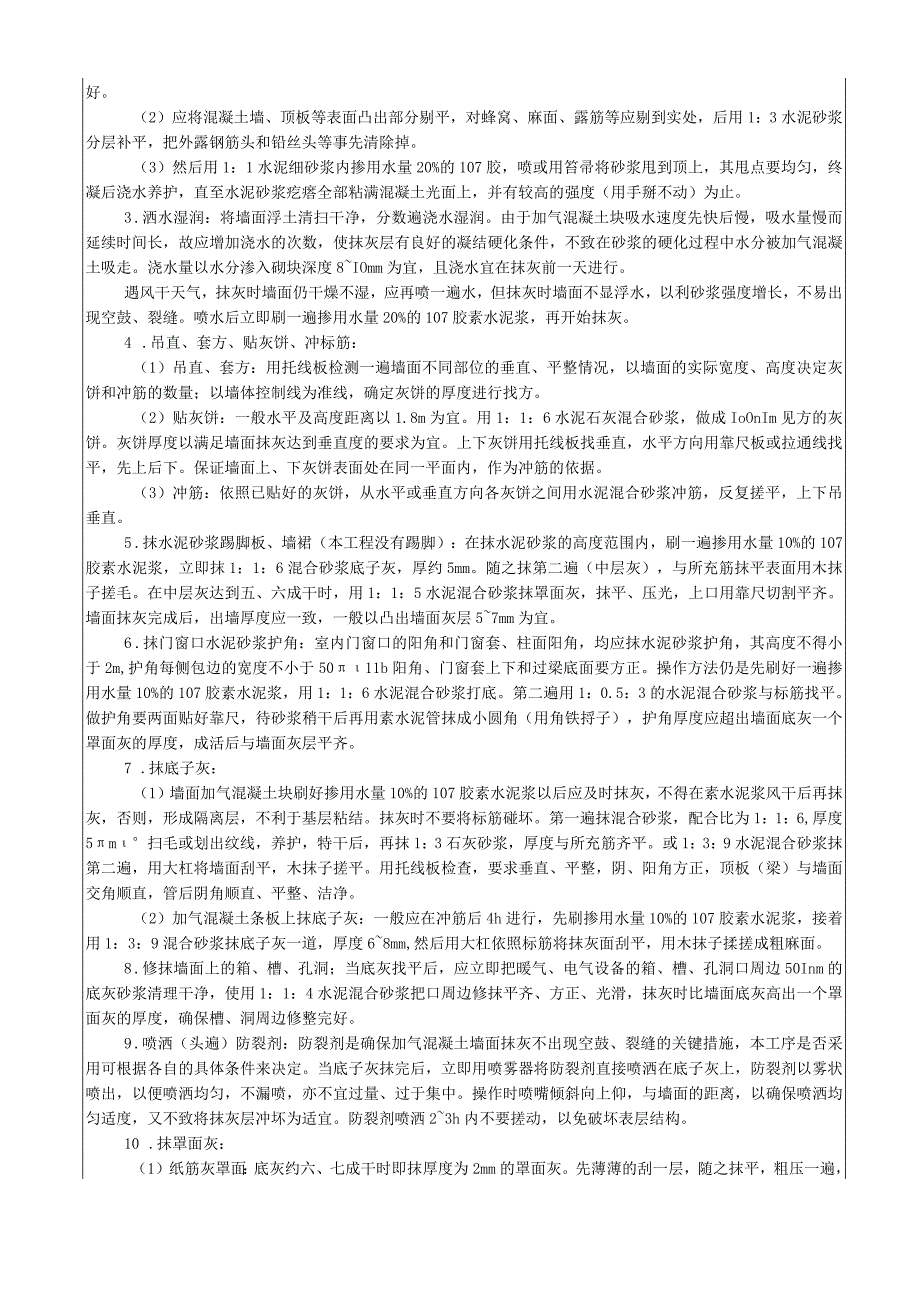

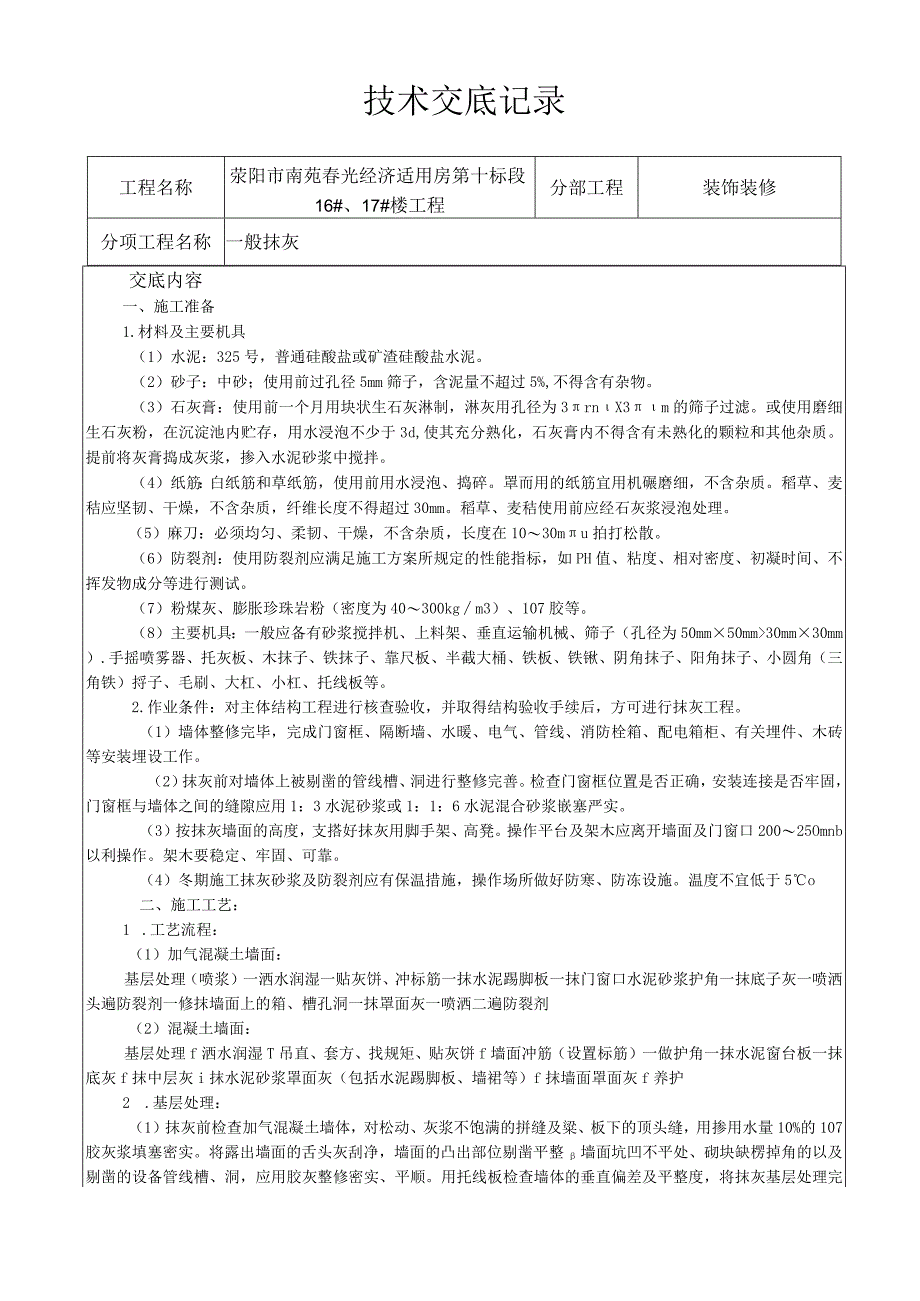

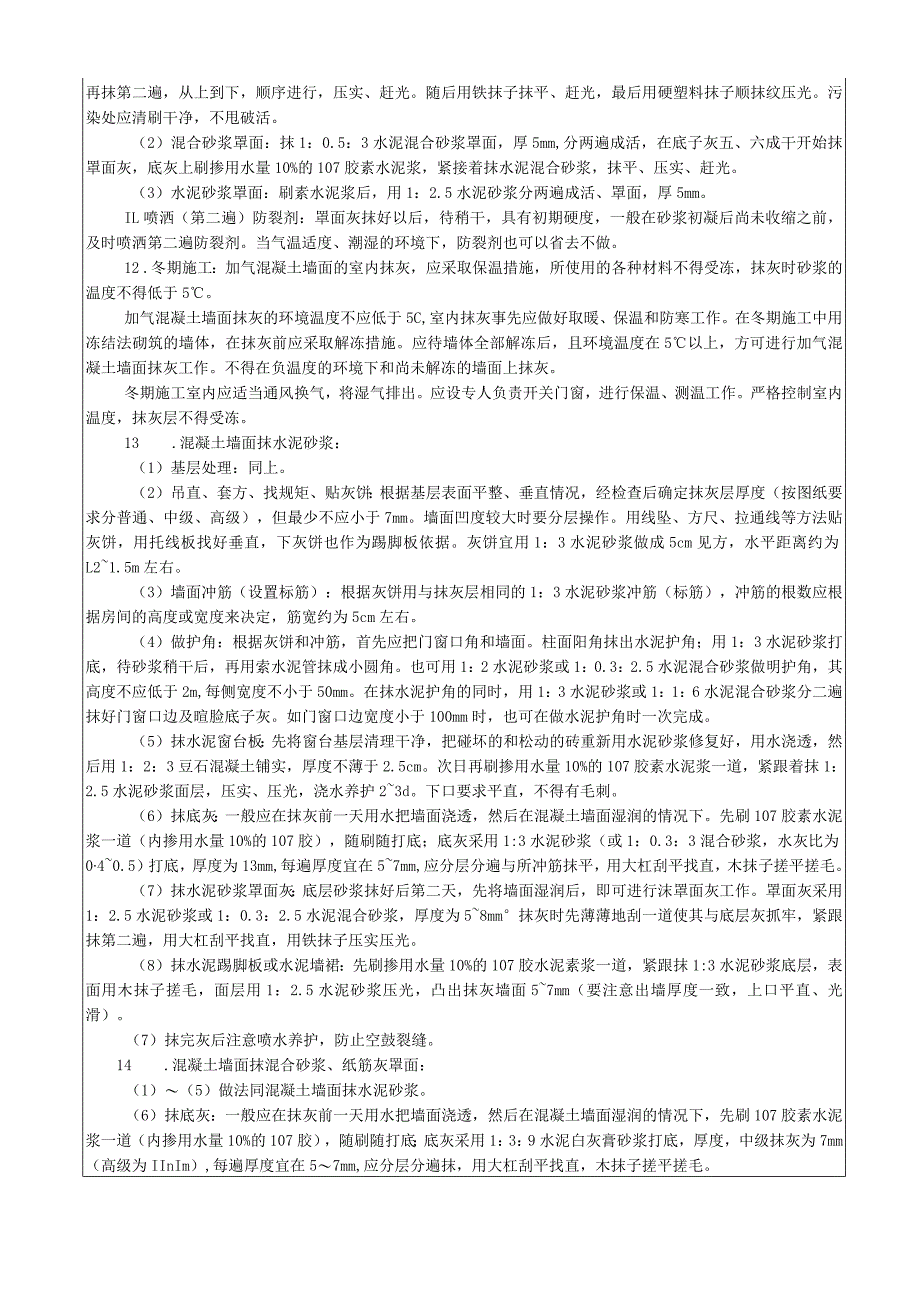

1、技术交底记录工程名称荥阳市南苑春光经济适用房第十标段16#、17#楼工程分部工程装饰装修分项工程名称一般抹灰交底内容一、施工准备1.材料及主要机具(1)水泥:325号,普通硅酸盐或矿渣硅酸盐水泥。(2)砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。(3)石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3rnX3m的筛子过滤。或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。(4)纸筋:白纸筋和草纸筋,使用前用水浸泡、捣碎。罩而用的纸筋宜用机碾磨细,不含杂质。稻草、麦秸应坚

2、韧、干燥,不含杂质,纤维长度不得超过30mm。稻草、麦秸使用前应经石灰浆浸泡处理。(5)麻刀:必须均匀、柔韧、干燥,不含杂质,长度在1030mu拍打松散。(6)防裂剂:使用防裂剂应满足施工方案所规定的性能指标,如PH值、粘度、相对密度、初凝时间、不挥发物成分等进行测试。(7)粉煤灰、膨胀珍珠岩粉(密度为40300kgm3)、107胶等。(8)主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为50mm50mm30mm30mm).手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。2.作业条件:对主

3、体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。(1)墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。(2)抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆嵌塞严实。(3)按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。操作平台及架木应离开墙面及门窗口20025Omnb以利操作。架木要稳定、牢固、可靠。(4)冬期施工抹灰砂浆及防裂剂应有保温措施,操作场所做好防寒、防冻设施。温度不宜低于5o二、施工工艺:1 .工艺流程:(1)加

4、气混凝土墙面:基层处理(喷浆)一洒水润湿一贴灰饼、冲标筋一抹水泥踢脚板一抹门窗口水泥砂浆护角一抹底子灰一喷洒头遍防裂剂一修抹墙面上的箱、槽孔洞一抹罩面灰一喷洒二遍防裂剂(2)混凝土墙面:基层处理f洒水润湿T吊直、套方、找规矩、贴灰饼f墙面冲筋(设置标筋)一做护角一抹水泥窗台板一抹底灰f抹中层灰i抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)f抹墙面罩面灰f养护2 .基层处理:(1)抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的107胶灰浆填塞密实。将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰

5、整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。(2)应将混凝土墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1:3水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉。(3)然后用1:1水泥细砂浆内掺用水量20%的107胶,喷或用笞帚将砂浆甩到顶上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为止。3 .洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水

6、量以水分渗入砌块深度8IOmm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。喷水后立即刷一遍掺用水量20%的107胶素水泥浆,再开始抹灰。4 .吊直、套方、贴灰饼、冲标筋:(1)吊直、套方:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际宽度、高度决定灰饼和冲筋的数量;以墙体控制线为准线,确定灰饼的厚度进行找方。(2)贴灰饼:一般水平及高度距离以1.8m为宜。用1:1:6水泥石灰混合砂浆,做成IoOnIm见方的灰饼。灰饼厚度以满足墙面抹灰达到垂直度的要求为宜。上下灰饼用托线板找垂直,水平方向

7、用靠尺板或拉通线找平,先上后下。保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。(3)冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直。5 .抹水泥砂浆踢脚板、墙裙(本工程没有踢脚):在抹水泥砂浆的高度范围内,刷一遍掺用水量10%的107胶素水泥浆,立即抹1:1:6混合砂浆底子灰,厚约5mm。随之抹第二遍(中层灰),与所充筋抹平表面用木抹子搓毛。在中层灰达到五、六成干时,用1:1:5水泥混合砂浆抹罩面灰,抹平、压光,上口用靠尺切割平齐。墙面抹灰完成后,出墙厚度应一致,一般以凸出墙面灰层57mm为宜。6 .抹门窗口水泥砂浆护角:室内门窗口的阳角和门

8、窗套、柱面阳角,均应抹水泥砂浆护角,其高度不得小于2m,护角每侧包边的宽度不小于5011b阳角、门窗套上下和过梁底面要方正。操作方法仍是先刷好一遍掺用水量10%的107胶素水泥浆,用1:1:6水泥混合砂浆打底。第二遍用1:0.5:3的水泥混合砂浆与标筋找平。做护角要两面贴好靠尺,待砂浆稍干后再用素水泥管抹成小圆角(用角铁捋子),护角厚度应超出墙面底灰一个罩面灰的厚度,成活后与墙面灰层平齐。7 .抹底子灰:(1)墙面加气混凝土块刷好掺用水量10%的107胶素水泥浆以后应及时抹灰,不得在素水泥浆风干后再抹灰,否则,形成隔离层,不利于基层粘结。抹灰时不要将标筋碰坏。第一遍抹混合砂浆,配合比为1:1:

9、6,厚度5m扫毛或划出纹线,养护,特干后,再抹1:3石灰砂浆,厚度与所充筋齐平。或1:3:9水泥混合砂浆抹第二遍,用大杠将墙面刮平,木抹子搓平。用托线板检查,要求垂直、平整,阴、阳角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。(2)加气混凝土条板上抹底子灰:一般应在冲筋后4h进行,先刷掺用水量10%的107胶素水泥浆,接着用1:3:9混合砂浆抹底子灰一道,厚度68mm,然后用大杠依照标筋将抹灰面刮平,用木抹子揉搓成粗麻面。8 .修抹墙面上的箱、槽、孔洞;当底灰找平后,应立即把暖气、电气设备的箱、槽、孔洞口周边50Inm的底灰砂浆清理干净,使用1:1:4水泥混合砂浆把口周边修抹平齐

10、、方正、光滑,抹灰时比墙面底灰高出一个罩面灰的厚度,确保槽、洞周边修整完好。9 .喷洒(头遍)防裂剂:防裂剂是确保加气混凝土墙面抹灰不出现空鼓、裂缝的关键措施,本工序是否采用可根据各自的具体条件来决定。当底子灰抹完后,立即用喷雾器将防裂剂直接喷洒在底子灰上,防裂剂以雾状喷出,以便喷洒均匀,不漏喷,亦不宜过量、过于集中。操作时喷嘴倾斜向上仰,与墙面的距离,以确保喷洒均匀适度,又不致将抹灰层冲坏为适宜。防裂剂喷洒23h内不要搓动,以免破坏表层结构。10 .抹罩面灰:(1)纸筋灰罩面:底灰约六、七成干时即抹厚度为2mm的罩面灰。先薄薄的刮一层,随之抹平,粗压一遍,再抹第二遍,从上到下,顺序进行,压实

11、、赶光。随后用铁抹子抹平、赶光,最后用硬塑料抹子顺抹纹压光。污染处应清刷干净,不甩破活。(2)混合砂浆罩面:抹1:0.5:3水泥混合砂浆罩面,厚5mm,分两遍成活,在底子灰五、六成干开始抹罩面灰,底灰上刷掺用水量10%的107胶素水泥浆,紧接着抹水泥混合砂浆,抹平、压实、赶光。(3)水泥砂浆罩面:刷素水泥浆后,用1:2.5水泥砂浆分两遍成活、罩面,厚5mm。IL喷洒(第二遍)防裂剂:罩面灰抹好以后,待稍干,具有初期硬度,一般在砂浆初凝后尚未收缩之前,及时喷洒第二遍防裂剂。当气温适度、潮湿的环境下,防裂剂也可以省去不做。12 .冬期施工:加气混凝土墙面的室内抹灰,应采取保温措施,所使用的各种材料

12、不得受冻,抹灰时砂浆的温度不得低于5。加气混凝土墙面抹灰的环境温度不应低于5C,室内抹灰事先应做好取暖、保温和防寒工作。在冬期施工中用冻结法砌筑的墙体,在抹灰前应采取解冻措施。应待墙体全部解冻后,且环境温度在5以上,方可进行加气混凝土墙面抹灰工作。不得在负温度的环境下和尚未解冻的墙面上抹灰。冬期施工室内应适当通风换气,将湿气排出。应设专人负责开关门窗,进行保温、测温工作。严格控制室内温度,抹灰层不得受冻。13 .混凝土墙面抹水泥砂浆:(1)基层处理:同上。(2)吊直、套方、找规矩、贴灰饼:根据基层表面平整、垂直情况,经检查后确定抹灰层厚度(按图纸要求分普通、中级、高级),但最少不应小于7mm。

13、墙面凹度较大时要分层操作。用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据。灰饼宜用1:3水泥砂浆做成5cm见方,水平距离约为L21.5m左右。(3)墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1:3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为5cm左右。(4)做护角:根据灰饼和冲筋,首先应把门窗口角和墙面。柱面阳角抹出水泥护角;用1:3水泥砂浆打底,待砂浆稍干后,再用索水泥管抹成小圆角。也可用1:2水泥砂浆或1:0.3:2.5水泥混合砂浆做明护角,其高度不应低于2m,每侧宽度不小于50mm。在抹水泥护角的同时,用1:3水泥砂浆或1:1:6

14、水泥混合砂浆分二遍抹好门窗口边及暄脸底子灰。如门窗口边宽度小于100mm时,也可在做水泥护角时一次完成。(5)抹水泥窗台板:先将窗台基层清理干净,把碰坏的和松动的砖重新用水泥砂浆修复好,用水浇透,然后用1:2:3豆石混凝土铺实,厚度不薄于2.5cm。次日再刷掺用水量10%的107胶素水泥浆一道,紧跟着抹1:2.5水泥砂浆面层,压实、压光,浇水养护23d。下口要求平直,不得有毛刺。(6)抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下。先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1:3水泥砂浆(或1:0.3:3混合砂浆,水灰比为040.5)打

15、底,厚度为13mm,每遍厚度宜在57mm,应分层分遍与所冲筋抹平,用大杠刮平找直,木抹子搓平搓毛。(7)抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙面湿润后,即可进行沫罩面灰工作。罩面灰采用1:2.5水泥砂浆或1:0.3:2.5水泥混合砂浆,厚度为58mm抹灰时先薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,用大杠刮平找直,用铁抹子压实压光。(8)抹水泥踢脚板或水泥墙裙:先刷掺用水量10%的107胶水泥素浆一道,紧跟抹1:3水泥砂浆底层,表面用木抹子搓毛,面层用1:2.5水泥砂浆压光,凸出抹灰墙面57mm(要注意出墙厚度一致,上口平直、光滑)。(7)抹完灰后注意喷水养护,防止空鼓裂缝。14 .

16、混凝土墙面抹混合砂浆、纸筋灰罩面:(1)(5)做法同混凝土墙面抹水泥砂浆。(6)抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1:3:9水泥白灰膏砂浆打底,厚度,中级抹灰为7mm(高级为IInIm),每遍厚度宜在57mm,应分层分遍抹,用大杠刮平找直,木抹子搓平搓毛。(7)抹中层砂浆:抹底灰后紧跟抹第二遍1:3:9水泥混合砂浆,中层灰厚度为7mm,接着用大杠刮平找直,用木抹子搓平,抹完灰后进行养护。然后用托线板全面检查中层灰是否垂直、平整,阴阳角是否方正、顺直,管后与阴角交接处、墙面与顶板交接处是否平整、光滑。踢脚板、水泥墙裙上口和散热器及管道背后等应及

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
