舞台装修钢结构工程施工工艺及措施.docx

上传人:p** 文档编号:409964 上传时间:2023-08-10 格式:DOCX 页数:11 大小:27.09KB
下载 相关 举报
舞台装修钢结构工程施工工艺及措施.docx_第1页
第1页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第2页
第2页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第3页
第3页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第4页
第4页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第5页
第5页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第6页
第6页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第7页
第7页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第8页
第8页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第9页
第9页 / 共11页
舞台装修钢结构工程施工工艺及措施.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《舞台装修钢结构工程施工工艺及措施.docx》由会员分享,可在线阅读,更多相关《舞台装修钢结构工程施工工艺及措施.docx(11页珍藏版)》请在第壹文秘上搜索。

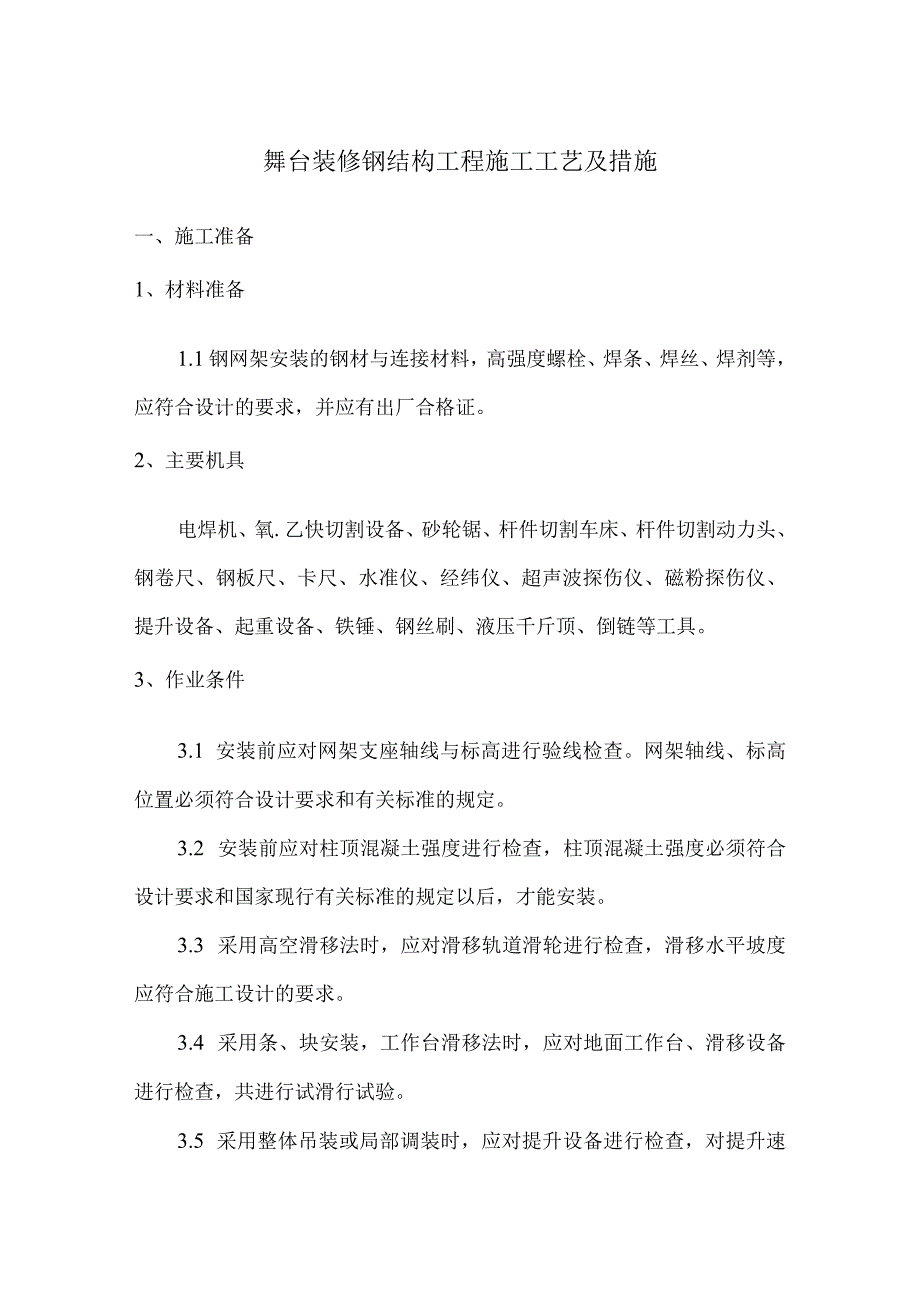

1、舞台装修钢结构工程施工工艺及措施一、施工准备1、材料准备1.1钢网架安装的钢材与连接材料,高强度螺栓、焊条、焊丝、焊剂等,应符合设计的要求,并应有出厂合格证。2、主要机具电焊机、氧.乙快切割设备、砂轮锯、杆件切割车床、杆件切割动力头、钢卷尺、钢板尺、卡尺、水准仪、经纬仪、超声波探伤仪、磁粉探伤仪、提升设备、起重设备、铁锤、钢丝刷、液压千斤顶、倒链等工具。3、作业条件3.1 安装前应对网架支座轴线与标高进行验线检查。网架轴线、标高位置必须符合设计要求和有关标准的规定。3.2 安装前应对柱顶混凝土强度进行检查,柱顶混凝土强度必须符合设计要求和国家现行有关标准的规定以后,才能安装。3.3 采用高空滑

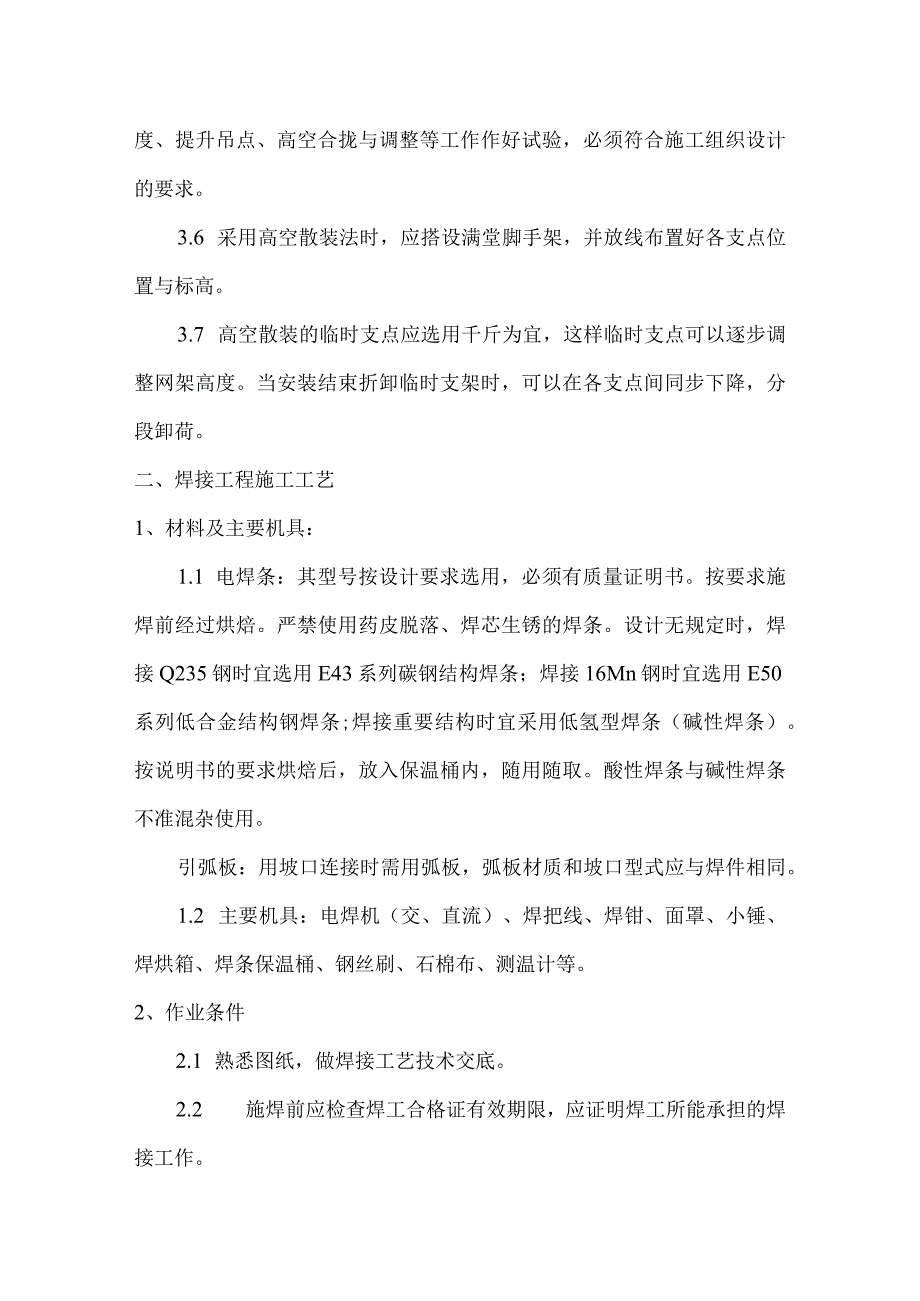

2、移法时,应对滑移轨道滑轮进行检查,滑移水平坡度应符合施工设计的要求。3.4 采用条、块安装,工作台滑移法时,应对地面工作台、滑移设备进行检查,共进行试滑行试验。3.5 采用整体吊装或局部调装时,应对提升设备进行检查,对提升速度、提升吊点、高空合拢与调整等工作作好试验,必须符合施工组织设计的要求。3.6 采用高空散装法时,应搭设满堂脚手架,并放线布置好各支点位置与标高。3.7 高空散装的临时支点应选用千斤为宜,这样临时支点可以逐步调整网架高度。当安装结束折卸临时支架时,可以在各支点间同步下降,分段卸荷。二、焊接工程施工工艺1、材料及主要机具:1.1 电焊条:其型号按设计要求选用,必须有质量证明书

3、。按要求施焊前经过烘焙。严禁使用药皮脱落、焊芯生锈的焊条。设计无规定时,焊接Q235钢时宜选用E43系列碳钢结构焊条;焊接16Mn钢时宜选用E50系列低合金结构钢焊条;焊接重要结构时宜采用低氢型焊条(碱性焊条)。按说明书的要求烘焙后,放入保温桶内,随用随取。酸性焊条与碱性焊条不准混杂使用。引弧板:用坡口连接时需用弧板,弧板材质和坡口型式应与焊件相同。1.2 主要机具:电焊机(交、直流)、焊把线、焊钳、面罩、小锤、焊烘箱、焊条保温桶、钢丝刷、石棉布、测温计等。2、作业条件2.1 熟悉图纸,做焊接工艺技术交底。2.2 施焊前应检查焊工合格证有效期限,应证明焊工所能承担的焊接工作。2.3 现场供电应

4、符合焊接用电要求。环境温度低于0,对预热,后热温度应根据工艺试验确定。3、工艺流程3.1 作业准备一电弧焊接(平焊、立焊、横焊、仰焊)一焊缝检查3.2 钢结构电弧焊接;3.2.1 平焊321.1选择合适的焊接工艺,焊条直径,焊接速度,焊接电弧长度等,通过焊接工艺试验验证。321.2清理焊口:焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污、锈物。3.2.1.3烘焙焊条应符合规定的温度与时间,从烘箱中取出的焊条,放在焊条保温桶内,随用随取。3.2.L4焊接电流:根据焊件厚度、焊接层次、焊条型号、直径、焊工熟练程度等因素,选择适家的焊接电流。321.5引弧:角焊缝起落弧点应在

5、焊缝端部,宜大于IOmm,不应随便打弧,打火引弧后应立即将焊条从焊缝区拉开,使焊条与构件间保持24mm间隙产生电弧。对接焊缝及对接和角接组合焊缝,在焊缝两端设引弧和引出板,必须在引弧板上引弧后再焊到焊缝中区,中途接头则应在焊缝接头前方1520mm处打火引弧,将焊件预热后再将焊条退回到焊缝起始处,把熔池填满到要求的厚度后,方可向前施焊。3.2.1.6焊接速度:要求等速焊接,保证焊缝厚度、宽度均匀一致,从面罩内看熔池中铁水与熔渣保持等距离(23mm)为宜。321.7焊接电弧长度:根据焊条型号不同而确定,一般要求电弧长度稳定不变,酸性焊条一般为34mm,碱性焊条一般为23mm为宜。321.8焊接角度

6、:根据焊条型号不同而确定,焊接角长有两个方面,一是焊条与焊接前进方向的夹角为60-75;二是焊条与焊接左右夹角有两种情况,当焊件厚度相等时,焊条与焊件夹角均为45当焊件厚度不等时,焊条与较厚焊件一侧夹角应在于焊条与较薄焊件一侧夹角。3.2.L9收弧:每条焊缝焊到末尾,应将弧抗填满后,往焊接方向相反的方向带弧,使弧抗甩在焊道里边,以防弧坑咬肉。焊接完毕,应采用气割切除弧板,并修磨平整,不许用锤击落。3.2.1.10清渣:整条焊缝焊完后清除熔渣,经焊工自检(包括外观及焊缝尺寸等)确无问题后,方可转移地点继续焊接。3.2.2立焊:基本操作工艺过程与平焊相同,但应注意下述问题:3.1 在相同条件下,焊

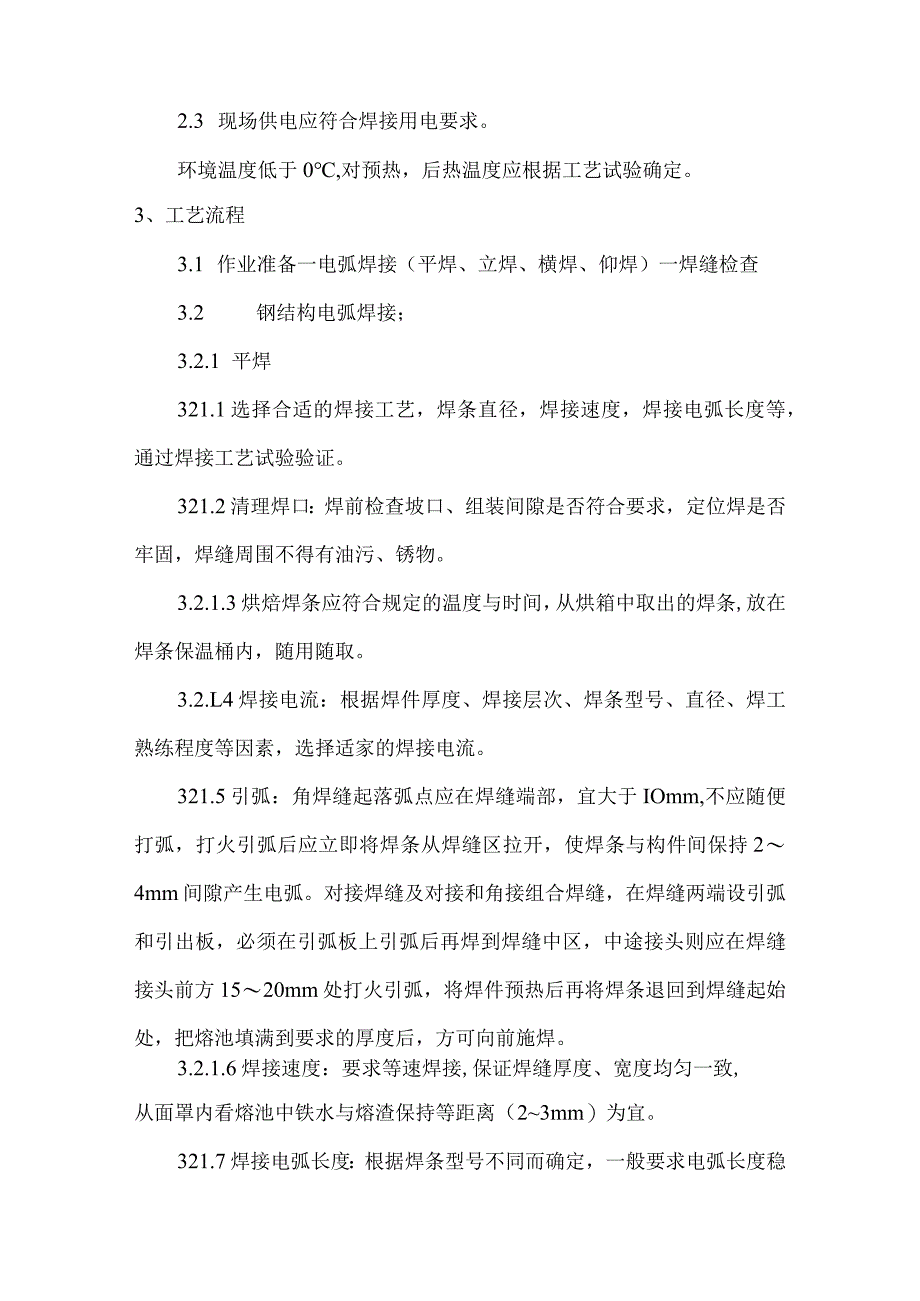

7、接电源比平焊电流小10%15%3.2 采用短弧焊接,弧长一般为23mm.3.3 焊条角度根据焊件厚度确定。两焊件厚度相等。焊条与焊条左右方向夹角均为45;两焊件厚度不等时,焊条与较厚燔件一侧的夹角应大于较薄一侧的夹角。焊条应与垂直面形成6080。角,使电弧略向上,吹向熔池中心。3.4 收弧:当焊到末尾,采用排弧法将抗填满,把电弧移至熔池中央停弧。严禁使用弧坑甩在一边。为了防止咬肉,应压低电弧变换焊条角度,使焊条与焊件垂直或由弧稍向下垂。3.5 .3横焊:基本与平焊相同,焊接电流比同条件平焊的电流小10%15%,电弧长24mm。焊条的角度,横焊时焊条应向下倾斜,其角度为7080。,防止铁水下坠。

8、根据两焊件的厚度不同,可适当调整焊条角度,焊条与焊接前进方向为70。90.3.6 .4仰焊:基本与立焊、横焊相同,其焊条与焊件的夹角和燔件厚度有关,焊条与焊接方向成7080角,宜用小电流,短弧焊接。4、保证项目4.1 焊接材料应符合设计要坟和有关标准的规定,应检查质量证明书及烘焙记录。4.2 焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期。4.3 1、II级焊缝必须经探伤检验,并应符合设计要求和施工及验收规范的规定,检查焊缝探伤报告。4.4 焊缝表面I、11级焊缝不得有裂纹、焊腐、烧穿、弧坑等缺陷。11级焊缝不得有表面气孔、夹渣、弧坑、裂纹、电弧擦伤等缺陷,且I级焊缝不得有咬边、未

9、焊满等缺陷。5、基本项目5.1 焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清除干净。5.2 表面气孔:I、II级焊缝不允许:III级焊缝每50mm长度焊缝内允许直径W0.4t;且W3mm气孔2个;气孔间距W6倍孔径。5.3 咬边:I级焊缝不允许。II级焊缝:咬边深度W0.053且W0.5mm,连续长度WlOOmm,且两侧咬边总长度W10%焊缝长度。In级焊缝:咬边深度WO.lt,且Wlmm。注:t为连接处较薄的板厚。6、允许偏差项目6.1 尺寸超出允许偏差:对焊缝长度、宽度、厚度不足,中心线偏移,弯折等偏差,应严格控制焊接部位的相对位置尺寸,合格后方准焊接,焊

10、接时精心操作。6.2 焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和施焊程序,避免用大电流,不要突然熄火,焊缝接头应搭1015mm,焊接中不允许搬动、敲击焊件。6.3 表面气孔:焊条按规定的温度和时间进行烘焙,焊接区域必须清理干净,焊接过程中选择适当的焊电流,降低焊接速度,使熔池中的气体完全逸出。6.4 焊缝夹渣:多层施焊应将焊渣清除干净,操作中应运条正确,弧长适当。注意熔渣的流动方向,采用碱性焊条时,上须使用熔渣留在熔渣后面。三、防腐处理施工工艺1、材料1.1建筑钢结构工程防腐材料的选用应符合设计要求。防腐蚀材料有底漆、面漆和稀料等。建筑钢结构工程防腐底漆有红丹油性防锈漆、铝铭红环氧酯

11、防锈漆等;建筑钢结构防腐面漆有各色醇酸磁漆和各色醇酸调合漆等。各种防腐材料应符合国家有关技术指标的规定,还应有产品出厂合格证。2、主要机具喷砂枪、气泵、回收装置、喷漆枪、喷漆气泵、胶管、铲刀、手砂轮、砂布、钢丝刷、棉丝、小压缩机、油漆小桶、刷子、酸洗槽和附件等。3、作业条件3.1 油漆工施工作业应有特殊工种作业操作证。3.2 防腐涂装工程前钢结构工程已检查验收,并符合设计要求。防腐涂装作业场地应有安全防护措施,有防火和通风措施,防止发生火灾和人员中毒事故。露天防腐施工作业应选择适当的天气,大风、遇雨、严寒等均不应作业。4、工艺流程基面清理一底漆涂装f面漆涂装f检查验收基面清理:(1)建筑钢结构

12、工程的油漆涂装应在钢结构安装验收合格后进行。油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。(2)基面清理除锈质量的好坏,直接关系到涂层质量的好坏。因此涂装工艺的基面除锈质量分为一级和二级。(3)为了保证涂装质量,根据不同需要可以分别选用以下除锈工艺。a喷砂除锈,它是利用压缩空气的压力,连续不断地用石英砂或铁砂冲击钢构件的表面,把钢材表面的铁锈、油污等杂物清理干净,露出金属钢材本身的一种除锈方法。这种方法效率高,除锈彻底,是比较先进的除锈工艺。b酸洗除锈,它是把需涂装的钢构件浸放在酸池内,用酸除去构件表面的油污和铁锈。采用酸洗工艺效率也高,除锈比较彻底,但是酸

13、洗以后必须用热水或清水冲洗构件,如果有残酸存在,构件的锈蚀会更加厉害。c人工除锈,是由人工用一些比较简单的工具,如刮刀、砂轮、砂布、钢丝刷等工具,清除钢构件上的铁锈。这种方法工作效率低,劳动条件差,除锈也不彻底。底漆涂装:(1)调合红丹防锈漆,控制油漆的粘度、稠度、稀度,兑制时应充分的搅拌,使油漆色泽、粘度均匀一致。(2)刷第一层底漆时涂刷方法应该一致,接槎整齐。(3)刷漆时应采用勤沾、短刷的原则,防止刷子带漆太多而流坠。(4)待第一遍刷完后,应保持一定的时间间隙,防止第一遍未干就上第二遍,这样会使漆液流坠发皱,质量下降。(5)待第一遍干燥后,再刷第二遍,第二遍涂刷方向应与第一遍涂刷方向垂直,

14、这样会使漆膜厚度均匀一致。(6)底漆涂装后起码需48h后才能达到表干、表干前不应涂装面漆。面漆涂装:(1)建筑钢结构涂装底漆与面漆一般中间间隙时间较长。钢构件涂装防锈漆后送到工地去组装,组装结束后才统一涂装面涂。这样在涂装在面漆前需对钢结构表面进行清理,清除安装焊缝焊药,对烧去或碰去的构件,还应事先补漆。(2)面漆的调制应选择颜色完全一致的面漆,兑制的稀料应合适,面漆使用前应充分搅拌,保持色泽均匀。其工作粘度、稠度应保证涂装时不流坠,不显刷纹。(3)面漆在使用过程中应不断搅和,涂刷的方法和方向与上述工艺相同。(4)涂装工艺采用喷涂施工时,应调整好喷嘴口径、喷涂压力,喷枪胶管能自由拉伸到作业区域

15、,空气压缩机气压应在0.40.7N/mm2。(5)喷涂时喷嘴应该平行移动,移动时应平稳,速度一致,保持涂层均匀。但是采用喷涂时,一般涂层厚度较薄,故应多喷几遍,每层喷涂时应待上层漆膜已经干燥时进行。涂层检查与验收;(1)表面涂装施工时和施工后,应对涂装过的工件进行保护,防止飞扬尘土和其它杂物。(2)涂装后的处理检查,应该是涂层颜色一致,色泽鲜明光亮,不起皱皮,不起疙瘩。(3)涂装漆膜厚度的测定,用触点式漆膜测厚仪测定漆膜厚度,漆膜测厚仪一般测定3点厚度,取其平均值。漆的构件,还应事先补漆。四、防火处理施工工艺1、材料及主要机具:(1)防火涂料:需使用经主管部门鉴定,并经当地消防部门批准的产品。如XX大厦使用的STl-A型防火涂料,经公安部陕西消防研究所鉴定,并经西安市消防局批准,使用前检查批准文件,并以100t为一批检查出厂合格证。技术性能应满足有关标准的规定;a耐火试验由消防局每IOoOt现场抽样一次,送国家耐火构件质量监督中心检验,其耐火极限应符合设计要求。b粘结强度及抗压强度每50Ot抽样一次,送国家化工建材检测中心检验,其粘结强度及抗压强度应大于技术指标的规定。c现场堆放地点应干燥、通风、防潮,发现结块变质时不得使用。(2)主要机具:混合机、灰浆泵、钢丝网剪刀、铁锹、手推车、计量容器、带刻度

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 钢结构

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
