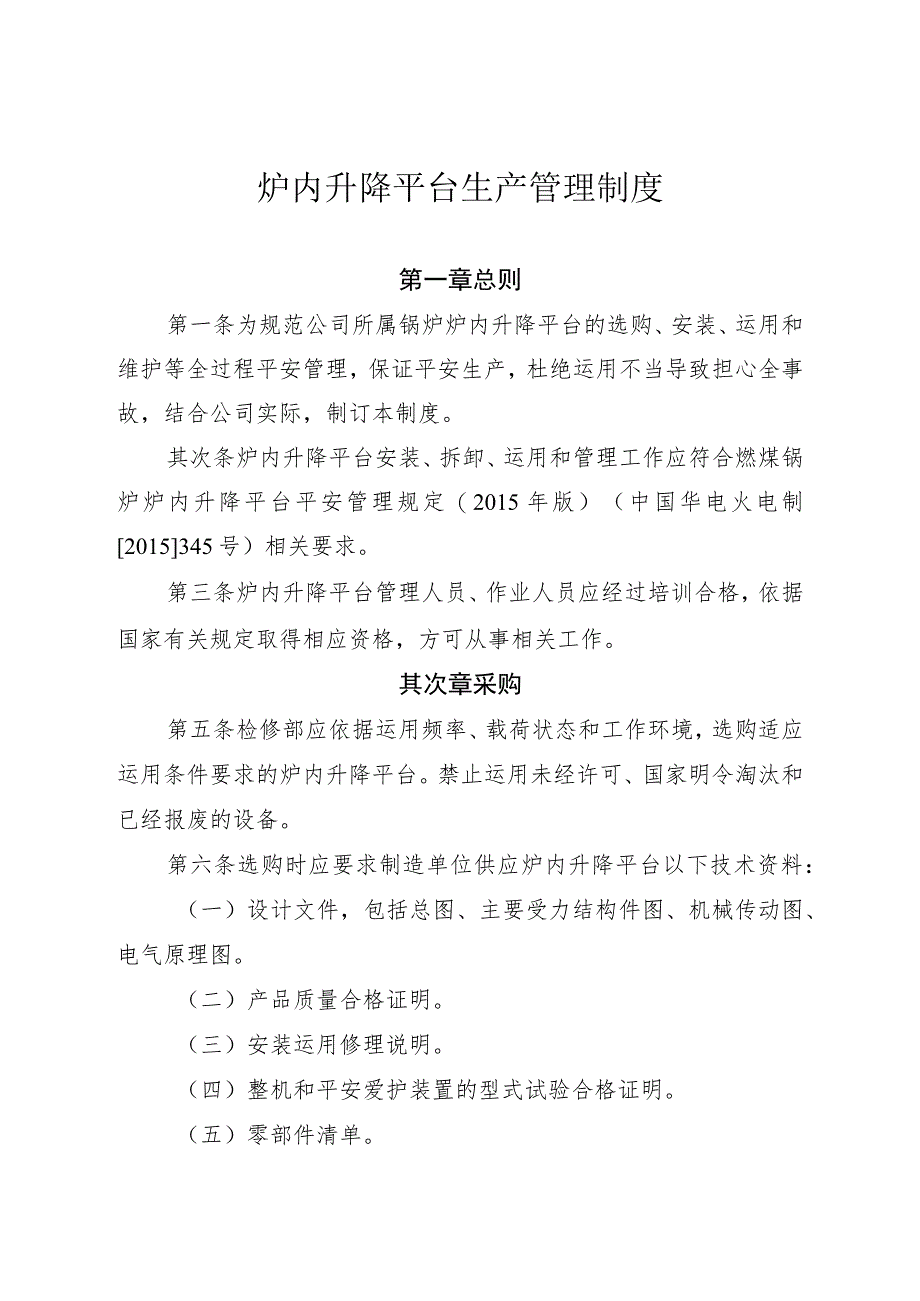

1、炉内升降平台生产管理制度编制:审核:.批准:炉内升降平台生产管理制度第一章总则第一条为规范公司所属锅炉炉内升降平台的选购、安装、运用和维护等全过程平安管理,保证平安生产,杜绝运用不当导致担心全事故,结合公司实际,制订本制度。其次条炉内升降平台安装、拆卸、运用和管理工作应符合燃煤锅炉炉内升降平台平安管理规定(2015年版)(中国华电火电制2015345号)相关要求。第三条炉内升降平台管理人员、作业人员应经过培训合格,依据国家有关规定取得相应资格,方可从事相关工作。其次章采购第五条检修部应依据运用频率、载荷状态和工作环境,选购适应运用条件要求的炉内升降平台。禁止运用未经许可、国家明令淘汰和已经报废

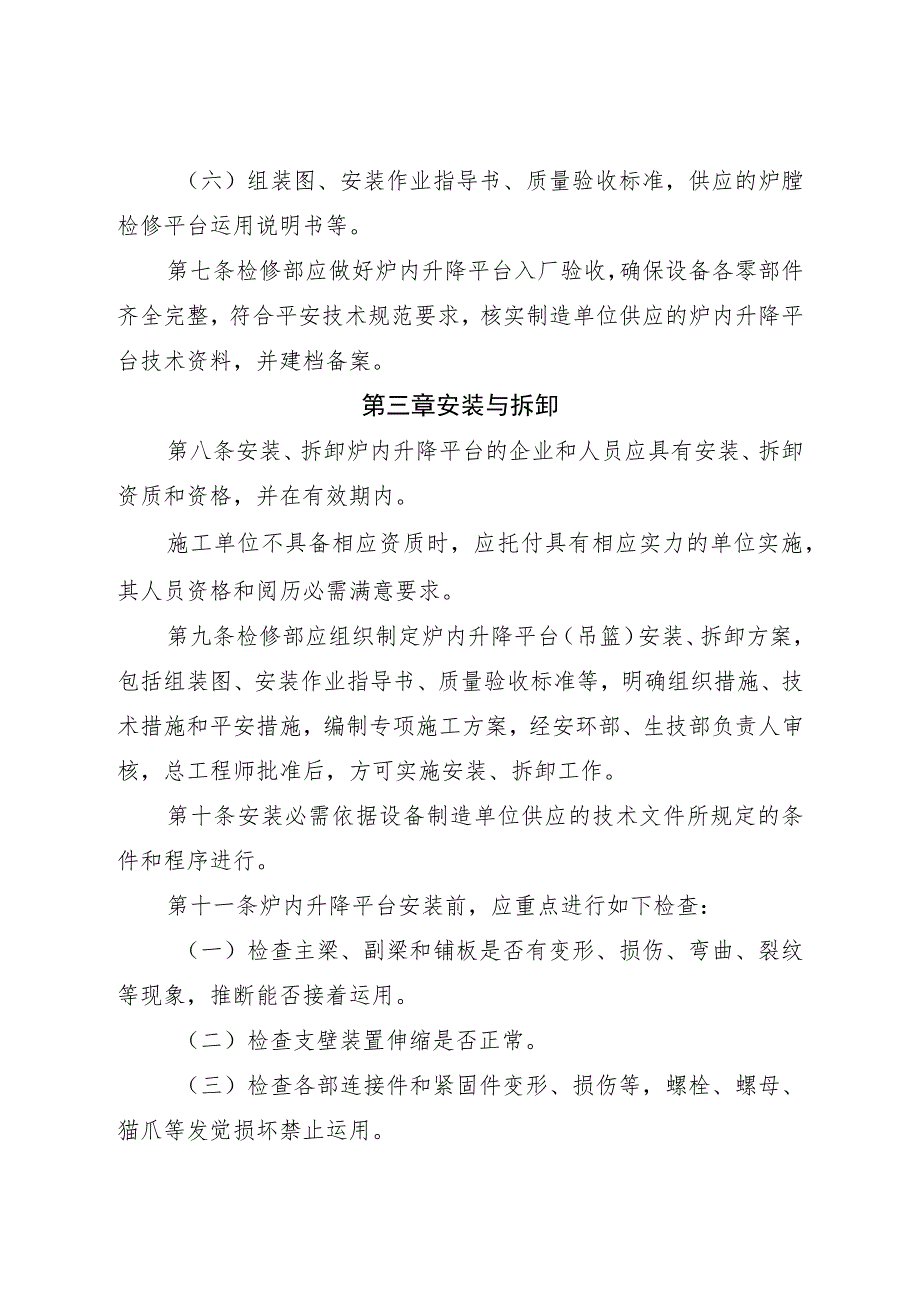

2、的设备。第六条选购时应要求制造单位供应炉内升降平台以下技术资料:(一)设计文件,包括总图、主要受力结构件图、机械传动图、电气原理图。(二)产品质量合格证明。(三)安装运用修理说明。(四)整机和平安爱护装置的型式试验合格证明。(五)零部件清单。(六)组装图、安装作业指导书、质量验收标准,供应的炉膛检修平台运用说明书等。第七条检修部应做好炉内升降平台入厂验收,确保设备各零部件齐全完整,符合平安技术规范要求,核实制造单位供应的炉内升降平台技术资料,并建档备案。第三章安装与拆卸第八条安装、拆卸炉内升降平台的企业和人员应具有安装、拆卸资质和资格,并在有效期内。施工单位不具备相应资质时,应托付具有相应实力
3、的单位实施,其人员资格和阅历必需满意要求。第九条检修部应组织制定炉内升降平台(吊篮)安装、拆卸方案,包括组装图、安装作业指导书、质量验收标准等,明确组织措施、技术措施和平安措施,编制专项施工方案,经安环部、生技部负责人审核,总工程师批准后,方可实施安装、拆卸工作。第十条安装必需依据设备制造单位供应的技术文件所规定的条件和程序进行。第十一条炉内升降平台安装前,应重点进行如下检查:(一)检查主梁、副梁和铺板是否有变形、损伤、弯曲、裂纹等现象,推断能否接着运用。(二)检查支壁装置伸缩是否正常。(三)检查各部连接件和紧固件变形、损伤等,螺栓、螺母、猫爪等发觉损坏禁止运用。(四)检查各钢丝绳有无磨损、断
4、股、锈蚀等现象,钢丝绳直径是否符合设计要求,发觉问题必需进行更换。(五)检查炉顶各部支吊架、滑轮有无损坏,滑轮转动是否敏捷。(六)检查主导向滑轮固定是否坚固,确认无任何缺陷后方可运用。(七)检查卷扬机空负荷试运行有无故障,检查电磁保险、高度限位装置是否正确,卷扬机上的抱闸、限位器应完好无故障,限位器动作精确牢靠。(八)检查炉内升降平台操作手柄及电缆线是否完好,电缆线不应有接头,电缆线应伴有防坠落钢丝绳。第十二条搭设炉内升降平台用的临时工作平台必需坚固,能承受锅炉炉内平台和其额定载荷的重量。第十三条炉内升降平台的炉顶放绳应放到指定的钢丝绳炉顶穿孔中且与炉内升降平台的吊点在同一条垂线上,保证升降平
5、台运行的平稳性和平安性,保证钢丝绳与顶棚管及大包内承压部件无碰磨。工作绳和平安绳应分开独立悬挂。第十四条炉内升降平台与锅炉四周设限位导向滑轮。固定滑轮的结构件强度应大于该滑轮工作时的承载实力,结构件无开焊、变形等现象,轮与轴之间的润滑油足够。限位导向滑轮应伸缩自如、牢靠,无卡滞现象。限位导向滑轮应安装坚固,平台进入作业时,限位导向滑轮应调整在同一轴线上。第十五条炉内升降平台设护栏,其高度应不低于120OnIn1,设踢脚板,高度不低于IoOnm1,设有防止护栏向上拔出的锁紧装置。四周的围栏必需坚固牢靠,立杆中间穿两道不小于9钢丝绳,钢丝绳与踢脚板或手扶栏杆的距离不得大于0.5%其绳头拉紧后用Yl
6、O钢丝绳扎头扎牢,围栏临空侧、下部设平安网。炉内平台的跳板应用固定卡环固定,不许出现翘头板。第十六条卷扬机应安装坚固,强度能满意设计要求,转动部件无摩擦刮卡、抱闸部件无松动及操作电气部分无异样,检查各转动件润滑状况良好。钢丝绳在卷筒上缠绕正常,在卷筒上的圈数,除压板固定钢丝绳的圈数外,至少要留5圈。卷扬机电气设备外壳要接地。电动机及机械传动部分必需装爱护罩。固定在卷扬机卷筒上的钢丝绳绳头应固定坚固,不得松动。第十七条炉内升降平台的紧固件应坚固牢靠;升降平台的传动和限制系统部件完好,升降平台的断绳爱护器应动作牢靠。第十八条炉内升降平台的限制机构上下限位功能正常,上、下限位均有两个触点(正面及侧面
7、各一个)。重量限制器功能正常,动作牢靠。第十九条炉内升降平台提升钢丝绳吊绳与吊点连接采纳U型线夹头(绳索卡),卡口应面对主绳,其平安系数应符合要求。其次十条各框架连接和步道板设置必需坚固,起吊钢丝绳与平台应连接坚固、牢靠。其次十一条超载爱护装置(起重量限制器)重量显示应精确牢靠。当载荷达到0.9倍额定起重量时应能发出报警信号;当载荷超过动作点最大值(1.05额定起重量)时应能自动切断起升电源,并发出禁止性报警信号。其次十二条炉内升降平台安装后,应首先由安装单位进行自检。自检内容应包括但不限于下列内容:(一)对吊架(包括金属结构、铺板、栏杆、平安网)、制动器、钢丝绳及其固定、滑轮、螺栓、卷扬机、
8、电气、平安爱护装置、通讯系统进行检查。(二)绝缘试验。(三)空载试验。(四)额定载荷试验。(五)静载试验。(六)动载试验。(七)通讯试验。(八)试验后进行全面检查,重点检查结构件有无永久变形,钢丝绳有无磨损、断丝等缺陷,各紧固件有无松动等。其次十三条检修部在施工单位安装施工结束后,应要求安装施工单位刚好供应以下施工技术资料,存入平安技术档案:(一)施工告知证明。(二)隐藏工程及其施工过程记录、重大技术问题处理文件。(三)施工质量证明。(四)施工监督检验证明。(五)施工记录。(六)检验记录。(七)自检报告等。其次十四条平台构件、零部件、钢丝绳、平安装置缺失时,不得接着运用。其次十五条拆卸工作必需
9、依据设备制造厂家技术文件和检修部编制并经审批合格的炉内升降平台安装、拆卸规定进行,遵守有关平安措施。其次十六条拆卸作业应有具体的拆卸施工记录,记录平台构件、零部件、钢丝绳及平安装置完好或损坏状况,拆卸施工记录存入设备档案。第四章运用前验收其次十七条公司生技部应组织炉内升降平台安装后的验收工作,把炉内升降平台验收设为P点,实行厂内三级验收:(一)安装单位应依照验收技术标准进行自检,出具自检合格报告。(二)检修部依照验收技术标准进行验收,验收合格后申请厂级验收。(三)公司安环部、生技部专业人员和分管领导或总工程师(副总工程师)应依照验收技术标准进行验收,合格后出具厂内验收合格报告。其次十八条工作中
10、若炉内升降平台结构发生变更,必需按上述要求重新组织验收,合格后方可运用。其次十九条炉内升降平台安装验收结束后,应刚好将施工过程记录、重大缺陷或技术问题处理记录、监督检验证明、检验记录、验收报告等技术文件存档备案。第三十条禁止未验收合格就投入运用。第五章使用第三十一条炉内升降平台验收合格证和操作运用规程、现场处置方案应张贴在现场。第三十二条炉内升降平台应由专人操作,并熟识设备性能和起重操作要领。炉内升降平台操作应有统一操作指挥信号。第三十三条炉内升降平台工作现场照明应足够,电压不大于24V。行灯变压器禁止放在炉膛内部。需加强照明时,应安装220V临时固定照明,电源线必需绝缘良好并安装漏电爱护器,
11、灯具必需安放在人员触碰不到的高处,并固定坚固。平台升降过程中,如突然照明停电,立刻停止平台运用,待复原照明后,方可接着工作。禁止带电移动IlOV、220V的临时照明灯。第三十四条全部进入炉内升降平台的人员必需首先系好平安带,方可从事有关检修、检查作业,应有独立于炉内升降平台的爱护装置之外的防坠二次爱护。第三十五条作业前,应清除作业区上部受热面焦渣,工作人员必需戴平安帽,平台与渣斗中间必需搭设严密坚固的防护隔板及其它隔离设施,运用的工器具应用工具袋,工具及物料用绳索传递,禁止抛掷。第三十六条作业时,应设专人在炉外监护,监护人和卷扬机操作室必需设专用联络通讯工具(如运用对讲机,应一套运用,一套备用
12、),以便随时依据炉内升降平台上作业须要传递信息,监护人不准同时担当其他工作。卷扬机操作人员必需听从炉内指挥人员的指挥,操作人员应有良好的视力和听力,操作过程中精力应集中。炉内装有操作手柄的升降平台,由于炉内操作人员操作,卷扬机室就地应设专人临护,并配专用联络通讯工具。第三十七条卷扬机操作人员对任何人发出的紧急停车信号,都应马上执行。第三十八条炉内作业人员应随时留意并监视炉内升降平台运行是否正常、钢丝绳的受力状况、断绳爱护器是否良好等。禁止电焊机导线和其他电源线与钢丝绳相接触。升降时,平台四角必需有专人监视,作业人员严禁在平台上走动、蹦跳或打闹,防止炉内升降平台局部承重或受阻倾斜。第三十九条炉内
13、升降平台上升或下降过程中,如发觉平台偏斜、晃动等不正常现象,必需马上停止,待查明缘由并做出相应处理,复原正常后,方可接着操作。第四十条炉内升降平台应缓慢上升或下降,一般应每次升降5米左右应停止升降,进行检查,检查无误后才能接着升降,不得一次大幅度升降到指定位置。第四十一条炉内升降平台运用时严禁超过额定载荷和集中载荷规定。人员应四周分散布置,如几处运用集中载荷时,其总重量不得超过设计要求的均布载荷值,发觉超过额定载荷或设计要求的均布载荷值时应马上停止作业并进行卸载。第四十二条卷扬机与平台相连的钢丝绳应随时检查,发觉问题马上停止运用,刚好妥当处理。第四十三条炉内升降平台每天运用前应重点进行如下检查
14、试验:(一)对各部件、紧固件、滑轮及支吊架进行检查,重点检查钢绳是否出槽、有无断股等,发觉问题马上处理。(二)对炉内升降平台进行一次空载全行程试验等。第四十四条作业人员必需从炉内组合平台处进入升降平台;运用后,升降平台必需将至组合平台处。严禁上下交叉作业,防止高空坠物伤人,或砸坏平台。第四十五条炉内升降平台每次运用结束后,工作负责人应清点撤出人员无误,并切断炉内升降平台总电源,将限制器、对讲机等收回,方可离开现场。第四十六条公司应建立炉内升降平台运行记录,每天具体记录如下状况:(一)每天运用前检查试验及发觉问题处理状况。(二)运用过程中发觉的问题及处理状况。(三)人员进出状况。(四)未处理问题
15、具体记录和建议等。第四十七条炉内升降平台搁置一段时间重新运用前,应对平台进行全面检查试验:(一)对各部件、紧固件、滑轮及支吊架进行检查,重点检查钢绳是否出槽、有无断丝等,发觉问题马上处理。(二)对平安爱护装置进行全面检查,确保能正常工作。(三)对卷扬机进行全面检查,重点检查卷筒、减速机有无磨损和锈蚀,机架有无焊健开裂、结构变形等缺陷,电机、减速机、制动器是否工作正常。(四)对平台进行一次空载全行程试验等。第六章事故应急处置第四十八条公司安环部应制定炉内升降平台事故专项预案和现场处置方案。第四十九条加强对预案的学习和演练,每次安装(作业)前,应开展各种形式的演练,确保参与作业和管理人员熟知应急事项。第五十条发生事故时,应马上组织抢救,同时实行措施,严防二次(次生)损害造成死亡(损失)扩大。第七章存放、修理与改造第五十一条应设置专用场所保管升降平台所属设备、零部件,仓储应防雨、防尘、通风、干燥。建立设备台帐,明确保管人员。各设备、零部件应定置存放,标记齐全,帐、卡、物相符,禁止乱堆、乱放。第五十二条炉内检修平台主材料为2A12轻质铝合金型材,检修工作完成后,应对其清理擦洁,仓储应防雨、防尘、通风、干燥、无腐蚀性气体,离地30Omm码放平整,严禁交叉堆放和上面堆放其它重物。第五十三条检修平台进出库前必需进行全面检查,对
