资源需要量计划.docx

上传人:p** 文档编号:432787 上传时间:2023-08-27 格式:DOCX 页数:7 大小:29.15KB
下载 相关 举报
资源需要量计划.docx_第1页
第1页 / 共7页
资源需要量计划.docx_第2页
第2页 / 共7页
资源需要量计划.docx_第3页
第3页 / 共7页
资源需要量计划.docx_第4页
第4页 / 共7页
资源需要量计划.docx_第5页
第5页 / 共7页
资源需要量计划.docx_第6页
第6页 / 共7页
资源需要量计划.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《资源需要量计划.docx》由会员分享,可在线阅读,更多相关《资源需要量计划.docx(7页珍藏版)》请在第壹文秘上搜索。

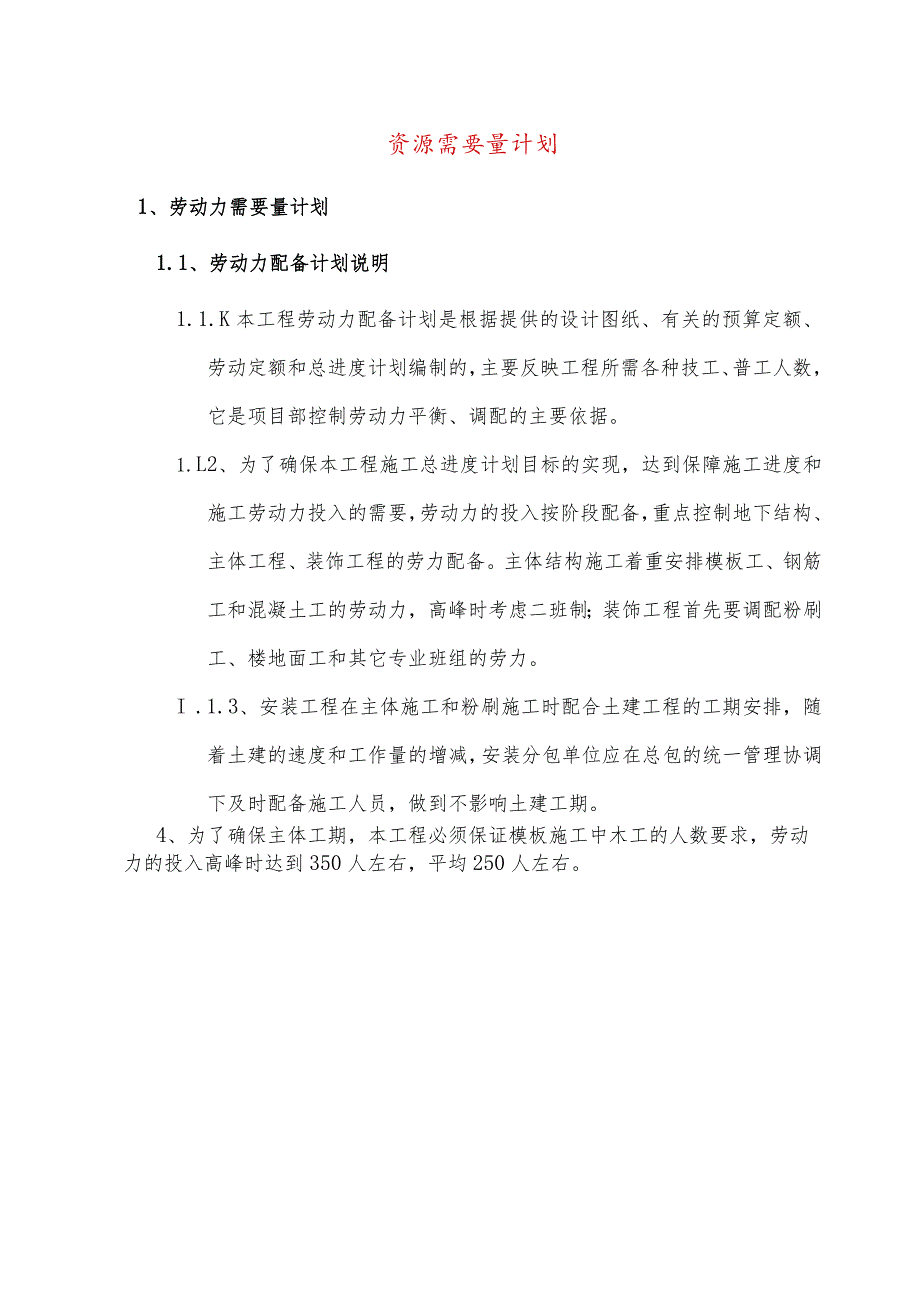

1、资源需要量计划1、劳动力需要量计划1.1、劳动力配备计划说明1.1.K本工程劳动力配备计划是根据提供的设计图纸、有关的预算定额、劳动定额和总进度计划编制的,主要反映工程所需各种技工、普工人数,它是项目部控制劳动力平衡、调配的主要依据。1.L2、为了确保本工程施工总进度计划目标的实现,达到保障施工进度和施工劳动力投入的需要,劳动力的投入按阶段配备,重点控制地下结构、主体工程、装饰工程的劳力配备。主体结构施工着重安排模板工、钢筋工和混凝土工的劳动力,高峰时考虑二班制;装饰工程首先要调配粉刷工、楼地面工和其它专业班组的劳力。I .1.3、安装工程在主体施工和粉刷施工时配合土建工程的工期安排,随着土建

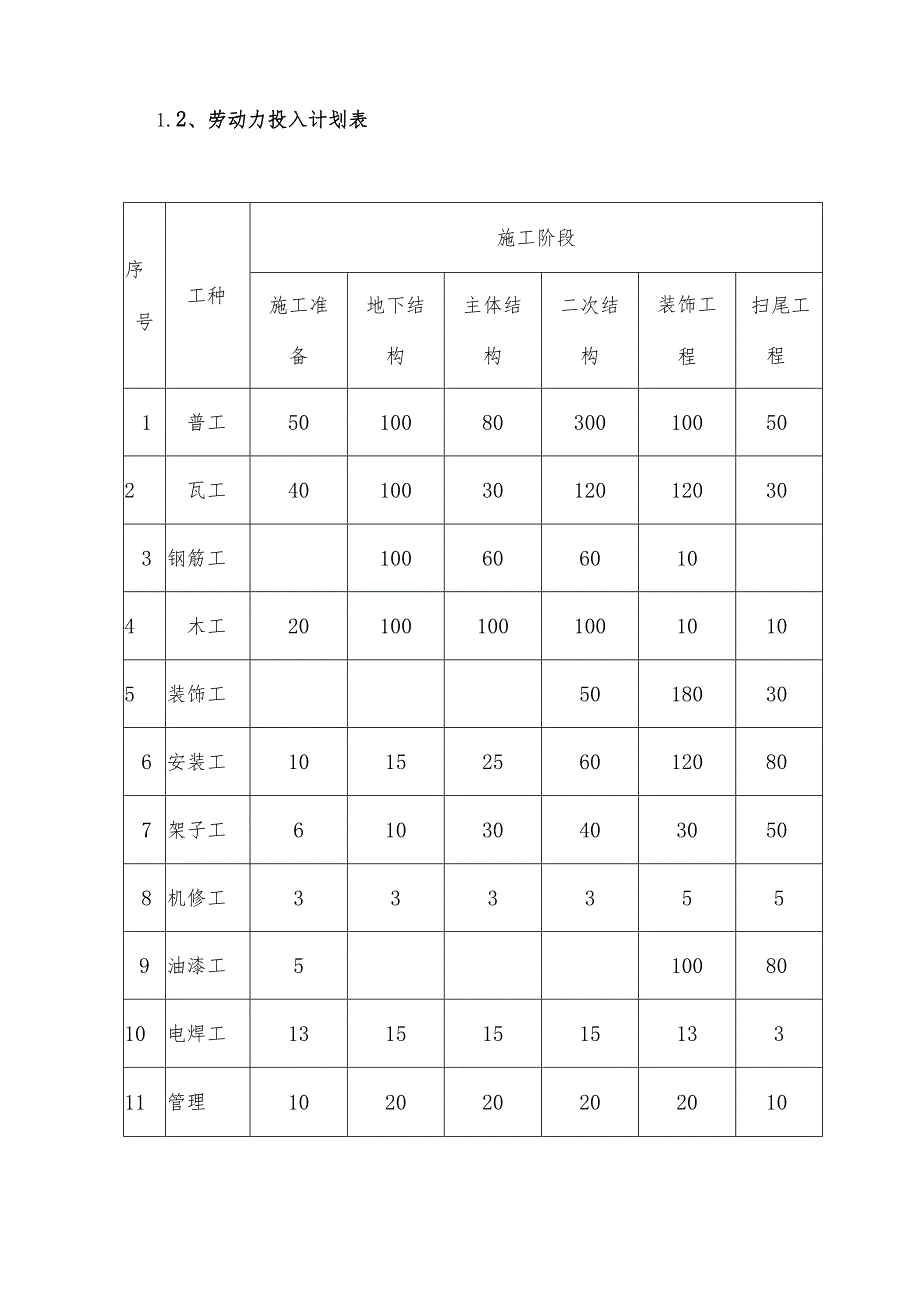

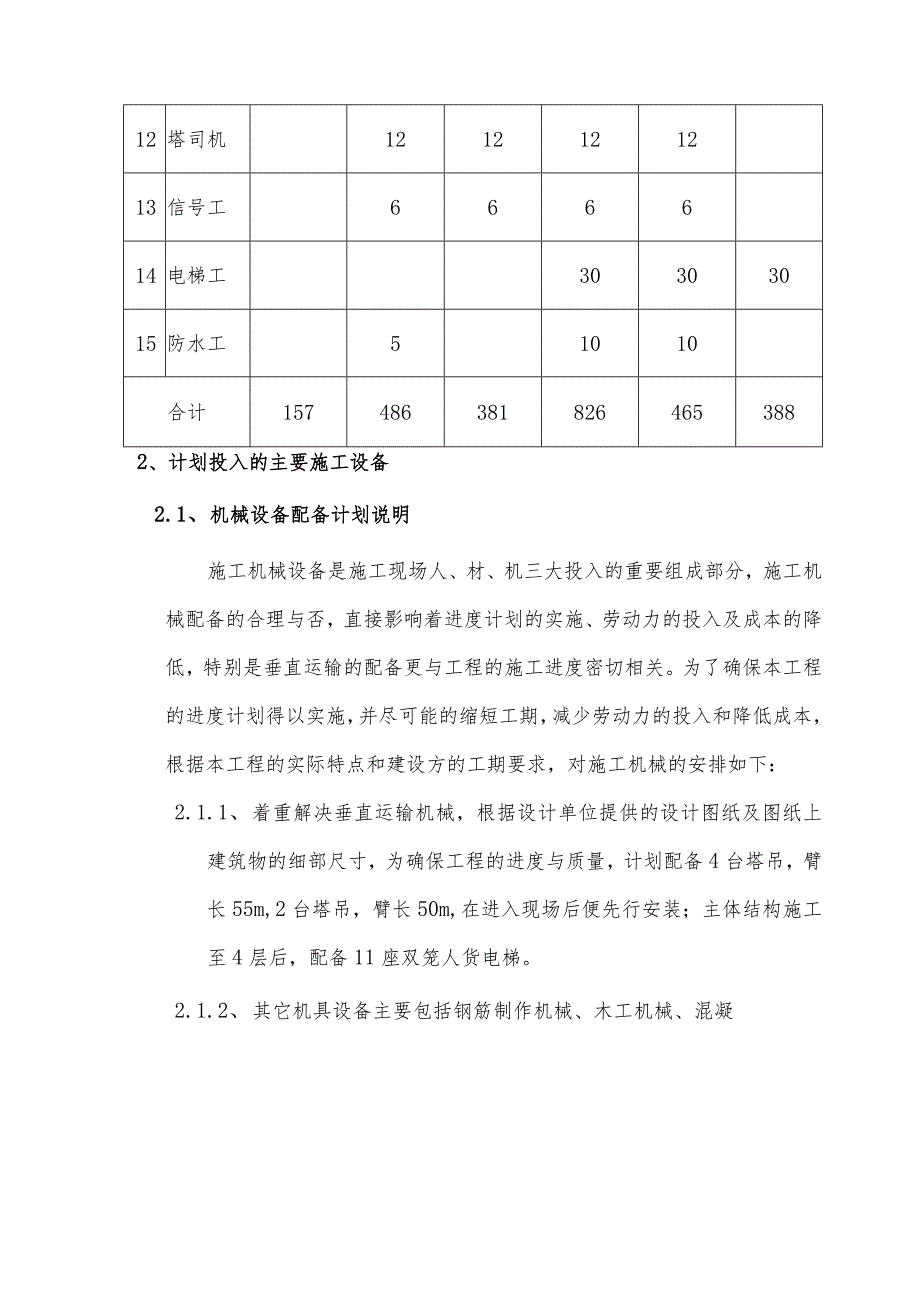

2、的速度和工作量的增减,安装分包单位应在总包的统一管理协调下及时配备施工人员,做到不影响土建工期。4、为了确保主体工期,本工程必须保证模板施工中木工的人数要求,劳动力的投入高峰时达到350人左右,平均250人左右。1.2、劳动力投入计划表序号工种施工阶段施工准备地下结构主体结构二次结构装饰工程扫尾工程1普工5010080300100502瓦工4010030120120303钢筋工1006060104木工2010010010010105装饰工50180306安装工10152560120807架子工610304030508机修工3333559油漆工51008010电焊工1315151513311管理

3、10202020201012塔司机1212121213信号工666614电梯工30303015防水工51010合计1574863818264653882、计划投入的主要施工设备2.1、 机械设备配备计划说明施工机械设备是施工现场人、材、机三大投入的重要组成部分,施工机械配备的合理与否,直接影响着进度计划的实施、劳动力的投入及成本的降低,特别是垂直运输的配备更与工程的施工进度密切相关。为了确保本工程的进度计划得以实施,并尽可能的缩短工期,减少劳动力的投入和降低成本,根据本工程的实际特点和建设方的工期要求,对施工机械的安排如下:2.1.1、 着重解决垂直运输机械,根据设计单位提供的设计图纸及图纸上

4、建筑物的细部尺寸,为确保工程的进度与质量,计划配备4台塔吊,臂长55m,2台塔吊,臂长50m,在进入现场后便先行安装;主体结构施工至4层后,配备11座双笼人货电梯。2.1.2、 其它机具设备主要包括钢筋制作机械、木工机械、混凝土施工机械,砂浆搅拌机械等,详细的机具配备计划见土建施工机械设备表。2.2、 计划投入的主要土建施工机械设备清单主要机械设备投入详见下表序号设备名称型号单位数量功率备注1塔吊QTZ5013J62台675KW50kwLzz50m1.=55m2外用电梯SCD200/200座1030KW3混凝土输送泵HBT60台578KW4潜水泵台81.1KW5钢筋调直机JJK-I.5台34K

5、W6闪光对焊机UN1-75台20100KW7钢筋切断机GQ40-2台67KW8钢筋弯曲机GW40-1台62.8KW9平刨机MLJ342台61.IKW10压刨机MB106B600台61.IKW12圆锯机Z05MJ-105台102KW13交流电焊机BS1-330台815KW14打夯机HW60台61.1KW15砂浆机JB-350台83KW16台钻台41.1KW17插入式振动器HZ6-50台301.0KW18电锤台105.5KW19电钻台200.75KW20高压消防水泵台67.5KW3、计划投入的主要计量器具本工程计量器具重点配备工程测量及检查钢筋、模板、混凝土及装饰施工质量的检测及计量器具,主要器具

6、配备如下表:器具名称规格数量全站仪GTS-7011水准仪AT-Gl6激光经纬仪DT-IlOL1激光垂准仪PL-U2自动安平激光扫平仪RL-H2万能检测尺2米10方格网10塞尺10深度、角度、直尺10坡度尺10钢卷尺100米、50米、5米10小锤10焊缝量规104、主要周转材料需要量计划按选定的施工方案作为依据进行计算。4.1、 648X3.5钢管:安现场情况定。本工程全部采用全封闭双排落地式钢管脚手架。包括施工外架及楼层安全防护栏杆、防坠棚等部位,整体施工的需要。4.3、 胶合板4.4、 模板木材:用于柱梁板模,以满足结构的施工需求。标准层配备柱三层模翻用。梁、小型构件、异形梁、板的水平垫木等部位,以满足整幢楼的施工需求。拟购45X80X4000(或高度按楼层3米左右)30M45乂80*2米长40n,梁底板采用40厚X200-350宽X4米条木30卜或白胶板制定型底板。4.5、 安全密目网:双排脚手架的安全防护,以满足每幢大楼的安全需要。4.6、 脚手板按安全文明施工规定“三步一隔离”要求,装饰阶段的内脚手架的铺设、防坠棚等部位的使用,以满足整体施工的要求。4.7、 扣件式脚手架根据施工进度,满足二层梁板的施工要求。4.8、 平网按安全施工规范,满足每幢大楼的防坠平网的使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 企业文档

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
