路基土石方工程施工方案及施工方法.docx

上传人:p** 文档编号:432809 上传时间:2023-08-27 格式:DOCX 页数:4 大小:16.37KB
下载 相关 举报
路基土石方工程施工方案及施工方法.docx_第1页
第1页 / 共4页
路基土石方工程施工方案及施工方法.docx_第2页
第2页 / 共4页
路基土石方工程施工方案及施工方法.docx_第3页
第3页 / 共4页
路基土石方工程施工方案及施工方法.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《路基土石方工程施工方案及施工方法.docx》由会员分享,可在线阅读,更多相关《路基土石方工程施工方案及施工方法.docx(4页珍藏版)》请在第壹文秘上搜索。

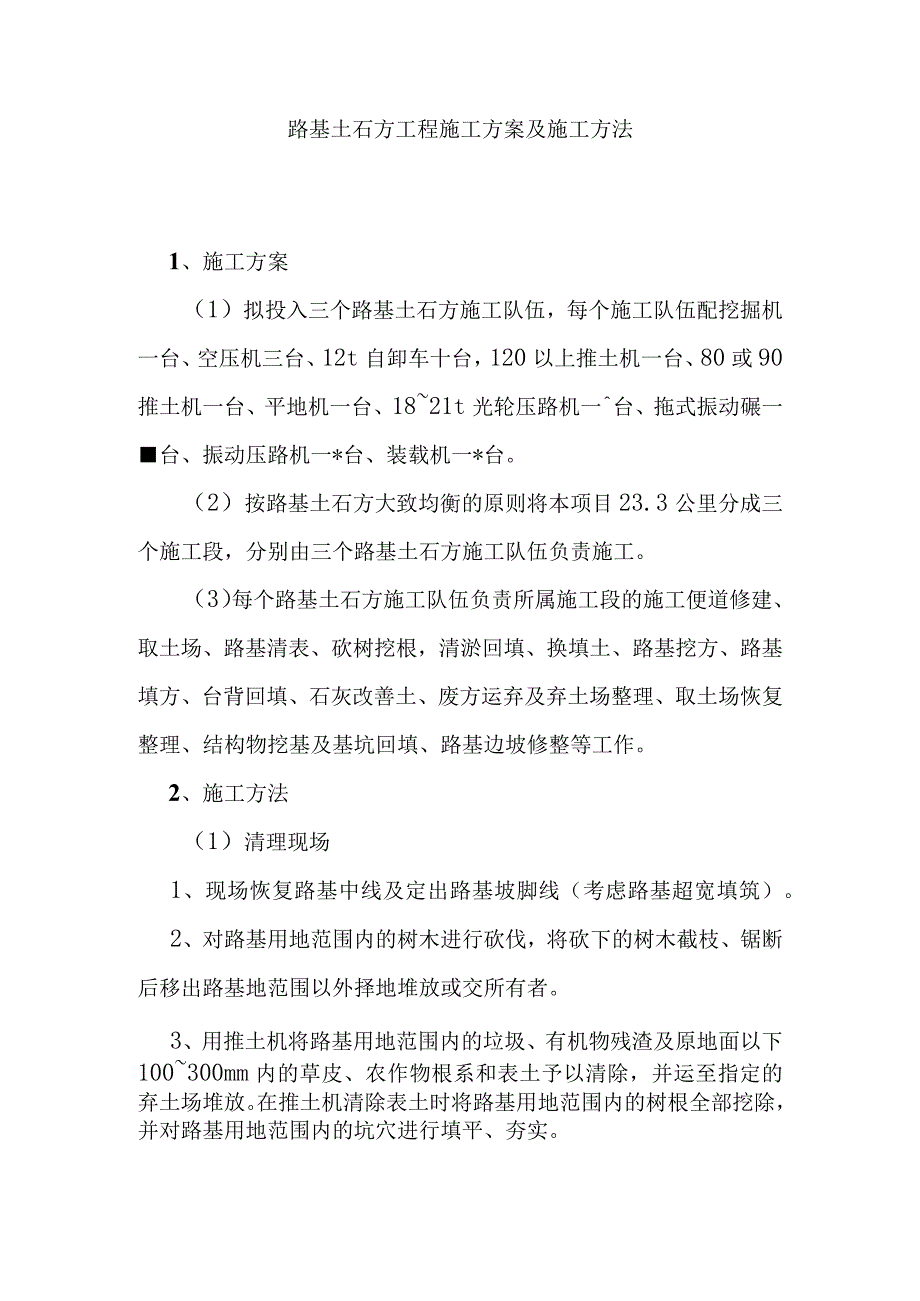

1、路基土石方工程施工方案及施工方法1、施工方案(1)拟投入三个路基土石方施工队伍,每个施工队伍配挖掘机一台、空压机三台、12t自卸车十台,120以上推土机一台、80或90推土机一台、平地机一台、1821t光轮压路机一台、拖式振动碾一台、振动压路机一*台、装载机一*台。(2)按路基土石方大致均衡的原则将本项目23.3公里分成三个施工段,分别由三个路基土石方施工队伍负责施工。(3)每个路基土石方施工队伍负责所属施工段的施工便道修建、取土场、路基清表、砍树挖根,清淤回填、换填土、路基挖方、路基填方、台背回填、石灰改善土、废方运弃及弃土场整理、取土场恢复整理、结构物挖基及基坑回填、路基边坡修整等工作。2

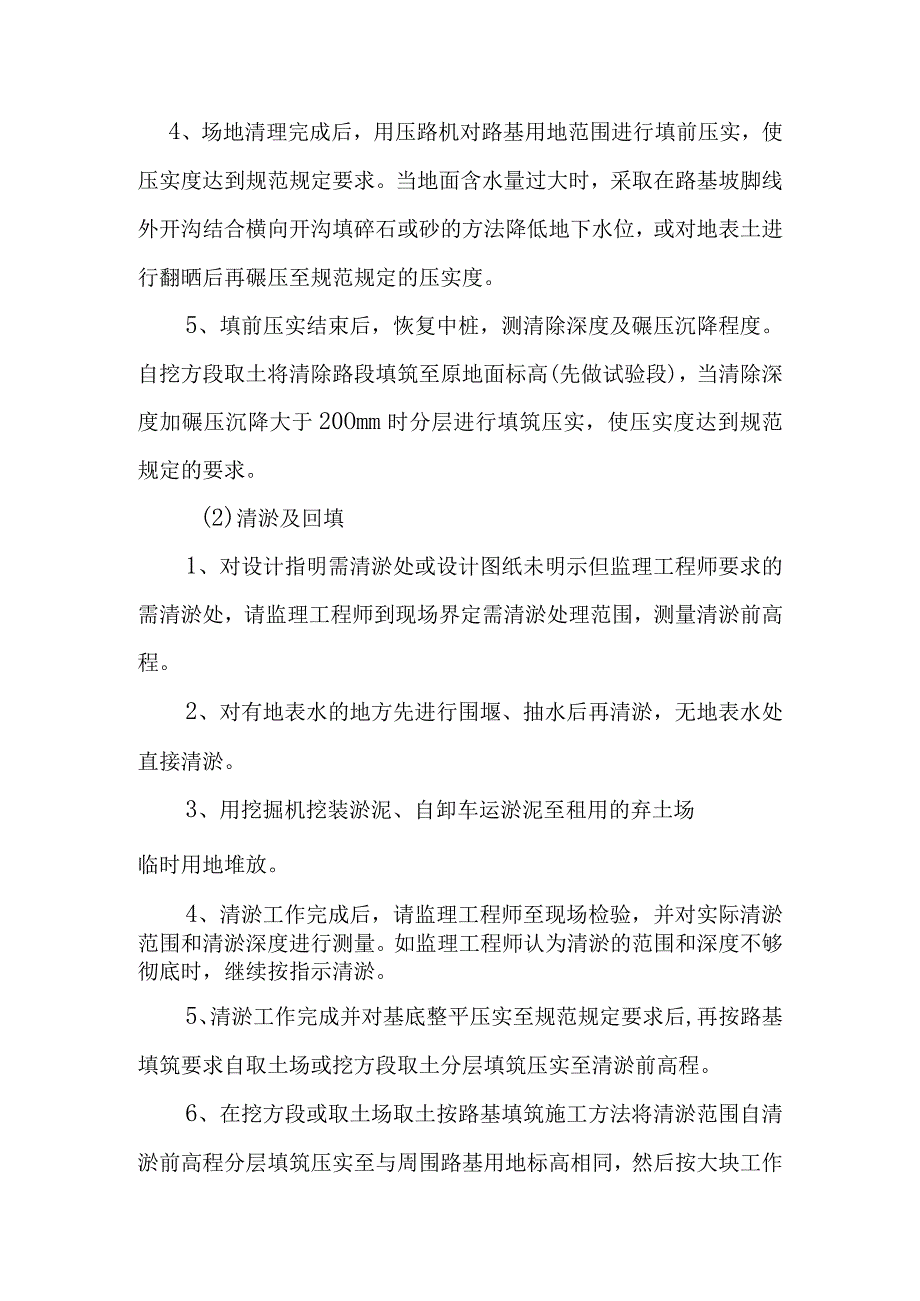

2、、施工方法(1)清理现场1、现场恢复路基中线及定出路基坡脚线(考虑路基超宽填筑)。2、对路基用地范围内的树木进行砍伐,将砍下的树木截枝、锯断后移出路基地范围以外择地堆放或交所有者。3、用推土机将路基用地范围内的垃圾、有机物残渣及原地面以下100300mm内的草皮、农作物根系和表土予以清除,并运至指定的弃土场堆放。在推土机清除表土时将路基用地范围内的树根全部挖除,并对路基用地范围内的坑穴进行填平、夯实。4、场地清理完成后,用压路机对路基用地范围进行填前压实,使压实度达到规范规定要求。当地面含水量过大时,采取在路基坡脚线外开沟结合横向开沟填碎石或砂的方法降低地下水位,或对地表土进行翻晒后再碾压至规

3、范规定的压实度。5、填前压实结束后,恢复中桩,测清除深度及碾压沉降程度。自挖方段取土将清除路段填筑至原地面标高(先做试验段),当清除深度加碾压沉降大于20Omm时分层进行填筑压实,使压实度达到规范规定的要求。(2)清淤及回填1、对设计指明需清淤处或设计图纸未明示但监理工程师要求的需清淤处,请监理工程师到现场界定需清淤处理范围,测量清淤前高程。2、对有地表水的地方先进行围堰、抽水后再清淤,无地表水处直接清淤。3、用挖掘机挖装淤泥、自卸车运淤泥至租用的弃土场临时用地堆放。4、清淤工作完成后,请监理工程师至现场检验,并对实际清淤范围和清淤深度进行测量。如监理工程师认为清淤的范围和深度不够彻底时,继续

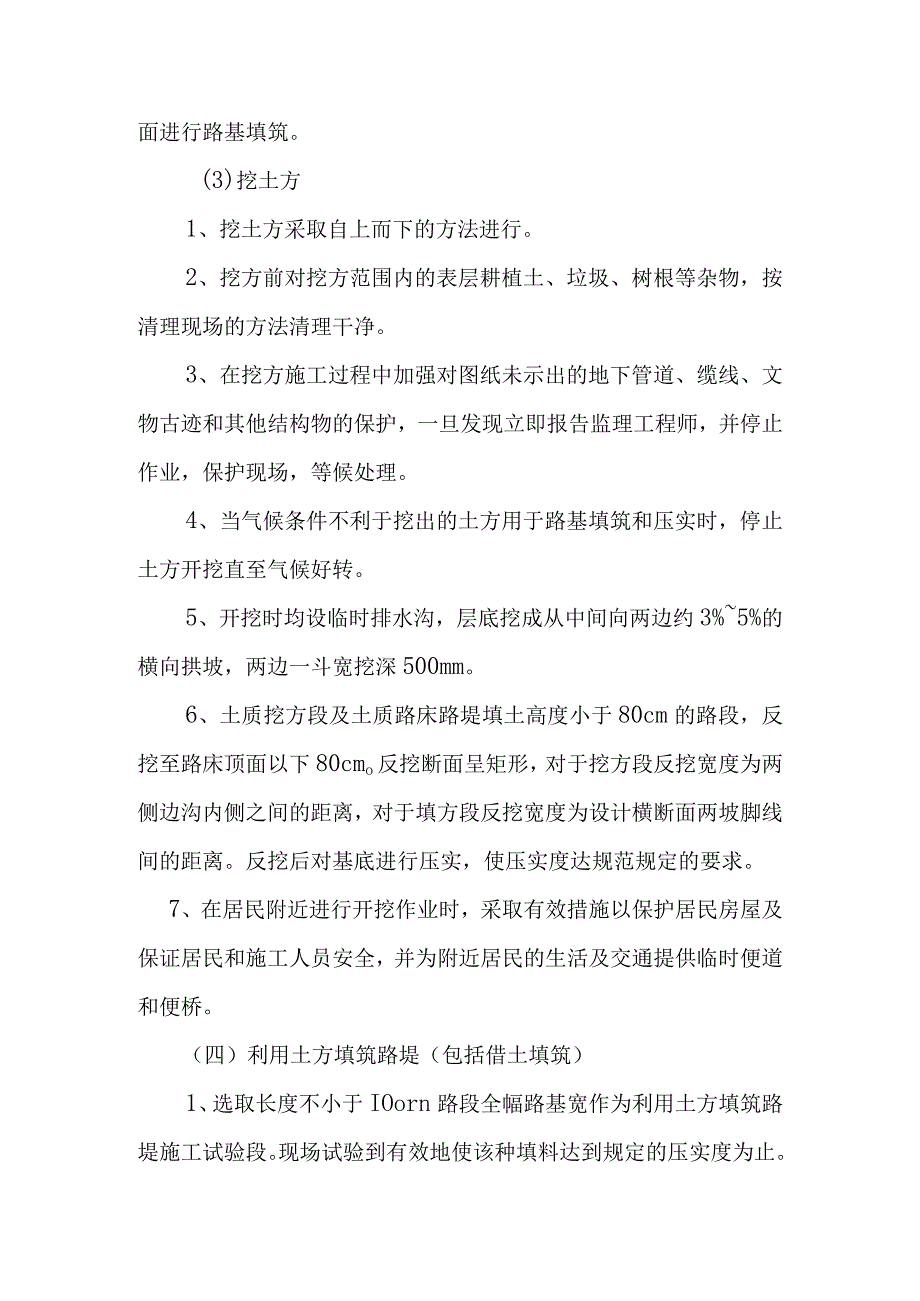

4、按指示清淤。5、清淤工作完成并对基底整平压实至规范规定要求后,再按路基填筑要求自取土场或挖方段取土分层填筑压实至清淤前高程。6、在挖方段或取土场取土按路基填筑施工方法将清淤范围自清淤前高程分层填筑压实至与周围路基用地标高相同,然后按大块工作面进行路基填筑。(3)挖土方1、挖土方采取自上而下的方法进行。2、挖方前对挖方范围内的表层耕植土、垃圾、树根等杂物,按清理现场的方法清理干净。3、在挖方施工过程中加强对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,一旦发现立即报告监理工程师,并停止作业,保护现场,等候处理。4、当气候条件不利于挖出的土方用于路基填筑和压实时,停止土方开挖直至气候好转

5、。5、开挖时均设临时排水沟,层底挖成从中间向两边约3%5%的横向拱坡,两边一斗宽挖深500mm。6、土质挖方段及土质路床路堤填土高度小于80cm的路段,反挖至路床顶面以下80cmo反挖断面呈矩形,对于挖方段反挖宽度为两侧边沟内侧之间的距离,对于填方段反挖宽度为设计横断面两坡脚线间的距离。反挖后对基底进行压实,使压实度达规范规定的要求。7、在居民附近进行开挖作业时,采取有效措施以保护居民房屋及保证居民和施工人员安全,并为附近居民的生活及交通提供临时便道和便桥。(四)利用土方填筑路堤(包括借土填筑)1、选取长度不小于IOorn路段全幅路基宽作为利用土方填筑路堤施工试验段。现场试验到有效地使该种填料

6、达到规定的压实度为止。试验时记录:压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层填料的松铺厚度、碾压时填料的含水量等。当用于路堤填筑的土料发生变化时,重新进行现场压实试验。2、在填方段清表回填层顶恢复中桩,根据各桩号路面设计高程、下承层高程、路面宽度、路堤坡度等计算填筑宽度(包括每侧300mm超填宽度),并现场标出控制路堤填筑范围。3、根据试验段得出的松铺厚度和自卸车运土方量等数据,在布土现场打方格网,自卸车自挖方段或取土场运土到填筑现场后由现场施工员控制布土料(在中线桩、边线桩上示出松铺厚度),用推土机、平地机整平并使表面自中间向两边呈2%3%横坡。4、用1821T光轮压路机、16T振动压路机根据试验段得出的碾压组合方式、碾压遍数和速度进行碾压至规范要求的压实度。碾压前检查土料的含水量,当含水量接近最佳含水量在2%以内时进行碾压。直线段或不设超高的曲线段碾压时从两边向中间进行,设超高的曲线段从内侧向外侧进行。5、填筑路堤时分层填筑、分层碾压,每层的压实厚度按20OnlnI控制。6、路堤土方填筑至距路基顶面800mm时改为石灰改善土填筑。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
