1、货物技术要求及其它1、货物需要序号货物名称数量交货期1废杂铜液压打包机1套合同生效后3个月投标人必须对所投设备的技术要求逐条应答并提供相应的描述,简单应答“满足”、“符合”、“达到”或照搬招标文件要求的应答,视为“不符合”招标文件要求。对带星号(“*)的技术参数必须在投标文件中提供技术支持资料,未提供的,评标时不予认可。设计制造依据钢结构设计规范GBJ17-88;电气装置安装工程及验收规程GBJ232-82;工程机械焊接件通用技术条件JB/ZQ3011焊接结构尺寸公差与形位公差JB/ZQ4000-86焊接件通用技术条件GB/T1246790焊接接头各种要求试验方法GB2649265681焊接接

2、头的基本型式与尺寸GB985-986-88;工业金属管道工程施工及验收规范GB5023597机电产品包装通用技术条件B/T1338492涂漆通用技术条件YB3211防腐通用技术条件SDZOM-85金属表面的清理及处理CP30122、主要技术参数、技术条件2.1 设备用途:主要用于工厂返回废料和外购的旧杂铜的冷压打包成块。安装形式:打包机主体安装在预先浇注的混凝土基础内,主体顶部基本与地面平齐。独立操作台、液压站和电气柜安装在地面,与料箱有一定安全距离。液压管路(明管)应采用钢管连接,与液压执行件连接时如采用软管应有防护装置,避免软管破裂对人员造成伤害。在出包处留有料箱位置。料箱尺寸:1150*

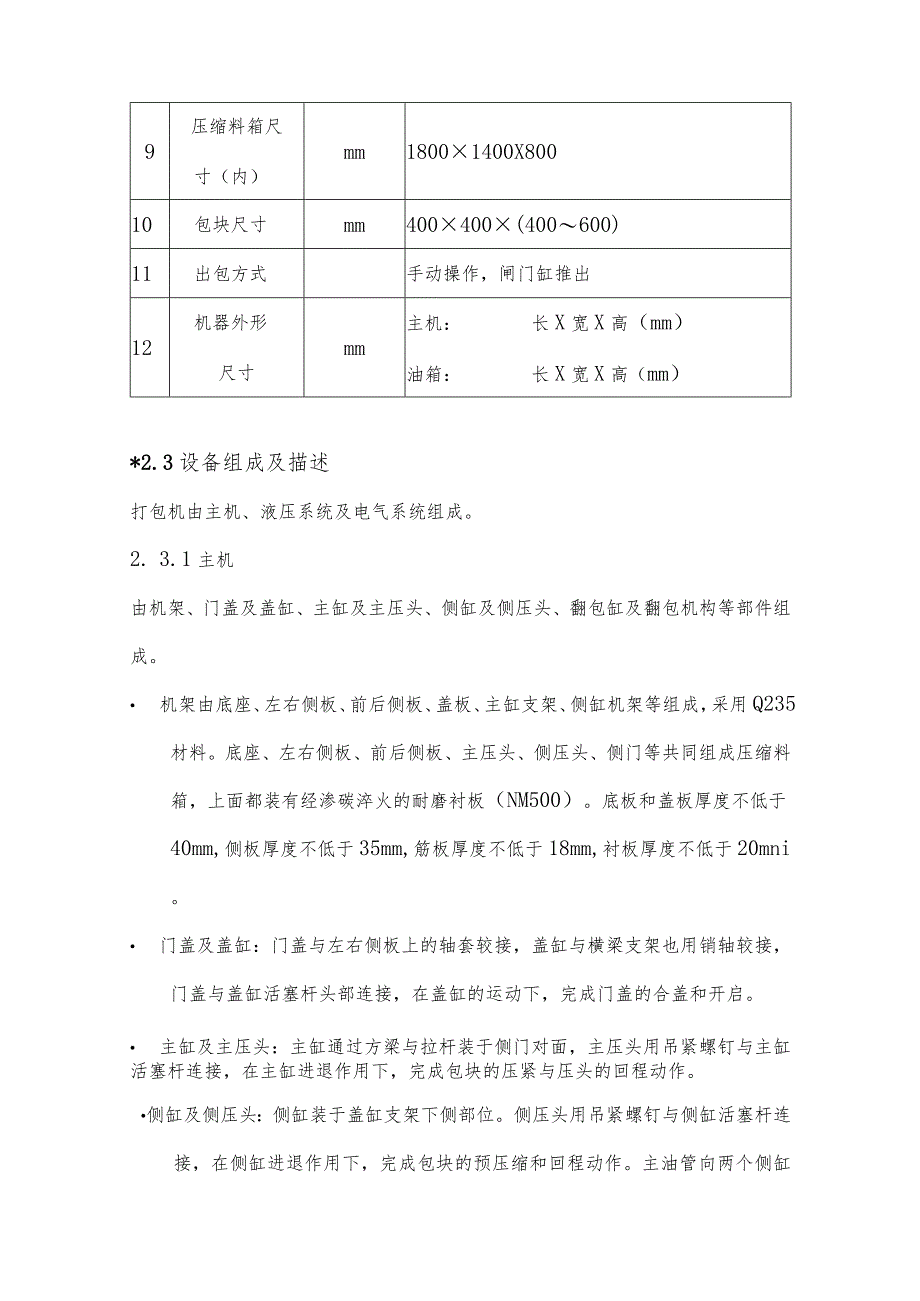

3、1800*75Omnl2.2主要技术参数、技术规格编号参数名称单位型号或数值主缸侧缸盖缸闸门缸1公称推力KN250012509505002油缸内径mm340240X22201603活塞杆直径mm2201601601054系统压力Mpa不低于255包块密度tm32.5(C1921)-4.2(铜箔)(该密度是采用现有200吨打包机打制的)6整机重量:不低于20吨7电动机1台国家节能电机产品目录上产品提供型号、功率8油泵1台柱塞泵,提供型号9压缩料箱尺寸(内)mm18001400X80010包块尺寸mm400400(400600)11出包方式手动操作,闸门缸推出12机器外形尺寸mm主机:长X宽X高(

4、mm)油箱:长X宽X高(mm)*2.3设备组成及描述打包机由主机、液压系统及电气系统组成。2. 3.1主机由机架、门盖及盖缸、主缸及主压头、侧缸及侧压头、翻包缸及翻包机构等部件组成。 机架由底座、左右侧板、前后侧板、盖板、主缸支架、侧缸机架等组成,采用Q235材料。底座、左右侧板、前后侧板、主压头、侧压头、侧门等共同组成压缩料箱,上面都装有经渗碳淬火的耐磨衬板(NM500)。底板和盖板厚度不低于40mm,侧板厚度不低于35mm,筋板厚度不低于18mm,衬板厚度不低于20mni。 门盖及盖缸:门盖与左右侧板上的轴套较接,盖缸与横梁支架也用销轴较接,门盖与盖缸活塞杆头部连接,在盖缸的运动下,完成门

5、盖的合盖和开启。 主缸及主压头:主缸通过方梁与拉杆装于侧门对面,主压头用吊紧螺钉与主缸活塞杆连接,在主缸进退作用下,完成包块的压紧与压头的回程动作。侧缸及侧压头:侧缸装于盖缸支架下侧部位。侧压头用吊紧螺钉与侧缸活塞杆连接,在侧缸进退作用下,完成包块的预压缩和回程动作。主油管向两个侧缸分油的油管不应采用活连接,避免此处漏油C 闸门缸及闸门板:闸门缸装于机器侧端,闸门板装于主缸对面,由闸门缸的进退带动闸门板开闭,实现包块推出。 主缸、侧缸、盖缸、闸门缸均为单活塞杆双作用油缸,缸体内有活塞并装有密封件,使缸体形成前后两个油腔,当高压油作用于前腔(后腔)时推动活塞运动前进(回程缸口设有导向套,用作活塞

6、杆的支承导向和密封。 液压系统:由电机、油泵、阀组、油箱、管路等组成。液压系统最高压力25Mpa,操作台上有压力显示;液压管道焊接采用保护性气体焊接,管道焊接后应酸洗、钝化、油冲洗等处理。液压连接尽可能采用硬管连接,软管连接应考虑防护。油箱带液位显示计。 电气系统:主要由电机启停电路等组成。带工作电流、电压检测仪表。电气柜有防尘措施。4 .供货范围供货范围表指明了下列内容:买方的范围-卖方的范围任何与此目录的偏差都要反映到标书后面所附的问题表中。供货范围机械序号设备名称卖方买方BDDDSPBDDDSP杳7i1.主机XXX2.液压系统XXX3.电气系统XXX4.安装、调试、培训XXX注:卖方的供

7、货范围不仅限于此,如表中出现漏项,由卖方负责免费补齐。本项目为交钥匙工程。除表中所列供货范围,如卖方认为还有其他需要由买方提供的内容,应作出说明,否则视为卖方认同所有内容均由卖方提供。5 .资料交付5.1 在合同生效之后20天内,卖方提供下列文件:整套设备的平面布置基础图及剖视图土建设计条件图、介质接点信息公辅介质消耗量5.2提供设备安装所需的全套图纸,包括:机械图纸:包括装配图、各部件图、易损件图纸等。备件和易损件清单,清单应包括备件和易损件名称、型号、规格等参数(如不提供清单,备件和易损件的型号、规格应在其他图纸中注明)。电气图纸:包括原理图、内外部接线图。提供电气元件清单,清单包括型号、

8、规格、厂家等信息。5. 3随设备供应二套说明书手册。整套设备的说明书手册的内容包括:操作指导、对维护保养工作的建议、所有标准件清单。6. 4提供各装置的样本及型号如:控制仪表、电机等。以上所有提供的图纸及资料均应有白图二套(盖章),提供电子版图纸、资料信息。7. 安装、试运转和验收7.1 安装和试运转6.Ll卖方负责设备的指导安装,免费负责调试和试运行。6.L2卖方负责买方人员的培训,包括机械、电气、维修和操作人员的培训。6.2验收6.2.1设备预验收在卖方生产地进行,由买方派出代表到设备生产地按相关标准、合同要求及技术协议对设备的外观、设备的尺寸、所用材料、外购件、机械装置、电气装置进行预验

9、收,设备预验收合格后,卖方负责运到买方。预验收不能免去卖方对设备最终验收的责任。6.2.2设备最终验收由双方代表将按照合同有关规定在买方工厂进行验收。设备验收完成后,双方将在最后验收合格证上签字。6. 2.3买方应及时对试验件进行检验。7. 2.4验收项目:包块密度:22.6(C1921)-4.3(铜箔)tm3产量:不低于3吨/小时每一项未达到罚5%,所有的罚款是以设备合同总价为计算基准。若验收达不到保证值时,允许卖方进行两次修改,但修改的直接损失费用由卖方承担。7.售后服务7. 1卖方对设备实行3包,保质期为1年。7.2卖方负责买方设备易损件的常年供应,实行设备终身服务。8. 3在接到买方提出有关设备问题时,卖方会在最短时间内做出答复。如需卖方现场解决问题,将在24小时内到达买方现场。
