一级水电站首部枢纽施工导流工程施工方案.docx

上传人:p** 文档编号:437502 上传时间:2023-08-28 格式:DOCX 页数:3 大小:15.35KB
下载 相关 举报
一级水电站首部枢纽施工导流工程施工方案.docx_第1页
第1页 / 共3页
一级水电站首部枢纽施工导流工程施工方案.docx_第2页
第2页 / 共3页
一级水电站首部枢纽施工导流工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《一级水电站首部枢纽施工导流工程施工方案.docx》由会员分享,可在线阅读,更多相关《一级水电站首部枢纽施工导流工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

1、一级水电站首部枢纽施工导流工程施工方案1.l概述永兴河梯级电站为引水式开发方式,由一、二级电站组成。一级电站由首部枢纽、引水隧洞、前池、压力钢管及地面厂房组成,其首部枢纽由闸坝、溢流坝及取水口组成;二级电站由首部枢纽、引水隧洞、压力钢管及地面厂房组成,其首部由溢流坝及取水口组成。根据水工建筑物的布置特点及现场的施工情况,只需对永兴河一、二级电站首部枢纽需进行导流设计施工。现叙述如下。1.2一级电站首部枢纽施工导流1.2.1 导流方式一级电站首部枢纽由闸坝、溢流坝及取水口组成,二级电站首部由溢流坝及取水口组成。根据首部枢纽水工建筑物的布置特点及地形地质条件,一、二级电站首部枢纽导流采用土石围堰导

2、流方式。1.2.2 导流方案一级电站首部枢纽由闸坝、溢流坝及取水口组成。根据坝址处的地质、地形条件和水工建筑物的布置特点,拟先对溢流坝及取水口基础进行开挖,形成导流明渠,进行一期导流,利用开挖土石料进行闸坝上下游围堰填筑施工,在闸坝施工完成后,对围堰进行拆除,利用闸坝进行二期导流,溢流坝及取水口施工段利用开挖弃料对溢流坝及取水口上下游填筑围堰,进行结构建筑物施工。二级电站首部由溢流坝及取水口组成。根据坝址处的地质、地形条件和水工建筑物的布置特点,拟先对溢流坝及取水口左岸基础进行开挖,利用开挖土石料进行在溢流坝中部河道中形成围堰,利用河道右岸导流,进行一期导流,在溢流坝左段及取水口建筑物完成后,

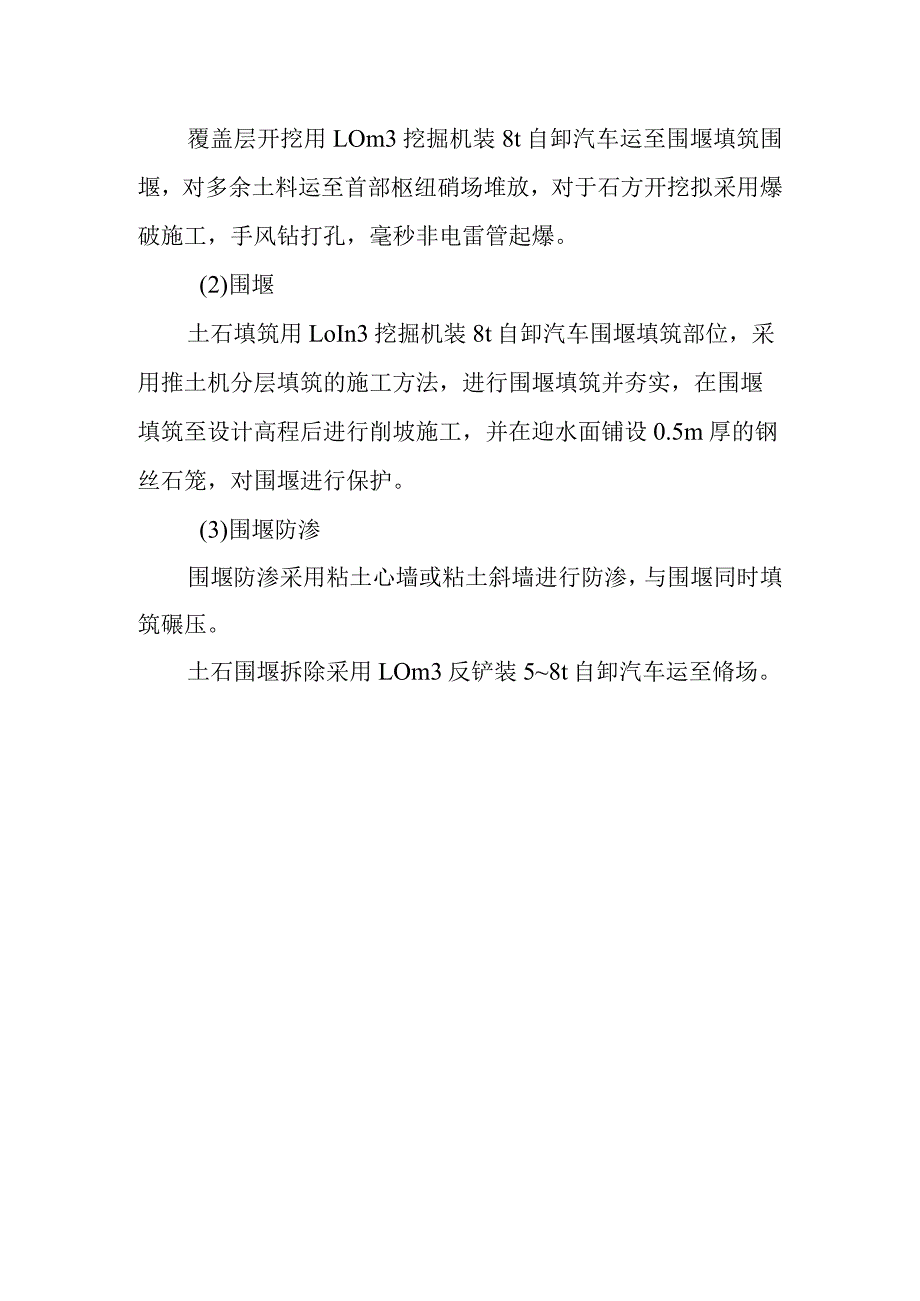

3、对河道左岸围堰进行拆除,利用溢流坝左段排砂闸底孔进行二期导流,溢流坝右岸施工段利用开挖弃料对溢流坝右坝段上下游填筑围堰,进行结构建筑物施工。一二级厂房利用厂房采挖料填筑施工围堰束窄河床过水,保证厂房施工。为保证导流安全,待进场后,根据水文资料确定围堰结构尺寸,为保证围堰安全,拟在围堰迎水面铺设05m厚的钢丝石笼,对围堰进行保护,防止围堰被被冲。1.2.3 导流标准根据招标文件资料,一级电站取水口及厂房导流洪水标准仍采用施工期5年一遇(20%)洪水标准,二级电站首部由溢流坝及取水口及二级电站厂房导流洪水标准也采用施工期5年一遇(20%)洪水标准。1.2.4 导流建筑物施工(1)导流明渠覆盖层开挖用LOm3挖掘机装8t自卸汽车运至围堰填筑围堰,对多余土料运至首部枢纽硝场堆放,对于石方开挖拟采用爆破施工,手风钻打孔,毫秒非电雷管起爆。(2)围堰土石填筑用LoIn3挖掘机装8t自卸汽车围堰填筑部位,采用推土机分层填筑的施工方法,进行围堰填筑并夯实,在围堰填筑至设计高程后进行削坡施工,并在迎水面铺设0.5m厚的钢丝石笼,对围堰进行保护。(3)围堰防渗围堰防渗采用粘土心墙或粘土斜墙进行防渗,与围堰同时填筑碾压。土石围堰拆除采用LOm3反铲装58t自卸汽车运至脩场。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
