《复合硅酸盐保温板外墙外保温施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《复合硅酸盐保温板外墙外保温施工组织设计方案.docx(10页珍藏版)》请在第壹文秘上搜索。

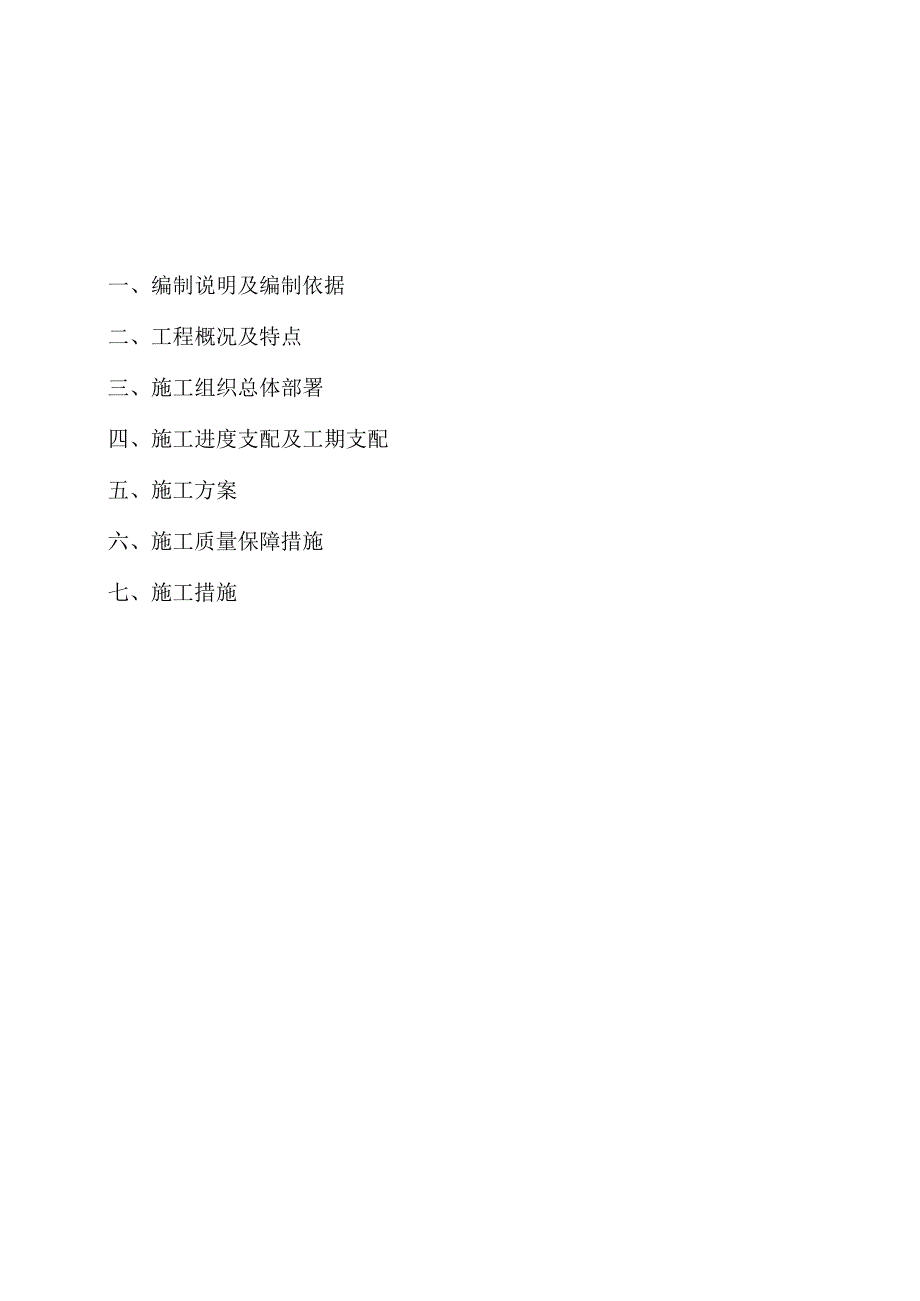

1、一、编制说明及编制依据二、工程概况及特点三、施工组织总体部署四、施工进度支配及工期支配五、施工方案六、施工质量保障措施七、施工措施一、编制说明及编制依据1.1 编制依据1 龙阳丽园二期工程设计图纸及相关设计文件2复合硅酸盐保温隔热板Q/59508217-11-20153外墙内保温工程技术规程JGJI44-20074建筑装饰装修工程质量验收规范GB5021020015夏热冬冷地区居住建筑节能设计标准JGJ134-20106建筑内部装修设计防火规范GB50222-957建筑节能工程施工质量验收规范GB5041120078建筑设计防火规范GB50016-20141.2编制说明龙阳丽园二期项目的保温隔
2、热工程主要实行的技术路途是无机复合硅酸盐保温系统。我们在选择技术体系时依据该项目的实际状况及国家相关技术法规,尤其是防火设计方面的标准及法规,规避了建筑内部装修设计防火规范(国标GB50222-95)中对有机泡沫的厚度与面积的限制,选用无机保温系统既能满足建筑节能设计标准又能满足消防要求。本施工组织设计是依据龙阳丽园二期工程设计图纸及其隔热保温设计方案,在充分了解该工程全面状况后,依据国家建筑及建筑装饰相关技术规范的规定编制而成。依据工期质量要求及现场施工过程中的实际状况,如本施工组织设计有不完善之处,待施工开工后,再进行修改与完善或以施工方案要求的形式进行补充。二、工程概况及特点2.1总述及
3、概况依据攀枝花市米易县地区的气候条件与特征,在进行建筑节能方案设计与优化时,保温隔热材料的性能除必需满足冬季采暖期间的热舒适性与节能要求的保温指标以外,还必需同时满足夏季制冷期间的热舒适性和节能要求的隔热指标。复合硅酸盐保温隔热板具有良好的保温性能一一仅3cm厚的复合硅酸盐保温板,就相当于50Cnl厚砖墙的保温隔热性能;复合硅酸盐保温板与建筑材料同属硅酸盐系列,同建筑结构浑然天成,具有良好的抗压、抗折、抗冻性能;复合硅酸盐保温板是网状蜂窝结构,可更加有效地阻挡噪音对建筑的穿透,创建宁静的室内环境。除此之外,复合硅酸盐保温板还具有无腐蚀、无污染、不燃A级、放射性指标合格等显著特点。这些显著特点都

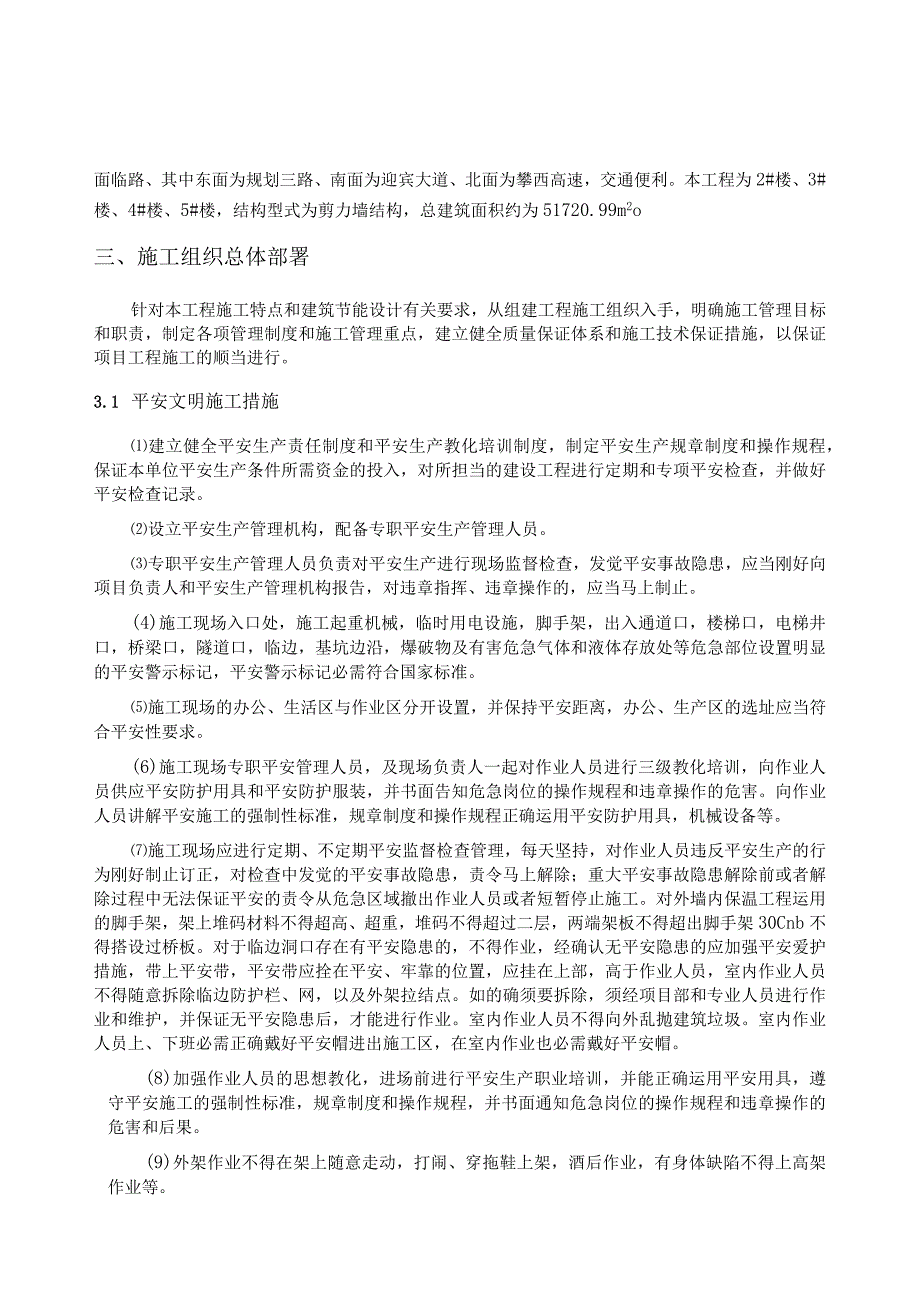

4、将为项目工程在保温、隔热、节能、降噪、环保等方面带来良好的经济效益和社会效益。龙阳丽园是由米易龙阳房地产开发有限责任公司开发的项目,本项目位于米易县区,地块三面面临路、其中东面为规划三路、南面为迎宾大道、北面为攀西高速,交通便利。本工程为2#楼、3#楼、4#楼、5#楼,结构型式为剪力墙结构,总建筑面积约为51720.99m2o三、施工组织总体部署针对本工程施工特点和建筑节能设计有关要求,从组建工程施工组织入手,明确施工管理目标和职责,制定各项管理制度和施工管理重点,建立健全质量保证体系和施工技术保证措施,以保证项目工程施工的顺当进行。3.1 平安文明施工措施建立健全平安生产责任制度和平安生产教
5、化培训制度,制定平安生产规章制度和操作规程,保证本单位平安生产条件所需资金的投入,对所担当的建设工程进行定期和专项平安检查,并做好平安检查记录。设立平安生产管理机构,配备专职平安生产管理人员。专职平安生产管理人员负责对平安生产进行现场监督检查,发觉平安事故隐患,应当刚好向项目负责人和平安生产管理机构报告,对违章指挥、违章操作的,应当马上制止。(4)施工现场入口处,施工起重机械,临时用电设施,脚手架,出入通道口,楼梯口,电梯井口,桥梁口,隧道口,临边,基坑边沿,爆破物及有害危急气体和液体存放处等危急部位设置明显的平安警示标记,平安警示标记必需符合国家标准。施工现场的办公、生活区与作业区分开设置,
6、并保持平安距离,办公、生产区的选址应当符合平安性要求。(6)施工现场专职平安管理人员,及现场负责人一起对作业人员进行三级教化培训,向作业人员供应平安防护用具和平安防护服装,并书面告知危急岗位的操作规程和违章操作的危害。向作业人员讲解平安施工的强制性标准,规章制度和操作规程正确运用平安防护用具,机械设备等。施工现场应进行定期、不定期平安监督检查管理,每天坚持,对作业人员违反平安生产的行为刚好制止订正,对检查中发觉的平安事故隐患,责令马上解除;重大平安事故隐患解除前或者解除过程中无法保证平安的责令从危急区域撤出作业人员或者短暂停止施工。对外墙内保温工程运用的脚手架,架上堆码材料不得超高、超重,堆码
7、不得超过二层,两端架板不得超出脚手架30Cnb不得搭设过桥板。对于临边洞口存在有平安隐患的,不得作业,经确认无平安隐患的应加强平安爱护措施,带上平安带,平安带应拴在平安、牢靠的位置,应挂在上部,高于作业人员,室内作业人员不得随意拆除临边防护栏、网,以及外架拉结点。如的确须要拆除,须经项目部和专业人员进行作业和维护,并保证无平安隐患后,才能进行作业。室内作业人员不得向外乱抛建筑垃圾。室内作业人员上、下班必需正确戴好平安帽进出施工区,在室内作业也必需戴好平安帽。(8)加强作业人员的思想教化,进场前进行平安生产职业培训,并能正确运用平安用具,遵守平安施工的强制性标准,规章制度和操作规程,并书面通知危
8、急岗位的操作规程和违章操作的危害和后果。(9)外架作业不得在架上随意走动,打闹、穿拖鞋上架,酒后作业,有身体缺陷不得上高架作业等。作业人员必需戴好平安帽,拴好平安带才能在外架上作业。QD建立平安生产管理机构,配备专职平安生产管理人员。专职平安生产管理人员负责对平安生产进行现场监督检查,发觉平安事故隐患,对作业人员进行监督是否违章操作,并马上进行制止。强化平安意识,建立平安制度,搞好平安防护,严格检查督促,保证平安施工,无事故发生,争创“平安施工标准化现场”。3.2 施工现场平面布置及说明,施工临时用水、用电设计依据现场实际状况,施工临时用水、用电,应依据总包方的临时用水用电管埋网进行配套设置。
9、在不变更总包方临时用水、用电设计方案的状况下,进行对接。按总包方指定的管网接入临时用水、用电,在接入前双方协商解决。四、施工进度支配及工期支配1 .1总工期及进度支配支配依据本项目隔热保温工程的工程量计算,具体进度支配支配见施工形象进度表。4 .2施工特点及施工措施依据本工程的特点,保温工程是一项单项工程,它所须要的作业面较多,面积大等特点,因此须要总包单位尽可能多地给我们作业面,同时相互交叉作业,不影响其它工种的正常施工。所以我们就可以多投人力,分幢、按班组进行组织人员,每一班组依据工程量的大小来确定人员数量。每一班组依据各幢的工程量大小,合理支配施工人员以及技术工和一般工的配置。同时作好技
10、术交底,施工工艺的要求,技术施工要领,各关键部位的作法。在各班组进入施工现场前,应对施工人员进行技术培训,讲解保温工程中的各种技术难点和重点,保温工程中的质量通病。防止返工、误工造成的经济损失。(4)项目部依据各班组的实际状况,落实班组责任制,强化质量管理。统一调配,合理布置,支协作理工期及劳动力,使施工进度支配支配达到总工期的要求。4.3 施工机具支配与配置(以各组人员配备为例,见下表)机具名称单位数量机具名称单位数量混凝土搅拌机1运料斗车4水桶只22-3米靠尺把3滚刷把2铅坠只3电锤把2水泥钉粒若干橡皮锤把2抹刀把4切割机台1剪刀把4备注:所需垂直运输设备、混凝土搅拌机等由业主方供应。4.
11、4 主要劳动力需用支配本工程主要劳动力需用支配,以工程施工量大小,施工进度支配为依据进行支配。平安措施及质量与进度同时监督等。依据工程的实际状况,可以多组人员同时施工。每组所需人员配备见下表。职称人数职责组长1负责全面调度,平安措施及质量与进度的监督等小组长1负责小组内的协调工作,同时应施工原料供应员1负责保温板材及其它辅材的运输与搬运4.5主要周转材料需用支配表序号材料名称规格单位需用数量1复合硅酸盐保温隔热板足量2聚合物干混砂浆足量3粘结砂浆足量1其它辅材足量4.5 6施工打算(1)施工技术打算项目部组织全体人员仔细熟识设计图纸,充分领悟该工程的建筑节能设计意图,了解该工程的隔热保温施工特
12、点,抓住质量管理与限制的关键环节,制定针对性措施,保证施工质量、平安和工期。主要应做好以下几方面工作:结合工程特点,拟出关键工序,制定关键工序的过程监督方法和对实施结果的检查、复核程序。对本工程施工所需的材料、机具进行仔细核实与校对;组织有关人员仔细学习施工操作技术规程、施工方案,尽早编制施工组织设计,并由项目工程师对全体施工技术管理人员做全面的施工技术交底;提出具体材料支配、机具、劳动力支配等。相关施工验收标准、技术规范:序号名称1复合硅酸盐保温隔热板Q/59508217-1-1-20152外墙内保温工程技术规程JGJI44-20073建筑节能工程施工质量验收规范GB5041120074项目
13、工程施工组织支配书现场打算依据墙体材质,参考砌体工程施工及验收规范进行检测合格后实施保温工序。a架设的打算按国家现行的有关规定进行施工平安技术和劳动爱护及防火、防盗的全面检查。b预埋件的检查预埋件依图纸要求安装完毕。全部水平方向的构件(如挑檐,窗台板,女儿窗盖板等)都需预留外墙保温体所需的施工厚度。c门窗的检查粘贴保温板前,门、窗框必需按设计要求安装完毕,若门、窗框没有安装,在贴保温板时则把门、窗框预留空间留出。建筑物的门窗、外露柱等立面应预先留到隔热保温体系施工所需的厚度及施工后所带来外观比例的变更,并应符合设计施工验收规范。d材料的打算所需材料进场,依据相关标准进行检查。隔热保温系统所需的
14、辅料只允许运用指定的材料,因为这关系到材料的兼容性及隔热保温系统的质量保证。e水电的打算依据需求配送电源及相应的水源,水质需符合混凝土拌和用水标准。f工具的打算施工前的工具打算到位,工具的完好性与设备的调试正常。g成品的爱护对施工现场的全部预埋件、管件进行爱护,以免施工时粘附粘结砂浆或受到损坏。协调场外工作,创建良好环境本工程施工的协作工作,干脆关系到整个工程的施工质量和工期。因此,应依据本工程施工的实际状况,制定周密的与土建施工方的协作措施,包括施工管理人员的组成,相互之间的技术交底、相互联系、相互检查督促方法,保证整个工程施工能顺当进行。岗位培训重点在产品、工艺、施工工艺、留意事项、平安须
15、知及平安措施等方面。五、施工方案5.1 施工基本原则(1)施工依次从下至上,从左至右;粘结砂浆应搅拌匀称涂抹与保温板底面;保温板应错缝1/2铺装,相互靠紧;(4)保温板粘贴后养护,抹干混砂浆。5.2 保温系统施工工艺流程外墙内保温施工工艺流程:找平层一弹、挂限制线一润湿一用专用粘结砂浆粘贴保温板一检查垂直度、平整度一抗裂砂浆基层一挂网一安装保温钉一抗裂砂浆罩面层一养护六、施工质量保障措施为了实现工程质量管理目标,工程施工在公司质量保证体系和工程质量监督体系的管理、监督下进行。并针对该工程状况,建立以项目经理为总负责人的项目质量保证体系和过程质量限制及监督体系;通过各体系的有效运行,达到对工程质量进行限制、监督的目的。1.1 建立健全质量保证和监督体系为了完成工程质量管理目标,该工程施工将在公司质量保证体系和工程质量监督体系的管理、监督下进行,针对该工程的实
