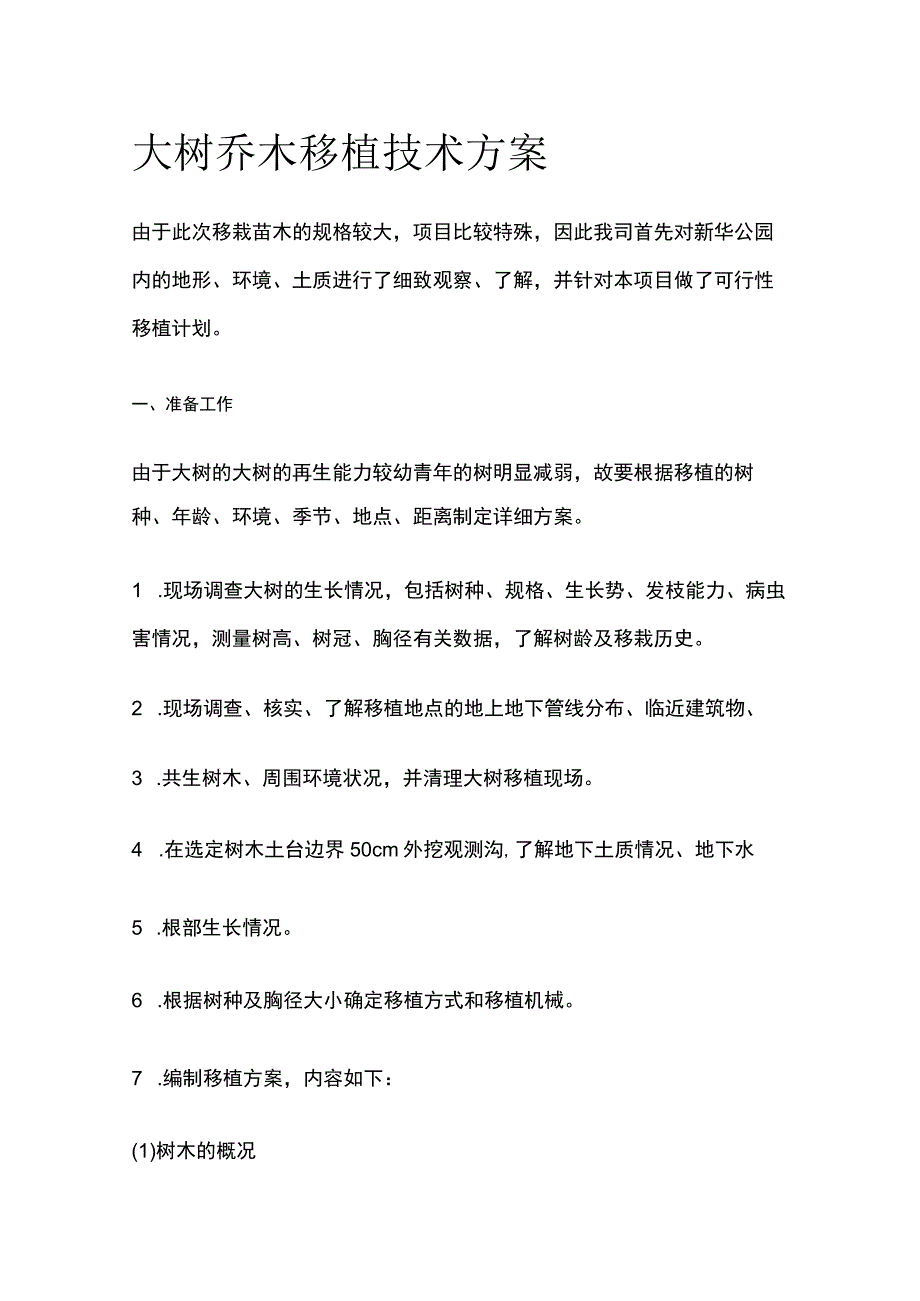

1、大树乔木移植技术方案由于此次移栽苗木的规格较大,项目比较特殊,因此我司首先对新华公园内的地形、环境、土质进行了细致观察、了解,并针对本项目做了可行性移植计划。一、准备工作由于大树的大树的再生能力较幼青年的树明显减弱,故要根据移植的树种、年龄、环境、季节、地点、距离制定详细方案。1 .现场调查大树的生长情况,包括树种、规格、生长势、发枝能力、病虫害情况,测量树高、树冠、胸径有关数据,了解树龄及移栽历史。2 .现场调查、核实、了解移植地点的地上地下管线分布、临近建筑物、3 .共生树木、周围环境状况,并清理大树移植现场。4 .在选定树木土台边界50cm外挖观测沟,了解地下土质情况、地下水5 .根部生

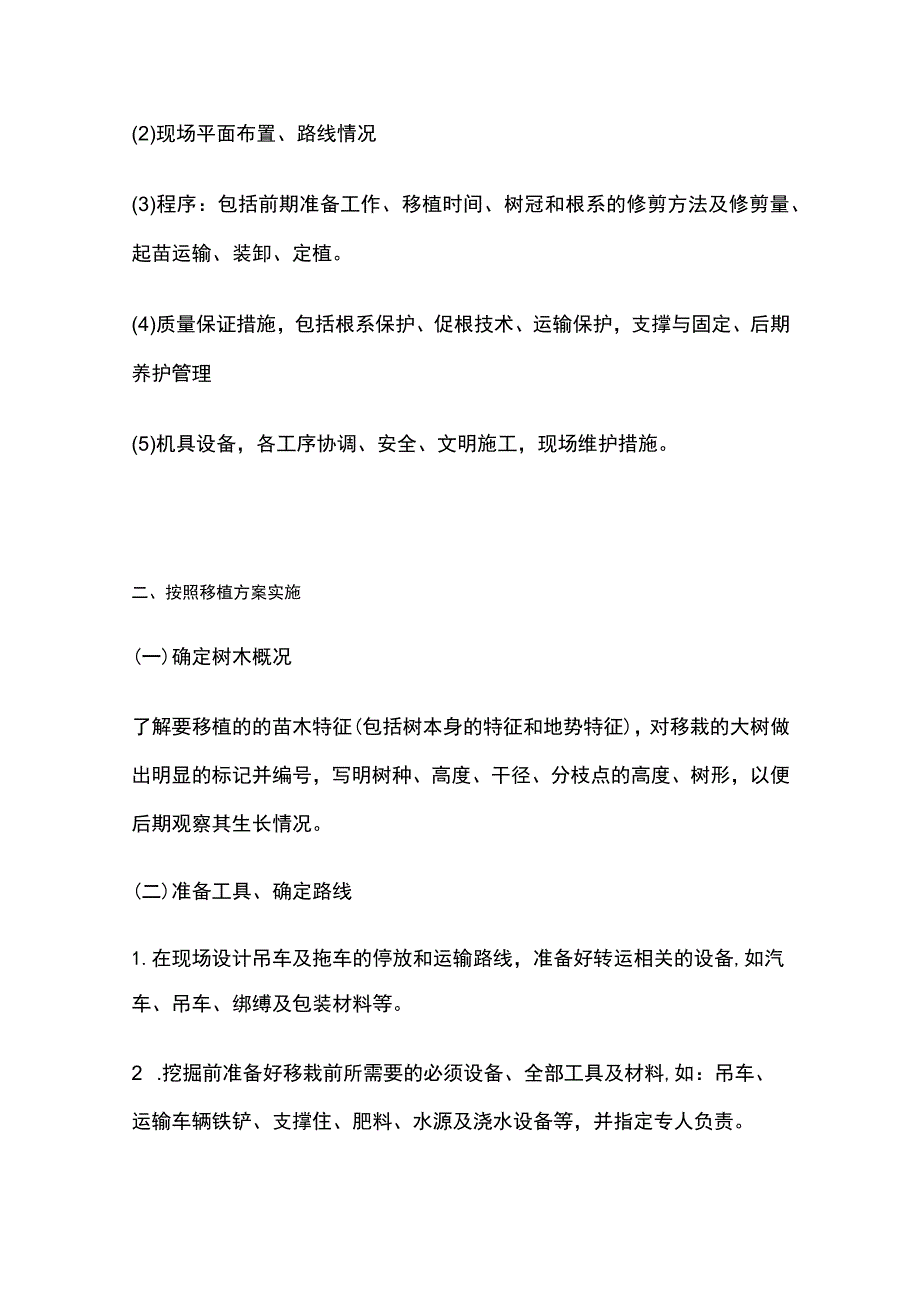

2、长情况。6 .根据树种及胸径大小确定移植方式和移植机械。7 .编制移植方案,内容如下:(1)树木的概况(2)现场平面布置、路线情况(3)程序:包括前期准备工作、移植时间、树冠和根系的修剪方法及修剪量、起苗运输、装卸、定植。(4)质量保证措施,包括根系保护、促根技术、运输保护,支撑与固定、后期养护管理(5)机具设备,各工序协调、安全、文明施工,现场维护措施。二、按照移植方案实施(一)确定树木概况了解要移植的的苗木特征(包括树本身的特征和地势特征),对移栽的大树做出明显的标记并编号,写明树种、高度、干径、分枝点的高度、树形,以便后期观察其生长情况。(二)准备工具、确定路线1.在现场设计吊车及拖车的

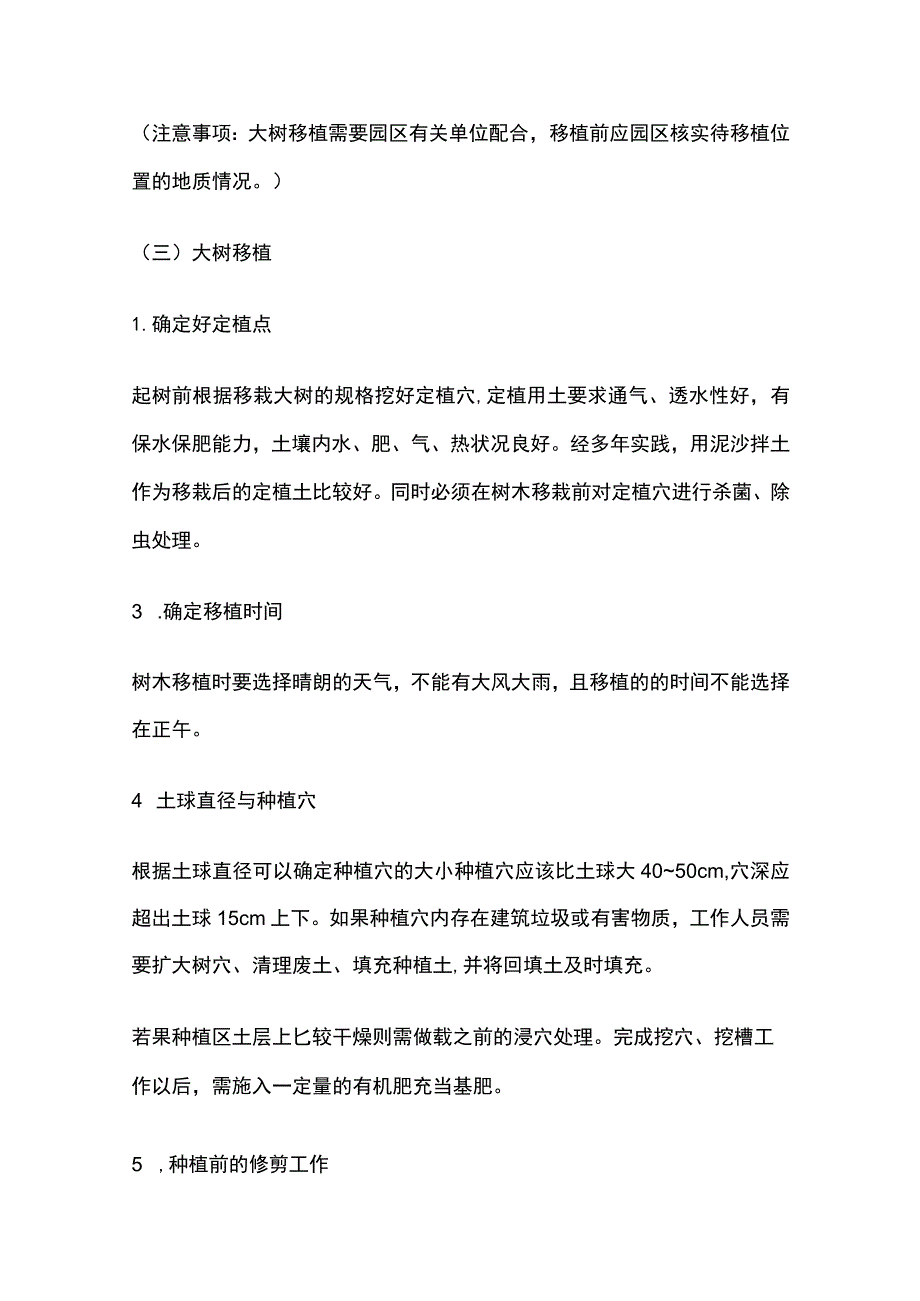

3、停放和运输路线,准备好转运相关的设备,如汽车、吊车、绑缚及包装材料等。2 .挖掘前准备好移栽前所需要的必须设备、全部工具及材料,如:吊车、运输车辆铁铲、支撑住、肥料、水源及浇水设备等,并指定专人负责。(注意事项:大树移植需要园区有关单位配合,移植前应园区核实待移植位置的地质情况。)(三)大树移植1.确定好定植点起树前根据移栽大树的规格挖好定植穴,定植用土要求通气、透水性好,有保水保肥能力,土壤内水、肥、气、热状况良好。经多年实践,用泥沙拌土作为移栽后的定植土比较好。同时必须在树木移栽前对定植穴进行杀菌、除虫处理。3 .确定移植时间树木移植时要选择晴朗的天气,不能有大风大雨,且移植的的时间不能选

4、择在正午。4 土球直径与种植穴根据土球直径可以确定种植穴的大小种植穴应该比土球大4050cm,穴深应超出土球15cm上下。如果种植穴内存在建筑垃圾或有害物质,工作人员需要扩大树穴、清理废土、填充种植土,并将回填土及时填充。若果种植区土层上匕较干燥则需做载之前的浸穴处理。完成挖穴、挖槽工作以后,需施入一定量的有机肥充当基肥。5 ,种植前的修剪工作(1)对于落叶树一般采取疏枝方法,尽可能多的留下生长枝及萌生枝,其修剪量一般为6/10910o(2)苗木修剪过程中应确保其修剪质量,保证剪口平滑,不能有劈裂,只要超过IOCm的大伤口须确保其光滑平整、已消毒,而且涂沫过保护剂。6 .起苗工作由于本次移栽苗

5、木规格大,所以移栽难度相应增加,为确保此次移栽工作圆满成功,我司将精心组织专业起苗队伍进行操作为保证苗木移植后的成活率,本次移栽苗木土球直径不低于胸径的5-6倍,土球高度为土球直径的23o掘苗前用6米木竿将苗木支撑牢固,树木高度在10米以上的,还要用钢丝绳加固,以便掘苗时确保大树和操作人员的安全。(1)掘前准备:土地准备:掘苗前调整好土壤的干湿情况,如果土质过于干燥应该提前灌水浸地。反之土壤过湿,影响掘苗操作,则应设法排水。拢冠:常绿树尤其是分枝点低,侧枝分叉角度较大的树种,如桧柏、云杉等,掘苗前用草绳将树冠松紧适度的围拢。这样,即可避免在掘苗、运输、栽植过程中损伤树冠,又便于掘苗操作。材料准

6、备:备好适用的掘苗工具和材料。材料要对路。带土球掘苗用的草绳等材料要用水浸泡湿透待用。(2)土球挖掘土球挖掘方法(一):以树干为中心,按土球规格划线作圆,先按圆周线垂直挖掘80厘米的环状沟槽,并注意根系分布情况。当遇到45厘米粗根时,应用手锯或利斧将其砍断,伤口面要光滑。环状当底根露出时,再向土球底部掏挖,然后用韧性较好的麻绳绑扎腰箍,并继续向土球包扎好。若发现土球土壤部分脱落时,应用草绳、草包等物填充,再行包装。(3)大树带土球的包装:土球包扎应用L5厘米粗的草绳或麻绳、箱板等包装,包装形式按下列情况确定:I土质粘结,湿度不大的土球用以井字形或五角星形包扎。I土质粘结度不大,湿度较大的采用五

7、角星与桔瓣式两种混合式包扎。I土球直径超过L8米应用麻绳扎腰箍,采用五角星式包扎。I土质松软,或土球直径超过2.3米的,应采用木箱板包装。A.草绳或麻绳包装方案:土球修好后,应立即用草绳打上腰箍,腰箍的宽度一般为20cm左右,然后用蒲包或蒲包片将土球包严,并用草绳将腰部捆好,以防蒲包脱落,然后即可打花箍:将双股草绳一头拴在树干上,然后将草绳绕过土球底部,顺序拉紧捆牢,草绳的间隔在8-IOcm,土质不好的,还可以密些。花箍打好后,在土球外面结成网状,最后再在土球的腰部密捆IO道左右的草绳,并在腰箍上打成花扣,以免草绳脱落。7 .大树吊装和运输(1)大树移植要用吊车装卸,用载重车运输。(2)吊装时

8、用专用吊带双股分开,捆死土球下部,然后将吊带两端扣在吊钩上,轻轻起吊一下。当铅身倾斜时后,用大绳在树干茎部栓一绳套也扣杂吊钩上,即可起装吊车。(3)方木箱包装移植的大树,质量一般都超过2吨,必须使用起重机械吊装。先用一根较短的钢丝绳在木箱下1/3处横着把木箱拦腰围起,把钢丝绳的两端扣放吊车的吊钩上,轻轻吊起,使树身缓缓躺倒。在木箱离地前停车,为防止树冠倒地,可在树干的适当部位围上蒲包片,缠上粗脖绳,另一端扣在吊钩上。继续起吊,当树身躺倒时,在树干的分枝点上系一麻绳,以便在吊装时控制方向。装车时木箱在前,树冠在后,木箱上缘与车厢后轴平齐。木箱下面垫以两根方木与钢丝绳的两侧,待木箱落实后,在树干的

9、适当部位缠以蒲包片,并用交叉的木棍顶好。用紧线器将木箱紧固与车厢内。用草绳将树冠围拢以防树冠拖地。(4起吊装车时凡吊带与土球接触的地方垫仪木板,装车时土球朝前,树梢向后,用三角枕木将土球与车箱底版空隙处塞紧,并用粗绳将树干与车身固定在一起,树冠用绳收紧,以纺拖地擦伤。起吊时起重机应均匀用力,缓慢转动。起吊树木避免直接起吊树干,以避免由于土球过重出现拔大葱现象。(5)大树运输:运输途中需专人负责押运,押运人应检查捆绳是否牢固,树梢是否拖地,并随车带挑杆,以备途中使用。经常检查苫布是否漏风,短途运苗中途不要休息。I运输时应尽量避免损树伤皮和碰伤土球。I装车时应用软绳,保护树皮。I土球装车时要小心轻

10、放,且在土球的下方垫软如原生土或草绳,以防弄散土球。I树干与后车板接触处必须由软木支撑。I车箱中土球两侧用软木或沙袋支垫。I运输途中树冠应高于地面,防止枝冠损伤,并注意运输中树枝伤人损物。路况不好,应缓慢小心彳亍驶。(6)大树卸车:卸车与装车方法基本相同。在吊树入坑时,树干要用麻包、草袋包好,以防擦伤树皮。为防止土球入穴后树干不能立起,应在树干高2/3处系一根1米长吊带,将吊带另一端与吊钩相结。若土球落穴时不能直立,可用吊钩一端的吊带轻轻向树身歪斜的反方向拉动,直至树身笔直。加大的土球卸车时,可用一块结实的长木板从车厢上斜放至地上,将土球推到木板上顺势满满滑下,但绝不可滚动土球。(7)大树栽植

11、苗木栽植I按点挖坑,裸根苗坑穴的规格应较树根根盘直径大20厘米;地土球苗树坑的规格以土球直径加大40厘米,如土质不好时,可加大到土坨的f,以保证操作人员的安全。深度放大20厘米,坑底挖松、整平。坑底中心必须堆7080cm长方形土堆用以拆底板,土堆的方向应与木箱底板一致。如需要换土、施肥,应一并准备好,并竟有机肥与回填土拌含均匀,栽植时施入坑内。I大树入坑前,坑边和吊臂下不准站人。入坑后教正位置,可用四个人站在坑沿的四边用脚蹬土球(木箱)的上沿以保证树木定位于树坑中心。I苗木的落穴。a)带土球苗木的落穴过程中尤其需要确保落穴瞬间的放置力度,保证轻放,避免土球松散。大苗木在落穴之前应该对树干进行保

12、护,以免产生脱皮等情况。苗木的树冠方位需依照原先的方位进行定植。b)拆除苗木的包装。通常对移栽树种的小土球直径低于30cm的采用束草或者塑料布简单包裹,种植前需拆掉包装物。对于利用草绳或者蒲包进行包装的土球,其直径一般比较大,种植前应剪断草绳清理出蒲包物料,以达到与土壤接触,利于新根发芽并吸收水分及养料。如果采取草绳密缚的方法进行包装,落穴后需剪断绳子,达到恢复根系生长的目的。c)防涝和通风。如果苗木种植过程中发现部分种植穴排水不通畅,就可以采用在穴底铺设1015cm的砂砾或者敷设渗水管和盲沟的措施进行改善。大树的栽植应保证其根部的透气性,树干周围最好不要被透水性较差的材料覆盖。I土球入坑放稳

13、后将吊带从底部缓缓抽出,并立支柱将树身支稳,拆除包装物、填土。每填土20-30厘米时,要塌实一次,直至填平为止。操作时注意保护土球。I支撑的搭设,乔木的支撑在树干的1/3-2/3处,选择适当长度的支撑干进行搭设,北方一般采用三角支撑,支撑的角度为45-60度,其中一根为受力方向,一般为东南方向,其余两根均匀分布,为防止支撑杆蹭伤树皮,支架处应垫软物保护,如用无纺布或缠草绳,支撑杆的下端应埋入地下30-40厘米,保证支撑杆牢固,支撑杆与树干用10#铅丝固定,保证树干稳固,不晃动。I围堰:在树坑外缘用土陪一道30厘米高的土堰并用锹拍实。(8)苗木栽植后的管理措施大树定植后的养护工作是非常关键的,是

14、树木成活的保障,一般应采取下列措施:树木支撑一树干缠草绳保温保湿一浇水一大树输液工艺一后期观察养护A.树木的支撑及时加固。乔木种植后需马上对苗木实施支撑固定,树木的支撑一般适合使用扁担桩或者三角撑,扁担桩适用于较矮的树,三角撑常用于对高大树木的支撑,有时井字塔行架的支撑也会被采用。扁担桩的竖桩不能少于2m,桩位必须设在根系与土球的外面,同时水平桩离地应超过1m,桩基应稳固,两水平桩的十字交叉方位应该处于树干的上风方位,扎缚支撑点处需垫软物。三角撑的结扎点应该选在树干高度的2/3处,使用毛竹或者钢丝绳实施结扎,三角撑中的一根撑干(绳)一定要处在主风向的上位,其余两根可以均匀埋设。进行树木支撑必须

15、针对树干和支撑物相接触的位置实施绕干保护,以免树干的表皮遭到破坏。一旦发生土面下沉的情况,一定要马上改变结扎位置(如升高结扎部位),防止吊装。B.树干缠草绳保温保湿树木移植完成后,对树干缠草绳,可以降低树干水分的流失,同时在早春和冬季还可以对树木起到防寒的作用。草绳缠绕的高度根据不同的树种而定,一般缠至分枝点处,个别树种可以在往上缠Im左右,珍贵树种和不易成活的树种可以对树木的树干和大枝同时进行缠绕。草绳缠好以后,在夏季气温高湿度小的情况下,定期向树干上的草绳喷湿,起到降温保湿的作用C.定时浇水。种植后要对苗木进行浇水,但要掌握浇水量,浇水不要太勤,叶面喷水要有保障;种植后要设保护架进行支撑固

16、定,用绕草绳、绑扎麻袋片等,以免擦伤树皮;也可进行叶面喷胶,避免水分过度蒸发,保持水分平衡;也可将树木全部摘叶或部分摘叶,保持树木水分平衡,提高成活率。种植完成后应该在稍微大于种植穴直径的范围内堆筑灌水土堰,土堰高度一般为10-15cm,土堰应该填充密实,不能有漏水现象产生。坡地能够利用鱼鳞穴式种植的方法进行栽种。浇水过程要非常充分,等水完全渗入后渗再复土,23天后再次作堰浇水、封土持续浇透3次水以后再根据泥土的干燥程度随时补水。与此同时,可以采用浇水过程中加入多菌灵或生根粉200mgkg,达到有效促进新根发芽的目的。新发芽放叶的树冠的喷雾操作每天不能少于2次,喷雾时间通常适宜选在10:00之前或者15:0
