《宁西铁路站后工程施工进度安排及各专业工程施工组织衔接安排方案.docx》由会员分享,可在线阅读,更多相关《宁西铁路站后工程施工进度安排及各专业工程施工组织衔接安排方案.docx(17页珍藏版)》请在第壹文秘上搜索。
1、宁西铁路站后工程施工进度安排及各专业工程施工组织衔接安排方案1.L施工进度安排编制说明1.LL对本工程的工期要求招标文件及答疑、澄清文件要求的开竣工日期为:2013年7月20日开工,2015年12月31日竣工,总工期895日历天。1.1.2施工进度安排原则充分考虑了站前对站后工程施工的影响;充分考虑了接入既有运营线行车以及改造车站对施工的干扰和相关的协调配合;充分考虑了合理利用和调配各项施工资源(劳动力、机械设备、技术力量、资金等);充分考虑了特殊情况下采取各项赶工措施以保证总工期目标顺利完成。1.2 总工期及阶段性工期目标121总工期目标根据招标文件要求,暂定本标段工期目标为:2013年7月

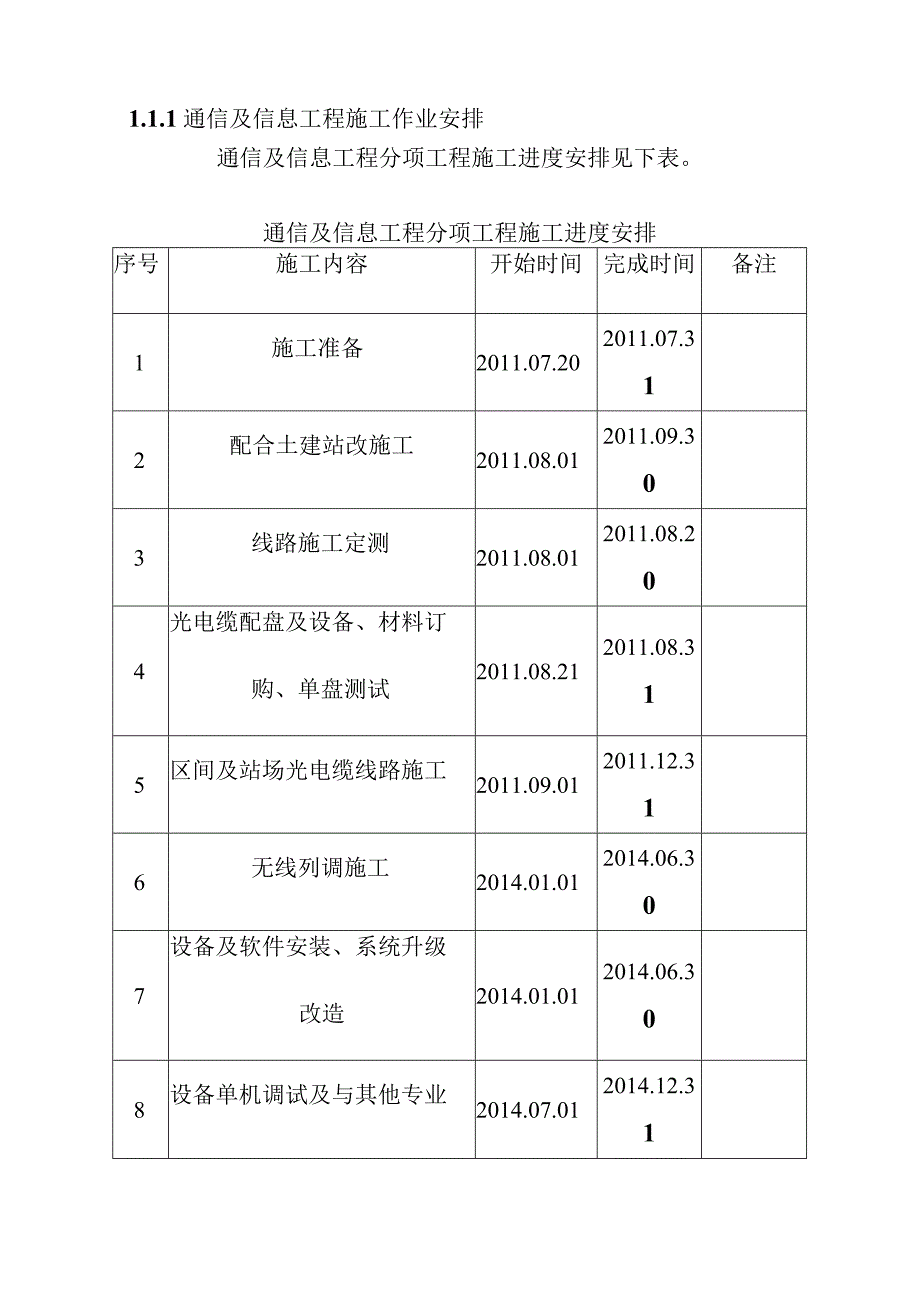

2、20日开工(具体开工日期以部批准的开工报告确定的开工日期为准),2015年12月31日竣工,总工期约29个月。1.3 分项工程施工作业安排1.1.1通信及信息工程施工作业安排通信及信息工程分项工程施工进度安排见下表。通信及信息工程分项工程施工进度安排序号施工内容开始时间完成时间备注1施工准备2011.07.202011.07.312配合土建站改施工2011.08.012011.09.303线路施工定测2011.08.012011.08.204光电缆配盘及设备、材料订购、单盘测试2011.08.212011.08.315区间及站场光电缆线路施工2011.09.012011.12.316无线列调施
3、工2014.01.012014.06.307设备及软件安装、系统升级改造2014.01.012014.06.308设备单机调试及与其他专业2014.07.012014.12.31序号施工内容开始时间完成时间备注接口调试9信息工程施工2014.07.012014.12.3110通信系统调试2015.01.012015.06.3011验收开通2015.07.012015.07.1912综合调试、试运营、竣工验收2015.07.202015.12.311.1.2信号工程施工作业安排信号工程分项工程施工进度安排见下表。信号工程分项工程施工进度安排序号施工内容开始时间完成时间备注1施工准备2011.07
4、.202011.07.312配合土建站改施工2011.08.012011.09.303定测2011.10.012011.10.31序号施工内容开始时间完成时间备注4电缆测试、配盘2011.11.012011.11.305室外电缆敷设2011.12.012014.06.306电缆箱盒及附件安装2014.04.012014.06.307室内设备安装2014.07.012014.09.308室外设备安装2014.07.012014.09.309轨道电路安装2014.08.012014.09.3010电缆箱盒安装2014.08.012014.09.3011缆线焊接2014.10.012014.11.3
5、012室内外设备联锁模拟试验2014.12.012014.12.3113验收开通2015.01.012015.01.19序号施工内容开始时间完成时间备注14综合调试、试运营、竣工验收2015.01.202015.12.311.1.3电力工程施工作业安排电力工程分项工程施工进度安排见下表。电力工程分项工程施工进度安排序号施工内容开始时间完成时间备注1施工准备2011.07.202011.07.312配合土建及站改施工2011.08.012011.09.303施工定测、预制预配2011.08.012011.08.314基坑开挖2011.09.012011.1.305电杆组立2011.09.2120
6、11.12.316横担拉线及金具安装2014.01.012011.01.317导线架设及电缆敷设2014.04.012011.05.31序号施工内容开始时间完成时间备注8线路附件及设备安装2014.06.012014.06.309线路试验及缺陷克服2014.04.012014.05.3110变配电所基础及接地施工2014.06.012014.06.3011变配电一、二次设备安装2014.07.012011.07.3112电缆敷设及二次配线2014.08.012014.08.3013试验调试2014.09.012014.09.3014站场施工定测2014.09.012014.09.3015照明设
7、施基础浇筑2014.10.012014.10.3115灯塔、灯柱吊装2014.11.012014.11.2016站场电缆工程施工2014.10.012014.11.30序号施工内容开始时间完成时间备注17配电箱、控制箱安装2014.11.212014.11.3018动力配线2014.11.012011.11.3019送电开通、整改配合联调2014.12.012015.01.1920综合调试、试运营、竣工验收2015.01.202015.12.311.1.4 电气化工程施工作业安排电气化工程分项工程施工进度安排见下表。电气化工程分项工程施工作业安排岸怖丁肉充并饴FhHE结市Fhf同1施工准备20
8、11.07.202011.07.312配合站前土建施工和既有改造施工2011.08.012011.09.303施工定测2011.10.012011.10.20怖肉去并饴时同幺主市R司4基坑开挖及基础浇筑2011.10.212014.1.315支柱整立及防护2014.01.012014.06.306腕臂装配、拉线安装、软横跨安装2014.07.012014.12.317承、导线架设及悬挂调整2014.10.012015.06.308附加导线金具安装2015.01.012015.01.319附加导线架设及调整2015.02.012015.01.3110设备及接地装置安装2015.04.012015
9、.06.3011接触网冷、热滑及开通2015.07.012015.09.3012牵引变电施工定测及房建施工配合2014.04.012014.06.3013设备及架构基础浇筑2014.04.012014.06.30岸怖肉去并饴时同幺主市R司14支柱、架构及避雷针组立2014.07.012014.08.3115接地网敷设2014.07.012014.08.3116室内外网栅安装2014.07.012014.08.3117室外电缆敷设2014.09.012014.10.3118室内外设备安装2014.09.012014.10.3119硬母线及软母线安装2014.11.012014.12.3120室内
10、电缆敷设及二次配线2014.11.012014.12.3121电气试验、所联调2015.01.012015.01.3122远动系统联调2015.04.012015.04.3023受电冲击、空载运行2015.05.162015.05.31岸怖丁肉去并饴时同幺主市R司24配合接触网送电检测2015.06.012015.06.3025联调联试2015.07.012015.07.3126接触网送电热滑检测2015.08.012015.08.3127验收开通2015.09.012015.10.1928综合调试、试运营、竣工验收2015.10.202015.12.311.1.5 房建工程施工作业安排房屋工
11、程分项工程施工进度安排见下表。房屋工程分项工程施工进度安排序号施工内容开始时间完成时间备注1施工准备2011.07.202011.07.312施工测量2011.08.012011.08.153土方及基础工程2011.08.162011.10.314主体工程及屋2011.11.012014.2.28序号施工内容开始时间完成时间备注面工程5室内、外装饰工程2014.01.012014.04.306水、电、暖预埋安装2014.01.012014.04.307地面、口窗,程2014.05.012014.05.318附属工程2014.05.012014.05.319室内外给排水工程2014.06.012
12、014.06.3010验收交付安装单位2014.07.012015.07.3111竣工验收2014.08.012015.09.301.4 施工进度计划各专业工程施工进度网络计划图及工程施工进度横道图参见本投标文件附表6-4有关内容。1.5 关键线路说明1.5.1 通信及信息工程关键线路说明通信及信息工程的关键线路为:施工准备一配合土建施工一线路施工定测一材料设备定购一光电缆线路工程施工一室内、外设备安装、调试一系统联调一竣工验交。1.5.2 信号工程关键线路说明信号工程的关键线路为:施工准备一电缆单盘测试、配盘一室外电缆敷设一室内设备安装一室外设备安装一联锁室内设备模拟试验一室内、外设备的联调联试一竣工验交。1.5.3 电力工程关键线路说明电力工程的关键线路为:施工准备一施工定测、预
