彩涂板房安装步骤完整方案.docx

上传人:p** 文档编号:440931 上传时间:2023-08-28 格式:DOCX 页数:7 大小:19.94KB
下载 相关 举报
彩涂板房安装步骤完整方案.docx_第1页
第1页 / 共7页
彩涂板房安装步骤完整方案.docx_第2页
第2页 / 共7页
彩涂板房安装步骤完整方案.docx_第3页
第3页 / 共7页
彩涂板房安装步骤完整方案.docx_第4页
第4页 / 共7页
彩涂板房安装步骤完整方案.docx_第5页
第5页 / 共7页
彩涂板房安装步骤完整方案.docx_第6页
第6页 / 共7页
彩涂板房安装步骤完整方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《彩涂板房安装步骤完整方案.docx》由会员分享,可在线阅读,更多相关《彩涂板房安装步骤完整方案.docx(7页珍藏版)》请在第壹文秘上搜索。

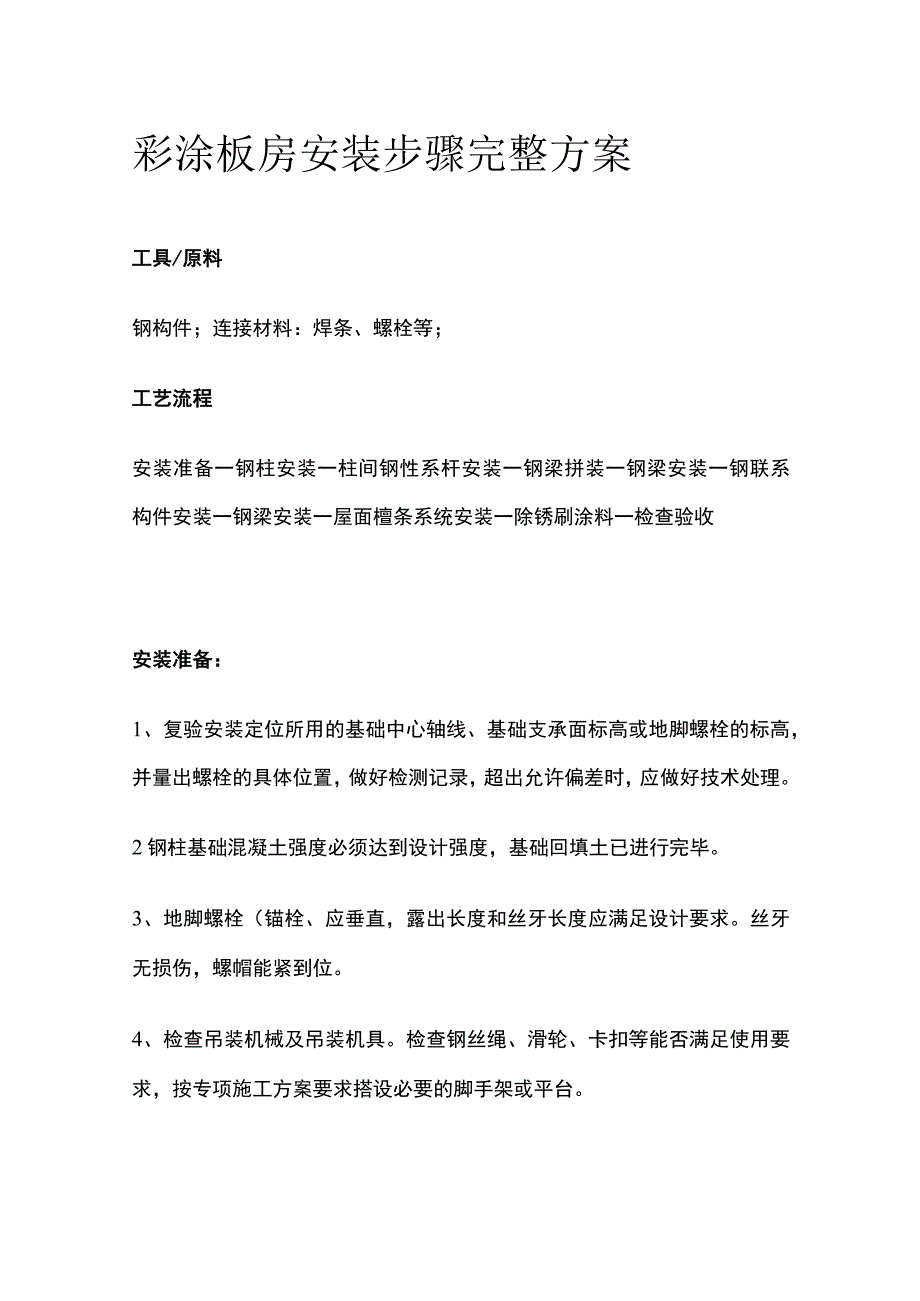

1、彩涂板房安装步骤完整方案工具/原料钢构件;连接材料:焊条、螺栓等;工艺流程安装准备一钢柱安装一柱间钢性系杆安装一钢梁拼装一钢梁安装一钢联系构件安装一钢梁安装一屋面檀条系统安装一除锈刷涂料一检查验收安装准备:1、复验安装定位所用的基础中心轴线、基础支承面标高或地脚螺栓的标高,并量出螺栓的具体位置,做好检测记录,超出允许偏差时,应做好技术处理。2钢柱基础混凝土强度必须达到设计强度,基础回填土已进行完毕。3、地脚螺栓(锚栓、应垂直,露出长度和丝牙长度应满足设计要求。丝牙无损伤,螺帽能紧到位。4、检查吊装机械及吊装机具。检查钢丝绳、滑轮、卡扣等能否满足使用要求,按专项施工方案要求搭设必要的脚手架或平台

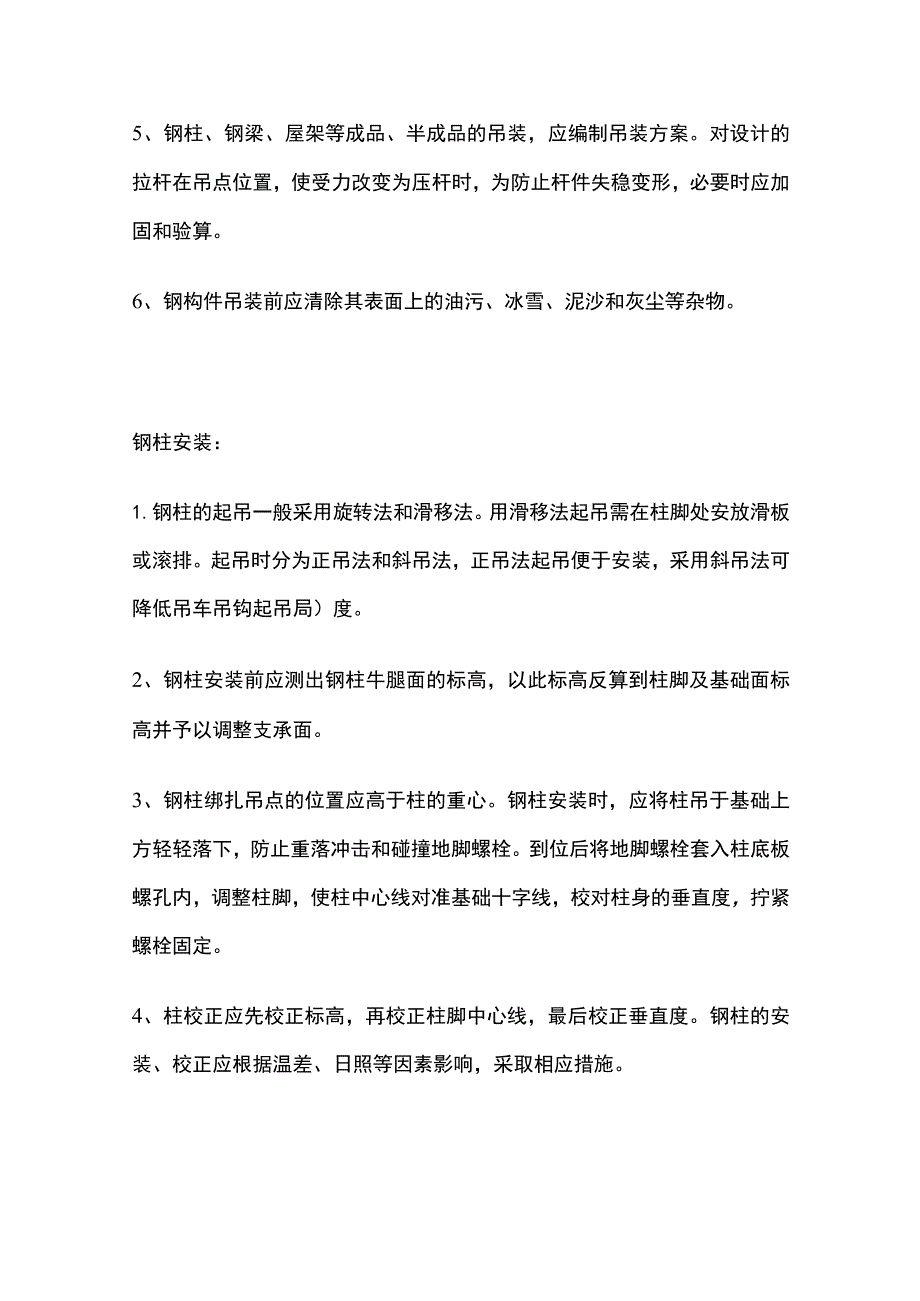

2、。5、钢柱、钢梁、屋架等成品、半成品的吊装,应编制吊装方案。对设计的拉杆在吊点位置,使受力改变为压杆时,为防止杆件失稳变形,必要时应加固和验算。6、钢构件吊装前应清除其表面上的油污、冰雪、泥沙和灰尘等杂物。钢柱安装:1.钢柱的起吊一般采用旋转法和滑移法。用滑移法起吊需在柱脚处安放滑板或滚排。起吊时分为正吊法和斜吊法,正吊法起吊便于安装,采用斜吊法可降低吊车吊钩起吊局)度。2、钢柱安装前应测出钢柱牛腿面的标高,以此标高反算到柱脚及基础面标高并予以调整支承面。3、钢柱绑扎吊点的位置应高于柱的重心。钢柱安装时,应将柱吊于基础上方轻轻落下,防止重落冲击和碰撞地脚螺栓。到位后将地脚螺栓套入柱底板螺孔内,

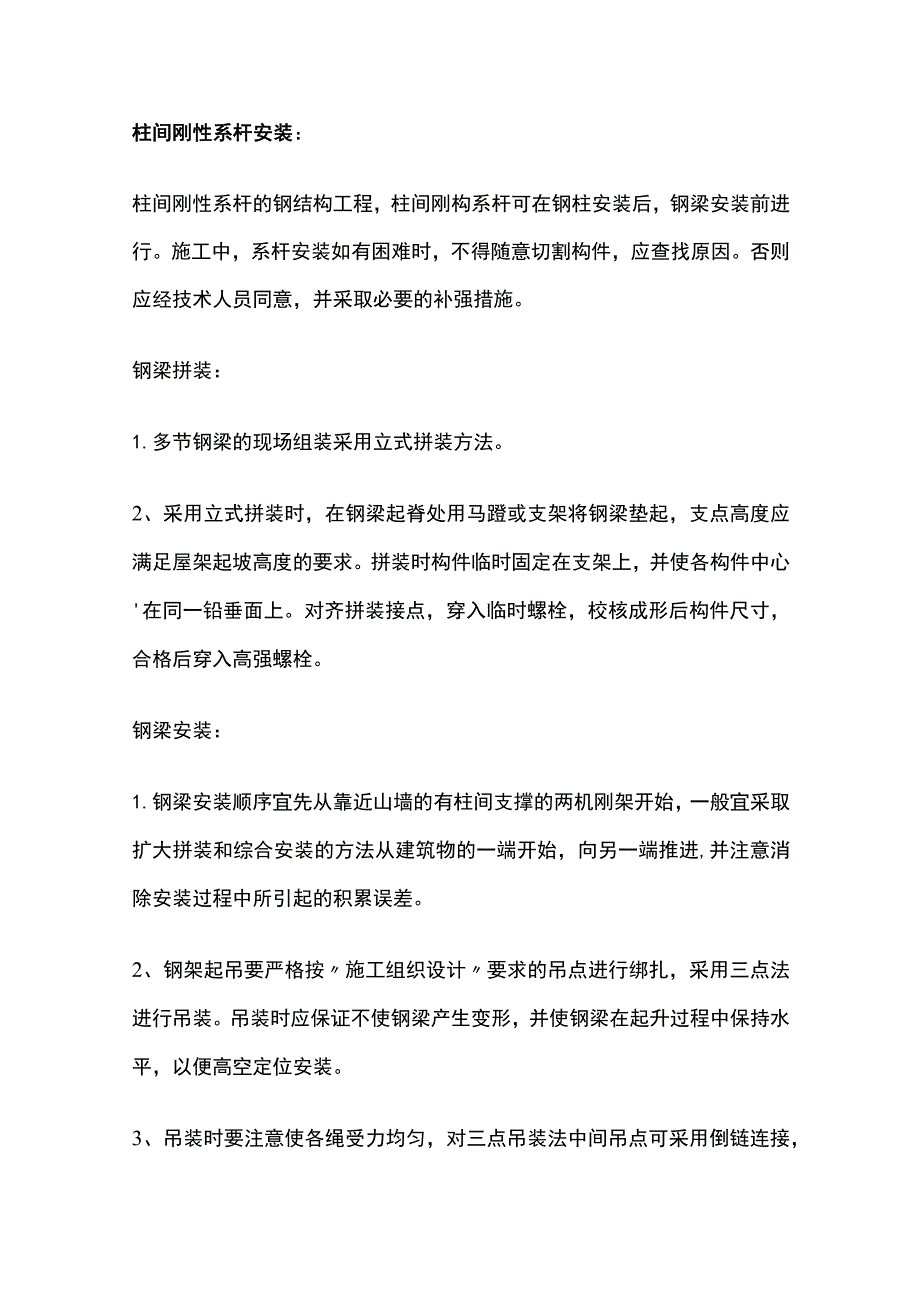

3、调整柱脚,使柱中心线对准基础十字线,校对柱身的垂直度,拧紧螺栓固定。4、柱校正应先校正标高,再校正柱脚中心线,最后校正垂直度。钢柱的安装、校正应根据温差、日照等因素影响,采取相应措施。柱间刚性系杆安装:柱间刚性系杆的钢结构工程,柱间刚构系杆可在钢柱安装后,钢梁安装前进行。施工中,系杆安装如有困难时,不得随意切割构件,应查找原因。否则应经技术人员同意,并采取必要的补强措施。钢梁拼装:1.多节钢梁的现场组装采用立式拼装方法。2、采用立式拼装时,在钢梁起脊处用马蹬或支架将钢梁垫起,支点高度应满足屋架起坡高度的要求。拼装时构件临时固定在支架上,并使各构件中心在同一铅垂面上。对齐拼装接点,穿入临时螺栓,

4、校核成形后构件尺寸,合格后穿入高强螺栓。钢梁安装:1.钢梁安装顺序宜先从靠近山墙的有柱间支撑的两机刚架开始,一般宜采取扩大拼装和综合安装的方法从建筑物的一端开始,向另一端推进,并注意消除安装过程中所引起的积累误差。2、钢架起吊要严格按施工组织设计要求的吊点进行绑扎,采用三点法进行吊装。吊装时应保证不使钢梁产生变形,并使钢梁在起升过程中保持水平,以便高空定位安装。3、吊装时要注意使各绳受力均匀,对三点吊装法中间吊点可采用倒链连接,以便调节绳长,两边绳之间夹角宜小于90o4、钢架起吊离地后,检查吊点情况检查无误后,两边各系一根棕绳,继续起吊。5、钢梁吊至设计位置上,经初步校正并固定后才能松开吊钩。

5、对于本工程跨度较大的钢梁,要装上梁间支承后方可松钩。6、每一独立单元构件安装完之后,要具有空间刚度和可靠的稳定性。7、不得利用已安装好的结构吊装其它构件和设备,防止结构损坏。钢联系构件的安装:1.联系构件必须在主要构件安装后才能安装固定,在联系构件安装之前,主要构件不得承受设计荷2、排架柱联系构件应在柱校正后进行安装。屋架系统联系构件的安装要随屋盖综合吊装而进行,在屋面安装前固定完毕。3、联系构件最后固定前,须对已变形或连接困难的构件进行检查并纠正。4、钢联系杆构件:节点处的焊接切割作业须在屋面系统安装之前进行。5、对于采用张紧圆钢的支撑构件,若有弯折变形,必须经矫正后方可安装,并将所有螺栓拧

6、紧,并使外露丝不少于两扣。屋面檀条系统安装:1.檄条安装应在钢性支承(系件)、水平支承、柱间支承安装完毕,且钢结构主体调校完毕后进行。2、檀托的焊接应在钢梁上按图示尺寸划线,檄托按线焊接固定。同列柳托的焊接位置应在一条直线上,且于钢梁(柱)保持垂直。3、对于坡度小于1:12.5的屋面,檬条安装时要注意消除由钢梁挠度而造成的屋面不平直现象。4、檀条间拉条对檀条起稳定作用,安装时拉条每端在柳条两面的螺母均要旋紧,以便自专将檄条调直。5、焊接操作必须由持证焊工进行。6、焊条采用E4303型,直径3.2;焊机采用交流焊机,焊接电流100130Ao7、施焊前应检查焊条质量证明书,调整好焊机电流。检查焊接

7、部位表面清理的质量,合格后方能施焊。8、焊条应存放在干燥、通风良好的地方。9、焊缝尺寸应按施工图纸要求施工。10、雨天禁止露天施焊。IL焊接完成后,应对焊缝外观质量进行目测检查。焊缝的焊波应均匀,不得有裂纹、未熔合、夹渣、咬边、烧穿等缺陷。12、焊接完成后,要将药皮清理干净,先涂两度防锈底漆,再涂面漆。13、檀条间距按施工图纸要求布置,其误差值不大于5.0mm,檄条弯曲矢高不大于L/750且小于12.0mmo用钢尺和拉线检查。14、水槽焊接完成后,应进行防水试验,焊绛处不得渗水、漏水。除锈刷涂料:1.连接处焊缝须无焊渣、油污,除锈合格后方可涂刷涂料。2、构件的补刷漆要按涂装工艺要求分层补刷。3

8、、涂层干漆膜厚度要符合设计要求或施工规范的规定。检查验收:1.钢架安装后先检查现场连接部位的质量。2、钢架安装质量主要检查钢柱基准点标高,柱脚底座中心线对定位轴线偏移,柱垂直度;檀条的间距、弯曲矢高。3、钢架安装的允许偏差必须保证在规定范围内以保证符合设计受力状态及整体稳定性要求。4.钢架支座的标高轴线位移跨中挠度,经测量做出记录。 注意事项 1.建议彩涂板房的层数不要高于两层,这样能更好的保障内部员工的安全; 2、如果在使用过程中我们发现彩钢房的钢构变形弯曲时,要尽快与厂家联系进行更换或维修; 3、使用过程中禁止随意拆卸零件;4、禁止在彩涂板房内使用违规电器,常常检查各电路的的安全,防止出现漏电和火灾;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
