《某高层住宅楼砌筑工程施工方案.docx》由会员分享,可在线阅读,更多相关《某高层住宅楼砌筑工程施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。
1、某高层住宅楼砌筑工程施工方案1本工程外墙采用加气混凝土砌块。2砌筑工艺流程:墙体放线制备砂浆砌块排列铺砂浆砌块浇水砌块就位校正一A竖缝灌砂浆A勒缝砌筑工程施工前必须先进行测量放线,排砖摞底,认真核对门窗位置,对砌筑所用的原材料必须进行试验,合格后方可使用。砌块砌体在砌筑前,根据工程设计施工图纸结合砌块的品种、规格,进行试排列,选择最佳方案进行施工。按设计要求的砂浆品种、强度制配砂浆,配合比由实验室确定,采用重量比,计量精度为水泥土2%,砂、灰膏控制在5%以内,采用机械搅拌,搅拌时间不少于L5min0立皮数杆、控制水平缝,按排布置拉线搭缝砌筑。要求:灰缝横平竖直,砂浆饱满,墙面平整、垂直。灰缝宽
2、度水平健W15mm,立缝W20mm,上下皮要按要求错缝,平整度W5,垂直度W5,砂浆饱满度290%。砌筑完毕后,需加强浇水养护,保证砂浆强度增长。3几个特殊部位的处理:1.1 1与框架梁柱、剪力墙拉结:加气块墙沿高度500或砌体皮数的倍数,用2巾6钢筋与构造柱、框架柱拉结,筋伸入墙内1000,锚入柱内30do1.2 2外纵横填充墙窗台处、内墙门过梁处做一道通长钢筋混凝土抗震扁带,水平筋从框架柱、构造柱甩出。1.3 构造柱的设置,当墙长4m时,每隔4m设置一构造柱,悬墙端部,电梯井四角,及其门洞两侧,门窗洞口(b2.l)两侧均设置。构造柱主筋4412,箍筋6200,预留插筋锚入梁板40d。需预留

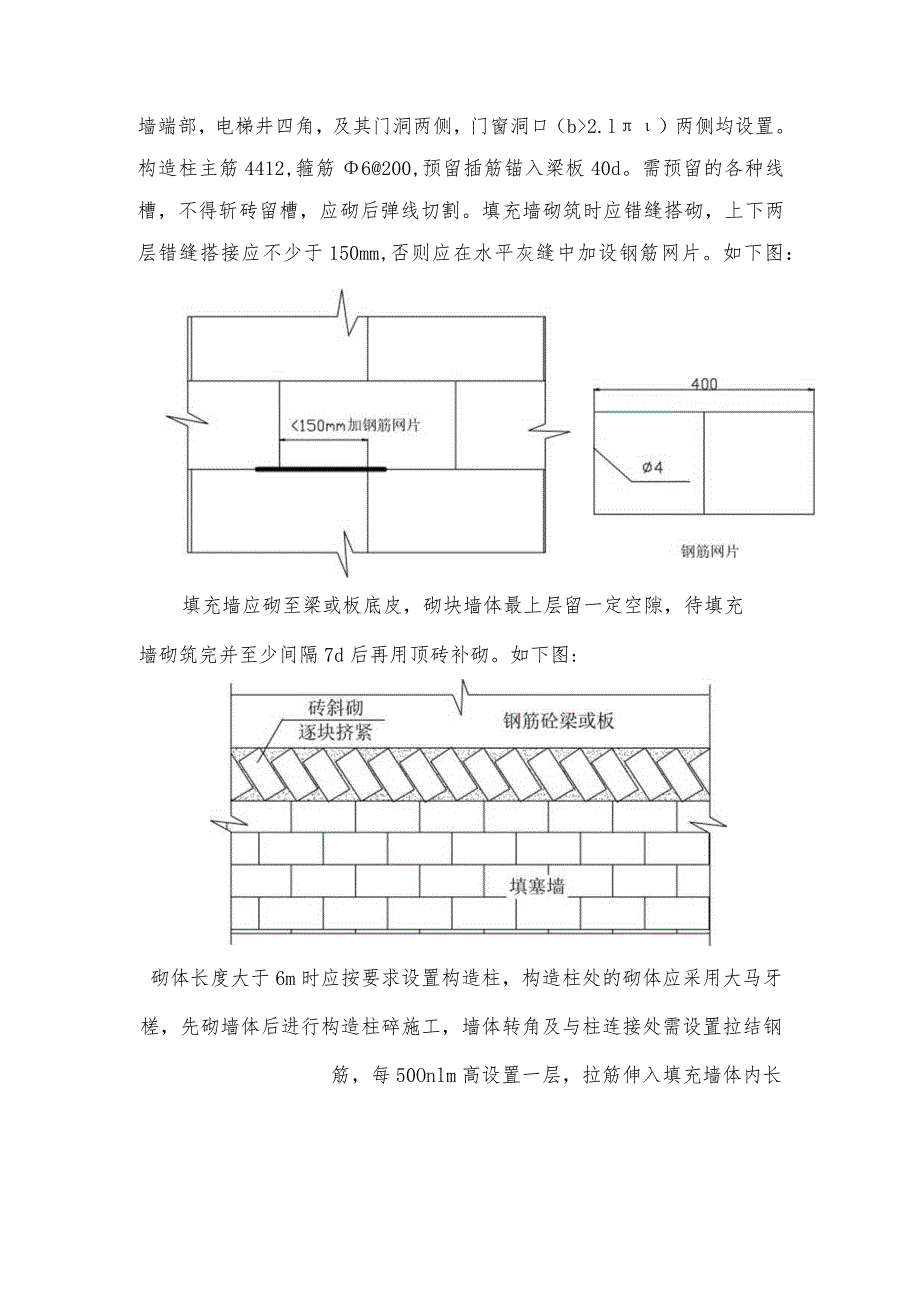

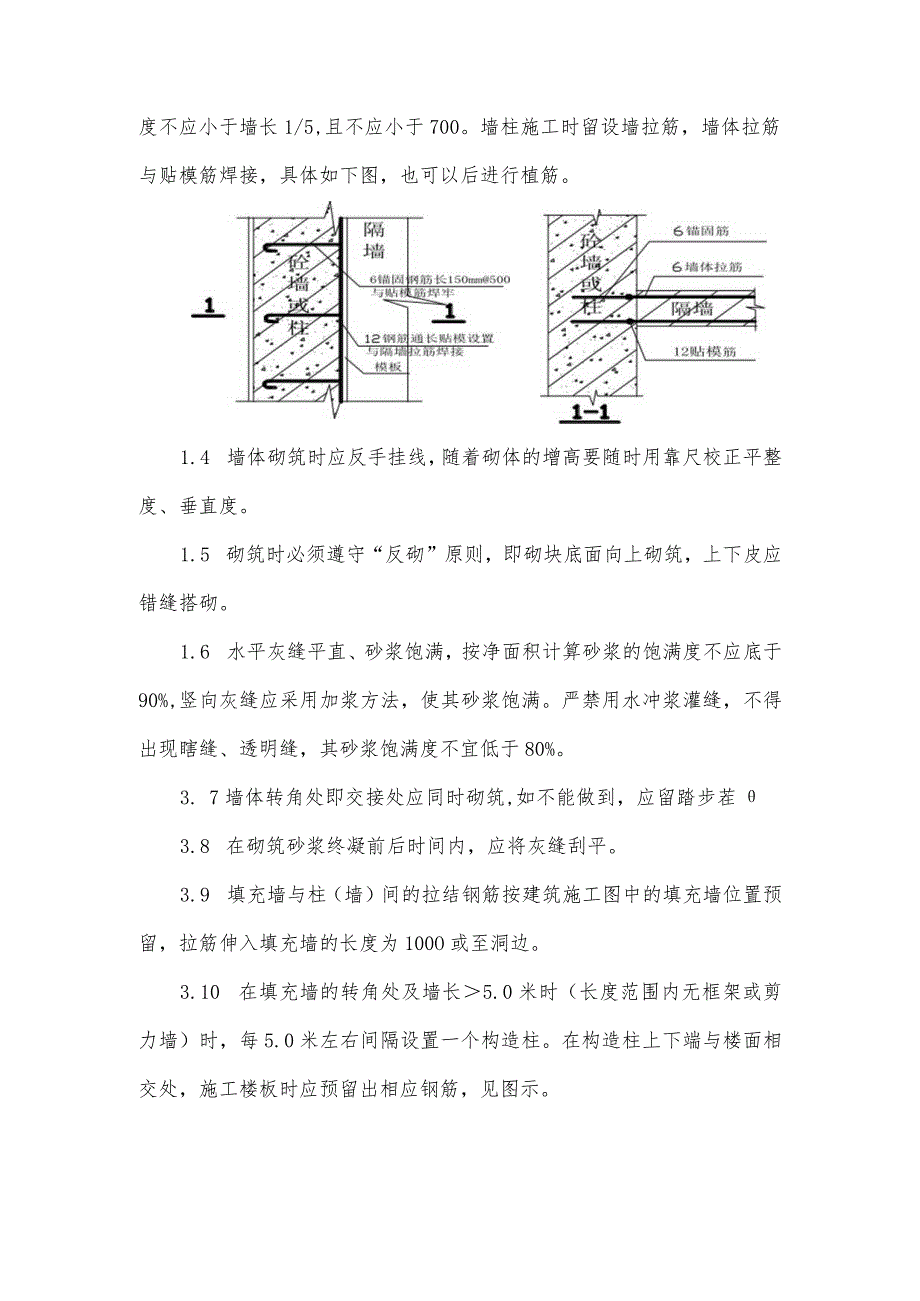

3、的各种线槽,不得斩砖留槽,应砌后弹线切割。填充墙砌筑时应错缝搭砌,上下两层错缝搭接应不少于150mm,否则应在水平灰缝中加设钢筋网片。如下图:填充墙应砌至梁或板底皮,砌块墙体最上层留一定空隙,待填充墙砌筑完并至少间隔7d后再用顶砖补砌。如下图:砌体长度大于6m时应按要求设置构造柱,构造柱处的砌体应采用大马牙槎,先砌墙体后进行构造柱碎施工,墙体转角及与柱连接处需设置拉结钢筋,每50Onlm高设置一层,拉筋伸入填充墙体内长度不应小于墙长1/5,且不应小于700。墙柱施工时留设墙拉筋,墙体拉筋与贴模筋焊接,具体如下图,也可以后进行植筋。1.4 墙体砌筑时应反手挂线,随着砌体的增高要随时用靠尺校正平整
4、度、垂直度。1.5 砌筑时必须遵守“反砌”原则,即砌块底面向上砌筑,上下皮应错缝搭砌。1.6 水平灰缝平直、砂浆饱满,按净面积计算砂浆的饱满度不应底于90%,竖向灰缝应采用加浆方法,使其砂浆饱满。严禁用水冲浆灌缝,不得出现瞎缝、透明缝,其砂浆饱满度不宜低于80%。3. 7墙体转角处即交接处应同时砌筑,如不能做到,应留踏步茬3.8 在砌筑砂浆终凝前后时间内,应将灰缝刮平。3.9 填充墙与柱(墙)间的拉结钢筋按建筑施工图中的填充墙位置预留,拉筋伸入填充墙的长度为100O或至洞边。3.10 在填充墙的转角处及墙长5.0米时(长度范围内无框架或剪力墙)时,每5.0米左右间隔设置一个构造柱。在构造柱上下端与楼面相交处,施工楼板时应预留出相应钢筋,见图示。L构造柱纵筋4虫12,箍筋66100/250,其上下端500长度范围内,箍筋间距加密到100。2 .构造柱钢筋绑扎完毕后应先砌墙,填充墙应待主体结构施工完毕后由下而上逐层砌筑,以防止下层梁承受上层梁以上的荷载,未经设计许可,不得随意改变填充墙的位置或增加填充墙,填充墙砌至梁、板下时,应待砌体沉实(约5天)后,在砌体与上部梁、板之间用砌体斜砌填实。3 .在每层门窗洞顶处无连梁时应设置过梁,过梁做法见结构设计说明7.8条,一般过梁在砌体上的支承长度不小于250。
