《配电箱、柜安装施工工艺(示范文本).docx》由会员分享,可在线阅读,更多相关《配电箱、柜安装施工工艺(示范文本).docx(3页珍藏版)》请在第壹文秘上搜索。

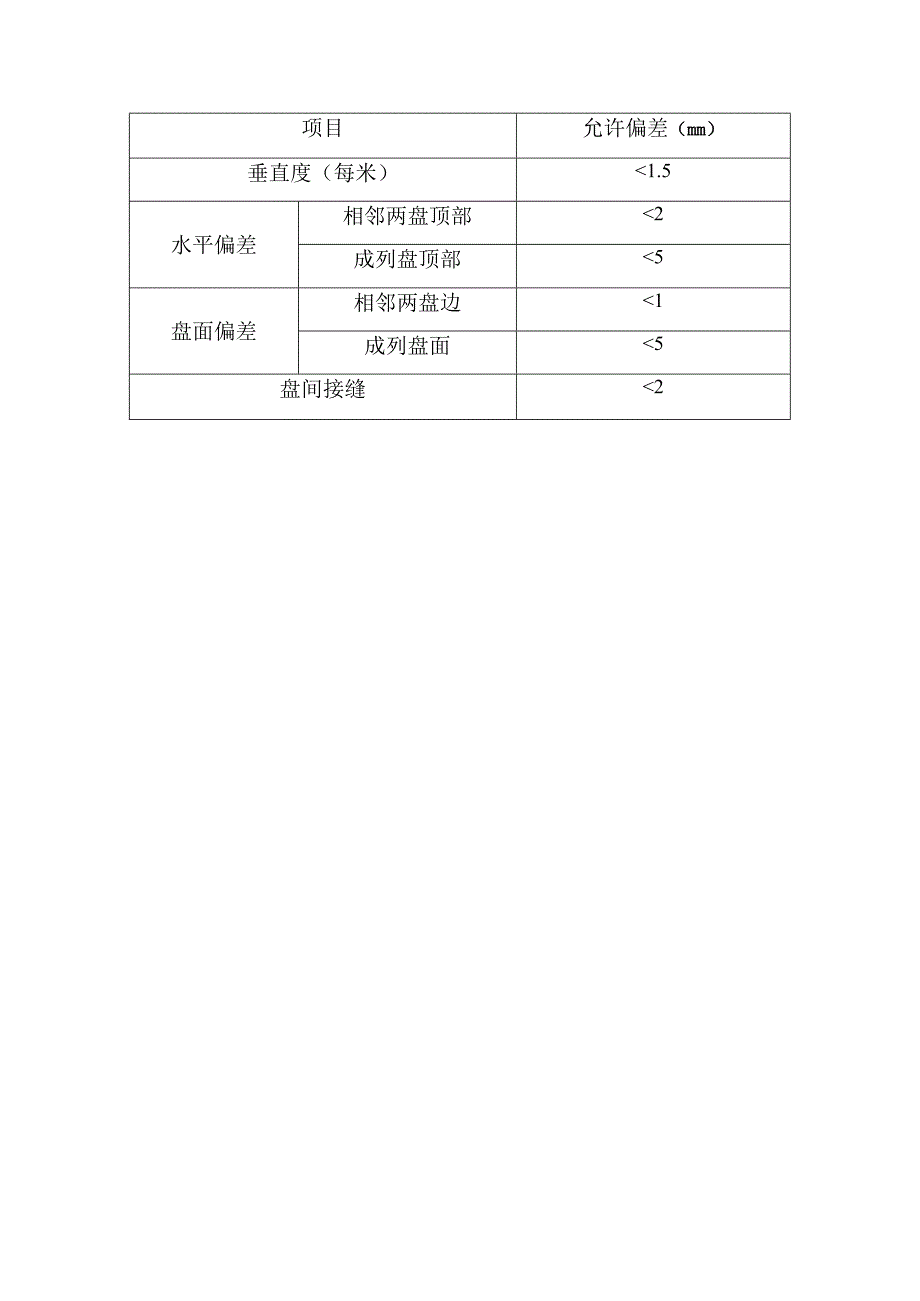

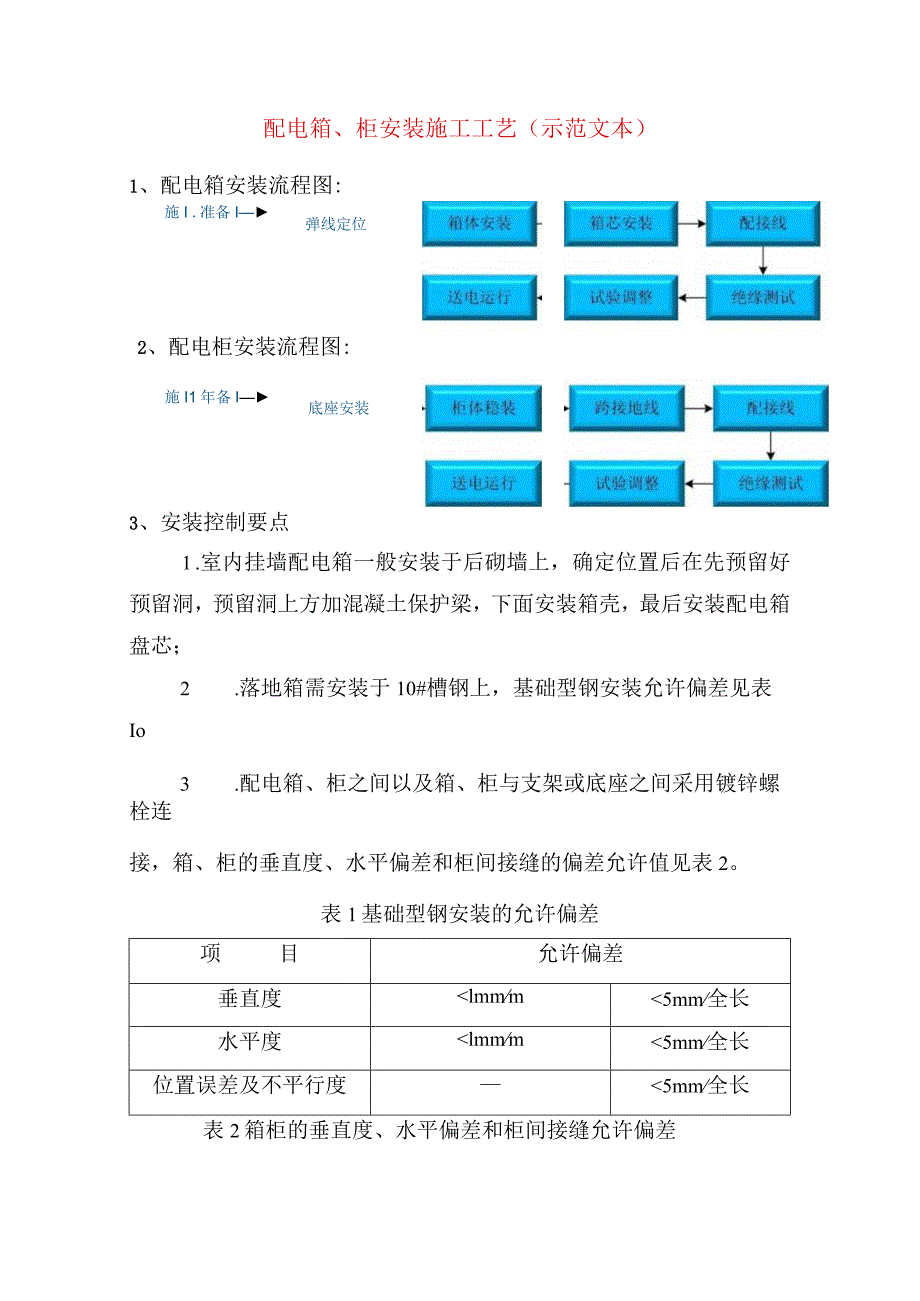

配电箱、柜安装施工工艺(示范文本)1、配电箱安装流程图:施I .准备I弹线定位2、配电柜安装流程图:施I1年备I底座安装3、安装控制要点1 .室内挂墙配电箱一般安装于后砌墙上,确定位置后在先预留好预留洞,预留洞上方加混凝土保护梁,下面安装箱壳,最后安装配电箱盘芯;2 .落地箱需安装于10#槽钢上,基础型钢安装允许偏差见表Io3 .配电箱、柜之间以及箱、柜与支架或底座之间采用镀锌螺栓连接,箱、柜的垂直度、水平偏差和柜间接缝的偏差允许值见表2。表1基础型钢安装的允许偏差项目允许偏差垂直度lmmm5mm全长水平度lmmm5mm全长位置误差及不平行度5mm全长表2箱柜的垂直度、水平偏差和柜间接缝允许偏差项目允许偏差(mm)项目允许偏差(mm)垂直度(每米)1.5水平偏差相邻两盘顶部2成列盘顶部5盘面偏差相邻两盘边1成列盘面5盘间接缝2
