塘西居住区#地块雍景苑三期范文.docx

上传人:p** 文档编号:451888 上传时间:2023-08-29 格式:DOCX 页数:10 大小:78.84KB
下载 相关 举报
塘西居住区#地块雍景苑三期范文.docx_第1页
第1页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第2页
第2页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第3页
第3页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第4页
第4页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第5页
第5页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第6页
第6页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第7页
第7页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第8页
第8页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第9页
第9页 / 共10页
塘西居住区#地块雍景苑三期范文.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《塘西居住区#地块雍景苑三期范文.docx》由会员分享,可在线阅读,更多相关《塘西居住区#地块雍景苑三期范文.docx(10页珍藏版)》请在第壹文秘上搜索。

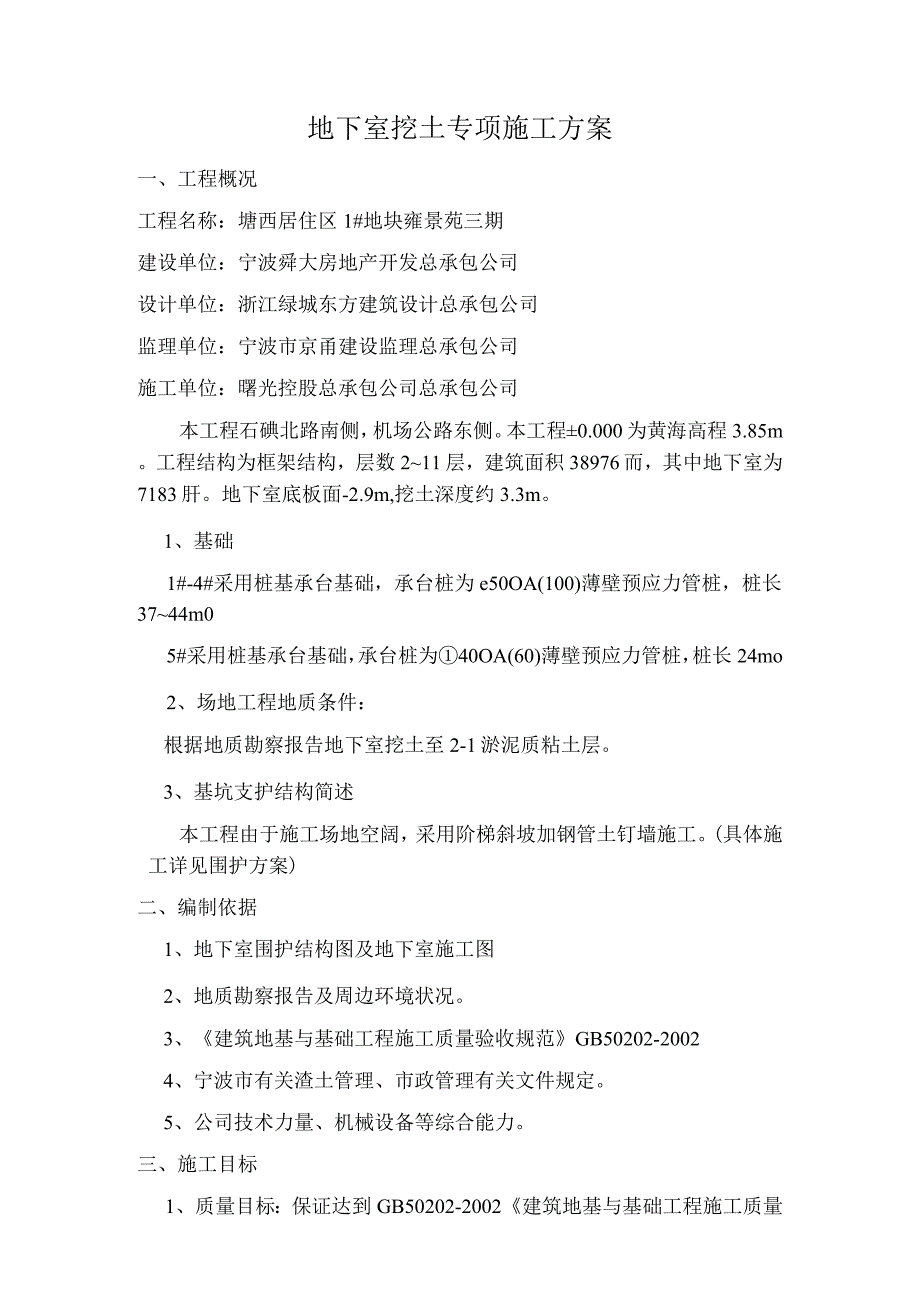

1、塘西居住区1#地块雍景苑三期土方开挖专项施工方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门盖章:批准日期:某年十二月地下室挖土专项施工方案一、工程概况工程名称:塘西居住区1#地块雍景苑三期建设单位:宁波舜大房地产开发总承包公司设计单位:浙江绿城东方建筑设计总承包公司监理单位:宁波市京甬建设监理总承包公司施工单位:曙光控股总承包公司总承包公司本工程石碘北路南侧,机场公路东侧。本工程0.000为黄海高程3.85m。工程结构为框架结构,层数211层,建筑面积38976而,其中地下室为7183肝。地下室底板面-2.9m,挖土深度约3.3m。1、基础1#-4#采用桩基承台基础,

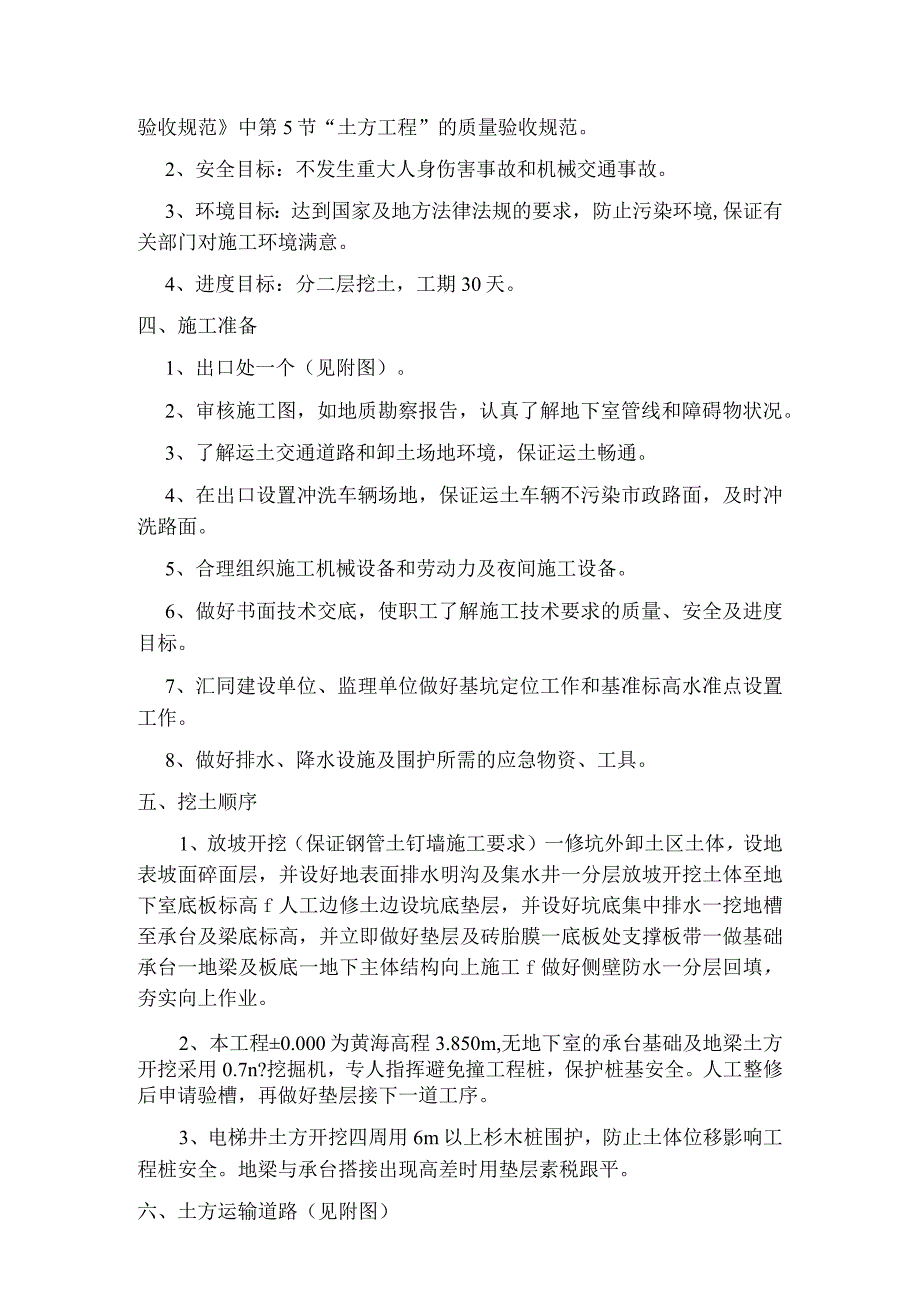

2、承台桩为e50OA(100)薄壁预应力管桩,桩长3744m05#采用桩基承台基础,承台桩为40OA(60)薄壁预应力管桩,桩长24mo2、场地工程地质条件:根据地质勘察报告地下室挖土至2-1淤泥质粘土层。3、基坑支护结构简述本工程由于施工场地空阔,采用阶梯斜坡加钢管土钉墙施工。(具体施工详见围护方案)二、编制依据1、地下室围护结构图及地下室施工图2、地质勘察报告及周边环境状况。3、建筑地基与基础工程施工质量验收规范GB50202-20024、宁波市有关渣土管理、市政管理有关文件规定。5、公司技术力量、机械设备等综合能力。三、施工目标1、质量目标:保证达到GB50202-2002建筑地基与基础工

3、程施工质量验收规范中第5节“土方工程”的质量验收规范。2、安全目标:不发生重大人身伤害事故和机械交通事故。3、环境目标:达到国家及地方法律法规的要求,防止污染环境,保证有关部门对施工环境满意。4、进度目标:分二层挖土,工期30天。四、施工准备1、出口处一个(见附图)。2、审核施工图,如地质勘察报告,认真了解地下室管线和障碍物状况。3、了解运土交通道路和卸土场地环境,保证运土畅通。4、在出口设置冲洗车辆场地,保证运土车辆不污染市政路面,及时冲洗路面。5、合理组织施工机械设备和劳动力及夜间施工设备。6、做好书面技术交底,使职工了解施工技术要求的质量、安全及进度目标。7、汇同建设单位、监理单位做好基

4、坑定位工作和基准标高水准点设置工作。8、做好排水、降水设施及围护所需的应急物资、工具。五、挖土顺序1、放坡开挖(保证钢管土钉墙施工要求)一修坑外卸土区土体,设地表坡面碎面层,并设好地表面排水明沟及集水井一分层放坡开挖土体至地下室底板标高f人工边修土边设坑底垫层,并设好坑底集中排水一挖地槽至承台及梁底标高,并立即做好垫层及砖胎膜一底板处支撑板带一做基础承台一地梁及板底一地下主体结构向上施工f做好侧壁防水一分层回填,夯实向上作业。2、本工程0.000为黄海高程3.850m,无地下室的承台基础及地梁土方开挖采用0.7n?挖掘机,专人指挥避免撞工程桩,保护桩基安全。人工整修后申请验槽,再做好垫层接下一

5、道工序。3、电梯井土方开挖四周用6m以上杉木桩围护,防止土体位移影响工程桩安全。地梁与承台搭接出现高差时用垫层素税跟平。六、土方运输道路(见附图)1、主车道8-1Onl路基填澹渣LOm,边坡1:1(土基放坡1:2)2、次车道5-6m路基填澹渣0.6m边坡LL位置根据需要求决定。七、挖土要点:1、挖掘机挖土时不得碰撞工程桩,挖掘机挖第一层表土时,工程桩、立柱桩尚未露头,因此在桩顶部位撒上石灰等明显标记,使挖机司机引起足够的注意。挖土时第一铲要轻轻试挖,确定下面没有工程桩后再往下挖。2、前一天挖土露头的工程桩,第二天上班前必须全部凿除。3、土方开挖严禁挖陡坡,接力挖土的停机平台推土高度不超过0.5

6、m,挖土高度控制在1.5m,放坡1:2,接力传递挖土的停机平台边坡在L2以上过夜,不作业施工部位的边坡L3o4、切实做好边挖、边凿、边铺、边浇、边砌的五边施工原则。分段挖地梁,间隔挖承台,边挖边设垫层及砖胎膜,保证基坑土体不长期暴露,确保基坑稳定。5、土方原则不能超挖,人工修土厚度控制在20Cm以上。6、地下室底板面-2.9m局部承台底-33,挖出土方应全部外运,不得堆放在基坑四周,6m范围内不准堆载。7、挖机应采用长臂反铲挖机,接力传递可以站远一些,边坡稳定较好,派专人指挥保护工程桩安全。8、施工机械需要量反铲挖土机选用0.7?和1.Ok的反铲挖土机。O.7?反铲挖土机台班产量为350m/台

7、班。1.Om反铲挖土机台班产量为450m7台班0.7?反铲挖土机后挖土,超过3m的承台基坑可以配合0.挖土机分层开挖。计划选用2台0.7淀反铲挖土机和2台1.Onf反铲挖土机进场作业。自卸汽车采用15T自卸汽车,车辆数量主要决定于土方开挖近距,暂定10辆,保证挖土机能连续作业。其他设备在卸土点配备推土机及07?反铲机各一台。其他设备根据需要配备机械开挖土方施工如土方开挖平面图所示,从东往西方向线路进行土方开挖,采用反铲挖土机后退法开挖。机械开挖分二层开挖,第一层用LOm3反铲机挖土,余下部位用07m3反铲机开挖,设置临时下基坑坡道,供反铲挖土机行走,并采用接力传递的方法即:0.7i113挖土机

8、挖士-l.On?挖土机传递一自卸汽车接力传递时,开挖面成台阶形,台附坡面歧度1:1.5-1:2,下层台附上铺设路基板,供0.7?反铲机行走。八、排水措施1、根据宁波地区经验,重要求排除表面积水,沿基坑四周浇筑硬地坪,封闭基坑四周出现的地面小裂缝,让地面水汇入基坑设置的排水沟中。排水系统由排水沟和浅集水井组成,仅在基坑底沿基坑外侧布置。碎石排水沟尺寸300X300,集水井直径500,深1000,均用水泥砖砌筑,表面1:3水泥砂浆粉刷,集水井沿排水沟每隔20m设一只,集水井、水沟远离支护桩,每MOO?不小于1只。九、施工安全措施1、基坑开挖深度超过2m时,必须在基坑四周专用通道设二道防护栏杆,L2

9、m高钢管围护。临边围护上设置密目安全防护。设置上、下通道要求位置数量满足施工要求。在搭设时结构要求规范、稳定、牢固,夜间加设红色标志。2、设置好围护标志及示警牌,禁止非施工人员进入施工区。3、挖土机械必须验收合格,司机持有上岗证,经三级教育后进到施工作业。4、挖掘机停止作业时,将挖斗着地静放,机械停放在坑边5m外,以防土体滑动。5、夜间施工要有足够的照明设施。用电设备采用“一机一箱一闸一保护”原则,输电线路采用架空或埋地设置十、文明施工措施1、挖出土方严禁堆放现场,立即外运,保持现场整洁。2、运土车出大门前,设专人负责冲洗汽车轮胎,不让场内的泥砂带出。3、实行门前三包制度,保持门口道路清洁,随

10、时接受环境部门的监督。4、污水、废水要经过沉淀后排入市政管道。十一、回填土方回填采用人工和机械夯实相结合的方式,作业前,先将坑、槽内积水排除干净,清理淤泥。开始填土操作过小时,采用人工夯实,土层厚20cm,具有一定的操作面后改为机械夯实,机械夯实采用蛙式夯机,分层厚度30cmo填土土质要求:1、碎石类土,砂土,其最大粒径不超过铺填厚度的2/3,且大块不得集中使用。2、含水量符合要求的粘土,可作回填o3、碎块草皮和机质含量大于8%的土,不得作回填用土。4、含水量过大的淤泥类土,不得做回填o十二、注意事项1、在基坑土体开挖至基础度板施工结束,基坑四周地面6m范围内不得堆载和平行于基坑边线通车。2、

11、碎泵车应停放在出土位置,否则需采取加固措施。十三、施工进度计划根据实际工作量,计划30天内完成全部土方开挖部分人工修土与基础税施工单位配合尽早完成。附表一劳动力组合表序号名称数量1工地负责、现场指挥42挖土机司机5X23推土机司机1X24自卸车司机10X25人工开挖、修土206测量工27修理工、电工48清扫马路49合计52附表二机械设备表序号设备名称数量107?挖掘机221.On?挖掘机13推土机14自卸车55汽泵1三安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登

12、高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
