《工程签证单须知模板.docx》由会员分享,可在线阅读,更多相关《工程签证单须知模板.docx(3页珍藏版)》请在第壹文秘上搜索。

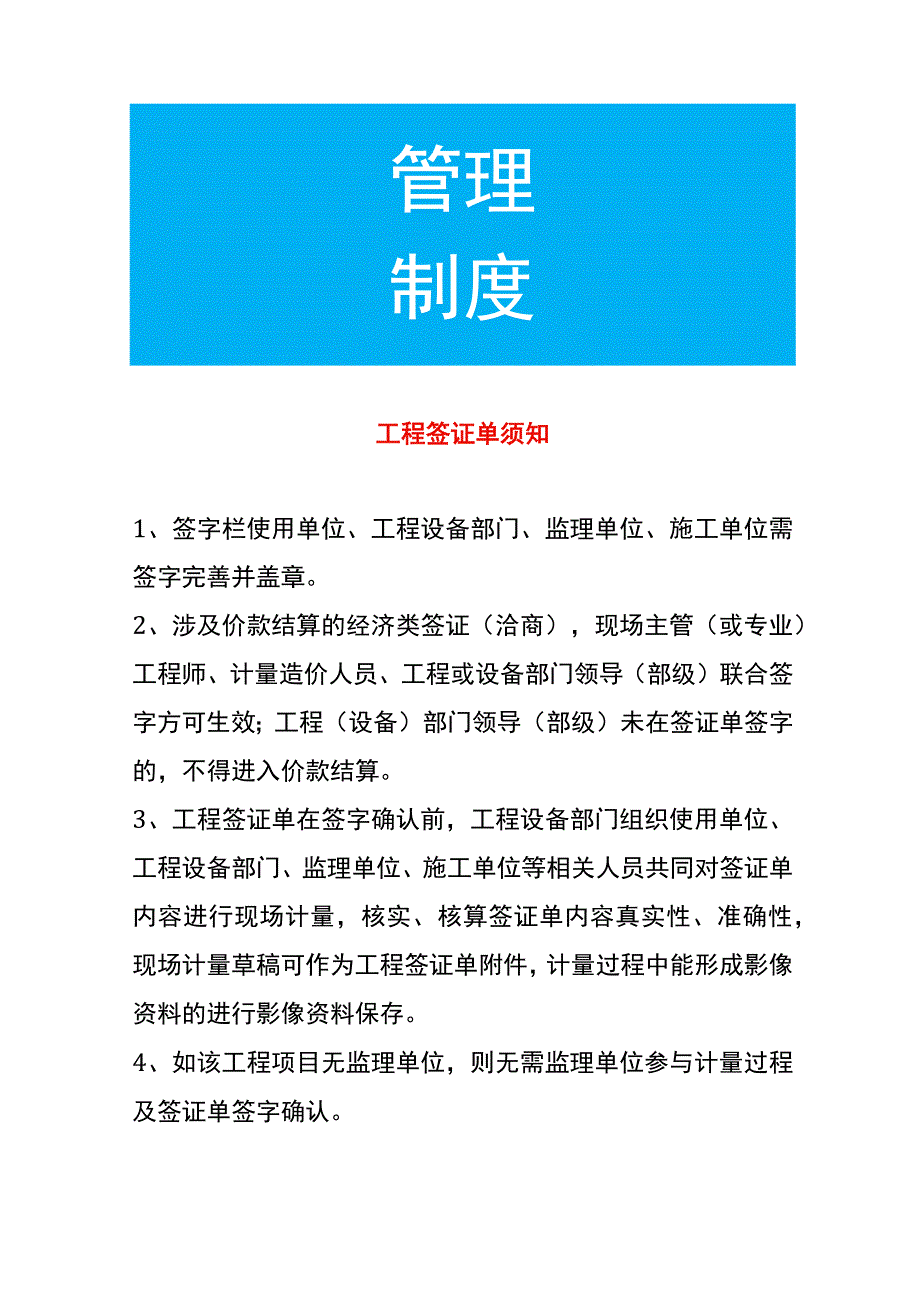

1、管理制度工程签证单须知1、签字栏使用单位、工程设备部门、监理单位、施工单位需签字完善并盖章。2、涉及价款结算的经济类签证(洽商),现场主管(或专业)工程师、计量造价人员、工程或设备部门领导(部级)联合签字方可生效;工程(设备)部门领导(部级)未在签证单签字的,不得进入价款结算。3、工程签证单在签字确认前,工程设备部门组织使用单位、工程设备部门、监理单位、施工单位等相关人员共同对签证单内容进行现场计量,核实、核算签证单内容真实性、准确性,现场计量草稿可作为工程签证单附件,计量过程中能形成影像资料的进行影像资料保存。4、如该工程项目无监理单位,则无需监理单位参与计量过程及签证单签字确认。5、工程计

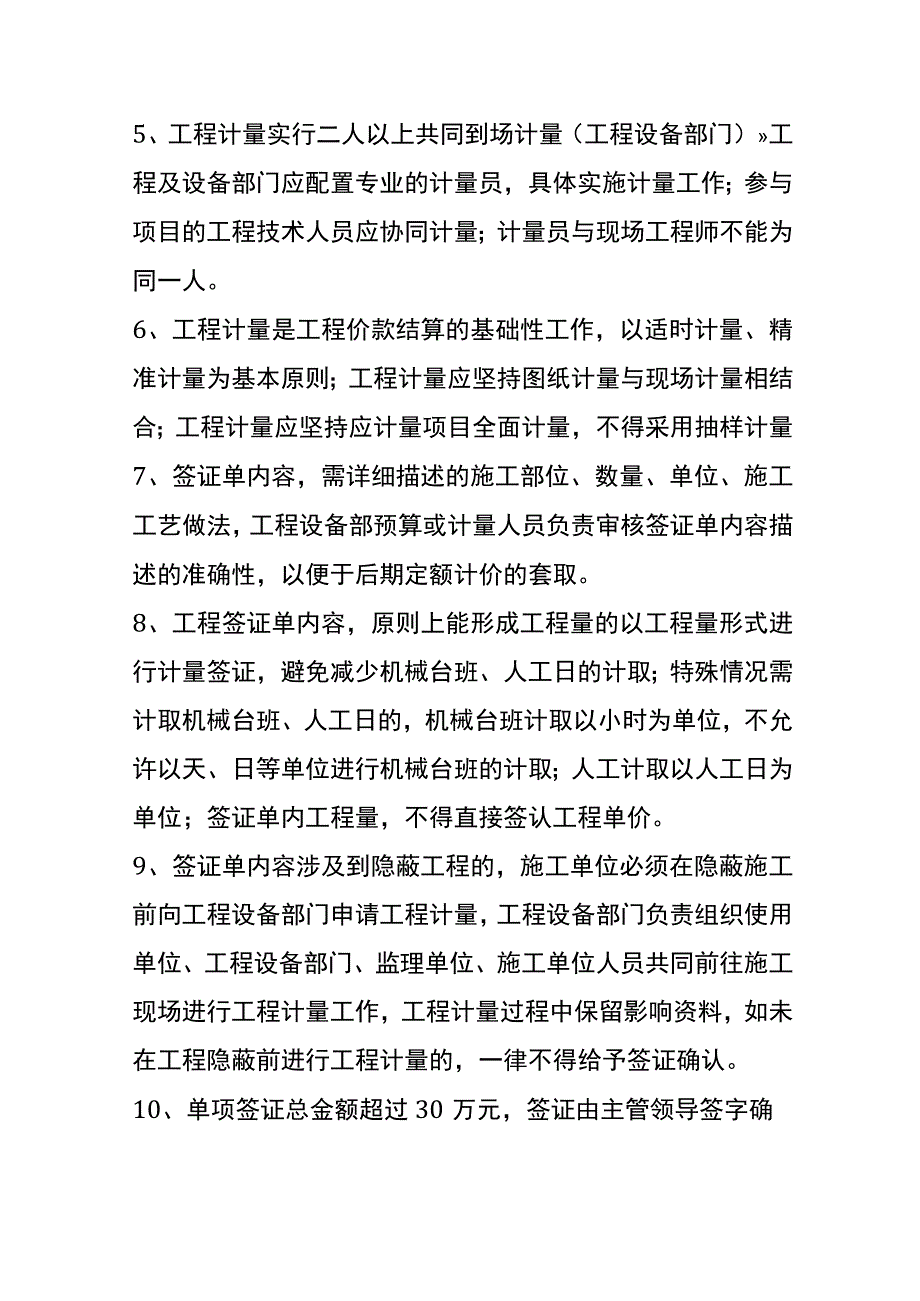

2、量实行二人以上共同到场计量(工程设备部门)工程及设备部门应配置专业的计量员,具体实施计量工作;参与项目的工程技术人员应协同计量;计量员与现场工程师不能为同一人。6、工程计量是工程价款结算的基础性工作,以适时计量、精准计量为基本原则;工程计量应坚持图纸计量与现场计量相结合;工程计量应坚持应计量项目全面计量,不得采用抽样计量7、签证单内容,需详细描述的施工部位、数量、单位、施工工艺做法,工程设备部预算或计量人员负责审核签证单内容描述的准确性,以便于后期定额计价的套取。8、工程签证单内容,原则上能形成工程量的以工程量形式进行计量签证,避免减少机械台班、人工日的计取;特殊情况需计取机械台班、人工日的,机械台班计取以小时为单位,不允许以天、日等单位进行机械台班的计取;人工计取以人工日为单位;签证单内工程量,不得直接签认工程单价。9、签证单内容涉及到隐蔽工程的,施工单位必须在隐蔽施工前向工程设备部门申请工程计量,工程设备部门负责组织使用单位、工程设备部门、监理单位、施工单位人员共同前往施工现场进行工程计量工作,工程计量过程中保留影响资料,如未在工程隐蔽前进行工程计量的,一律不得给予签证确认。10、单项签证总金额超过30万元,签证由主管领导签字确认后方可生效。
