共箱母线安装技术作业指导.docx

上传人:p** 文档编号:454074 上传时间:2023-09-01 格式:DOCX 页数:10 大小:96.06KB
下载 相关 举报
共箱母线安装技术作业指导.docx_第1页
第1页 / 共10页
共箱母线安装技术作业指导.docx_第2页
第2页 / 共10页
共箱母线安装技术作业指导.docx_第3页
第3页 / 共10页
共箱母线安装技术作业指导.docx_第4页
第4页 / 共10页
共箱母线安装技术作业指导.docx_第5页
第5页 / 共10页
共箱母线安装技术作业指导.docx_第6页
第6页 / 共10页
共箱母线安装技术作业指导.docx_第7页
第7页 / 共10页
共箱母线安装技术作业指导.docx_第8页
第8页 / 共10页
共箱母线安装技术作业指导.docx_第9页
第9页 / 共10页
共箱母线安装技术作业指导.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《共箱母线安装技术作业指导.docx》由会员分享,可在线阅读,更多相关《共箱母线安装技术作业指导.docx(10页珍藏版)》请在第壹文秘上搜索。

1、共箱母线安装技术作业指导1编制依据1.1电力工业勘察设计研究院D04026kV共箱母线安装图;1. 2电气装置安装工程施工及验收规范一母线装置;1.3 火电施工质量检验及评定标准第五篇电气装置;1.4 电力建设安全工作规程第一部分:火力发电厂DL5009.1-2002;1. 5电力建设安全健康与环境管理工作规定;1.6厂家安装图纸和说明书。2概述电厂1、2号机组工程共箱绝缘母线的安装,包括#1、2高压厂用变压器低压侧与6kV厂用工作段开关柜,起动/备用变压器低压侧通过汽机房A排外两排工子钢至6kV厂用工作段开关柜。高厂变共箱母线户内与两台机组6kV配电室A、B、C工作段连接,室内室外均为平行布

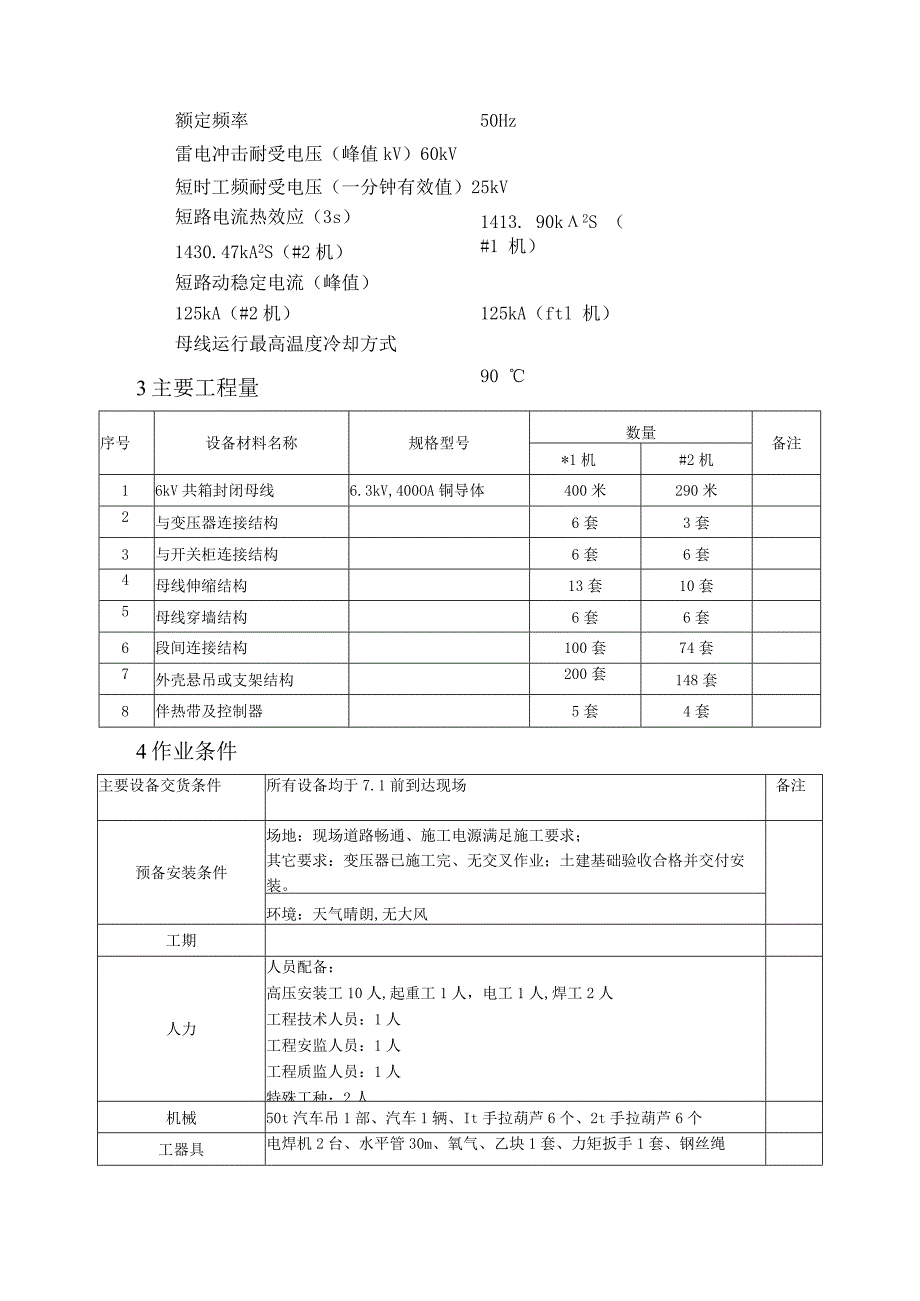

2、置,母线中心标高为+5.Im;起备变共箱母线户内与两台机组6kV配电室A、B、C备用段连接,屋内为不同标高平行布置,标高分别为:与6kV配电室IA、IC、HA备用段连接标高为+11.3m;与6kV配电室IB、11B备用段连接标高为+12.1m;与HC备用段连接标高为+12.9m。屋外安装在工字钢上母线分三层,标高分别为+11.3m、+12.1m.+12.9m;屋外与变压器连接部分标高均为+6.Om06kV厂用共箱封闭母线的技术参数额定电压6.3kV最高工作电压7.2kV额定电流4000A额定频率50Hz雷电冲击耐受电压(峰值kV)60kV短时工频耐受电压(一分钟有效值)25kV1413. 90

3、k2S (#1 机)125kA(ftl 机)90 自然冷却短路电流热效应(3s)1430.47kA2S(#2机)短路动稳定电流(峰值)125kA(#2机)母线运行最高温度冷却方式3主要工程量序号设备材料名称规格型号数量备注*1机#2机16kV共箱封闭母线6.3kV,400OA铜导体400米290米2与变压器连接结构6套3套3与开关柜连接结构6套6套4母线伸缩结构13套10套5母线穿墙结构6套6套6段间连接结构100套74套7外壳悬吊或支架结构200套148套8伴热带及控制器5套4套4作业条件主要设备交货条件所有设备均于7.1前到达现场备注预备安装条件场地:现场道路畅通、施工电源满足施工要求;其

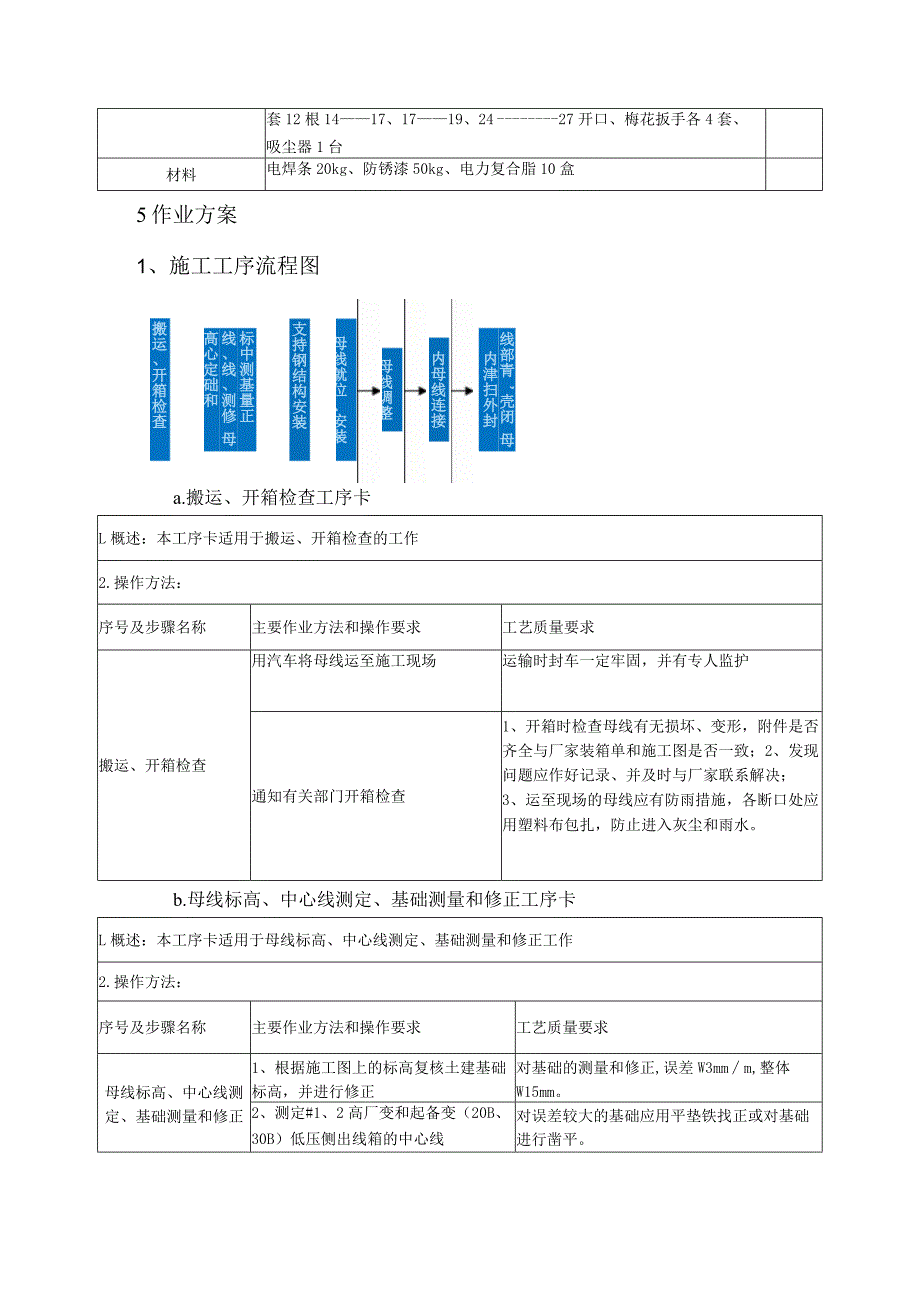

4、它要求:变压器已施工完、无交叉作业;土建基础验收合格并交付安装。环境:天气晴朗,无大风工期人力人员配备:高压安装工10人,起重工1人,电工1人,焊工2人工程技术人员:1人工程安监人员:1人工程质监人员:1人特殊工种:2人机械50t汽车吊1部、汽车1辆、It手拉葫芦6个、2t手拉葫芦6个工器具电焊机2台、水平管30m、氧气、乙块1套、力矩扳手1套、钢丝绳套12根1417、1719、2427开口、梅花扳手各4套、吸尘器1台材料电焊条20kg、防锈漆50kg、电力复合脂10盒5作业方案1、施工工序流程图线部青 壳闭 母内津扫外封内母线连接母线调整母线就位、安装支持钢结构安装标中测基量正 线、线、测修

5、 母高心定础和搬运、开箱检查a.搬运、开箱检查工序卡L概述:本工序卡适用于搬运、开箱检查的工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求搬运、开箱检查用汽车将母线运至施工现场运输时封车一定牢固,并有专人监护通知有关部门开箱检查1、开箱时检查母线有无损坏、变形,附件是否齐全与厂家装箱单和施工图是否一致;2、发现问题应作好记录、并及时与厂家联系解决;3、运至现场的母线应有防雨措施,各断口处应用塑料布包扎,防止进入灰尘和雨水。b.母线标高、中心线测定、基础测量和修正工序卡L概述:本工序卡适用于母线标高、中心线测定、基础测量和修正工作2.操作方法:序号及步骤名称主要作业方法和操作要

6、求工艺质量要求母线标高、中心线测定、基础测量和修正1、根据施工图上的标高复核土建基础标高,并进行修正对基础的测量和修正,误差W3mmm,整体W15mm。2、测定#1、2高厂变和起备变(20B、30B)低压侧出线箱的中心线对误差较大的基础应用平垫铁找正或对基础进行凿平。3、在6kV配电室内沿母线走向根据施工图上的尺寸,作出母线中心线4、在主厂房A排外墙上,根据厂家施工图,作出支架的中心位置和标高C.支持钢结构安装工序卡L概述:本工序卡适用于支持钢结构安装工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求支持钢结构安装根据厂家图安装支持钢结构1、安装时注意钢结构的型号和编号2、核定

7、高厂变母线的支架标高为4.75m,备变母线支架的标高分别为5.65m,工字钢标高为10.95m3、不管采用膨胀螺栓固定还是焊接固定,均应固定牢固4、母线支吊架的间距偏差应5nm;沿走向垂直度偏差W5;标高偏差为2mm;型钢平直度偏差W3mm5、支吊架水平中心线偏差Wlmm6、安装面水平偏差WInlm7、支吊架间标高偏差Wlnlnld.母线就位安装工序卡L概述:本工序卡适用于母线就位安装工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求母线就位安装根据施工图和厂家编号,依次就位、调整1、根据施工图和厂家编号就位不得混装2、就位时,严禁在钢结构上拖拉,剧烈撞击3、就位时禁止使用无保

8、护套的钢丝绳起吊母线4、就位后,母线不必全部紧固死,以便于母线调整e.母线调整工序卡1.概述:本工序卡适用于母线调整工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求母线调整母线就位后应马上进行调整1、母线应平直,平直度WL/1000;2、母线断口组装间隙应分布均匀;3、母线对口中心偏差WImn1;4、母线与变压器及盘柜间应留有适当的活动余度,以便于连接;5、母线调整完后,各段间用螺栓连接紧固,密封良好。f.内母线检查和连接工序卡L概述:本工序卡适用于内母线检查和连接工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求内母线检查和连接1、在进行连接前,先检查变压器

9、、母线及6kV盘柜的相序是否一致,然后打开母线外壳盖板,对内母线进行检查1、检查支持绝缘子固定是否牢固、是否有损伤,铁件有无损伤、锈蚀变形;2、支持绝缘子顶面或垂直偏差应为0mi:3、同一平面内各支持绝缘子顶面偏差应WlnIn;4、直线段内各支持绝缘子中心线偏差Wlmn1;5、母线应平整无局部凹陷、无变形扭曲、裂纹;6、连接处的镀银层应无损伤,螺孔间中心偏差0.5mm;7、母线应在两处伸缩节中间固定i点;8、母线与支持器应无外应力;9、母线固定装置应无尖角、毛刺;10、支持器与接头边缘距离250mm。内母线检查和连接2、母线连接(螺接)1、连接时在接头处均匀涂抹一薄层电力复合脂;2、连接螺栓固

10、定紧固,达到规定的力矩值:M12=40Nm;3、螺栓穿入方向一致,均由下向上;4、螺栓紧固后,露出23丝;5、相邻垫圈的间隙23mm。g.母线内部清扫封闭工序卡L概述:本工序卡适用于母线内部清扫封闭工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求母线内部清扫封闭内母线检查连接完后,应对母线内部进行彻底清扫1、清扫时应仔细,不得遗留有任何物品、金属碎屑在母线内部;2、清扫后经电厂、监理公司、公司质监人员验收签证后方可最终封闭。h.接地连接工序卡1.概述:本工序卡适用于接地连接工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求接地连接在确认内母线已连接完毕,并验收

11、合格、彻底清扫封闭后,进行外壳接地工作1、根据设计要求将母线外壳与接地网连接:2、接地连接要求导通良好,工艺美观,符合规程要求。i.电气试验工序卡L概述:本工序卡适用于电气试验工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求电气试验在母线本体及附件安装工作全部结束,相序核实准确,与设备连接前测量母线单相对地和相间绝缘电阻值,并进行交流耐压试验1、母线单相对地和相间绝缘电阻值应大于100MQ;2、对母线施加45kV的交流电压,持续1分钟,应无击穿、闪烙现象。j.与设备连接工序卡L概述:本工序卡适用于与设备连接工作2.操作方法:序号及步骤名称主要作业方法和操作要求工艺质量要求与设

12、备连接电气试验合格后,将母线与6kV盘柜和变压器连接1、连接伸缩节均匀紧固,处于自然伸缩状态;2、连接接触面均匀的涂一薄层电力复合脂;3、螺栓紧固力矩:M12=39NmM14=80Nm,M16=96NmMlO=20Nm;4、与设备连接完后,彻底检查有无遗留的物品在设备或母线内。6QA检查单检查项目描述检查者检查结果日期/签名FEASO搬运、开箱检查基础标高测定、中心线检查、核对支吊架安装母线就位安装母线检查、调整母线连接内母线检查、清扫、封闭电气试验与设备连接7F:工作负责人;E:单项工程师;A:专业工程师;S:监理代表O:业主代表;7共箱封闭母线的安装分项工程质量验收表工序检验项目性质质量标

13、准质量验收结果共箱封闭母线检查外壳外观完整,无裂纹、变形导体外观表面光洁平整,无裂纹、折皱、夹杂物、变形和扭曲接触面检查光洁、平整,镀层均匀无麻面、起皮及未覆盖部分绝缘子检查外观检查瓷件完好无损,铸钢件完好无锈蚀底座连接紧固件齐全,固定牢固绝缘试验绝缘良好共箱封闭母线安装相间距离偏差主控5mm导体伸缩节伸缩节外观无裂纹、断肢和折皱接触检查光洁、平整、镀层均匀无麻面、起皮及未覆盖部分,并涂有电力复合脂母线伸缩节截面不小于1.2倍母线截面螺栓紧固力矩主控符合GB50149要求硬母线安装符合GB50149要求外壳接口组装牢固,且密封良好带电体间及带电体与其他物体间距离主控符合GB50149要求接地和其他外壳接地主控外壳各段间有可靠的电气连接,并与主地网可靠连接支持结构金属部分的接地可靠加热装置(含伴热电缆)符合产品技术文件要求密封检查主控符合产品技术文件要求8安全与文明施工及环境管理a.安全措施D所有参加施工人员必须经过安全教育(三级)安全考试合格,经过体检合格(有医院证明)等,
