水池与管网工程重点和难点及监理控制措施.docx

上传人:p** 文档编号:455469 上传时间:2023-09-01 格式:DOCX 页数:13 大小:22KB
下载 相关 举报
水池与管网工程重点和难点及监理控制措施.docx_第1页
第1页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第2页
第2页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第3页
第3页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第4页
第4页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第5页
第5页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第6页
第6页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第7页
第7页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第8页
第8页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第9页
第9页 / 共13页
水池与管网工程重点和难点及监理控制措施.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水池与管网工程重点和难点及监理控制措施.docx》由会员分享,可在线阅读,更多相关《水池与管网工程重点和难点及监理控制措施.docx(13页珍藏版)》请在第壹文秘上搜索。

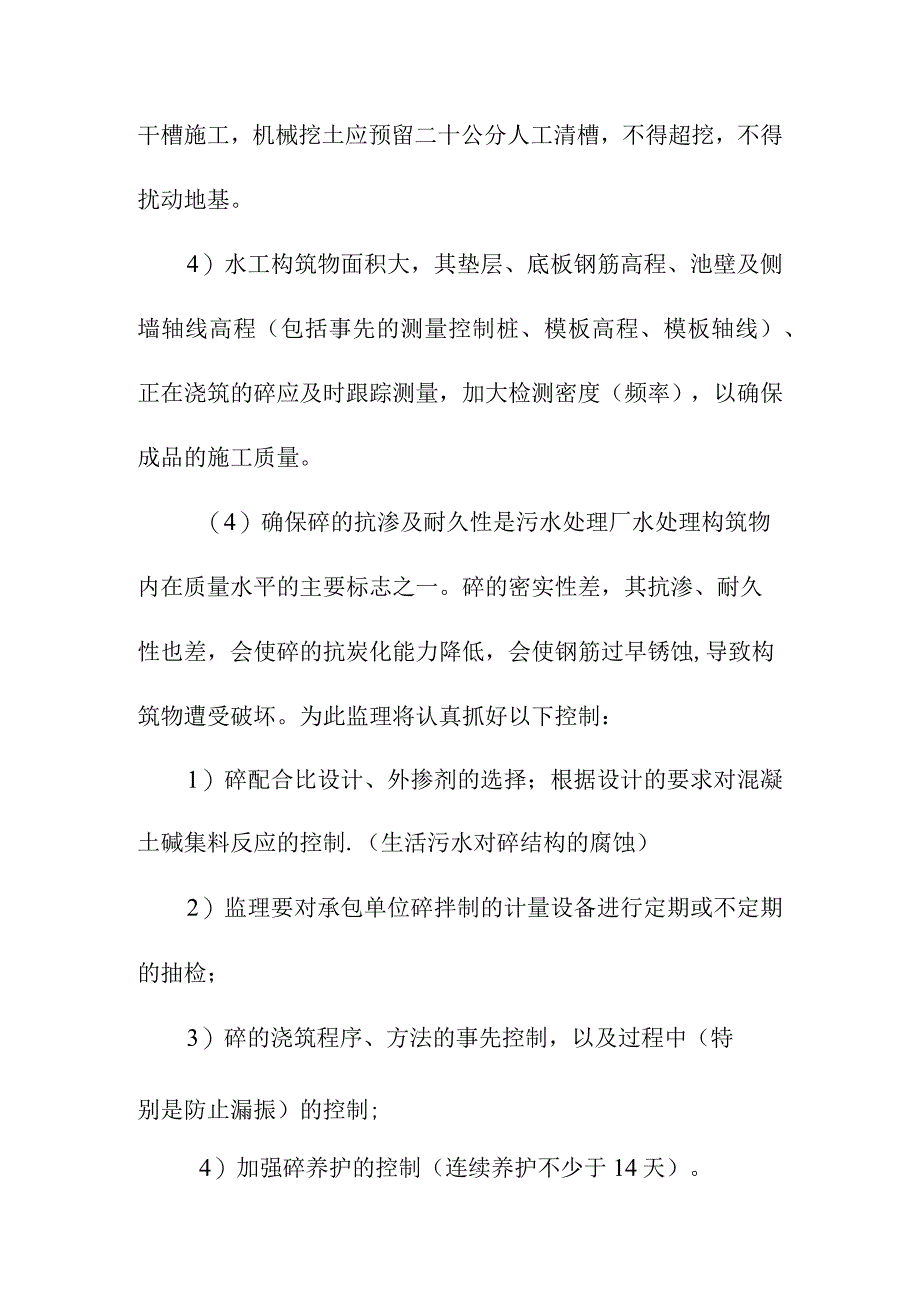

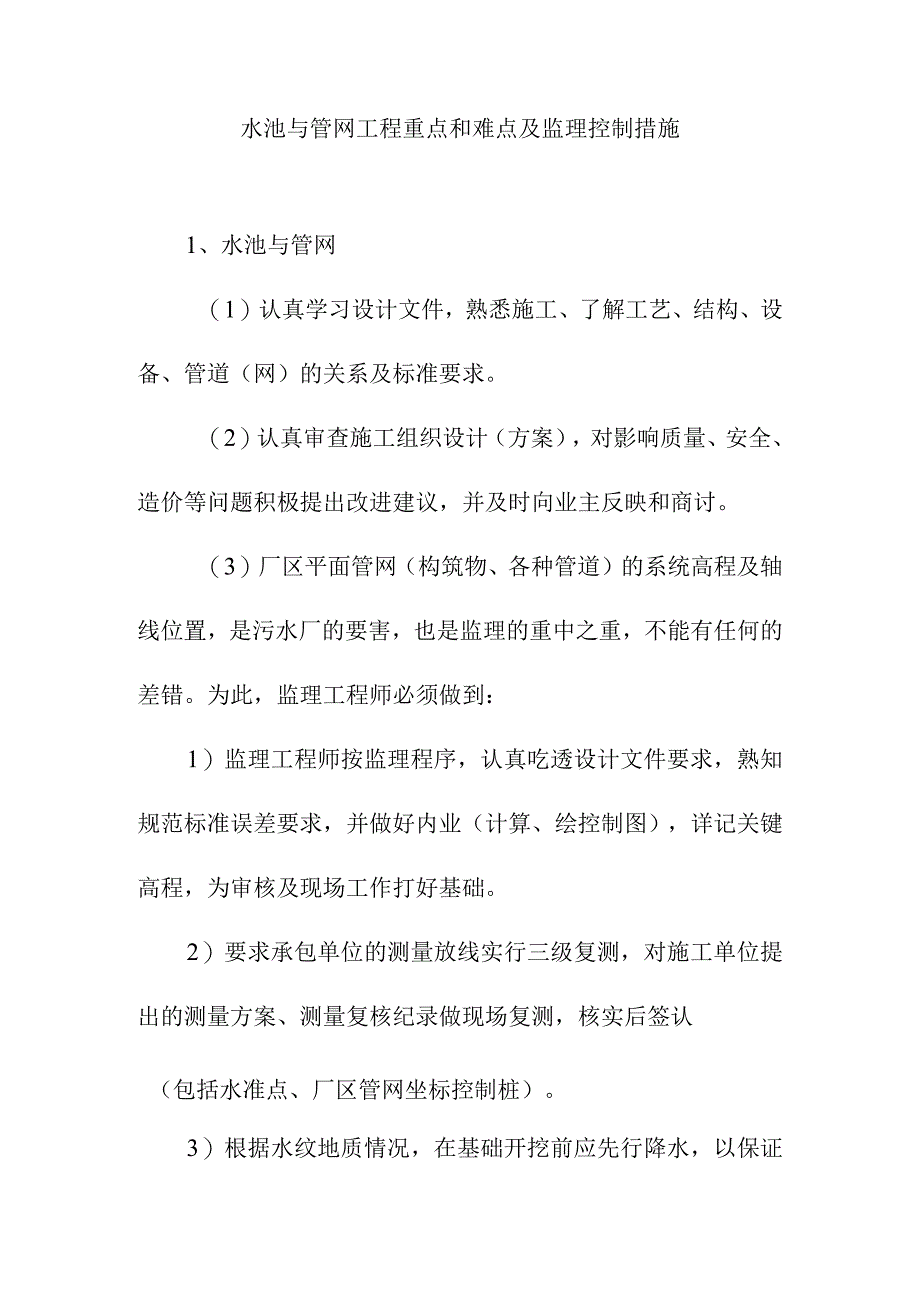

1、水池与管网工程重点和难点及监理控制措施1、水池与管网(1)认真学习设计文件,熟悉施工、了解工艺、结构、设备、管道(网)的关系及标准要求。(2)认真审查施工组织设计(方案),对影响质量、安全、造价等问题积极提出改进建议,并及时向业主反映和商讨。(3)厂区平面管网(构筑物、各种管道)的系统高程及轴线位置,是污水厂的要害,也是监理的重中之重,不能有任何的差错。为此,监理工程师必须做到:1)监理工程师按监理程序,认真吃透设计文件要求,熟知规范标准误差要求,并做好内业(计算、绘控制图),详记关键高程,为审核及现场工作打好基础。2)要求承包单位的测量放线实行三级复测,对施工单位提出的测量方案、测量复核纪录

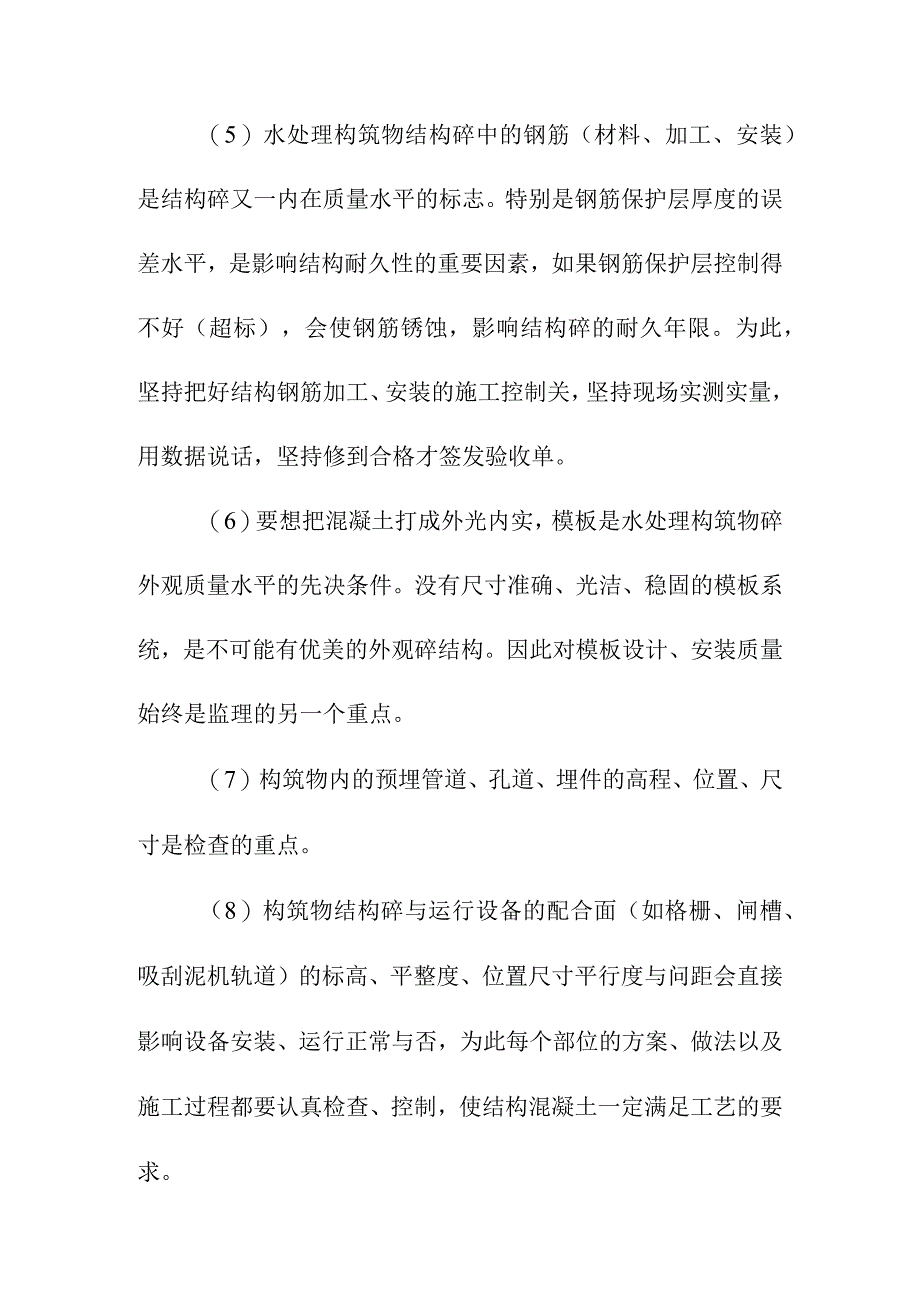

2、做现场复测,核实后签认(包括水准点、厂区管网坐标控制桩)。3)根据水纹地质情况,在基础开挖前应先行降水,以保证干槽施工,机械挖土应预留二十公分人工清槽,不得超挖,不得扰动地基。4)水工构筑物面积大,其垫层、底板钢筋高程、池壁及侧墙轴线高程(包括事先的测量控制桩、模板高程、模板轴线)、正在浇筑的碎应及时跟踪测量,加大检测密度(频率),以确保成品的施工质量。(4)确保碎的抗渗及耐久性是污水处理厂水处理构筑物内在质量水平的主要标志之一。碎的密实性差,其抗渗、耐久性也差,会使碎的抗炭化能力降低,会使钢筋过早锈蚀,导致构筑物遭受破坏。为此监理将认真抓好以下控制:1)碎配合比设计、外掺剂的选择;根据设计的

3、要求对混凝土碱集料反应的控制.(生活污水对碎结构的腐蚀)2)监理要对承包单位碎拌制的计量设备进行定期或不定期的抽检;3)碎的浇筑程序、方法的事先控制,以及过程中(特别是防止漏振)的控制;4)加强碎养护的控制(连续养护不少于14天)。(5)水处理构筑物结构碎中的钢筋(材料、加工、安装)是结构碎又一内在质量水平的标志。特别是钢筋保护层厚度的误差水平,是影响结构耐久性的重要因素,如果钢筋保护层控制得不好(超标),会使钢筋锈蚀,影响结构碎的耐久年限。为此,坚持把好结构钢筋加工、安装的施工控制关,坚持现场实测实量,用数据说话,坚持修到合格才签发验收单。(6)要想把混凝土打成外光内实,模板是水处理构筑物碎

4、外观质量水平的先决条件。没有尺寸准确、光洁、稳固的模板系统,是不可能有优美的外观碎结构。因此对模板设计、安装质量始终是监理的另一个重点。(7)构筑物内的预埋管道、孔道、埋件的高程、位置、尺寸是检查的重点。(8)构筑物结构碎与运行设备的配合面(如格栅、闸槽、吸刮泥机轨道)的标高、平整度、位置尺寸平行度与问距会直接影响设备安装、运行正常与否,为此每个部位的方案、做法以及施工过程都要认真检查、控制,使结构混凝土一定满足工艺的要求。(9)水处理构筑物的满水试验是对构筑物碎的最重要考验,每一个贮水构筑物都要按给水、排水构筑物施工规范的要求,进行分阶段满水试验。试验要求:碎外观不得有渗水现象;且渗水量不超

5、过2Lm2.d的标准。(10)泵站、水池、电缆沟的盖板部分(尺寸、高程误差)都是全面检查之列,不容忽视。(三)建筑物的内外装修、外观质量水平是工程评优的最后一关,更要严格控制。(12)厂内管道(网)的地基处理方法(设计、施工)是保证管道高程、稳定的关键,为此换填的基础必须经过分层夯实,按给水排水管道工程施工及验收规范的要求进行密实度检测,以期达到管道高程误差不超过规范的要求。(13)管道胸腔回填土及沟槽填土,要按I、II、In区的标准照章执行最佳含水量,最佳密实度标准。(14)要求做闭水试验的管道应按标准进行闭水试验,不合格的不允许进行回填,直至合格为止。(15)厂内管道(网)的纵横交叉(高程

6、及平面位置)矛盾,是开工前对设计图纸进行审核的一个重要过程,对局部交叉较多的部分,要绘制关系图,提前发现矛盾,提出解决方法。(16)安装与土建装修的交叉矛盾是要在工程进度安排、施工部署时妥善考虑的问题。所以在施工部署上,一定要坚持:1)先地下后地上,先深后浅;2)先施工周期长(有设备)项目;3)先主体,再装修,后安装(有的视情况而定)。(17)对钢管焊接接口的间隙、不平度、焊接质量等全面全数检查。钢管、钢件防腐绝缘是耐用年限的关键,因此工作重点是:钢管(材)除锈、底漆、防腐层厚度、做法的检验;样板段的检测。(18)在施工安全上,防中毒、防高空坠落、防物体打击、防滑、防火以及临时电气设施一定要按

7、规范要求进行事先防范。有一个好的施工环境,是杜绝一切重大事故的发生的前提条件。要分阶段提出具体的详细的保障措施,实现文明、安全施工的目标要求。2、设备安装工程污水处理厂机电设备安装工程工艺设备种类繁多,安装时必须按照机械专业和工艺专业图纸、说明以及制造厂家安装制造说明书、国家有关设备安装施工及验收规程,并在设备供货商的现场指导下安装。各部件之间的配合关系和安装顺序应以厂家安装手册为准,质量评定严格执行相应的国家关于设备安装质量检验评定标准(规范)。(1)对安装施工组织设计进行审查:1)项目监理必须认真审查设备安装施工组织设计(方案),提出修改意见,并督促安装单位完善方案后签认并实施。2)按设计

8、标准组织设备基础的验收,协调土建和安装单位的交接工作。3)建施工单位,设备安装单位,项目监理应会签交接记录。(2)设备开箱检查:1)按订货合同检查设备的规格、型号和制造厂家。2)按装箱单检查设备的附件数量。3)检查设备的包装情况和设备外观。4)检查电气部分的绝缘情况。5)填写设备开箱检查记录(供货商、安装单位、项目监理)。(3)各类设备安装前的准备工作:1)设备的安装应按设计图和产品说明书进行。2)设备安装前应检查:包装和密封良好,型号规格符合设计要求,附件备件齐全完好,产品技术文件齐全,外表无锈蚀,漆皮无脱落无伤痕,零部件连接牢固可靠。3)设备安装施工的使用设备、材料必须符合国家技术标准、规

9、范的要求,并有合格证书,设备应有铭牌。4)设备安装中使用的计量器具、检测器具和仪器仪表等均应符合计量法规的规定,其精度等级不得低于被测对象的精度等级。(4)项目监理对各类设备安装的检查要点:1)泵类:整体安装的泵纵向安装水平偏差不应大于0.10/1000,横向安装水平偏差不应大于0.20/1000,在泵的进出法兰面上测量;解体安装的泵纵向和横向安装水平偏差均不应大于0.05/1000,应在水平中分面,轴的外露部分,底座的水平加工面上测量;电动机轴与泵轴、电动机轴与变速箱轴连接时,检查两半连轴器的径向位移、端面间隙,轴线倾斜均应符合技术文件的要求;电动机轴与泵轴找正连接后,应手动盘车检查是否灵活

10、;油箱内应注入规定的清洁润滑油到标定油位;潜水泵的安装位置和标高应符合设计要求,平面位置偏差不得大于10mm,标高偏差不得大于20mm,潜水泵底座应调整水平,水平度偏差不大于1/1000;各固定连接部位不应有松动,安装精度符合设计要求。2)阀类(闸板阀、止回阀、蝶阀等):必须按制造厂的安装说明书进行安装;安装时水流动方向与阀体所示箭头方向一致;在安装止回阀配套的蓄能液压装置时应严格遵守产品说明书中的要求;闸板阀在吊装时应标出中心位置,采取保护措施防止损坏和变形,闸门的加工面应妥善保护,避免碰伤和锈蚀;闸板阀必须按设计标高安装,控制偏差不大于5mm,门框低槽、侧槽的水平度和垂直度偏差不大于1/1

11、000,门架上的启闭机中心与闸板推力螺母中心位于同一垂直线上,其垂直度偏差在全长度内不得大于1/1000;闸板阀密封表面应贴密、平整,间隙不大于0lmm且限于300mm密封长条段内;安装后应进行阀门的开启与关闭测试、气动、液压、电动、启闭闸板轻捷,螺杆转动平稳,门板应灵活无卡位脱跳现象。3)起重设备:起重设备的安装应编制吊装方案,并经总监理工程师批准后方可进行;起重机轨道基础、吊车梁和预埋件的坐标位置、标高、跨度和平面的水平度均应符合设计要求和安装规范;现场装配联轴器时,其端面间隙、径向位移和轴向倾斜应符合设备技术文件和安装规范的要求;制动机构灵敏可靠,调整适当,避免溜车和冲击现象,轨道车挡安

12、装应符合规范要求;起重机安装后用手盘动空载、静负荷、动负荷调试滑轮、卷筒运转正常,电气系统安装可靠且限位控制良好,动负荷运转符合规范要求。4)专用设备:生物池设备(潜水搅拌器、膜式微孔曝气头、手动蝶阀、手动板闸等)、鼓风机、脱水机等设备的安装必须按照安装手册和使用说明书以及设备要求进行。5)电气设备电气设备的试验、调试是重点;防雷、接地系统;电缆敷设。6、事后质量控制(1)单位工程(群体工程)全部施工项目完成达到竣工交验条件时,总监理工程师应组织各专业、监理工程师、监理员对各项专业工程的质量情况、使用功能及竣工技术资料进行全面检查,将发现的影响竣工交验的问题向承包单位提出整改要求。(2)需要进

13、行功能试验(包括无负荷试车)时,监理工程师应督促承包单位及时进行试验。监理工程师应认真地审核试验报告;对重要的试验项目,监理工程师应亲自在现场监督,应请建设单位代表参加,必要时应请设计单位、甚至机械设备制造单位参加。(3)承包单位在工程项目自检合格并达到竣工验收条件时,填写单位工程竣工预验收报验表并附相应竣工资料报监理部,申请竣工预验收。收到申报资料后,总监组织监理人员对施工质控资料进行核查,并督促其完善。(4)在以上工作完成后,经验收合格,总监理工程师组织建设单位、设计单位对工程项目进行竣工预验,总监签署预验收表。(5)预验收合格后,监理对工程提出质量评估报告。参加建设单位组织的竣工验收,对

14、验收中提出的整改问题,监理督促其尽快落实。工程质量符合要求后,总监会同参加验收的各方签署竣工验收报告。(6)竣工验收完成后,由总监和建设单位代表共同签署竣工移交证书,开始进入工程保修期。单位工程竣工验收程序见监理工作程序。单位工程竣工验收制度见工作制度77、工程质量控制是工程项目监理工作的核心,监理工程师应以自己的工作质量保证工程质量。单位工程质量控制程序见监理工作程序。8、旁站监理工作(1)旁站监理工作的范围和内容项目监理机构应对关键部位、关键工序的施工质量实施全过程现场跟班监督。1)基础工程:土方回填、碎灌注桩浇筑、地下连续墙、后浇带及其他结构碎、防水碎、卷材防水层细部构造处理、钢结构安装

15、。2)主体结构工程:水池混凝土浇筑、止水带安装、热接、钢结构安装。3)管道的基础处理、管道回填和功能性试验。(2)旁站监理人员职责1)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2)在现场跟班监督关键部位、关键工序的施工执行施工方案,以及工程建设强制性标准情况;3)核查进场建筑材料、构配件、设备和商品碎的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4)做好旁站监理记录和监理日记,保存旁站监理原始资料。(3)旁站监理措施1)对需要旁站监理的关键部位、重要环节,事先制定“旁站监理方案”。对其旁站的部位进行跟班监督,及时发现施工中的质量问题,如时准确地做好旁站记录。凡旁站监理和现场质检员未在监理记录上签字的,不得进入下道工序的施工。2)旁站监理员发现承包人违章操作时,立即责令其改正。如其置若惘闻,继续违章操作,应及时报告监理工程师或总监,由总监采取措施。3)对于需旁站的重要部位、关键环节,凡没有旁站监理、没有旁站监理记录的,监理工程师和总监不在相应的验收单上签字。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
