《长螺旋反插钢筋笼紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《长螺旋反插钢筋笼紧急施工实施方案.docx(28页珍藏版)》请在第壹文秘上搜索。

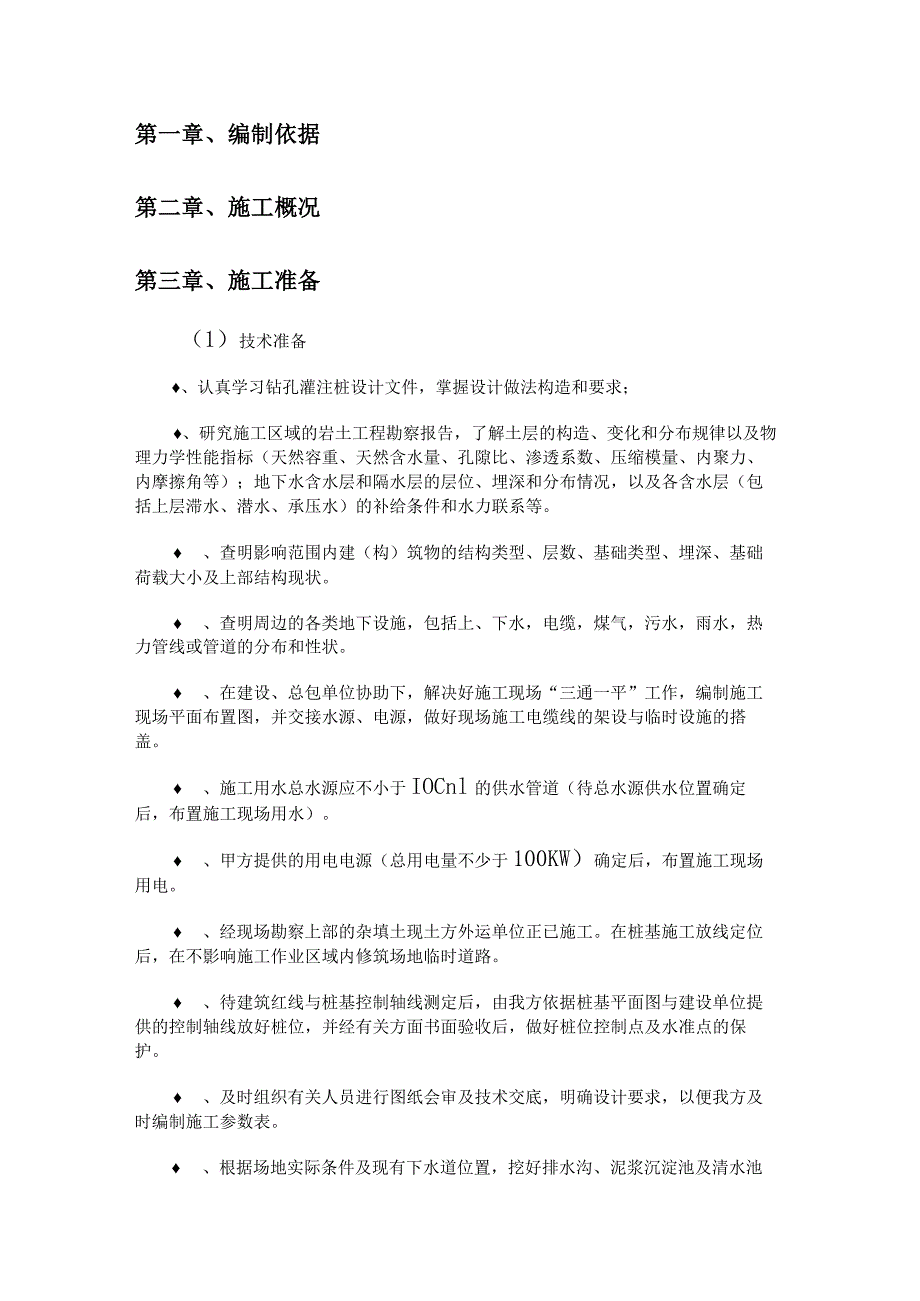

1、第一章、编制依据第二章、施工概况第三章、施工准备(1)技术准备、认真学习钻孔灌注桩设计文件,掌握设计做法构造和要求;、研究施工区域的岩土工程勘察报告,了解土层的构造、变化和分布规律以及物理力学性能指标(天然容重、天然含水量、孔隙比、渗透系数、压缩模量、内聚力、内摩擦角等);地下水含水层和隔水层的层位、埋深和分布情况,以及各含水层(包括上层滞水、潜水、承压水)的补给条件和水力联系等。 、查明影响范围内建(构)筑物的结构类型、层数、基础类型、埋深、基础荷载大小及上部结构现状。 、查明周边的各类地下设施,包括上、下水,电缆,煤气,污水,雨水,热力管线或管道的分布和性状。 、在建设、总包单位协助下,解
2、决好施工现场“三通一平”工作,编制施工现场平面布置图,并交接水源、电源,做好现场施工电缆线的架设与临时设施的搭盖。 、施工用水总水源应不小于IOCnl的供水管道(待总水源供水位置确定后,布置施工现场用水)。 、甲方提供的用电电源(总用电量不少于100KW)确定后,布置施工现场用电。 、经现场勘察上部的杂填土现土方外运单位正已施工。在桩基施工放线定位后,在不影响施工作业区域内修筑场地临时道路。 、待建筑红线与桩基控制轴线测定后,由我方依据桩基平面图与建设单位提供的控制轴线放好桩位,并经有关方面书面验收后,做好桩位控制点及水准点的保护。 、及时组织有关人员进行图纸会审及技术交底,明确设计要求,以便

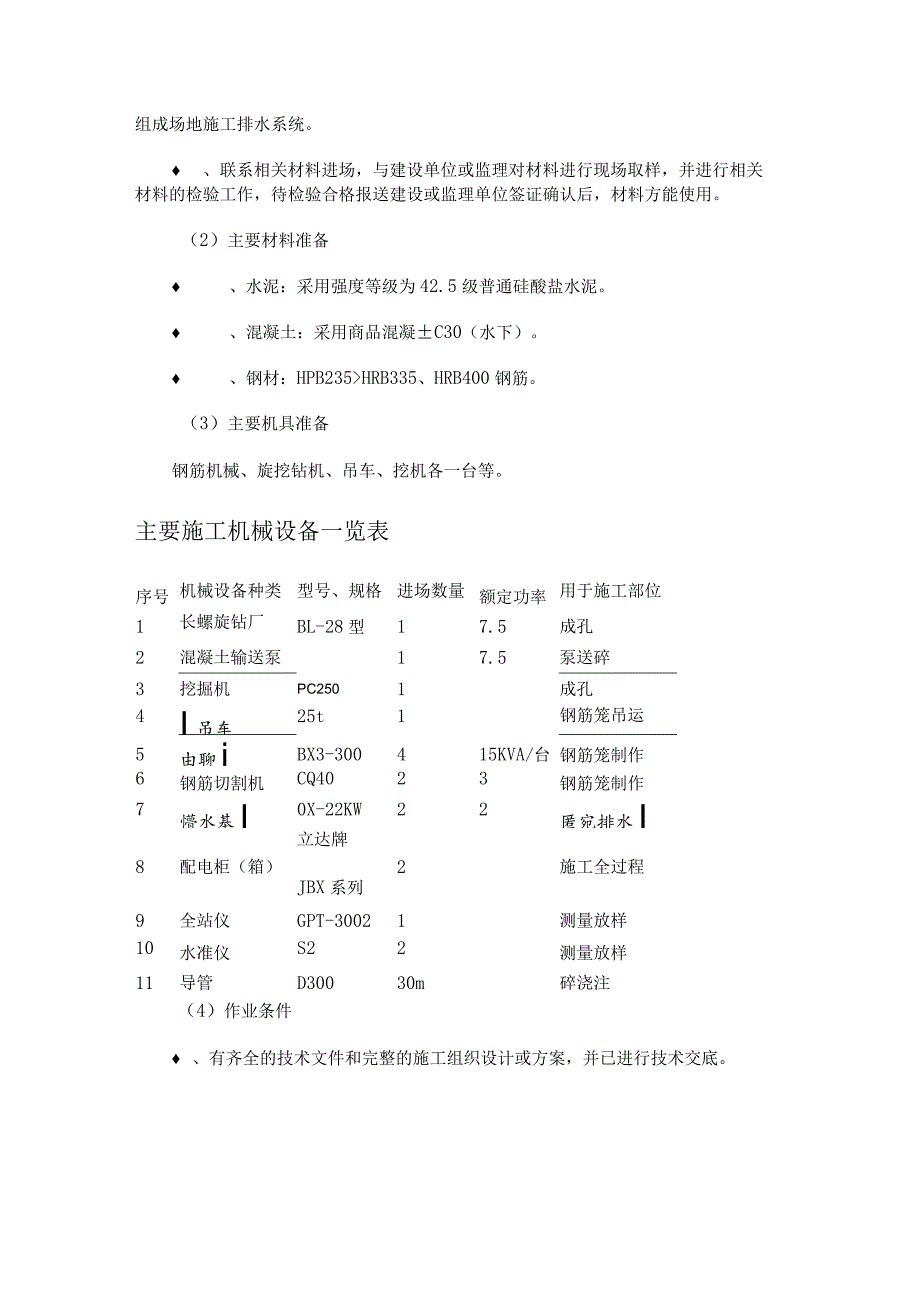

3、我方及时编制施工参数表。 、根据场地实际条件及现有下水道位置,挖好排水沟、泥浆沉淀池及清水池组成场地施工排水系统。 、联系相关材料进场,与建设单位或监理对材料进行现场取样,并进行相关材料的检验工作,待检验合格报送建设或监理单位签证确认后,材料方能使用。(2)主要材料准备 、水泥:采用强度等级为42.5级普通硅酸盐水泥。 、混凝土:采用商品混凝C30(水下)。 、钢材:HPB235HRB335、HRB400钢筋。(3)主要机具准备钢筋机械、旋挖钻机、吊车、挖机各一台等。主要施工机械设备一览表序号机械设备种类型号、规格进场数量额定功率用于施工部位1长螺旋钻厂BL-28型17.5成孔2混凝土输送泵1

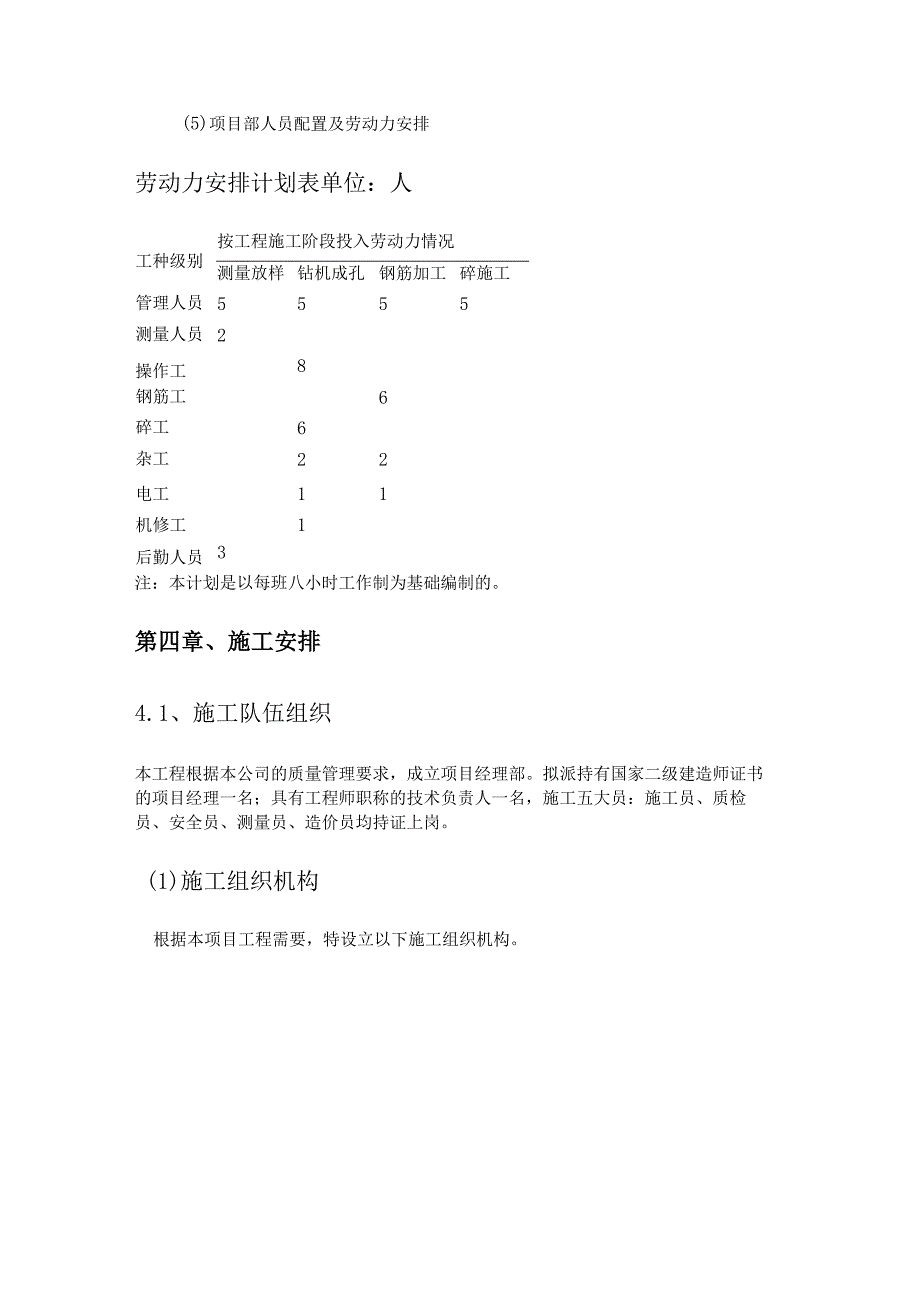

4、7.5泵送碎3挖掘机PC2501成孔4I吊车I25t1钢筋笼吊运5由聊iBX3-300415KVA/台钢筋笼制作6钢筋切割机CQ4023钢筋笼制作7懵水基I0X-22KW22匿宛排水I8配电柜(箱)立达牌JBX系列2施工全过程9全站仪GPT-30021测量放样10水准仪S22测量放样11导管D30030m碎浇注(4)作业条件 、有齐全的技术文件和完整的施工组织设计或方案,并已进行技术交底。(5)项目部人员配置及劳动力安排劳动力安排计划表单位:人工种级别按工程施工阶段投入劳动力情况测量放样钻机成孔钢筋加工碎施工管理人员5555测量人员2操作工8钢筋工6碎工6杂工22电工11机修工1后勤人员3注:
5、本计划是以每班八小时工作制为基础编制的。第四章、施工安排4.1、施工队伍组织本工程根据本公司的质量管理要求,成立项目经理部。拟派持有国家二级建造师证书的项目经理一名;具有工程师职称的技术负责人一名,施工五大员:施工员、质检员、安全员、测量员、造价员均持证上岗。(1)施工组织机构根据本项目工程需要,特设立以下施工组织机构。(2)岗位责任制施工过程中,明确每个员工的责任,在开工前按班进行岗位责任制的学习和理解,工程中要干什么、责任是什么。明确规定各种工作岗位的职能及其责任并予严格执行的管理制度。它要求明确各种岗位的工作内容、数量和质量,应承担的责任等,以保证各项业务活动能有秩序地进行。一、为提高管
6、理效能,规范工作行为和工作程序,充分发挥员工的基本职能和运行职能。二、实行岗位责任制要坚持因事设岗、职责相称,责任一致、责任分明,任务清楚、要求明确,便于考核的原则。三、实行岗位责任制要与工作责任制相结合。把岗位责任落实到具体的工作目标责任之中,保证岗位责任制的切实落实。四、岗位责任要按规定进行公示,自觉接受员工,人民群众监督。五、岗位责任制履行情况要纳入效能考评内容,不断强化科室、岗位责任意迟,提高依法行政的自觉性。2.1项目经理岗位职责(1)对工程项目的质量、安全、工期和文明生产以及贯标活动负直接责任;(2)负责建立项目质量管理体系,保证公司的质量方针、目标的实现,确保施工组织设计落实,确
7、保施工有序进行;(3)负责接受业主、监理、总包单位对工程质量的监督管理,处理好周边关系,遵守政府法规,定期向上级和有关单位汇报和呈述项目进展情况;(4)负责审核物资采购计划表;严格财务制度、加强财经管理;负责工程索赔;审核项目结算;实现项目经济效益指标;(5)负责制定奖罚条例调动员工积极性,提高劳动生产率降低项目成本;(6)负责组织工程交付、竣工验收、服务与回访活动,并向有关管理部门呈交相关成果报告。2.2技术负责人岗位职责(1)负责项目技术质量工作;(2)负责编写施工组织设计和试成孔报告并送审,参加业主召开的设计图会审会,并进行内部交底;(3)负责现场文件资料控制管理,配备技术规范、标准的最
8、新版本,并负责填写业务联系单与施工签证业务;(4)负责工序质量与隐蔽工序的抽检,质量记录与统计技术应用管理,施工不合格品控制管理,质量事故处理、评审与上报,以及督促、验证纠正与预防措施的预防措施的开展;负责审查采购计划的技术质量指标,组织现场检验与试验项目开展,检测设备控制管理;(5)负责编写竣工报告与服务维修方案并送审,参与工程竣工验收,负责技术资料归档工作;(6)完成经理布置的其他工作。2.3施工员岗位职责(1)负责生产调度、作业计划调整,保证均衡生产;(2)负责填写施工日志,是产品标识和可追溯性程序的管理者;(3)负责工序调度,组织正常施工;(4)负责相关纠正、预防措施督促执行、事故预防
9、与处理;(5)完成经理布置的其他工作。2.4质检员岗位职责(1)负责工序质量督促、检查与验收;(2)负责隐蔽工程验收;(3)负责评审与处置施工中轻微和一般不合格品,半成品状态检查;(4)是不合格产品控制程序的主要执行人;(5)负责原始记录审查与签字;(6)完成经理布置的其他工作。2.5安全员岗位职责(1)负责检查督促安全文明生产措施落实,纠正不安全行为;(2)负责生产设备、安全装置的检查;(3)负责现场员工安全教育培训、上岗证书检查、安全日记填写;(4)负责危险品、超长设备与材料搬运安全性的控制;(5)完成经理布置的其他工作。2.6测量员岗位职责(1)负责核对施工图相关部分,参加设计图纸会审会
10、议;(2)负责工程基准线、点测放与复核,桩的测量定位、平面标高资料提供;(3)负责一类检测设备使用、保管与送检;(4)完成经理布置的其他工作。2.7造价员岗位职责(1)负责工程项目预算与结算书编制与送审;(2)负责收集有关投标政策文件;(3)负责施工过程中有关经济签证工作;(4)完成经理布置的其他工作。1.2、 施工进度目标施工总工期:30日历天。1.3、 工程进度计划本工程具体施工进度计划如下:计划总工期30天,施工准备及工程测量放线1天,钻孔灌注桩施工6天。具体安排详见施工进度横道图。%30d工序工期51015202530退场施工准备测量放线5dA5#楼桩基15dB1#楼桩基IOd退场2d
11、4. 4工期保证措施1组织实施(1)成立精干的项目部,实行项目经理负责制。项目部内部分工负责、紧密配合,形成有条不紊的管理系统,实施工程的高效管理。(2)进场施工的工程队,建立健全队长负责制,强化一线组织;项目部建立工期岗位负责制,确保施工组织设计的实施,群策群力开展好目标管理,制定详细而又较为合理的施工作业计划,保持均衡生产,实现计划的最终时间目标;(3)全面“一盘棋”,在“人、机、料、法、环”上确保本工程的施工需要;(4)加强工程高度指挥,做到一切行动听指挥,步调一致,齐抓共管。2劳动力安排计划(1)加强用工的计划性,实行定额用工;(2)加强劳动定额的管理,确保定额水平的完成;(3)领导跟
12、班作业,及时发现并解决问题;(4)发扬艰苦奋斗的作风,节假日正常施工。3技术保证措施(1)优化施工组织设计,做到科学施工,信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成;(2)组织好一条龙的施工作业线,保证一环扣一环的施工程序;(3)发挥技术管理的保障作用,细交底、严审核、勤检查、抓落实;(4)专业技术人员深入一线跟班了解情况,及时搞好技术交底,并做到发现问题及时解决;(5)实行项目技术负责岗位负责制,对施工技术总负责,并行使技术否决权。4物质保障措施(1)加强物质采购人员的选配;(2)按施工计划安排,确保材料按时到位;(3)把握建材的旺淡季的特点,超前调查和预测市场供应情况,特
13、别是季节性材料;(4)材料供应商的确定,选择信誉好、长期合作的商家(或业主指定);(5)严把材料质量关,严格杜绝劣质材料进场。5设备保障措施(1)设备管理人员选配有较好技术素质和较强事业心和责任感的专业人员担任;(2)加强设备的维修与保管,确保完好率和出勤率;(3)加强现场设备的协调使用;(4)根据工程进度,应提前考虑专人落实各种设备进场,作到随用随上,不误时间。6周边施工环境保障措施(1)处理好各种外部关系,争取一个良好的施工环境。(2)搞好与甲方、设计、监理的关系,紧紧依靠甲方,加强合作,密切配合,确保本工程的顺利进行。(3)服从甲方协调,密切与本工程相关单位的合作与配合,使工程顺利进行。
14、第五章、主要施工方法和技术措施5. 1钻孔灌注桩施工工艺3.2钻孔灌注桩施工方法及技术措施(1)成孔定位放线后,后钻机就位,调整钻机平稳,施工作业人员应从钻机正面与侧面两个相互垂直方向,采用吊锥线或利用钻机平台用水平尺进行垂直度检查,及时调整钻机位置,保证钻具垂直,并将钻头锥尖对准桩位中心点。同时检查钻头两侧阀门应开闭自如,成孔阶段应保证钻头两侧阀门密闭。启动电机,旋转钻具进行成孔施工。成孔时作业人员应从钻具两侧垂直方向,采用钻机立柱吊挂垂线的方法,检查钻具成孔时的垂直度,发现偏斜及时进行调整,以保证钻孔的垂直度。成孔深度应满足设计要求。可利用在钻机立柱上施划尺寸标记或其它方法进行施工深度控制。对成孔时钻出土及时清理,以保证场地道路通畅、平整,便于钻孔压灌钻机转移作业及压灌成桩桩顶控制。(2)桩料制备本工程采用商品混凝土,强度C25,坍落度控制在1820cm.(3)压灌成桩当钻机钻孔到要求深度后停止钻孔,同时启动混凝土输送泵向钻具内输送桩料,待桩料输送到钻具底端将钻具慢慢上提,观察混凝土输
