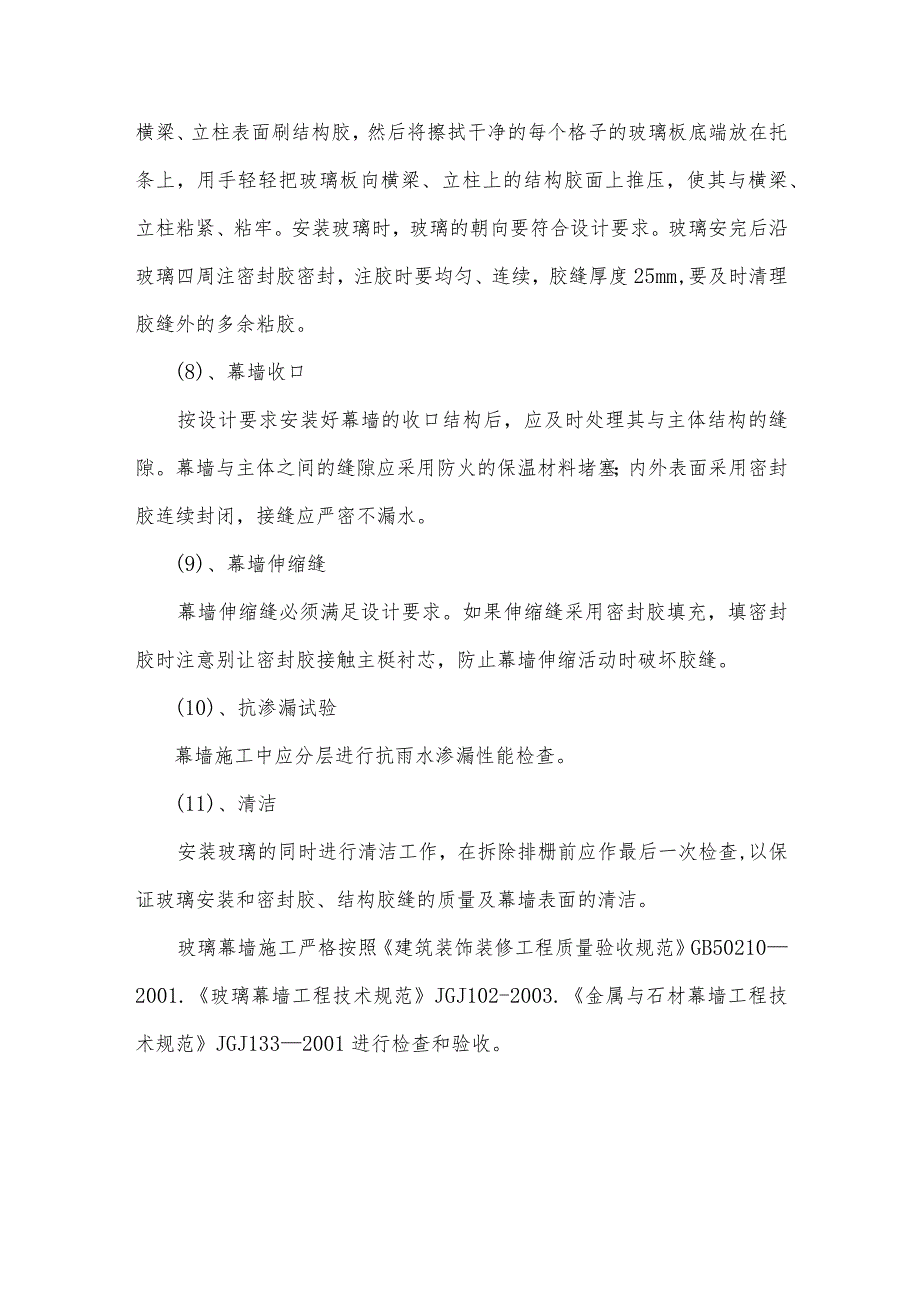

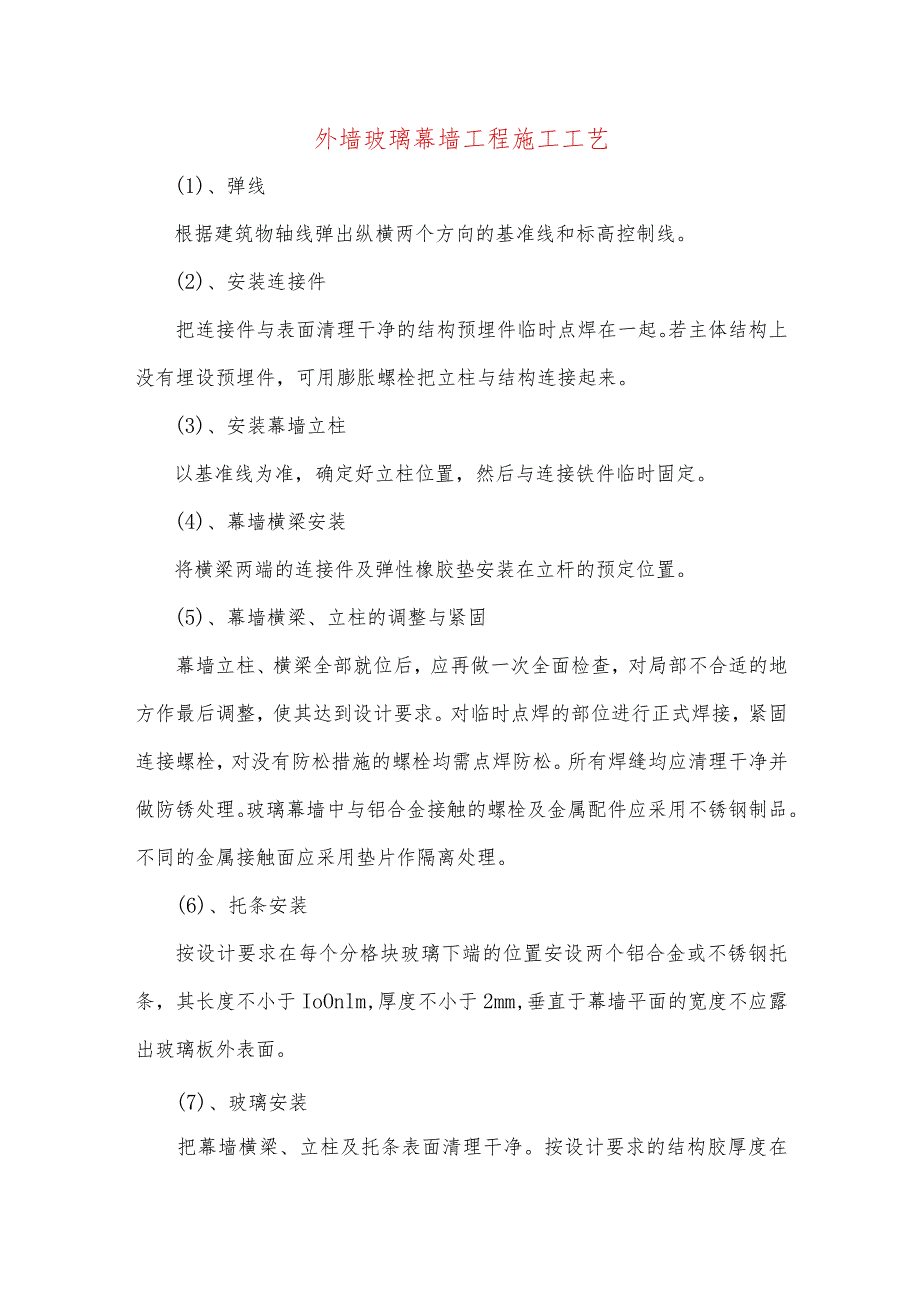

1、外墙玻璃幕墙工程施工工艺(1)、弹线根据建筑物轴线弹出纵横两个方向的基准线和标高控制线。(2)、安装连接件把连接件与表面清理干净的结构预埋件临时点焊在一起。若主体结构上没有埋设预埋件,可用膨胀螺栓把立柱与结构连接起来。(3)、安装幕墙立柱以基准线为准,确定好立柱位置,然后与连接铁件临时固定。(4)、幕墙横梁安装将横梁两端的连接件及弹性橡胶垫安装在立杆的预定位置。(5)、幕墙横梁、立柱的调整与紧固幕墙立柱、横梁全部就位后,应再做一次全面检查,对局部不合适的地方作最后调整,使其达到设计要求。对临时点焊的部位进行正式焊接,紧固连接螺栓,对没有防松措施的螺栓均需点焊防松。所有焊缝均应清理干净并做防锈处

2、理。玻璃幕墙中与铝合金接触的螺栓及金属配件应采用不锈钢制品。不同的金属接触面应采用垫片作隔离处理。(6)、托条安装按设计要求在每个分格块玻璃下端的位置安设两个铝合金或不锈钢托条,其长度不小于IoOnlm,厚度不小于2mm,垂直于幕墙平面的宽度不应露出玻璃板外表面。(7)、玻璃安装把幕墙横梁、立柱及托条表面清理干净。按设计要求的结构胶厚度在横梁、立柱表面刷结构胶,然后将擦拭干净的每个格子的玻璃板底端放在托条上,用手轻轻把玻璃板向横梁、立柱上的结构胶面上推压,使其与横梁、立柱粘紧、粘牢。安装玻璃时,玻璃的朝向要符合设计要求。玻璃安完后沿玻璃四周注密封胶密封,注胶时要均匀、连续,胶缝厚度25mm,要

3、及时清理胶缝外的多余粘胶。(8)、幕墙收口按设计要求安装好幕墙的收口结构后,应及时处理其与主体结构的缝隙。幕墙与主体之间的缝隙应采用防火的保温材料堵塞;内外表面采用密封胶连续封闭,接缝应严密不漏水。(9)、幕墙伸缩缝幕墙伸缩缝必须满足设计要求。如果伸缩缝采用密封胶填充,填密封胶时注意别让密封胶接触主梃衬芯,防止幕墙伸缩活动时破坏胶缝。(10)、抗渗漏试验幕墙施工中应分层进行抗雨水渗漏性能检查。(11)、清洁安装玻璃的同时进行清洁工作,在拆除排栅前应作最后一次检查,以保证玻璃安装和密封胶、结构胶缝的质量及幕墙表面的清洁。玻璃幕墙施工严格按照建筑装饰装修工程质量验收规范GB502102001.玻璃幕墙工程技术规范JGJ102-2003.金属与石材幕墙工程技术规范JGJ1332001进行检查和验收。
