施工方案(SBS防水卷材-3mm 3mm).docx

上传人:p** 文档编号:462335 上传时间:2023-09-06 格式:DOCX 页数:8 大小:27.33KB
下载 相关 举报
施工方案(SBS防水卷材-3mm 3mm).docx_第1页
第1页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第2页
第2页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第3页
第3页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第4页
第4页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第5页
第5页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第6页
第6页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第7页
第7页 / 共8页
施工方案(SBS防水卷材-3mm 3mm).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工方案(SBS防水卷材-3mm 3mm).docx》由会员分享,可在线阅读,更多相关《施工方案(SBS防水卷材-3mm 3mm).docx(8页珍藏版)》请在第壹文秘上搜索。

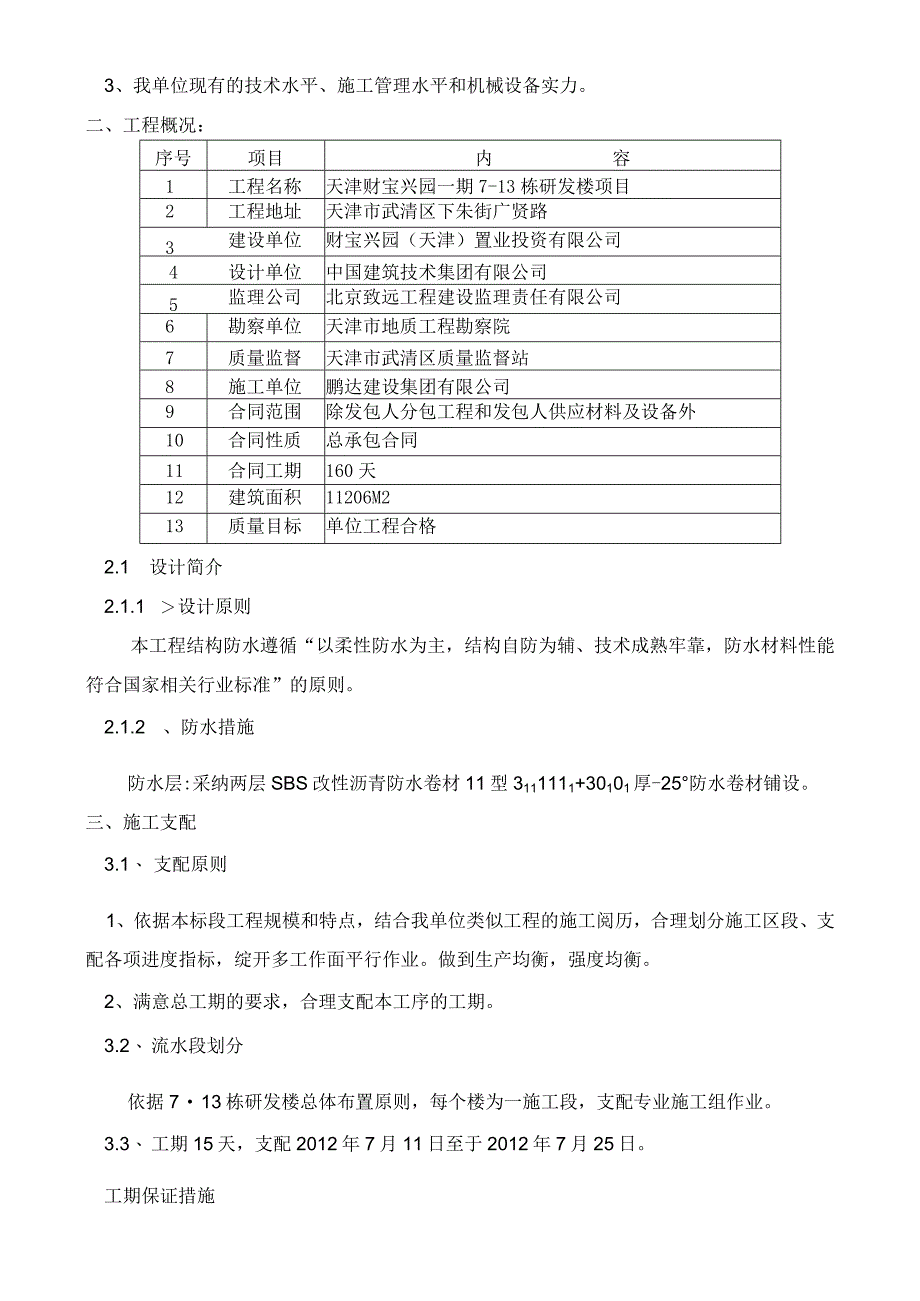

1、财宝兴园五区7-13栋研发楼屋面防水施工方案编制人:审批人:北京远大洪雨防水材料有限公司2012年7月6日一、编制依据:1、场踏勘所驾驭的资料。2、屋面防水工程技术规范及其它设计、施工过程中涉及的相关规范、规程。3、我单位现有的技术水平、施工管理水平和机械设备实力。二、工程概况:序号项目内容1工程名称天津财宝兴园一期7-13栋研发楼项目2工程地址天津市武清区下朱街广贤路3建设单位财宝兴园(天津)置业投资有限公司4设计单位中国建筑技术集团有限公司5监理公司北京致远工程建设监理责任有限公司6勘察单位天津市地质工程勘察院7质量监督天津市武清区质量监督站8施工单位鹏达建设集团有限公司9合同范围除发包人

2、分包工程和发包人供应材料及设备外10合同性质总承包合同11合同工期160天12建筑面积11206M213质量目标单位工程合格2.1 设计简介2.1.1 设计原则本工程结构防水遵循“以柔性防水为主,结构自防为辅、技术成熟牢靠,防水材料性能符合国家相关行业标准”的原则。2.1.2 、防水措施防水层:采纳两层SBS改性沥青防水卷材11型3111111+30101厚-25防水卷材铺设。三、施工支配3.1、 支配原则1、依据本标段工程规模和特点,结合我单位类似工程的施工阅历,合理划分施工区段、支配各项进度指标,绽开多工作面平行作业。做到生产均衡,强度均衡。2、满意总工期的要求,合理支配本工序的工期。3.

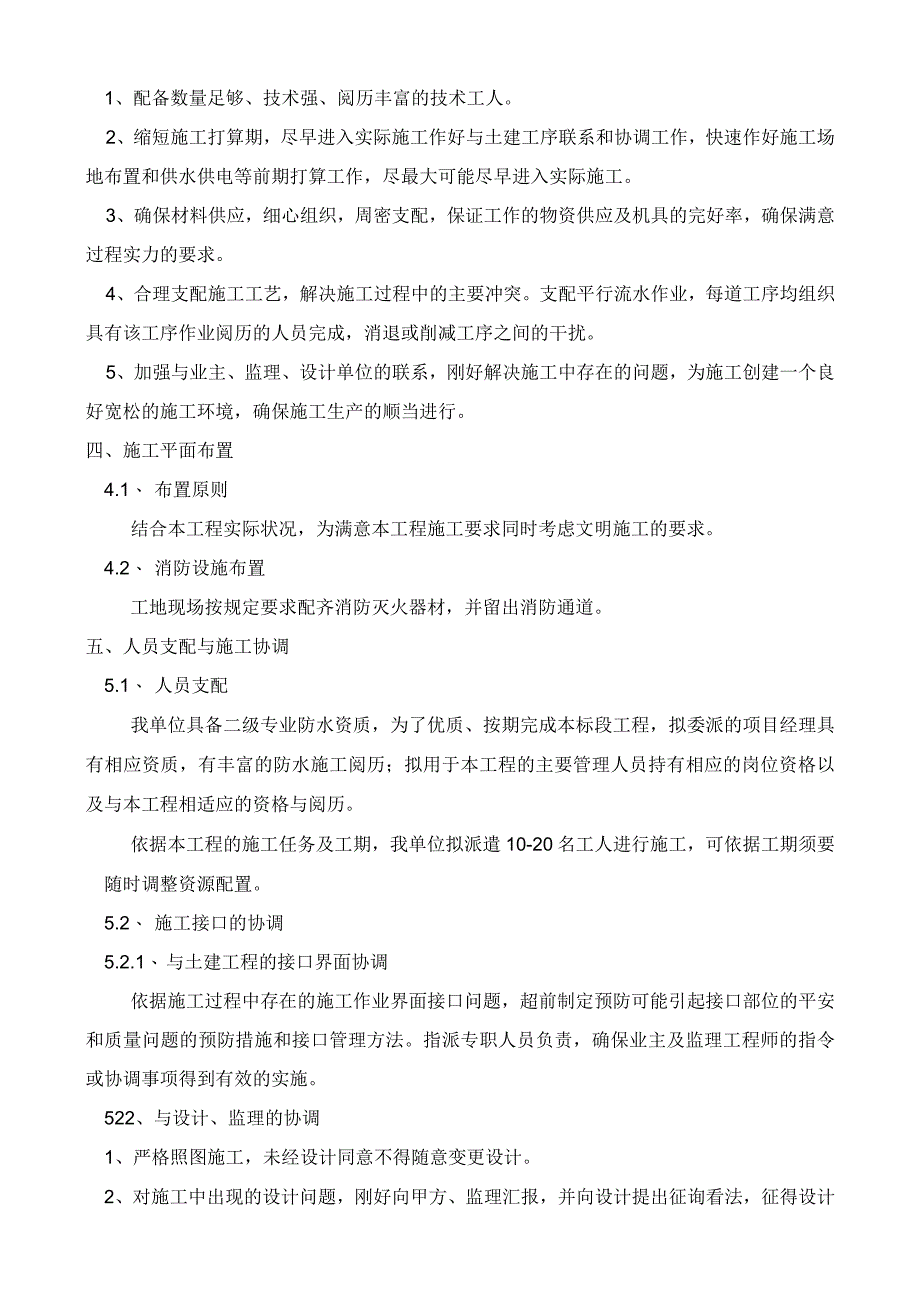

3、2、 流水段划分依据713栋研发楼总体布置原则,每个楼为一施工段,支配专业施工组作业。3.3、 工期15天,支配2012年7月11日至于2012年7月25日。工期保证措施1、配备数量足够、技术强、阅历丰富的技术工人。2、缩短施工打算期,尽早进入实际施工作好与土建工序联系和协调工作,快速作好施工场地布置和供水供电等前期打算工作,尽最大可能尽早进入实际施工。3、确保材料供应,细心组织,周密支配,保证工作的物资供应及机具的完好率,确保满意过程实力的要求。4、合理支配施工工艺,解决施工过程中的主要冲突。支配平行流水作业,每道工序均组织具有该工序作业阅历的人员完成,消退或削减工序之间的干扰。5、加强与业

4、主、监理、设计单位的联系,刚好解决施工中存在的问题,为施工创建一个良好宽松的施工环境,确保施工生产的顺当进行。四、施工平面布置4.1、 布置原则结合本工程实际状况,为满意本工程施工要求同时考虑文明施工的要求。4.2、 消防设施布置工地现场按规定要求配齐消防灭火器材,并留出消防通道。五、人员支配与施工协调5.1、 人员支配我单位具备二级专业防水资质,为了优质、按期完成本标段工程,拟委派的项目经理具有相应资质,有丰富的防水施工阅历;拟用于本工程的主要管理人员持有相应的岗位资格以及与本工程相适应的资格与阅历。依据本工程的施工任务及工期,我单位拟派遣10-20名工人进行施工,可依据工期须要随时调整资源

5、配置。5.2、 施工接口的协调5.2.1、 与土建工程的接口界面协调依据施工过程中存在的施工作业界面接口问题,超前制定预防可能引起接口部位的平安和质量问题的预防措施和接口管理方法。指派专职人员负责,确保业主及监理工程师的指令或协调事项得到有效的实施。522、与设计、监理的协调1、严格照图施工,未经设计同意不得随意变更设计。2、对施工中出现的设计问题,刚好向甲方、监理汇报,并向设计提出征询看法,征得设计人员同意,办理设计变更方可进行施工。3、在施工过程中,严格依据甲方及监理工程师的要求确保工程质量。在班组“自检”和工程部专检的基础上,接受监理工程师的的验收和检查,并依据监理要求,予以整改。4、贯

6、彻限制、检查、管理制度,并据此对各工区予以检控,确保产品达到优良。5、进入现场运用的材料主动向监理工程师提交产品合格证或质保书,和材料检测结果报告,使所运用的材料完全符合设计要求。6、部位或分工序检验的质量,严格执行“上道工序不合格,下道工序不施工”的准则;对可能出现的工作看法不一样的状况,遵循“先执行监理工程师的指导后予以磋商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。7、协调方式:项目经理部定期(一周)或不定期地组织对工程质量、现场标准化、平安生产、工程技术资料、进场材料及电器具等的检查,并制定必要的奖罚制度,奖优罚劣。六、资源配备支配6.1、 协助材料进场支配为了确保工

7、程施工进度及工程质量,全部材料均提前2天进入施工现场。所选用材料刚好向甲方呈报样品和技术资料,同时供应出厂质量证明、检验报告等资料以备检测。6.2、 拟投入本工程的主要施工机具(1)施工机具:喷灯、汽油桶、电动搅拌器、拌料桶(圆底)、油刷、滚筒、小抹子、铲刀、扫帚、电动吹尘器、灭火器等。(2)运输车辆:运输辅料、施工垃圾及施工人员进出场。七、施工方法及工艺7.1、 施工步骤及要求7.1.1、 SBS施工步骤及要求1、基面要求与施工作业条件(1)基面应坚实、平整。平整度要求:用2米长的靠尺检查,最大空隙不应超过5mm,空隙只允许平缓改变、每米长度不应超过一处。(2)基面若不满意以上要求时,抹水泥

8、砂浆找平层或局部找平。先清洁、潮湿基面,在水泥砂浆中掺肯定比例的水溶性胶粘剂,便于与基面粘结坚固。水泥砂浆抹平收水后应二次压光,充分养护,不得有疏松、起皮现象。(3)基面出现蜂窝麻面、尖锐突起物、跑模浆块时,实行凿除、涂刷水泥净浆或“(2)”的方法至基面满意上述要求。(4)基面应干净、干燥,含水率不大于9%,检验方法:将1米见方塑料膜覆盖基面1-3小时后,塑料膜与基面被覆盖部位无水印出现视为合格。(5)全部阴、阳角须抹成45圆弧型。(130折角)(6)将基层表面尘土、杂物清扫干净。(7) SBS防水卷材需经现场取样复试合格,并有产品准用证、出厂质量证明、试验报告、说明书及防伪标记方可运用,否则

9、不准施工。(8)铺设防水卷材时的温度以0-30为最佳。当环境温度低于-18C或高于35、雨雪天、风力在5级以上的大风天气严禁施工。2、施工前的打算防水卷材及配套用料应在施工前按防水施工面积打算足够,底油和汽油及防水卷材应隔离,并分别存放在通风阴凉且干燥的专用仓库内避开阳光干脆照晒,并远离火源,储存时应立放,配套的底油及汽油均属易燃物品,因此在储存及运输过程中应留意防火。3、防水层施工工艺:(1)施工工艺流程基层清理A找平涂刷底胶一附加层施工A第一层防水层施工搭接接缝的处理一A其次层防水铺贴一A搭接接缝的处理一A验收(2)、操作步骤、工艺及内容:基层清理:施工前基层表面的尘土、杂物清扫干净。涂刷

10、底油:运用前先将底油拌匀称,用长把滚刷匀称的涂刷在基层表面,不得露白见底。附加层施工:依据设计要求对特别部位做附加层,底油干燥后,把卷材裁成50Omm的长条,在转角处.阴阳角等特别部位增贴一层相同卷材,宽度不小于500mm,弹线把卷材放好,用调试好的喷灯对准卷材和基面烘烤,待卷材表面熔化时把卷材贴在阴阳角,立墙阳角上的卷材粘贴要坚固。附加层的报验:附加层施工完成后,报请甲方及质检监理验收合格后方可进行下道工序的施工。第一道防水层的施工:卷材的铺贴方向应与基面长向垂直,铺贴首先在基面一侧弹基准线,把卷材按线放好,拉平,由两头向中间卷起,调整好喷灯,将火焰对准卷材与基层的夹角处理行烘烤,卷材表面起

11、先熔化时,将卷材向前滚动并压实,按点粘规范要求卷材长边、短边搭接均为100mm。其次层防水施工:防水卷材的铺贴要与第一层平行铺贴,其次层的搭接缝要与第一层的搭接缝开300-500mmo其它的施工方法与技术要求和第一层相同。搭接缝隙的处理:待卷材熔化后,用小压子把卷材接缝封严,接缝的密封度以30mm为宜,全部基层转角处的防水层剪开处都应修复后进行密封处理,以确保整体防水工程质量。自检并报验:防水层完成后,防水队按排专人检查,发觉问题刚好处理,不得有任何质量隐患,自检合格后报请质检、监理公司验收,验收合格后由甲方给防水队出具验收单。4、防水层的质量标准:全部资料齐全,材料符合设计及施工规范要求。防

12、水层施工符合规范要求,防水层平整光滑,无松动、翘边等缺陷,接缝收头密封严密,卷材与卷材、卷材与基层粘接坚固,使之形成一个完整的封闭整体。5、成品爱护:严禁穿带钉子的鞋进入防水施工现场,以防刺破防水层,在防水施工中严禁与工程无关人员进入施工现场,在进行爱护层施工时,严禁任何机具撞击防水层,运料的手推车腿部应用软的材料包好,全部防水层上的东西要轻拿轻放,一旦在施工中损坏了防水层,施工单位要马上通知防水队,待被破损的防水层修复后,方可施工。八、质量目标、保证体系和措施1、质量目标:优良2、质量保证体系和措施(一)质量保证体系质量保证体系组成思想保证让“质量就是生命,责任重于泰山”的思想牢牢扎根于每个

13、职工头脑中,这项工作由项目部及各施工队各级领导负责。质量保证进行专业小组活动,由项目经理、平安质量部、工程管理部负责。技术保证进行技术培训、技术交底、驾驭规范标准,由总工程师、平安质量部、工程管理部负责。施工保证进行工程质量的过程限制及创优工作,由项目副经理、平安质量部、工程管理部、物资设备部负责。经济保证进行责任成本、质量包保和奖罚兑现等工作,由各级行政主管、支配财务部、平安质量部负责。九、施工平安和措施1、执行国家有关平安施工的规定,建立健全平安保证体系,实行“事故易发点”限制制度,把事故隐患歼灭在萌芽状态,实现平安生产。2、施工平安措施施工人员进入现场必需佩戴平安帽,对施工操作人员进行平

14、安教化,使施工人员对所运用的材产性能及平安措施较全面的了解,并在操作中严格劳动爱护制度。施工现场爱护良好的通风条件,假如通风条件不良,必需安置临时通风设备。高空作业时,必需佩戴平安带,禁止酒后作业。材料库应严禁烟火,并有明显的标记,同时配备足够的消防器材。施工完毕,未用完的材料及底油应刚好清理入库。3、消防措施配备必要的消防器材,对职工进行消防教化训练,娴熟驾驭防火、灭火学问和消防器材的运用方法。现场设明显的防火宣扬标记,定期进行防火检查。消退一切可能造成火灾、爆炸事故的根源,施工现场严禁吸烟,严格限制火源。十、文明施工方案及保证措施1、文明施工方案文明施工是一个企业形象、管理水平和整体素养的

15、综合反映,也是职工队伍精神风貌的详细体现,我单位一贯留意文明施工,成立文明施工领导小组,制定文明施工管理措施,并将各项措施切实落实到每队、工班和每个施工环节中,切实体现我单位文明施工的企业形象。2、文明施工保证措施(1)、文明施工的承诺按规定施工,按标准操作,工程内实外美。施工现场整齐有序,工完料净场地清。(2)、项目部各级领导从抓文明施工着手,制定文明施工管理措施,提高施工人员职业道德和文明施工意识。(3)、施工场地统一规划布置,施工材料堆放整齐,各种不同类型物资材料依据IS09001标准正确标识,场区内布置整齐、清洁。(4)、工人挂牌上岗,施工现场设置显明标牌,标牌有责任划分牌、形象进度牌、质量目标牌。(5)、严格履行合同,遵守承诺,树立良好的信誉,施工过程做好合同评审工作,发觉问题刚好改进。(6)、创建良好环境,每天清扫处理工地现场和生活区的临时卫生设施。(7)、按工艺标准施工,做到标准化作业,项目主管工程师制定补充标准和企业内控标

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
