某住宅商业工程预计施工施工方案.docx

上传人:p** 文档编号:462485 上传时间:2023-09-06 格式:DOCX 页数:15 大小:142.39KB
下载 相关 举报
某住宅商业工程预计施工施工方案.docx_第1页
第1页 / 共15页
某住宅商业工程预计施工施工方案.docx_第2页
第2页 / 共15页
某住宅商业工程预计施工施工方案.docx_第3页
第3页 / 共15页
某住宅商业工程预计施工施工方案.docx_第4页
第4页 / 共15页
某住宅商业工程预计施工施工方案.docx_第5页
第5页 / 共15页
某住宅商业工程预计施工施工方案.docx_第6页
第6页 / 共15页
某住宅商业工程预计施工施工方案.docx_第7页
第7页 / 共15页
某住宅商业工程预计施工施工方案.docx_第8页
第8页 / 共15页
某住宅商业工程预计施工施工方案.docx_第9页
第9页 / 共15页
某住宅商业工程预计施工施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某住宅商业工程预计施工施工方案.docx》由会员分享,可在线阅读,更多相关《某住宅商业工程预计施工施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

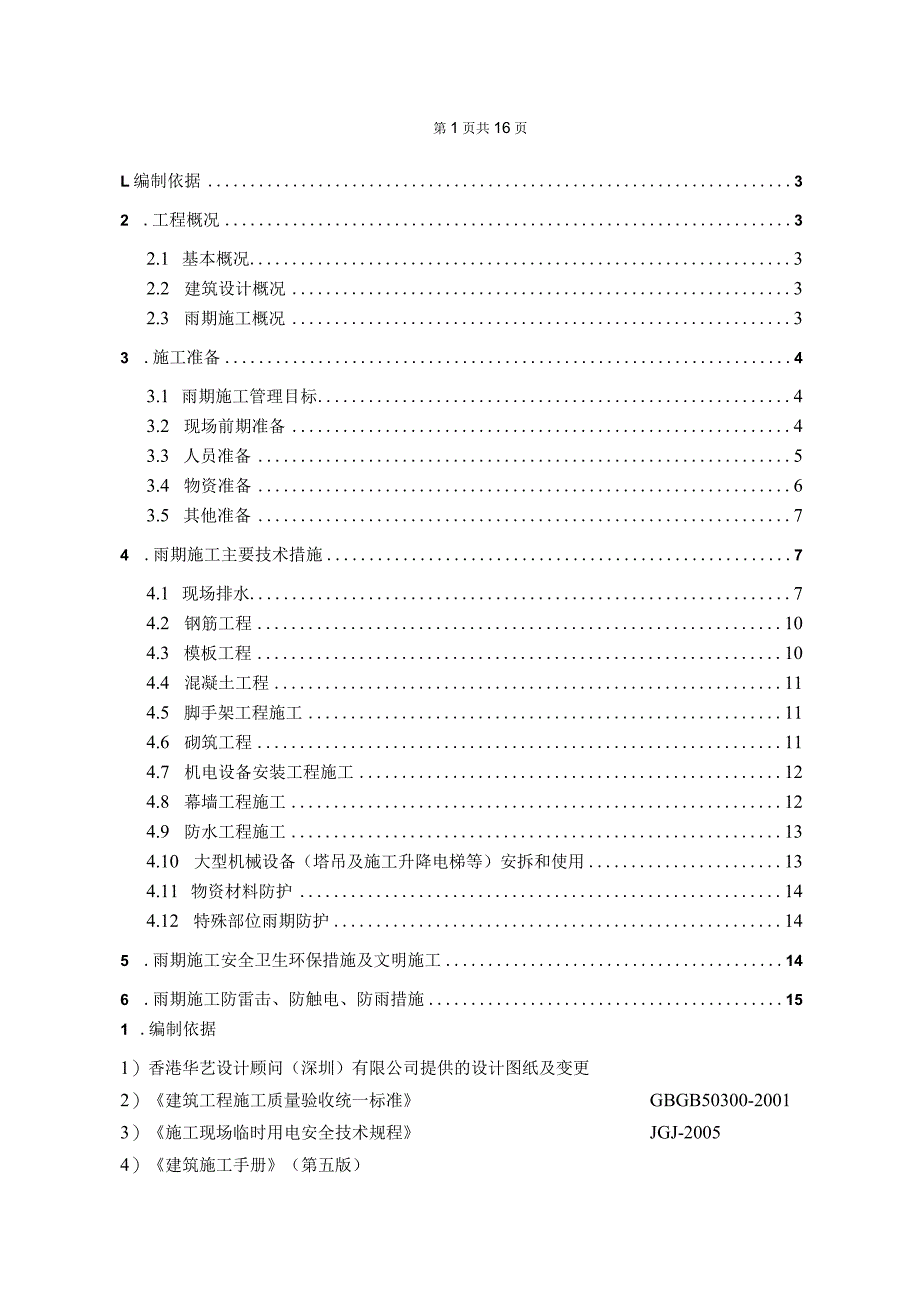

1、某住宅商业工程预计施工施工方案编制:审核:审批:202x年XX月第1页共16页L编制依据32 .工程概况32.1 基本概况32.2 建筑设计概况32.3 雨期施工概况33 .施工准备43.1 雨期施工管理目标43.2 现场前期准备43.3 人员准备53.4 物资准备63.5 其他准备74 .雨期施工主要技术措施74.1 现场排水74.2 钢筋工程104.3 模板工程104.4 混凝土工程114.5 脚手架工程施工114.6 砌筑工程114.7 机电设备安装工程施工124.8 幕墙工程施工124.9 防水工程施工134.10 大型机械设备(塔吊及施工升降电梯等)安拆和使用134.11 物资材料防

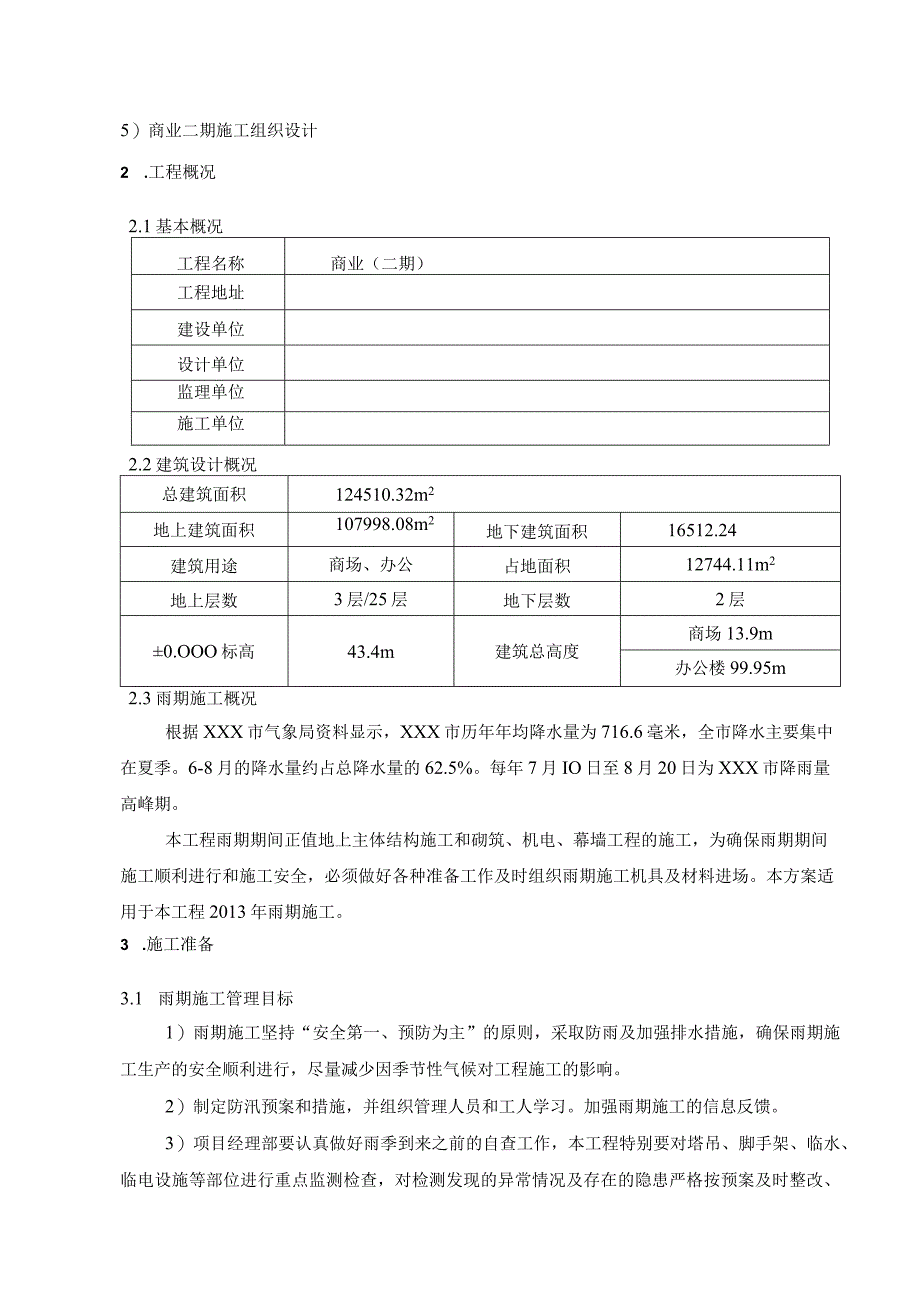

2、护144.12 特殊部位雨期防护145 .雨期施工安全卫生环保措施及文明施工146 .雨期施工防雷击、防触电、防雨措施151 .编制依据1)香港华艺设计顾问(深圳)有限公司提供的设计图纸及变更2)建筑工程施工质量验收统一标准GBGB50300-20013)施工现场临时用电安全技术规程JGJ-20054)建筑施工手册(第五版)5)商业二期施工组织设计2 .工程概况2.1基本概况工程名称商业(二期)工程地址建设单位设计单位监理单位施工单位2.2建筑设计概况总建筑面积124510.32m2地上建筑面积107998.08m2地下建筑面积16512.24建筑用途商场、办公占地面积12744.11m2地上

3、层数3层/25层地下层数2层0.OOO标高43.4m建筑总高度商场13.9m办公楼99.95m2.3雨期施工概况根据XXX市气象局资料显示,XXX市历年年均降水量为716.6毫米,全市降水主要集中在夏季。6-8月的降水量约占总降水量的62.5%。每年7月IO日至8月20日为XXX市降雨量高峰期。本工程雨期期间正值地上主体结构施工和砌筑、机电、幕墙工程的施工,为确保雨期期间施工顺利进行和施工安全,必须做好各种准备工作及时组织雨期施工机具及材料进场。本方案适用于本工程2013年雨期施工。3 .施工准备3.1 雨期施工管理目标1)雨期施工坚持“安全第一、预防为主”的原则,采取防雨及加强排水措施,确保

4、雨期施工生产的安全顺利进行,尽量减少因季节性气候对工程施工的影响。2)制定防汛预案和措施,并组织管理人员和工人学习。加强雨期施工的信息反馈。3)项目经理部要认真做好雨季到来之前的自查工作,本工程特别要对塔吊、脚手架、临水、临电设施等部位进行重点监测检查,对检测发现的异常情况及存在的隐患严格按预案及时整改、消项,确保项目安全度汛。3.2现场前期准备1)雨期施工前认真查阅施工图纸、施工方案以及相关质量安全规范等,找出雨期要进行的分项工程及所要求的人、机、料、施工工艺、质量安全施工注意点等,做到重点突出,先知先觉。做好施工人员的雨期施工培训工作和技术交底,组织相关人员进行全面检查施工现场的准备工作,

5、其中应包括临时设施、临时用电、机械设备防护等工作。2)项目经理部要积极做好雨期的各项施工准备工作,成立防汛抢险应急小组,成立以项目全体管理成员及各分包单位负责人为核心的防汛抢险队。3)项目专设值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员(由项目工程部负责),负责收听和发布天气情况,随时掌握天气变化,合理安排预防工作,防止暴雨突然袭击造成损失。4)项目经理部应在雨期之前开展一次安全防汛自查工作,检查施工现场及生产加工区域、二场地生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨水的顺利排除。5)现场道路采用C15碎硬化。道路保证不滑、不陷、不积水。清理现场的障碍物,保

6、持现场道路畅通。场地堆放物料时,堆放高度不宜超过L5m,确保施工视野开阔,道路畅通,并符合相关安全规范的规定。6)施工现场、办公区、生活区的仓库、食堂、临时住房等暂设工程,应在雨期前按照XXX市政府施工现场管理特殊要求和相关文件规定进行全面调整检查和整修,保证基础、道路不塌陷,房间干燥、通风、不漏雨、防蚊蝇设施齐全,场区排水畅通无积水。3.3人员准备本工程由于分项工程较多,施工作业场地拥挤,为保证雨期施工期间各项工程能够安全有序的进行,项目经理部成立雨期施工防汛抢险指挥小组,具体落实雨期施工前的各项准备工作及解决雨期施工的生产问题。3.3.1成立雨期施工防汛领导小组本工程项目经理是雨期施工安全

7、生产的第一责任人,全面部署项目安全生产工作,将雨期安全生产工作责任分解落实到每个职能部门和工作岗位,并强化监督检查。总指挥:潘凯副总指挥:王文超、唐旭升、关健组员:张明、杨忠文等项目全体管理人员。3.3.2雨期施工及防汛领导小组相关职责(1)总指挥、副总指挥1、全面负责雨季施工及防汛工作。2、协调、开展项目周边政府、业主、监理、项目协作单位、周边单位和企业内部关于雨期、防汛工作及安排。3、协调、开展项目内部雨期施工、防汛领导小组工作。4、及时向上级单位、相关单位、项目内部、项目领导汇报和通报有关雨期施工、防汛工作和信息。(2)技术部1、雨期施工方案的编制工作。2、雨期施工措施的编制工作。3、向

8、相关主管单位和部门进行雨期施工方案的报批工作。(3)商务部根据上级主管单位、部门和雨期施工方案的要求进行材料、设备供应商的选定,并对价格、运输、施工等合约要求进行确定,并将相关信息和指令反馈到相关部门。(4)物资部1、组织雨期施工材料、设备等采购、进场、验收和交接。2、保证施工材料码放满足雨期施工的要求,并保证材料、设备的保管避免雨水侵害。3、对材料库房的防雨状况进行检查,提供有关信息。(5)工程部1、在雨期到来前组织、检查和落实分包单位建立雨期施工、防汛领导小组、组织机构,落实岗位相关职责。2、督促和管理分包单位提前提供天气预报,防止雷雨大风突然袭击,造成不必要的经济损失。3、落实、执行雨期

9、施工方案及规范对雨期施工分项工程的要求。4、检查和落实雨期施工、防汛的设施、设备、材料、工具的准备情况,并督促相关单位和部门进行上述工作的配备、施工和达到要求。5、雨期来临之前和施工过程中,组织分包单位进行工程部位、周边场地、排水系统、临电临建的防雨措施进行检查,发现问题及隐患及时向相关领导和部门反馈信息,管理分包单位整改和解决检查中存在的问题。6、作好对分包单位的雨期施工、防汛的交底工作,并作出书面记录和交底。(6)安全部1、通过安全例会,对分包单位进行雨期施工、防汛的安全交底工作。2、雨期来临之前和施工过程中,对施工现场内的设施、机械进行安全检查,保证施工及人员的安全。(7)办公室1、负责

10、与政府有关部门联系及办理有关防汛事宜,配合政府工作。2、定期组织工人的雨季安全、防汛常识教育。3. 3.3成立防汛抢险小组针对施工现场施工情况,现成立两个防汛抢险小组:第一组:由上海永惠建筑劳务公司30人组成,刘光军负责,第二组:由重庆兴东建筑劳务公司30人组成,罗声明负责,3. 4物资准备雨期所需材料、设备和其它用品等由各分包单位自行提前准备,及时组织进场。雨期前由项目安全部和机电部对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。雨期施工物资准备具体详见下表:序号名称单位数量备注1潜水泵台1()2消防带m5003实心页岩砖3m204塑料布1

11、130005苫布11r10006手推车辆107铁锹把208雨衣件209雨鞋件2010旧多层板nr3004. 5其他准备(1)设立48小时天气预报牌:在现场指定位置设立48小时天气预报牌(必须符合Cl形象和文明施工要求),并指定专职人员每日更新最近天气情况。(2)雨期期间现场平面布置:进入雨期施工前认真查看现场布置情况及临水、临电布置情况,作好现场临时排水沟,保证现场雨水的顺利排除。(3)雨季前期现场检查:雨期施工前现场经理组织工程、机电、安全、保安及分包单位对雨期施工准备情况、现场场地条件的检查。各种场地的排水状况,雨期施工要用的各种机械设备(包括电焊机、电缆)等方面进行详细的检查,对于发现的

12、问题应立即组织人员进行整改。5. 雨期施工主要技术措施2013年雨季期间本工程地下室主体结构及地下室外墙回填土工程已经结束,塔楼主体结构施工地下室砌筑施工、机电工程施工同时进行,雨季施工阶段,应对钢筋工程、模板工程、混凝土工程、砌筑工程、机电设备安装工程等分别做好相应雨施措施。5.1 现场排水施工现场排水采取排水沟、蓄水池相结合的的方法排水。在场地2#大门处现有一个排水沟,基坑周边为C15混凝土硬化道路,且由场地中心向四周有适当放度,有利于积水向外排出,具体位置见下图:工人所-I唐-临时材料堆放区4.2钢筋工程1)根据施工现场的需要和天气情况组织钢筋进场,应避免加工后的钢筋长时间放置;钢筋的进

13、场运输应尽量避免在雨天进行。现场钢筋堆放应垫高,下部地面硬化以防钢筋泡水锈蚀,钢筋用苫布遮盖。2)大雨时应避免进行钢筋焊接施工。小雨时如有必须施工部位应采取防雨措施以防触电事故发生,可采用苫布或塑料布搭设临时防雨棚,不得让雨水淋在焊点上,待完全冷却后,方可撤掉遮盖,以保证钢筋的焊接质量。如遇大雨、大风天气,应立即停止施工。3)雨后钢筋视情况进行防锈处理,严禁把锈蚀严重的钢筋用于结构上,对于施工作业面上的钢筋,一旦有严重锈蚀的现象,要用铁刷子除锈。4)为保护后浇带处的钢筋,在后浇带两边各砌一道120mm宽、200mm高的砖墙,上用旧模板封盖,防止钢筋长期被雨水侵蚀。砖块压边上覆塑料条布砖跺I下铺

14、废旧多层板 1: 2水泥砂浆抹角说明:800沉降后浇带覆盖图碎楼板1、沉降后浇带在底层和首层结构处用”多层板+塑料布”覆盖,其他各楼层按沉降后浇带安全防护措施进行覆盖。2、在后浇带覆盖后,严禁在”多层板+塑料布覆盖面上堆积其他物质,也不得人为踩踏,破坏塑料布和多层板。3、在需要通行的地段,可以在塑料布上用钢管或废木方进行保护,设置通行路面。4.3模板工程D模板脱模剂涂刷后遇雨应覆盖塑料布,以防隔离层被雨水冲掉。若遭雨淋,大雨过后应将脱模剂重新刷一遍。2)制作模板的多层板和木方要堆放整齐,在大雨来临之前及时用塑料布覆盖,防止多层板和木方遇潮变形腐化,影响其周转次数和混凝土的成型质量。雨后要重点并且认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑碎。3)支设好的顶板模或墙模,如遇大雨未能及时浇筑碎,应用塑料布进行遮盖,防止因雨淋而造成脱模剂的失效;若被雨水淋过,则浇筑混凝土前要重新检查模板及其支撑,如若有变形的模板应及时调整或更换。雨后要重点并且认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑碎。4. 4混凝土工程1)雨期期间搅拌混凝土要严格控制用水量,应随时测定砂、石的含水率,及时调整混凝土配合比,严格控制水灰比和坍落度。2)混凝土的浇筑施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
