《生产区防火技术措施.docx》由会员分享,可在线阅读,更多相关《生产区防火技术措施.docx(7页珍藏版)》请在第壹文秘上搜索。

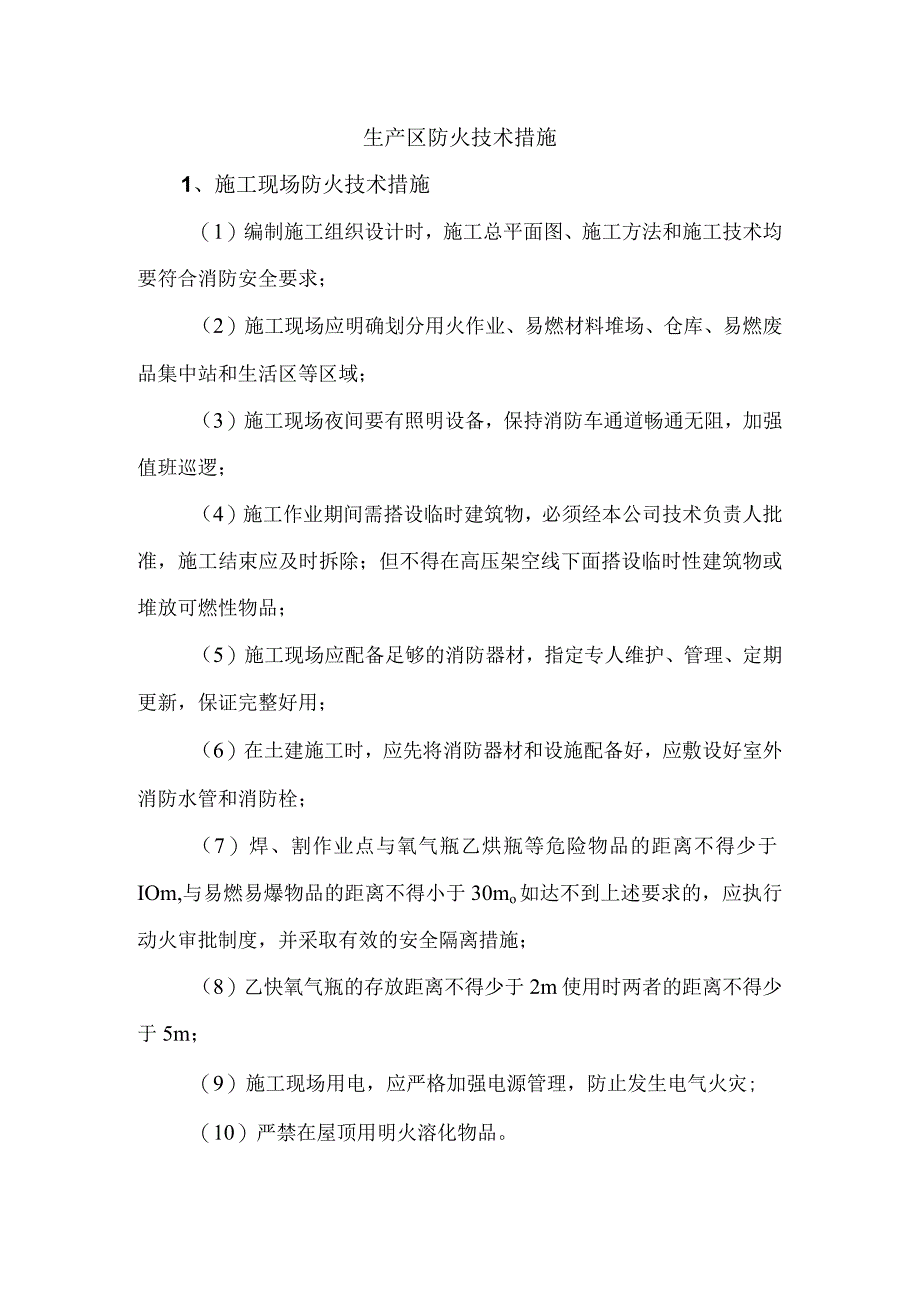

1、生产区防火技术措施1、施工现场防火技术措施(1)编制施工组织设计时,施工总平面图、施工方法和施工技术均要符合消防安全要求;(2)施工现场应明确划分用火作业、易燃材料堆场、仓库、易燃废品集中站和生活区等区域;(3)施工现场夜间要有照明设备,保持消防车通道畅通无阻,加强值班巡逻;(4)施工作业期间需搭设临时建筑物,必须经本公司技术负责人批准,施工结束应及时拆除;但不得在高压架空线下面搭设临时性建筑物或堆放可燃性物品;(5)施工现场应配备足够的消防器材,指定专人维护、管理、定期更新,保证完整好用;(6)在土建施工时,应先将消防器材和设施配备好,应敷设好室外消防水管和消防栓;(7)焊、割作业点与氧气瓶

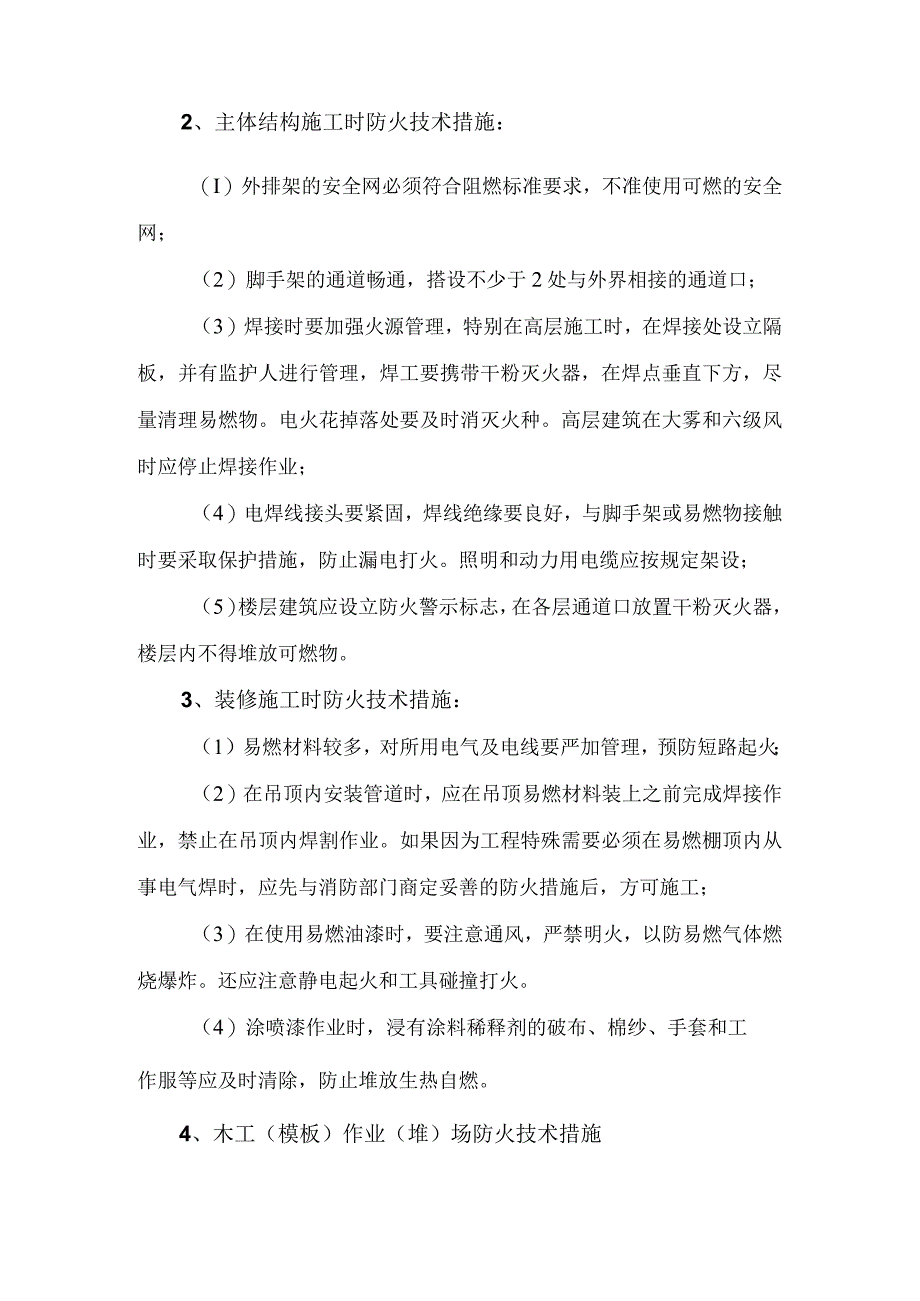

2、乙烘瓶等危险物品的距离不得少于IOm,与易燃易爆物品的距离不得小于30mo如达不到上述要求的,应执行动火审批制度,并采取有效的安全隔离措施;(8)乙快氧气瓶的存放距离不得少于2m使用时两者的距离不得少于5m;(9)施工现场用电,应严格加强电源管理,防止发生电气火灾;(10)严禁在屋顶用明火溶化物品。2、主体结构施工时防火技术措施:(I)外排架的安全网必须符合阻燃标准要求,不准使用可燃的安全网;(2)脚手架的通道畅通,搭设不少于2处与外界相接的通道口;(3)焊接时要加强火源管理,特别在高层施工时,在焊接处设立隔板,并有监护人进行管理,焊工要携带干粉灭火器,在焊点垂直下方,尽量清理易燃物。电火花掉
3、落处要及时消灭火种。高层建筑在大雾和六级风时应停止焊接作业;(4)电焊线接头要紧固,焊线绝缘要良好,与脚手架或易燃物接触时要采取保护措施,防止漏电打火。照明和动力用电缆应按规定架设;(5)楼层建筑应设立防火警示标志,在各层通道口放置干粉灭火器,楼层内不得堆放可燃物。3、装修施工时防火技术措施:(1)易燃材料较多,对所用电气及电线要严加管理,预防短路起火;(2)在吊顶内安装管道时,应在吊顶易燃材料装上之前完成焊接作业,禁止在吊顶内焊割作业。如果因为工程特殊需要必须在易燃棚顶内从事电气焊时,应先与消防部门商定妥善的防火措施后,方可施工;(3)在使用易燃油漆时,要注意通风,严禁明火,以防易燃气体燃烧

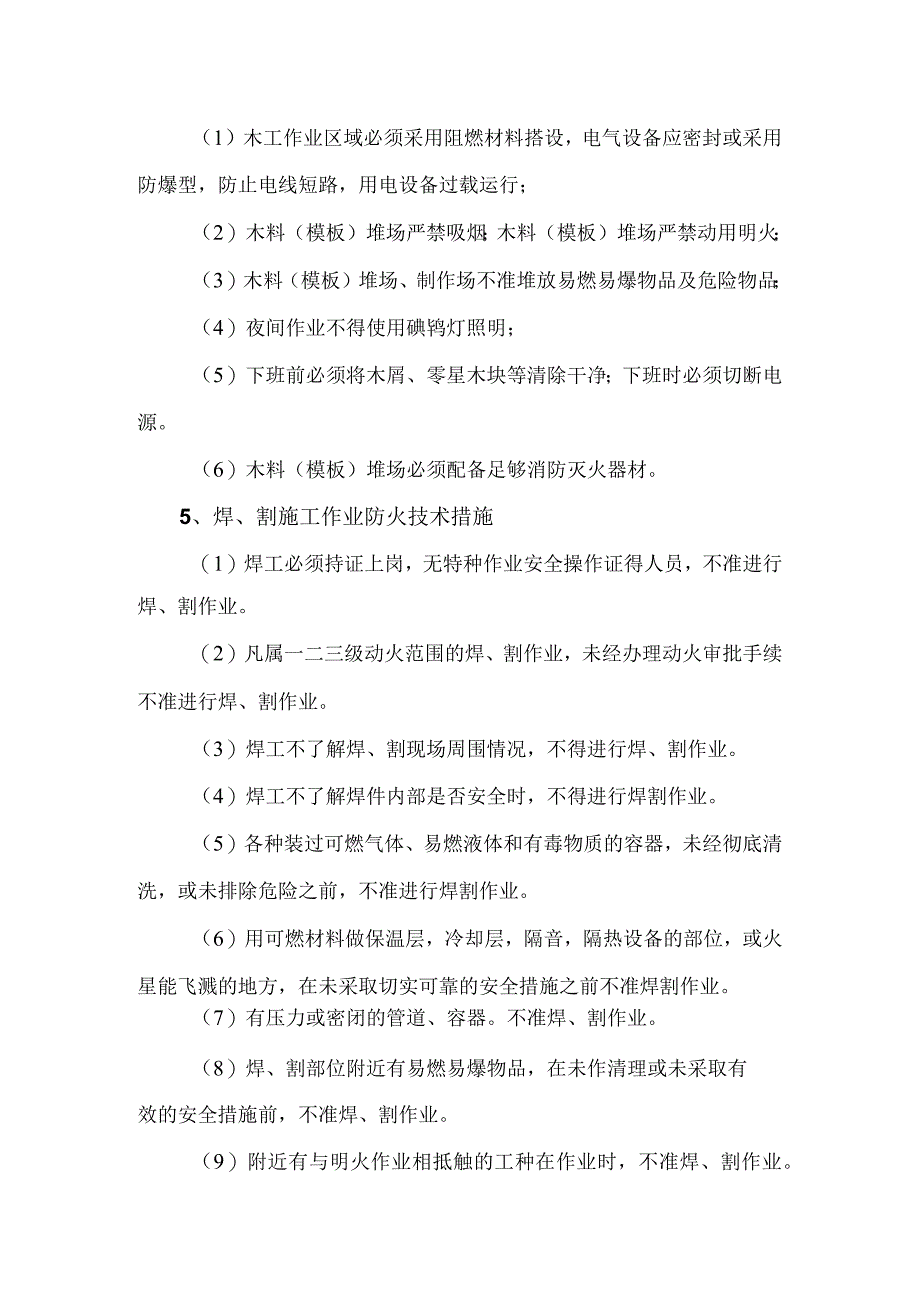

4、爆炸。还应注意静电起火和工具碰撞打火。(4)涂喷漆作业时,浸有涂料稀释剂的破布、棉纱、手套和工作服等应及时清除,防止堆放生热自燃。4、木工(模板)作业(堆)场防火技术措施(1)木工作业区域必须采用阻燃材料搭设,电气设备应密封或采用防爆型,防止电线短路,用电设备过载运行;(2)木料(模板)堆场严禁吸烟;木料(模板)堆场严禁动用明火;(3)木料(模板)堆场、制作场不准堆放易燃易爆物品及危险物品;(4)夜间作业不得使用碘鸨灯照明;(5)下班前必须将木屑、零星木块等清除干净;下班时必须切断电源。(6)木料(模板)堆场必须配备足够消防灭火器材。5、焊、割施工作业防火技术措施(1)焊工必须持证上岗,无特种
5、作业安全操作证得人员,不准进行焊、割作业。(2)凡属一二三级动火范围的焊、割作业,未经办理动火审批手续不准进行焊、割作业。(3)焊工不了解焊、割现场周围情况,不得进行焊、割作业。(4)焊工不了解焊件内部是否安全时,不得进行焊割作业。(5)各种装过可燃气体、易燃液体和有毒物质的容器,未经彻底清洗,或未排除危险之前,不准进行焊割作业。(6)用可燃材料做保温层,冷却层,隔音,隔热设备的部位,或火星能飞溅的地方,在未采取切实可靠的安全措施之前不准焊割作业。(7)有压力或密闭的管道、容器。不准焊、割作业。(8)焊、割部位附近有易燃易爆物品,在未作清理或未采取有效的安全措施前,不准焊、割作业。(9)附近有
6、与明火作业相抵触的工种在作业时,不准焊、割作业。(10)与外单位相连的部位在没有弄清有无险情,或明知存在危险而未采取有效的措施之前,不准焊、割作业。(11)施工现场中焊、割作业需要动用火种,存在事故隐患时应严密注意,现场要有足够的防火设施。(12)焊、割作业机棚要有专人管理,焊割作业区与气瓶距离,与易燃易爆物品距离,乙焕发生器与氧气瓶距离都应大于安全规定距离,焊割设备上的安全附件要保证完整有效;(13)施工现场要电焊、气焊等明火作业,必须取得动火手续才能进行动作作业,并有专人跟踪管理、监护;(14)施焊时,施焊人员要自带一个手提式灭火器,在发现有燃烧火苗时,及时将其扑灭,防止漫延造成火灾危险;
7、(15)施焊时,要将施焊下方的模板及外架周边等用水淋湿,或在其下方放一块铁皮或湿麻包将焊花接住,并及时用水将其淋灭,防止火花四溅造成隐患;(16)每次动火作业完成后,都要用水将其周围淋湿,并仔细检查有无火苗,及时将其消灭,在确保无火灾隐患后方可离去。6、施工现场电气设施防火技术措施(1)施工现场的一切电气线路、设备必须由持有上岗操作证的电工安装、维修,并严格执行建设工程施工现场供电安全规范规定。(2)电线绝缘层老化、破损要及时更换。严禁在外脚手架上架设电线和使用碘鸨灯,因施工需要在其他位置使用碘鸨灯,架设要牢固,碘鸨灯距易燃物不少于0.8Tnb且不得直接照射易燃物。当间距不够时,应采取隔热措施
8、,施工完毕要及时拆除。(3)严禁乱接乱拉电气线路,乱装电气设备(包括灯具、插座)。(4)发、配电房必须配备足够的有绝缘功能的灭火器材和砂箱,灭火器材应放置在方便易取的地方。灭火器材应定期检查,发现过期、失效应立即更换。(5)施工现场不得使用明火电炉或不符合安全要求的电热设备,不得使用多用插座及分火灯头,照明灯具必须使用护套线。(6)临时建筑设施的电气安装要求:a.电线必须与铁制烟囱保持不少于50Cm的距离;b.电气设备和电线不准超过安全负荷,接头处要牢固,绝缘性良好;室内、外电线架设应有瓷管或瓷瓶与其他物体隔离,室内电线不得直接敷设在可燃物、金属物上,要套防火绝缘导管;c.照明灯具下方一般不准
9、堆放可燃物品,其垂直下方与堆放物品水平距离不得少于50cm;d临时建筑设施内的照明不准使用60W以上的照明灯具;宿舍内照明应按每1011f有一盏不低于40W的照明灯具,并且安装的插座应有漏电保护;e.每栋临时建筑以及临时建筑内单元的用电必须设有电源开关和漏电保护开关,做到人离电断;f.凡是能够产生静电引起爆炸或火灾的设备容器,必须设置消除静电的装置;g.临时施工移动线路要用电缆架设,严禁将电缆绑在脚手架上,施工机具和照明灯具及线路绝缘良好,保证用电安全。7、施工现场用气防火技术措施(1)储装气体的罐瓶及其附件应合格、完好和有效;严禁使用减压器及其他附件缺损的氧气瓶,严禁使用乙快专用减压器、回火
10、防止器及其他附件缺损的乙快瓶;严禁在高层建筑内使用瓶装石油液化气。(2)气瓶运输、存放、使用时,应符合下列规定:a.气瓶应保持直立状态,并采取防倾倒措施,乙快瓶严禁横躺卧放;b.严禁碰撞、敲打、抛掷、滚动气瓶;C.气瓶应远离火源,距火源距离不应小于IoM,并应采取避免高温和防止暴晒的措施;d燃气储装瓶罐应设置防静电装置。(3)气瓶应分类储存,库房内通风良好;空瓶和实瓶同库存放时,应分开放置,两者间距不应小于L5M。(4)气瓶使用时,应符合下列规定:a使用前应检查气瓶及气瓶附件的完好性,检查连接气路的气密性,并采取避免气体泄漏的措施,严禁使用已老化的橡皮气管;b.氧气瓶与乙烘瓶的工作间距不应小于5M,气瓶与明火作业点的距离不应小于10M;C.冬季使用气瓶,如气瓶的瓶阀、减压器等发生冻结,严禁帮火烘烤或用铁器敲击瓶阀,禁止猛拧减压器的调节螺丝;d.氧气瓶内剩余气体的压力不应小于O.IMPa;e.气瓶用完后,应及时归库。8、应急疏散通道防火技术措施(1)生产区应急疏散设施主要依靠主体结构的楼梯,在主体楼梯两侧设立1.2m的安全防护拦杆,并把楼梯周边的预留洞口做好安全防护措施,在楼层内挂设安全通道警示标志,并且警示标志要有足够灯光明示;(2)裙楼及底楼每幢设置一条1.5m宽的应急疏散安全通道,在应急疏散安全通道两侧挂设安全通道警示标志,安全警示标志指向明确。
