资源描述

《砂石地基施工工艺标准.docx》由会员分享,可在线阅读,更多相关《砂石地基施工工艺标准.docx(8页珍藏版)》请在第壹文秘上搜索。

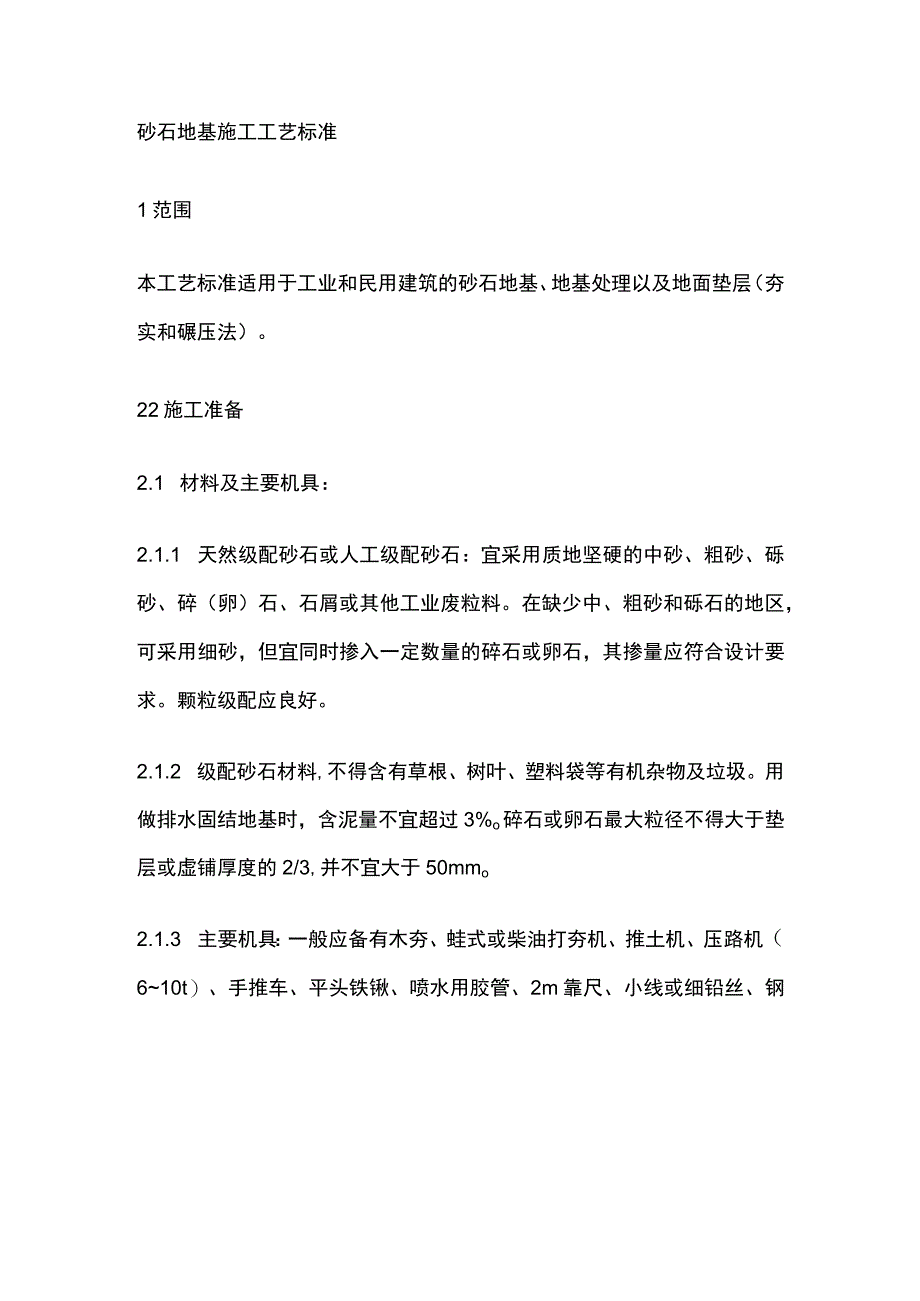

1、砂石地基施工工艺标准1范围本工艺标准适用于工业和民用建筑的砂石地基、地基处理以及地面垫层(夯实和碾压法)。22施工准备2.1 材料及主要机具:2.1.1 天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2.1.2 级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%o碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mmo2.1.3 主要机具:一般应备有木夯、蛙式或柴油打夯机、推

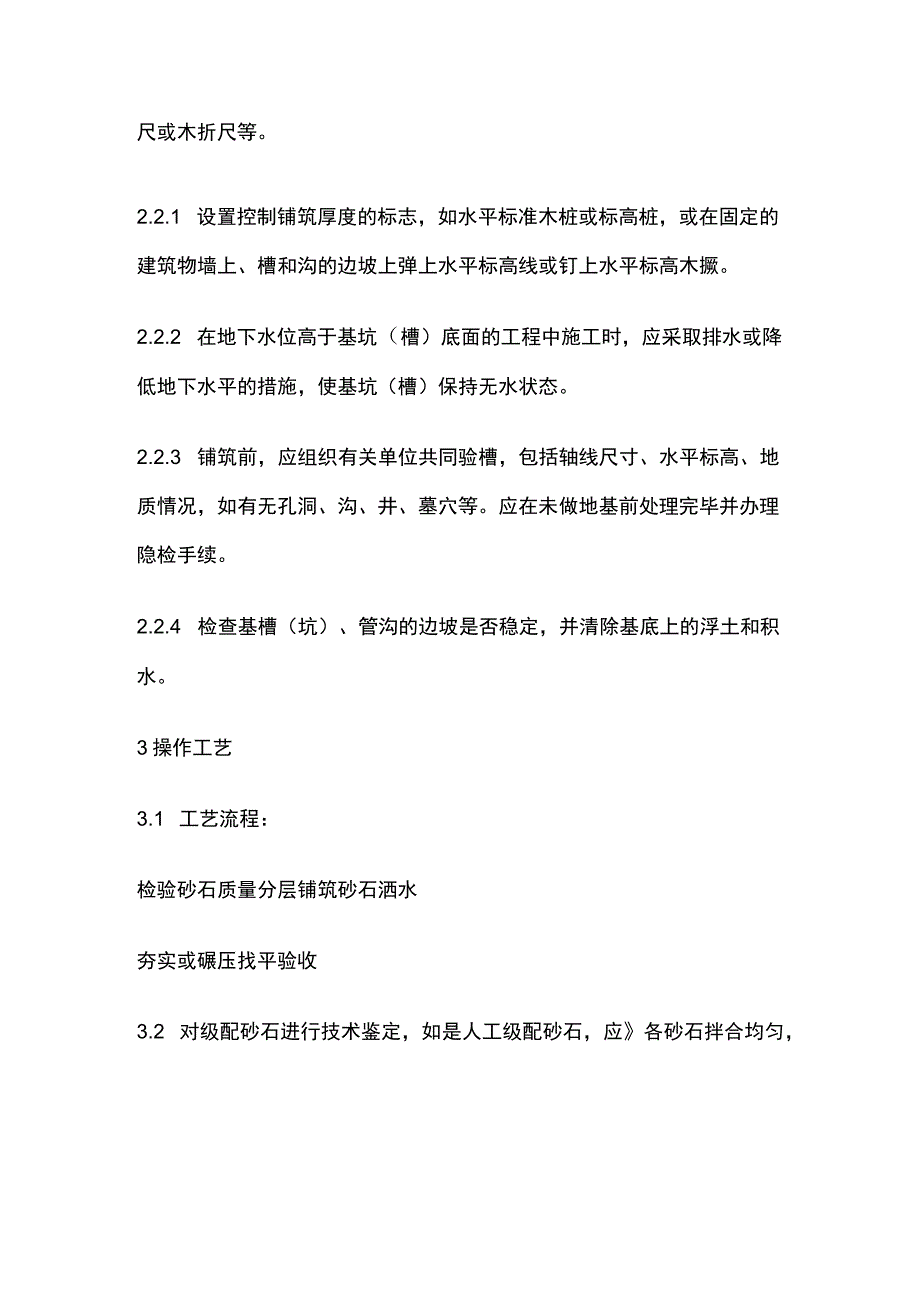

2、土机、压路机(610t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木撅。2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水平的措施,使基坑(槽)保持无水状态。2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。3操作工艺3.1 工艺流程:检验砂石质量分

3、层铺筑砂石洒水夯实或碾压找平验收3.2 对级配砂石进行技术鉴定,如是人工级配砂石,应各砂石拌合均匀,其质量均应达到设计要求或规范的规定。1.1.1 铺筑砂石的每层厚度,一般为1520cm,不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm,宜采用6-IOt的压路机碾压。1.1.2 砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。1.1.3 分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5LOm,并应充分压(夯)实。1.1.4 铺筑的砂石应

4、级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。3.4 洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%12%o3.5 夯实或碾压;夯实或碾压的遍数,由现场试验确定。用木夯或蛙式打夯机时,应保持落距为400500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cmo边缘和转角处应用人工或蛙式打夯机补夯密实。3.6.1 施工时应分层找平,夯压密实,并应设置纯砂检查点,用200cm3的环刀取样,测定干砂的质量密度。下层密实度合格后,方可进行上

5、层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。3.6.2 最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。4质量标准4.1 保证项目:4.1.1 基底土质必须符合设计要求。4.1.2 纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。4.2 基本项目:4.2.1 级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。4.2.2 分层留接槎位置正确,方法合理,接槎夯压密实,平整。4.3 允许偏差项目,见表2-4。砂石地基的允许偏差表2-4允许偏差mm检验方法12J贞面标段J表面平整度1520用水准仪或拉线和尺量检

6、查用2m靠尺和楔形塞尺量检查5成品保护5.1 回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。5.2 地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。5.3 施工中必须保证边坡稳定,防止边坡坍塌。5.4 夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。5.5 级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。6应注意的质量问题6.1 大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。6.2 局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实。对边角处的夯打不得遗漏。6.3 级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。6.4 在地下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mmo6.5 密实度不符合要求:坚持分层检查砂石地基的质量。每层的纯砂检查点的干砂质量密度。必须符合规定,否则不能进行上一层的砂石施工。6.6 砂石垫层厚度不宜小于100mm;冻结的天然砂石不得使用。7质量记录本工艺标准应具备以下质量记录:7.1 施工现场的工程地质勘察报告。7.2 地基钎探记录。7.3 地基隐蔽验收记录。7.4 砂石的试验报告。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
