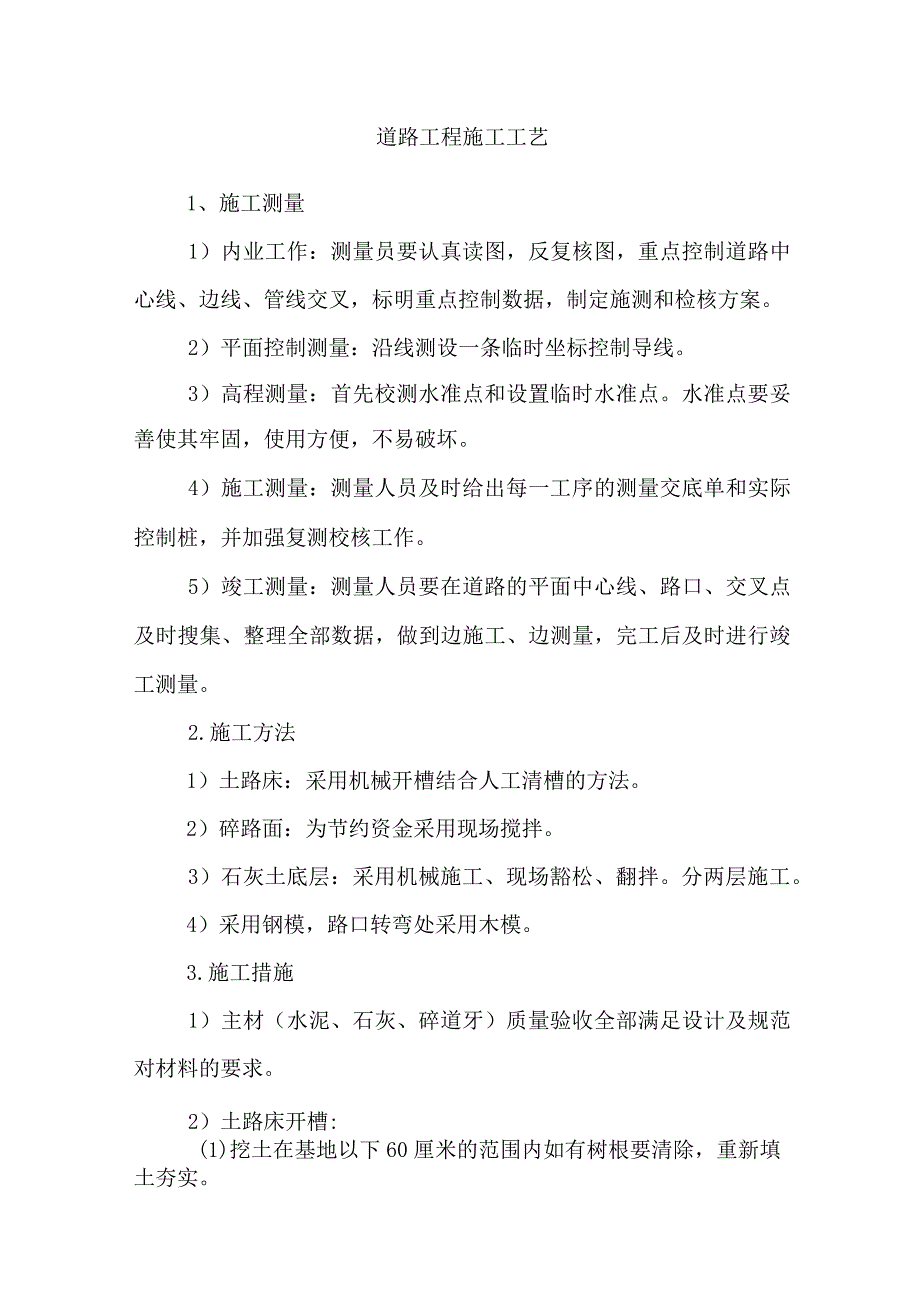

1、道路工程施工工艺1、施工测量1)内业工作:测量员要认真读图,反复核图,重点控制道路中心线、边线、管线交叉,标明重点控制数据,制定施测和检核方案。2)平面控制测量:沿线测设一条临时坐标控制导线。3)高程测量:首先校测水准点和设置临时水准点。水准点要妥善使其牢固,使用方便,不易破坏。4)施工测量:测量人员及时给出每一工序的测量交底单和实际控制桩,并加强复测校核工作。5)竣工测量:测量人员要在道路的平面中心线、路口、交叉点及时搜集、整理全部数据,做到边施工、边测量,完工后及时进行竣工测量。2.施工方法1)土路床:采用机械开槽结合人工清槽的方法。2)碎路面:为节约资金采用现场搅拌。3)石灰土底层:采用

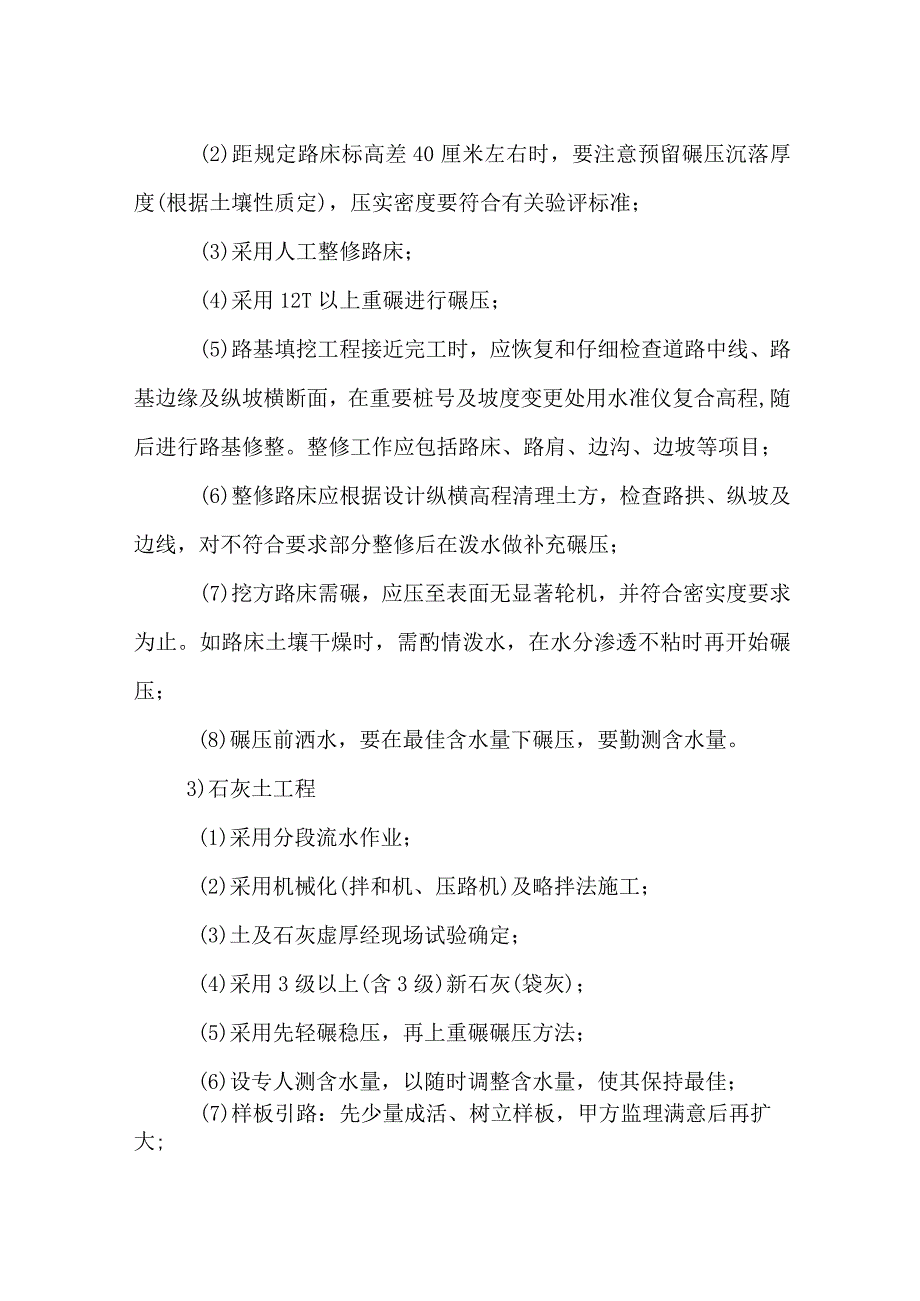

2、机械施工、现场豁松、翻拌。分两层施工。4)采用钢模,路口转弯处采用木模。3.施工措施1)主材(水泥、石灰、碎道牙)质量验收全部满足设计及规范对材料的要求。2)土路床开槽:(1)挖土在基地以下60厘米的范围内如有树根要清除,重新填土夯实。(2)距规定路床标高差40厘米左右时,要注意预留碾压沉落厚度(根据土壤性质定),压实密度要符合有关验评标准;(3)采用人工整修路床;(4)采用12T以上重碾进行碾压;(5)路基填挖工程接近完工时,应恢复和仔细检查道路中线、路基边缘及纵坡横断面,在重要桩号及坡度变更处用水准仪复合高程,随后进行路基修整。整修工作应包括路床、路肩、边沟、边坡等项目;(6)整修路床应根
