龙门架安拆完整方案.docx

上传人:p** 文档编号:464047 上传时间:2023-09-06 格式:DOCX 页数:6 大小:18.86KB
下载 相关 举报
龙门架安拆完整方案.docx_第1页
第1页 / 共6页
龙门架安拆完整方案.docx_第2页
第2页 / 共6页
龙门架安拆完整方案.docx_第3页
第3页 / 共6页
龙门架安拆完整方案.docx_第4页
第4页 / 共6页
龙门架安拆完整方案.docx_第5页
第5页 / 共6页
龙门架安拆完整方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《龙门架安拆完整方案.docx》由会员分享,可在线阅读,更多相关《龙门架安拆完整方案.docx(6页珍藏版)》请在第壹文秘上搜索。

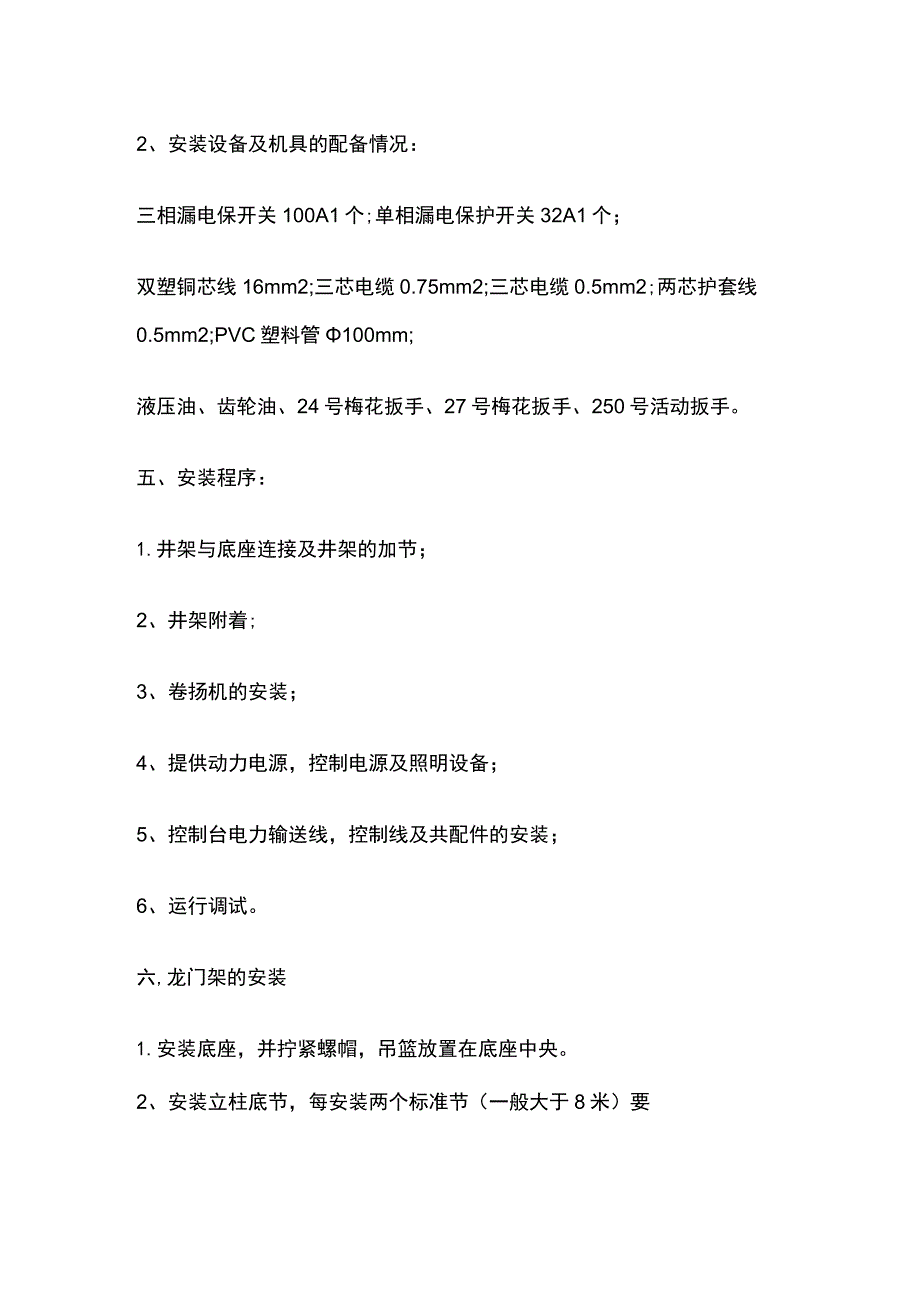

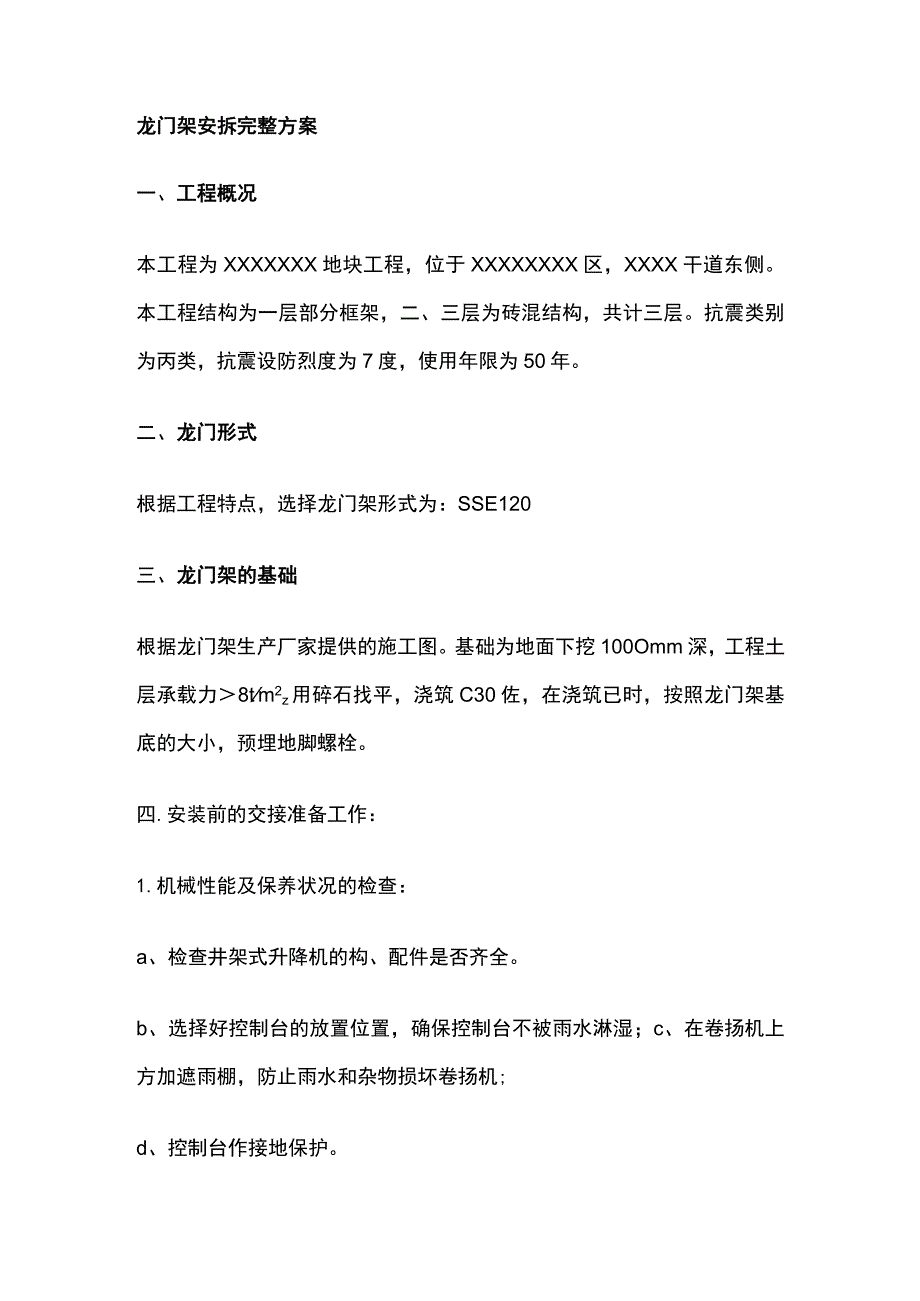

1、龙门架安拆完整方案一、工程概况本工程为XXXXXXX地块工程,位于XXXXXXXX区,XXXX干道东侧。本工程结构为一层部分框架,二、三层为砖混结构,共计三层。抗震类别为丙类,抗震设防烈度为7度,使用年限为50年。二、龙门形式根据工程特点,选择龙门架形式为:SSE120三、龙门架的基础根据龙门架生产厂家提供的施工图。基础为地面下挖100Omm深,工程土层承载力8tm2z用碎石找平,浇筑C30佐,在浇筑已时,按照龙门架基底的大小,预埋地脚螺栓。四.安装前的交接准备工作:1.机械性能及保养状况的检查:a、检查井架式升降机的构、配件是否齐全。b、选择好控制台的放置位置,确保控制台不被雨水淋湿;c、在

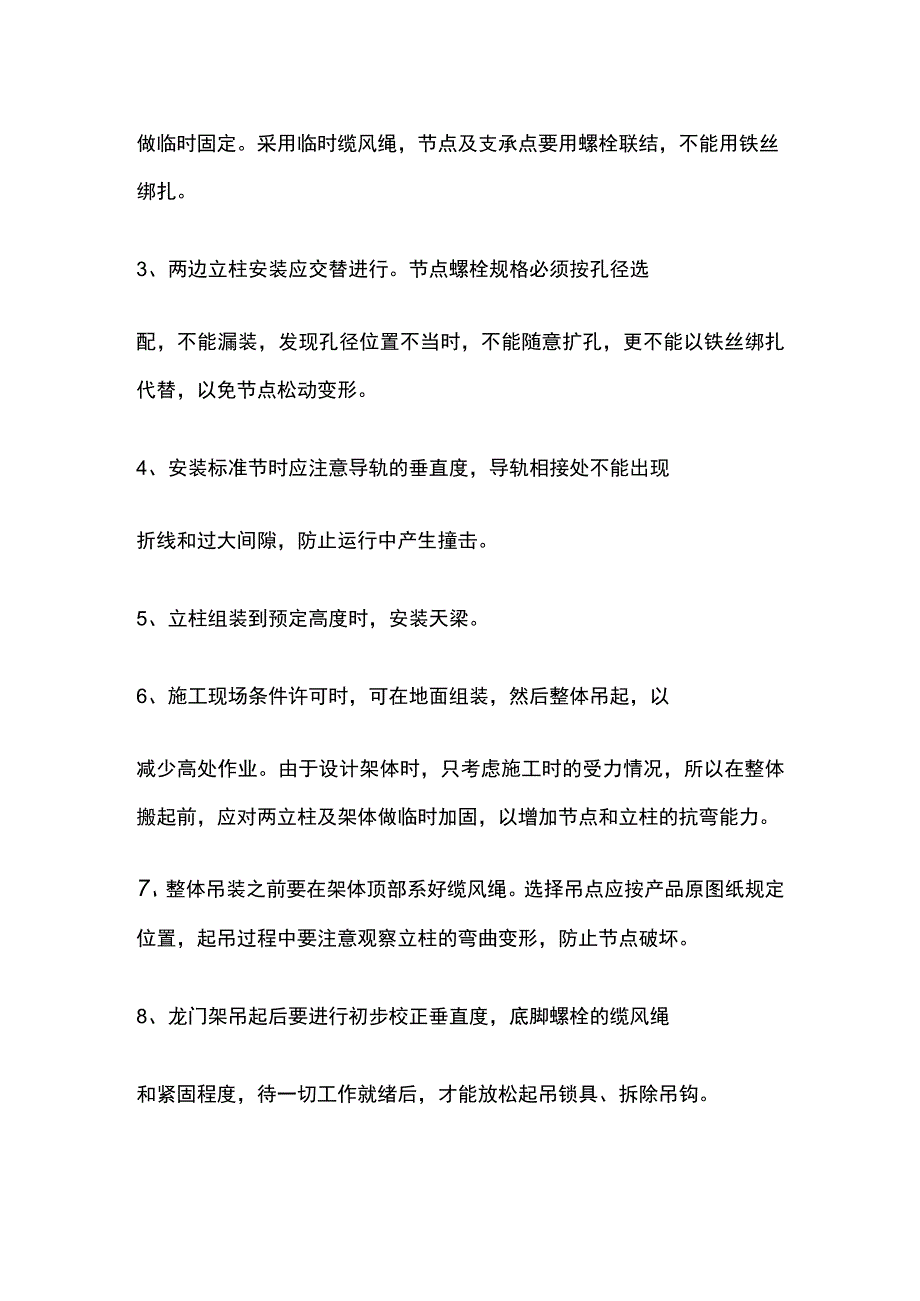

2、卷扬机上方加遮雨棚,防止雨水和杂物损坏卷扬机;d、控制台作接地保护。2、安装设备及机具的配备情况:三相漏电保开关100A1个;单相漏电保护开关32A1个;双塑铜芯线16mm2;三芯电缆0.75mm2;三芯电缆0.5mm2;两芯护套线0.5mm2;PVC塑料管100mm;液压油、齿轮油、24号梅花扳手、27号梅花扳手、250号活动扳手。五、安装程序:1.井架与底座连接及井架的加节;2、井架附着;3、卷扬机的安装;4、提供动力电源,控制电源及照明设备;5、控制台电力输送线,控制线及共配件的安装;6、运行调试。六,龙门架的安装1.安装底座,并拧紧螺帽,吊篮放置在底座中央。2、安装立柱底节,每安装两个

3、标准节(一般大于8米)要做临时固定。采用临时缆风绳,节点及支承点要用螺栓联结,不能用铁丝绑扎。3、两边立柱安装应交替进行。节点螺栓规格必须按孔径选配,不能漏装,发现孔径位置不当时,不能随意扩孔,更不能以铁丝绑扎代替,以免节点松动变形。4、安装标准节时应注意导轨的垂直度,导轨相接处不能出现折线和过大间隙,防止运行中产生撞击。5、立柱组装到预定高度时,安装天梁。6、施工现场条件许可时,可在地面组装,然后整体吊起,以减少高处作业。由于设计架体时,只考虑施工时的受力情况,所以在整体搬起前,应对两立柱及架体做临时加固,以增加节点和立柱的抗弯能力。7、整体吊装之前要在架体顶部系好缆风绳。选择吊点应按产品原

4、图纸规定位置,起吊过程中要注意观察立柱的弯曲变形,防止节点破坏。8、龙门架吊起后要进行初步校正垂直度,底脚螺栓的缆风绳和紧固程度,待一切工作就绪后,才能放松起吊锁具、拆除吊钩。9、卷扬机安装在距架体15米以外的地方,且视线良好,搭设操作棚,对卷扬机的控制采用磁力启动。10 .穿绕钢丝绳,采用双绳起重。架体的导向滑轮与底座之间采用螺栓刚性联结。11 .完善龙门架的限位保险装置。(1)在卷扬机卷筒上安装超高限位器。(2)在架体上安装停靠装置。(3)吊盘前后设安全门,安全门落到底;两侧设1米高的挡板或挡网。12.在主体施工过程中墙体结构预埋架体的连接件,以每两层预埋一个连接件,在主体的顶部设一组附墙

5、架。七.龙门架拆除拆除基本按照与安装步骤相反的次序进行。1.先拆除支架;2、放下吊蓝,再落自升平台,即将手动卷扬机的提升滑轮置于立柱顶部,先稍向上提起平台,拉动自翻卡板尾部绳子使卡板倾斜。反摇手动卷扬机使平台下移一个标准节,放松卡板尾绳,使平台卡在下移的标准节上,从柱顶取下提升滑轮置于平台上,并上升吊篮;3、用平台上的趴杆,将上一节标准节卸下,放入已上升的吊篮,将卸下的标准节运至地面卸下来,再按步骤2放下下一个标准节,如此重复,将标准节一组一组的拆下去;4、当需要拆哪一组附着时就拆哪一组,不可把所有附着架同时拆除,以防止拆架时晃动;5、拆到只有两组标准节时,就开始拆下吊蓝,卷扬机、撑杆、放下平

6、台,卸标准节,压梁。八、安全注意事项及安全措施:1.设专职人员负责操作,非专职人员不得随意开动和操作,以免发生安全事故;2、使用前应检查各构、部件是否正常工作,如有故障应及时排除;3、组装人员必须戴安全帽,穿防滑鞋,高空作业系好安全带;4、卷扬机运行时,应随时注意其运行情况,如有异常,应立即停机检修;5、吊笼运行绝对不能用翻斗运行方式操作;6、在运行中如遇紧急情况,应立即关闭总电源(按急停按钮)扣除故障后,用手动操作方法将吊笼降至地面,再重新按原来的运行时态操作;7、下班时,必须将吊笼停在最底层,关闭电源并锁好控制台面盖。九.安装人员组织情况1.现场总负责人:(项目经理)2、安全负责人:(项目安全员)3、现场指挥员:(设备科长)4、安装人员:5、配合人员:电工1名、普工9名十、附图1.龙门架基础图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
