医院污水处理站大修和重置方案.docx

上传人:p** 文档编号:481705 上传时间:2023-09-18 格式:DOCX 页数:5 大小:19.65KB
下载 相关 举报
医院污水处理站大修和重置方案.docx_第1页
第1页 / 共5页
医院污水处理站大修和重置方案.docx_第2页
第2页 / 共5页
医院污水处理站大修和重置方案.docx_第3页
第3页 / 共5页
医院污水处理站大修和重置方案.docx_第4页
第4页 / 共5页
医院污水处理站大修和重置方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《医院污水处理站大修和重置方案.docx》由会员分享,可在线阅读,更多相关《医院污水处理站大修和重置方案.docx(5页珍藏版)》请在第壹文秘上搜索。

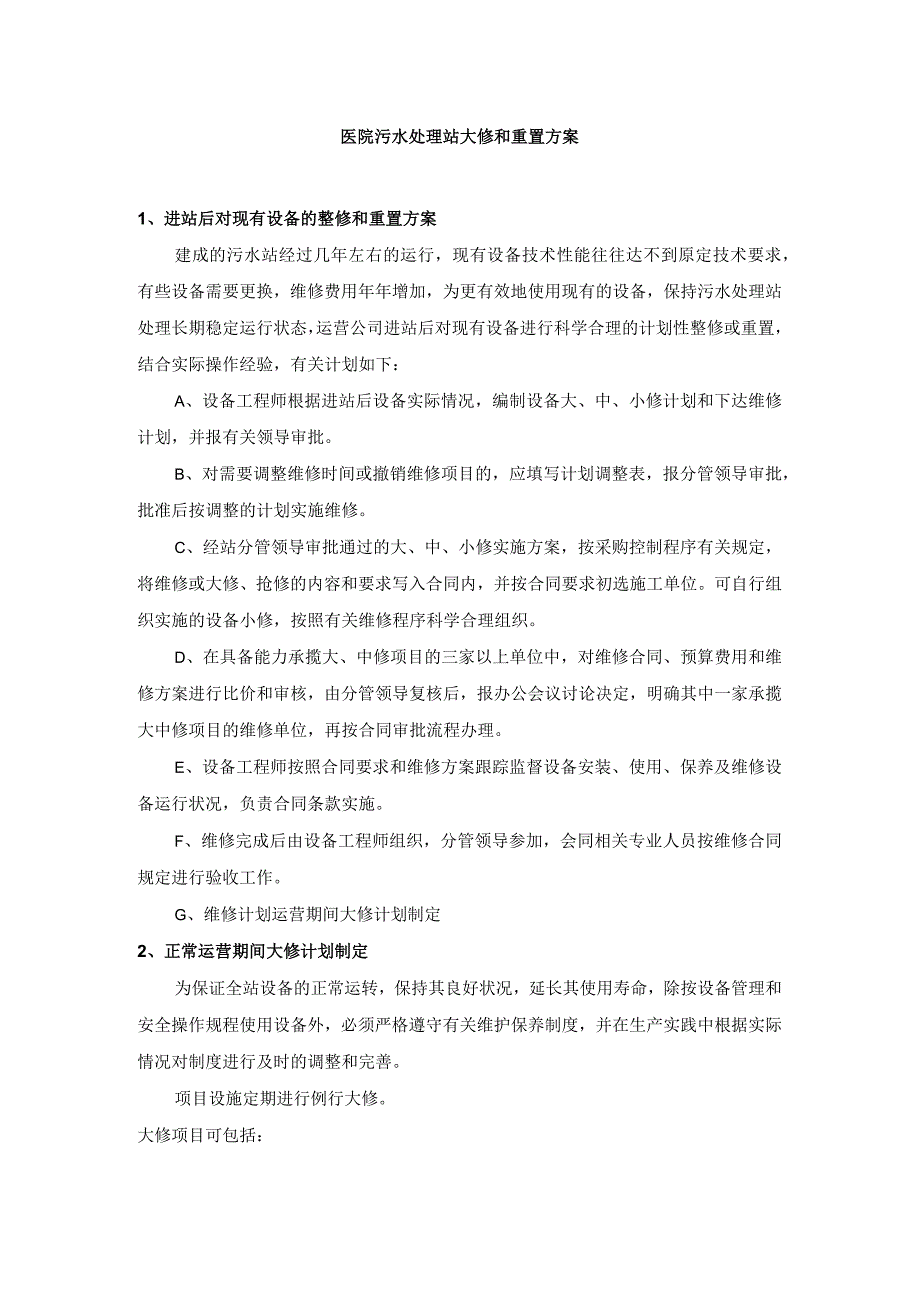

1、医院污水处理站大修和重置方案1、进站后对现有设备的整修和重置方案建成的污水站经过几年左右的运行,现有设备技术性能往往达不到原定技术要求,有些设备需要更换,维修费用年年增加,为更有效地使用现有的设备,保持污水处理站处理长期稳定运行状态,运营公司进站后对现有设备进行科学合理的计划性整修或重置,结合实际操作经验,有关计划如下:A、设备工程师根据进站后设备实际情况,编制设备大、中、小修计划和下达维修计划,并报有关领导审批。B、对需要调整维修时间或撤销维修项目的,应填写计划调整表,报分管领导审批,批准后按调整的计划实施维修。C、经站分管领导审批通过的大、中、小修实施方案,按采购控制程序有关规定,将维修或

2、大修、抢修的内容和要求写入合同内,并按合同要求初选施工单位。可自行组织实施的设备小修,按照有关维修程序科学合理组织。D、在具备能力承揽大、中修项目的三家以上单位中,对维修合同、预算费用和维修方案进行比价和审核,由分管领导复核后,报办公会议讨论决定,明确其中一家承揽大中修项目的维修单位,再按合同审批流程办理。E、设备工程师按照合同要求和维修方案跟踪监督设备安装、使用、保养及维修设备运行状况,负责合同条款实施。F、维修完成后由设备工程师组织,分管领导参加,会同相关专业人员按维修合同规定进行验收工作。G、维修计划运营期间大修计划制定2、正常运营期间大修计划制定为保证全站设备的正常运转,保持其良好状况

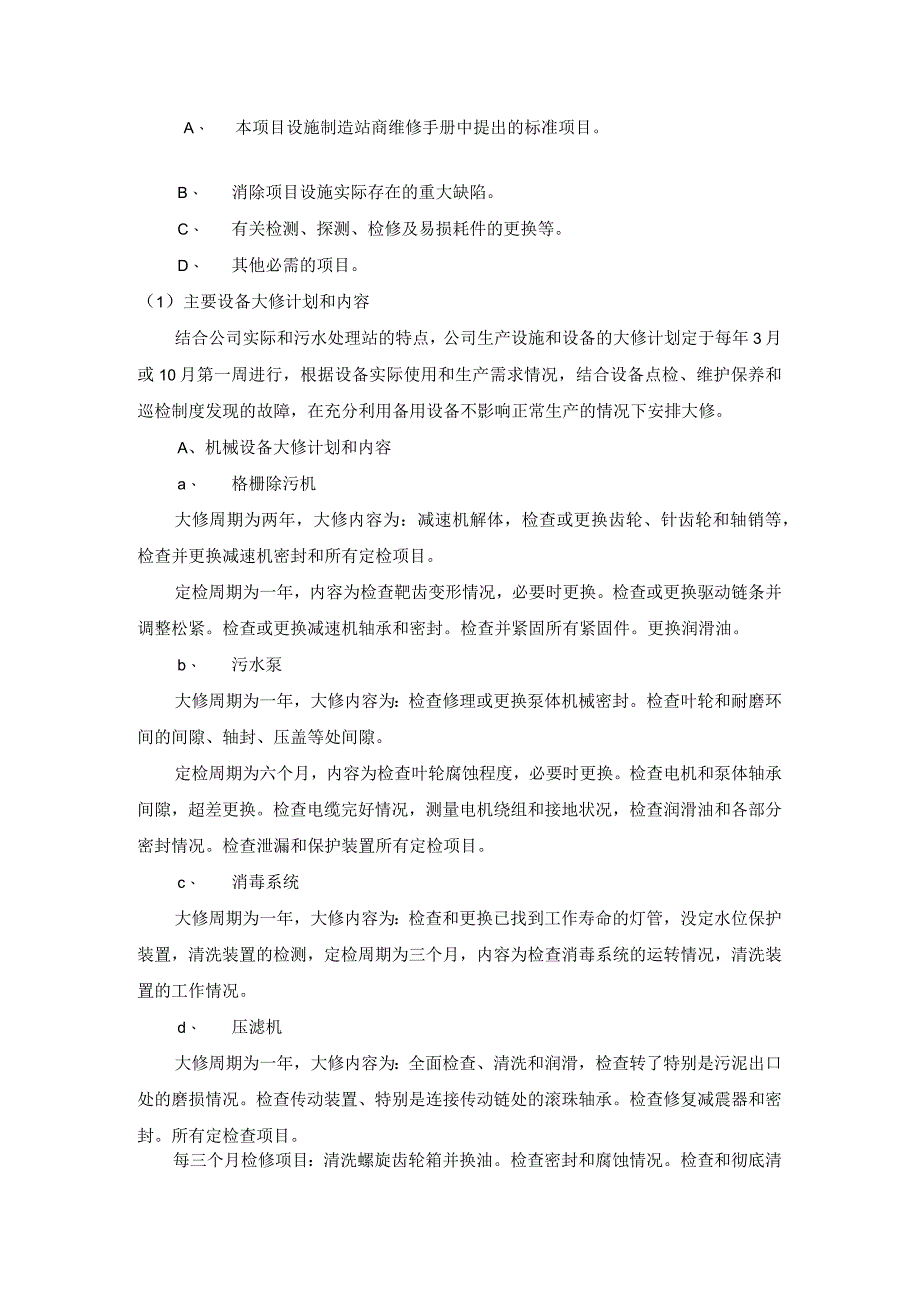

3、,延长其使用寿命,除按设备管理和安全操作规程使用设备外,必须严格遵守有关维护保养制度,并在生产实践中根据实际情况对制度进行及时的调整和完善。项目设施定期进行例行大修。大修项目可包括:A、 本项目设施制造站商维修手册中提出的标准项目。B、 消除项目设施实际存在的重大缺陷。C、 有关检测、探测、检修及易损耗件的更换等。D、 其他必需的项目。(1)主要设备大修计划和内容结合公司实际和污水处理站的特点,公司生产设施和设备的大修计划定于每年3月或10月第一周进行,根据设备实际使用和生产需求情况,结合设备点检、维护保养和巡检制度发现的故障,在充分利用备用设备不影响正常生产的情况下安排大修。A、机械设备大修

4、计划和内容a、 格栅除污机大修周期为两年,大修内容为:减速机解体,检查或更换齿轮、针齿轮和轴销等,检查并更换减速机密封和所有定检项目。定检周期为一年,内容为检查靶齿变形情况,必要时更换。检查或更换驱动链条并调整松紧。检查或更换减速机轴承和密封。检查并紧固所有紧固件。更换润滑油。b、 污水泵大修周期为一年,大修内容为:检查修理或更换泵体机械密封。检查叶轮和耐磨环间的间隙、轴封、压盖等处间隙。定检周期为六个月,内容为检查叶轮腐蚀程度,必要时更换。检查电机和泵体轴承间隙,超差更换。检查电缆完好情况,测量电机绕组和接地状况,检查润滑油和各部分密封情况。检查泄漏和保护装置所有定检项目。c、 消毒系统大修

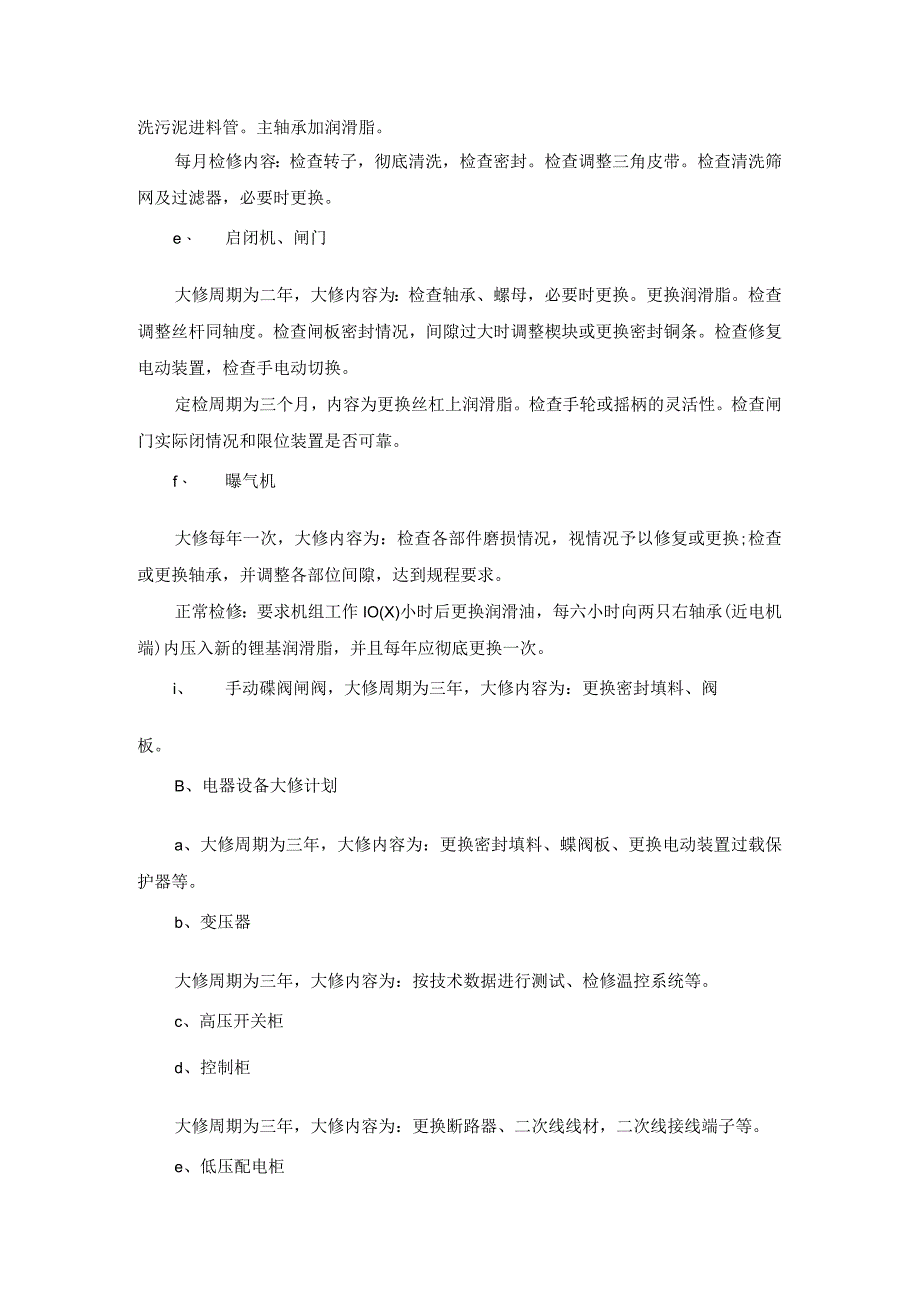

5、周期为一年,大修内容为:检查和更换已找到工作寿命的灯管,没定水位保护装置,清洗装置的检测,定检周期为三个月,内容为检查消毒系统的运转情况,清洗装置的工作情况。d、 压滤机大修周期为一年,大修内容为:全面检查、清洗和润滑,检查转了特别是污泥出口处的磨损情况。检查传动装置、特别是连接传动链处的滚珠轴承。检查修复减震器和密封。所有定检查项目。每三个月检修项目:清洗螺旋齿轮箱并换油。检查密封和腐蚀情况。检查和彻底清洗污泥进料管。主轴承加润滑脂。每月检修内容:检查转子,彻底清洗,检查密封。检查调整三角皮带。检查清洗筛网及过滤器,必要时更换。e、 启闭机、闸门大修周期为二年,大修内容为:检查轴承、螺母,必

6、要时更换。更换润滑脂。检查调整丝杆同轴度。检查闸板密封情况,间隙过大时调整楔块或更换密封铜条。检查修复电动装置,检查手电动切换。定检周期为三个月,内容为更换丝杠上润滑脂。检查手轮或摇柄的灵活性。检查闸门实际闭情况和限位装置是否可靠。f、 曝气机大修每年一次,大修内容为:检查各部件磨损情况,视情况予以修复或更换;检查或更换轴承,并调整各部位间隙,达到规程要求。正常检修:要求机组工作IO(X)小时后更换润滑油,每六小时向两只右轴承(近电机端)内压入新的锂基润滑脂,并且每年应彻底更换一次。i、手动碟阀闸阀,大修周期为三年,大修内容为:更换密封填料、阀板。B、电器设备大修计划a、大修周期为三年,大修内

7、容为:更换密封填料、蝶阀板、更换电动装置过载保护器等。b、变压器大修周期为三年,大修内容为:按技术数据进行测试、检修温控系统等。c、高压开关柜d、控制柜大修周期为三年,大修内容为:更换断路器、二次线线材,二次线接线端子等。e、低压配电柜大修周期为三年,大修内容为:更换断路器、互感器、电流表、电压表、二次线线材,二次线接线端子等。f、直流屏大修周期为二年,大修内容为:更换断路器、互感器、电流表、电压表、转换器等。g、控制箱、柜大修周期为二年,大修内容为:更换全部接触器、检查并更换有问题控制元件,更换二次线线材;更换接头,检查接地,除锈等。(2)大修计划实施程序A、为保证全站设备的正常运转,保持其

8、良状态,延长其使用寿命,除按设备管理和安全操作规程使用设备外,大修必须严格遵守以下程序:a、设备工程师负责编制年度的大修计划,报公司(站)分管领导审批。b、公司(站)审批通过的年度大计划,同时报上级公司资产管理部门。c、对需要调整维修时候或撤销维修项目的,应填写计划调整表,报公司分管领导审批,批准后按调整的计划实施大修。d、设备工程师每月25日前根据大修计划报下月大修实施方案。e、经公司(站)分管领导审批通过的大个实施方案,按采购控制程序的有关规定,将大修、抢修的内容和要求写入合同内,并按合同要求初选施工单位。f、公司(站)在具备能力承揽大修项目的三家以上单位中,对大修合同、预算费用和维修方案

9、等进行比价和审核,由公司分管领导复核后,报公司办公会议讨论决定,明确其中一家为承揽大修项目的维修单位,再按合同审批流程办理。g、设备的大修工作由维修中心、使用单位和设备管理部门共同按计划实施。h、设备工程师按照合同要求和大修方案跟踪监督设备安装、使用、保修及设备运行状况,负责合同条款实施。i、大修完成后由设备工程师组织,分管领导参加,会同相关专业人员按维修合同规定进行验收工作。j、大修计划和竣工资料等记录报综合事务部归档。(3)设备抢修A、当构造物、管道或设备发生突发事故时,生产运行班长应尽快通知设备工程师共同分析原因并及时处理。对无法处理的故障,立即报分管领导,启动应急预案或委托外修。B、抢

10、修委托书由副经理(副站长)下达。C、抢修完成后由副经理(副站长)、设备工程师、生产运行班进行验收。D、抢修完成后竣工资料等记录报综合事务部归档。(4)设备重置在运营管理期内,无论因项目实施的自然磨损和损耗、折旧年限到期、项目公司使用维护不当和或因事故或不可抗力事件损失而需进行的项目设施重置,均应由运营在满足下列条件的情况下,自行承担费用并组织实施:A、 为该等重置所采购的设备应为全新的、符合污水处理站对届时的处理容量和处理标准要求的设施,且不低于原有设备和设施的性能和技术指标。B、 在实施该等重置前,应提前三十日书面向相关主管机构报告拟采购设施的规格、型号、价格、性能等情况,并获得其批准。相关主管机构若无实质反对意见应在接到该等报告后十日内予以批准。C、 重置后,运营公司应对相应的技术文件进行存档并妥善保管。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
