《地下综合管廊工程PPP项目基坑降水与排水施工方案.docx》由会员分享,可在线阅读,更多相关《地下综合管廊工程PPP项目基坑降水与排水施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

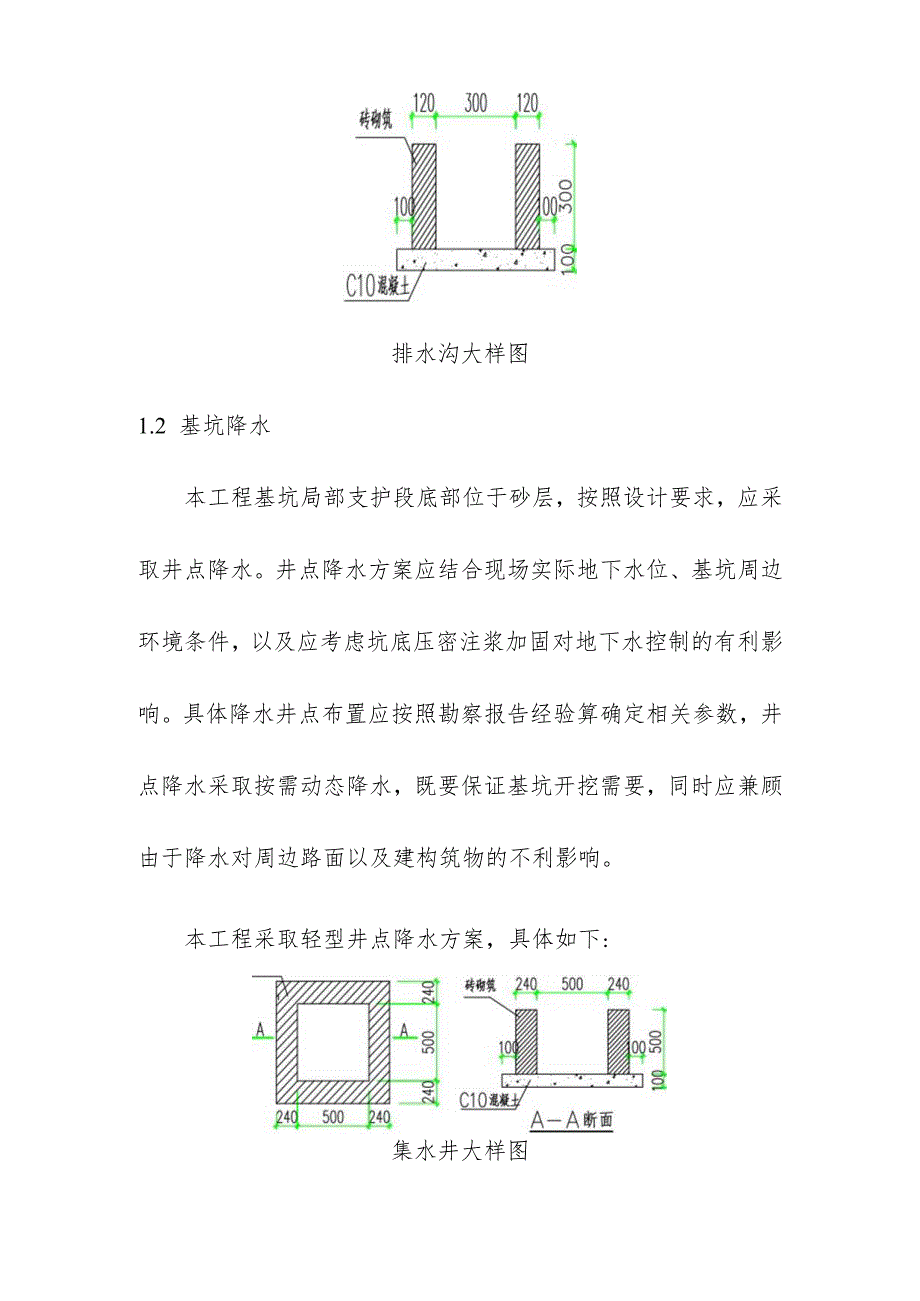

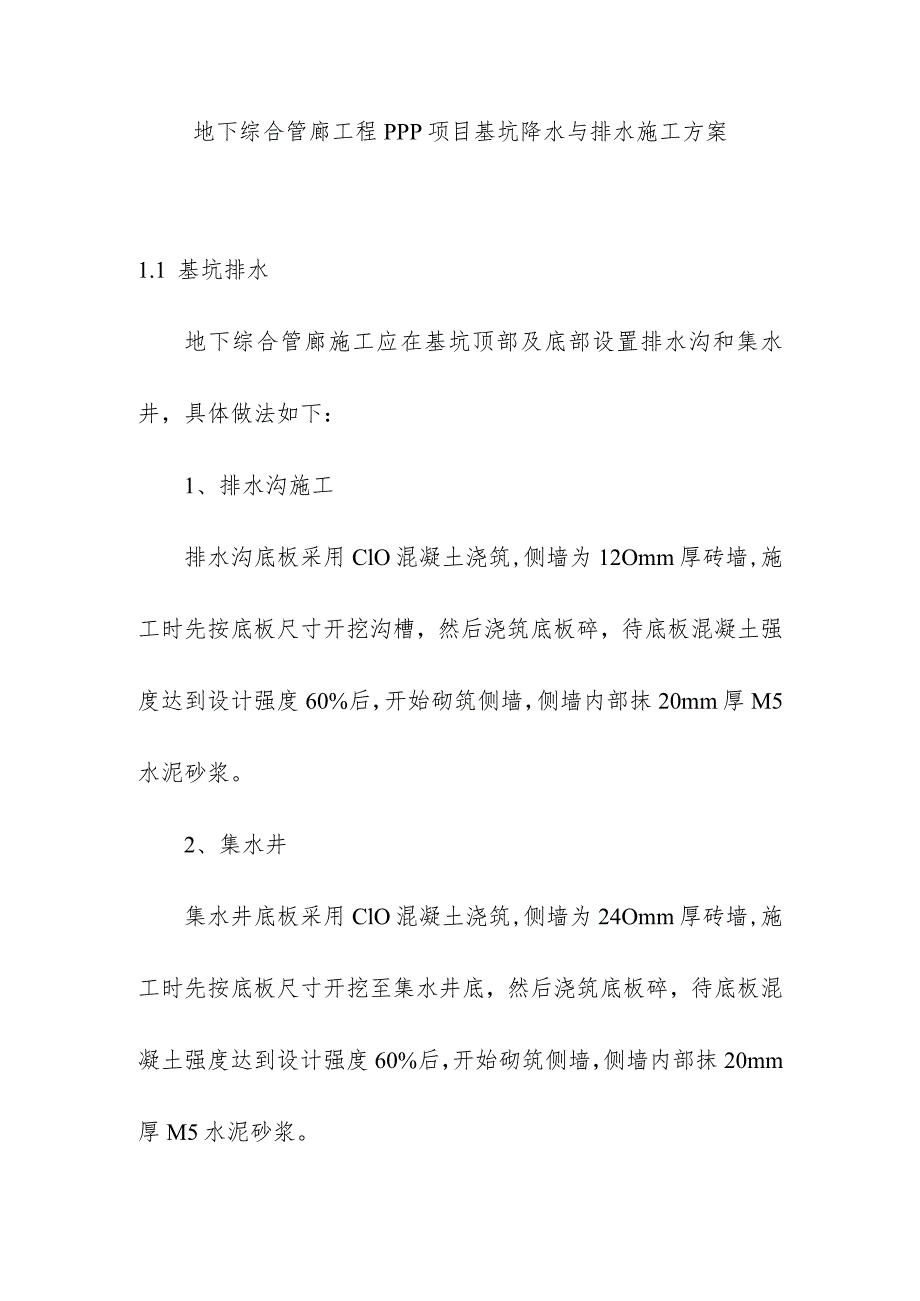

1、地下综合管廊工程PPP项目基坑降水与排水施工方案1.1 基坑排水地下综合管廊施工应在基坑顶部及底部设置排水沟和集水井,具体做法如下:1、排水沟施工排水沟底板采用ClO混凝土浇筑,侧墙为12Omm厚砖墙,施工时先按底板尺寸开挖沟槽,然后浇筑底板碎,待底板混凝土强度达到设计强度60%后,开始砌筑侧墙,侧墙内部抹20mm厚M5水泥砂浆。2、集水井集水井底板采用ClO混凝土浇筑,侧墙为24Omm厚砖墙,施工时先按底板尺寸开挖至集水井底,然后浇筑底板碎,待底板混凝土强度达到设计强度60%后,开始砌筑侧墙,侧墙内部抹20mm厚M5水泥砂浆。排水沟大样图1.2 基坑降水本工程基坑局部支护段底部位于砂层,按照
2、设计要求,应采取井点降水。井点降水方案应结合现场实际地下水位、基坑周边环境条件,以及应考虑坑底压密注浆加固对地下水控制的有利影响。具体降水井点布置应按照勘察报告经验算确定相关参数,井点降水采取按需动态降水,既要保证基坑开挖需要,同时应兼顾由于降水对周边路面以及建构筑物的不利影响。本工程采取轻型井点降水方案,具体如下:集水井大样图1、井点设计为不影响基坑支撑和管廊主体结构施工,轻型井点布置在基坑边两侧,井点管间距lL5m,井管采取外径50mm钢管,钢管下端2m设置过滤孔,外包滤网以防止降水过程中粉细砂堵塞滤孔。井管与集水总管相连接,最后与真空泵连接。整个系统密封,不得漏气。集水总管采用直径l50

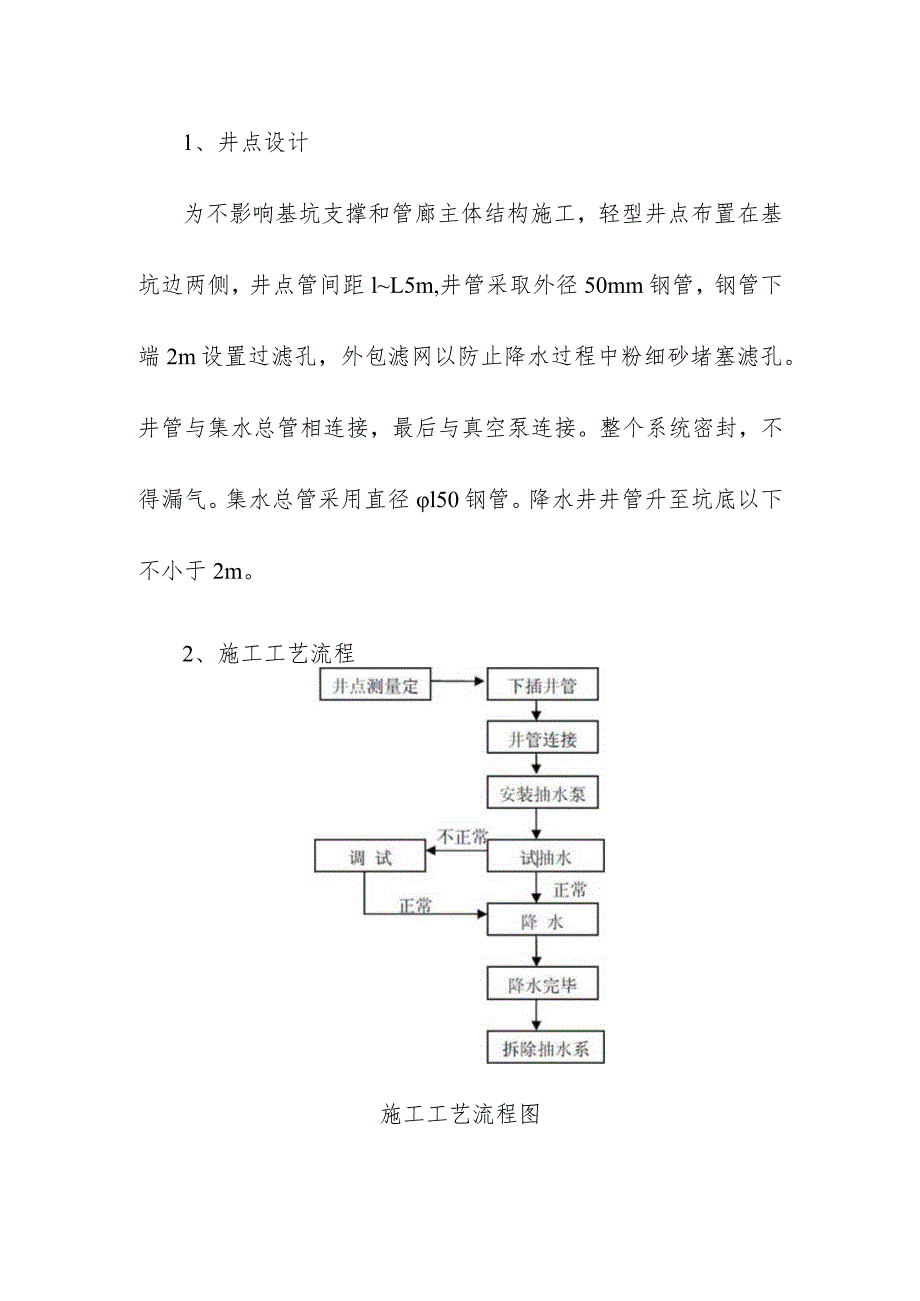

3、钢管。降水井井管升至坑底以下不小于2m。2、施工工艺流程施工工艺流程图3、施工技术要点(1)冲孔时,冲孔孔径不得大于300mm,冲孔深度比滤管深0.5m,且垂直水平管,井点管管距为l1.2m,冲孔冲到底标高后,再将冲水管上提LOm,再冲一遍后成孔(扩大井点滤层用)。(2)井点降水设备进场,在埋设井点管之前,必须逐根检查井点管及集水总管,发现损坏,立即更换,保证滤网完整无缺。井点管埋设之前,用布头或麻丝塞住管口,以免埋设时杂物掉入管内。(3)井孔冲成后,应立即拔出冲管,插入井点管,并在井点管与孔壁之间填砂滤层,以防孔壁塌土。砂宜用粗砂。(4)每根井点管埋设后,应及时检验渗水性能。井点管与孔壁之间
4、填砂滤料时,管口应有泥浆水冒出,或向管内灌水时,能很快下渗方为合格。(5)布设集水总管之前,必须对集水总管进行清洗,并对其它部件进行检查清洗。井点管与集水总管之间用橡胶软管连接,确保其密闭性。(6)井点系统安装完毕后,必须及时试抽,并全面检查管路接头质量、井点出水状况和抽水机械运转情况等,如发现漏气和死井,应立即处理。每套机组所能带动的集水管总长度必须严格按机组功率及试抽后确定。(7)试抽合格后,井点孔口到地面下LOm的深度范围内,用粘性土填塞严密,以防漏气。(8)开始抽水后一般不应停抽,时抽时止,滤网易堵塞,也易抽出土粒,并引起附近建筑物由于土粒流失而沉降开裂。正常排水应是细水长流,出水澄清。(9)为确保水位降至设计标高,在每一栋楼中间均设一个水位监测孔,派人24小时值班监测水位,发现情况及时上报。(10)井点降水施工队应派员24小时值班,定时观测流量及水位降低情况并做好轻型井点降水记录,同时施工人员在井点施工时,亦应做好井点施工记录。
