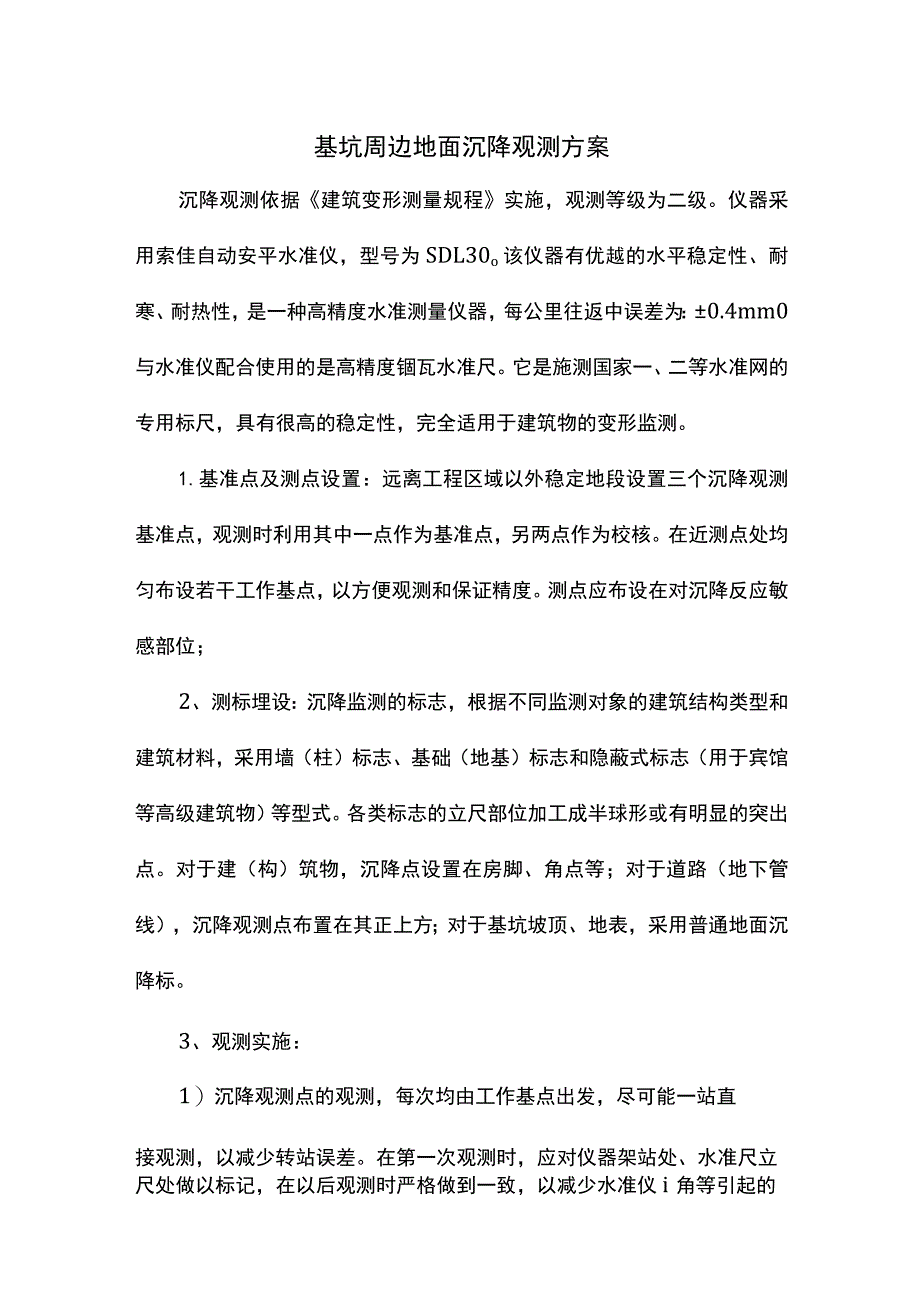

1、基坑周边地面沉降观测方案沉降观测依据建筑变形测量规程实施,观测等级为二级。仪器采用索佳自动安平水准仪,型号为SDL30o该仪器有优越的水平稳定性、耐寒、耐热性,是一种高精度水准测量仪器,每公里往返中误差为:0.4mm0与水准仪配合使用的是高精度锢瓦水准尺。它是施测国家一、二等水准网的专用标尺,具有很高的稳定性,完全适用于建筑物的变形监测。1.基准点及测点设置:远离工程区域以外稳定地段设置三个沉降观测基准点,观测时利用其中一点作为基准点,另两点作为校核。在近测点处均匀布设若干工作基点,以方便观测和保证精度。测点应布设在对沉降反应敏感部位;2、测标埋设:沉降监测的标志,根据不同监测对象的建筑结构类

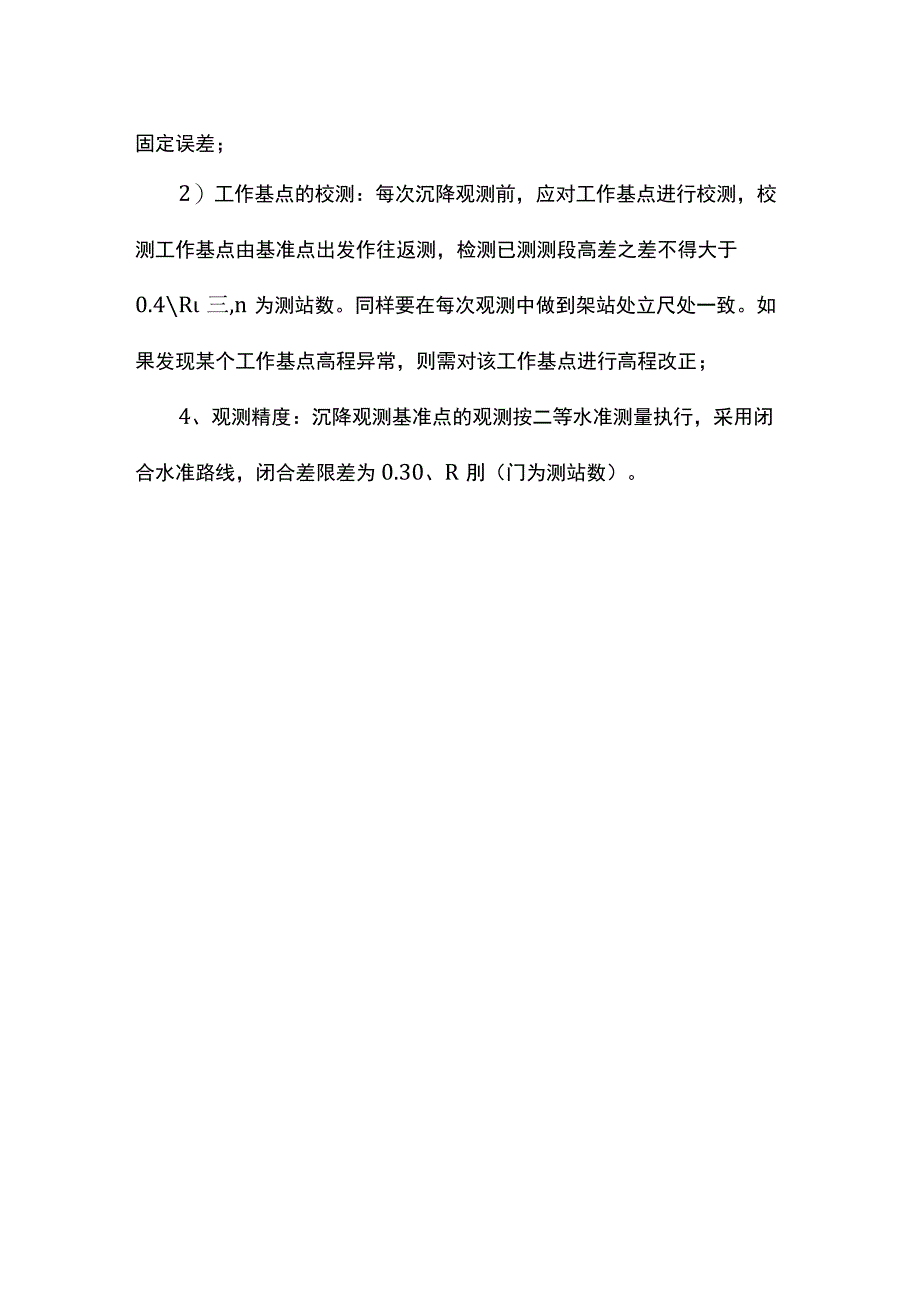

2、型和建筑材料,采用墙(柱)标志、基础(地基)标志和隐蔽式标志(用于宾馆等高级建筑物)等型式。各类标志的立尺部位加工成半球形或有明显的突出点。对于建(构)筑物,沉降点设置在房脚、角点等;对于道路(地下管线),沉降观测点布置在其正上方;对于基坑坡顶、地表,采用普通地面沉降标。3、观测实施:1)沉降观测点的观测,每次均由工作基点出发,尽可能一站直接观测,以减少转站误差。在第一次观测时,应对仪器架站处、水准尺立尺处做以标记,在以后观测时严格做到一致,以减少水准仪i角等引起的固定误差;2)工作基点的校测:每次沉降观测前,应对工作基点进行校测,校测工作基点由基准点出发作往返测,检测已测测段高差之差不得大于0.4R三,n为测站数。同样要在每次观测中做到架站处立尺处一致。如果发现某个工作基点高程异常,则需对该工作基点进行高程改正;4、观测精度:沉降观测基准点的观测按二等水准测量执行,采用闭合水准路线,闭合差限差为0.30、R刖(门为测站数)。
