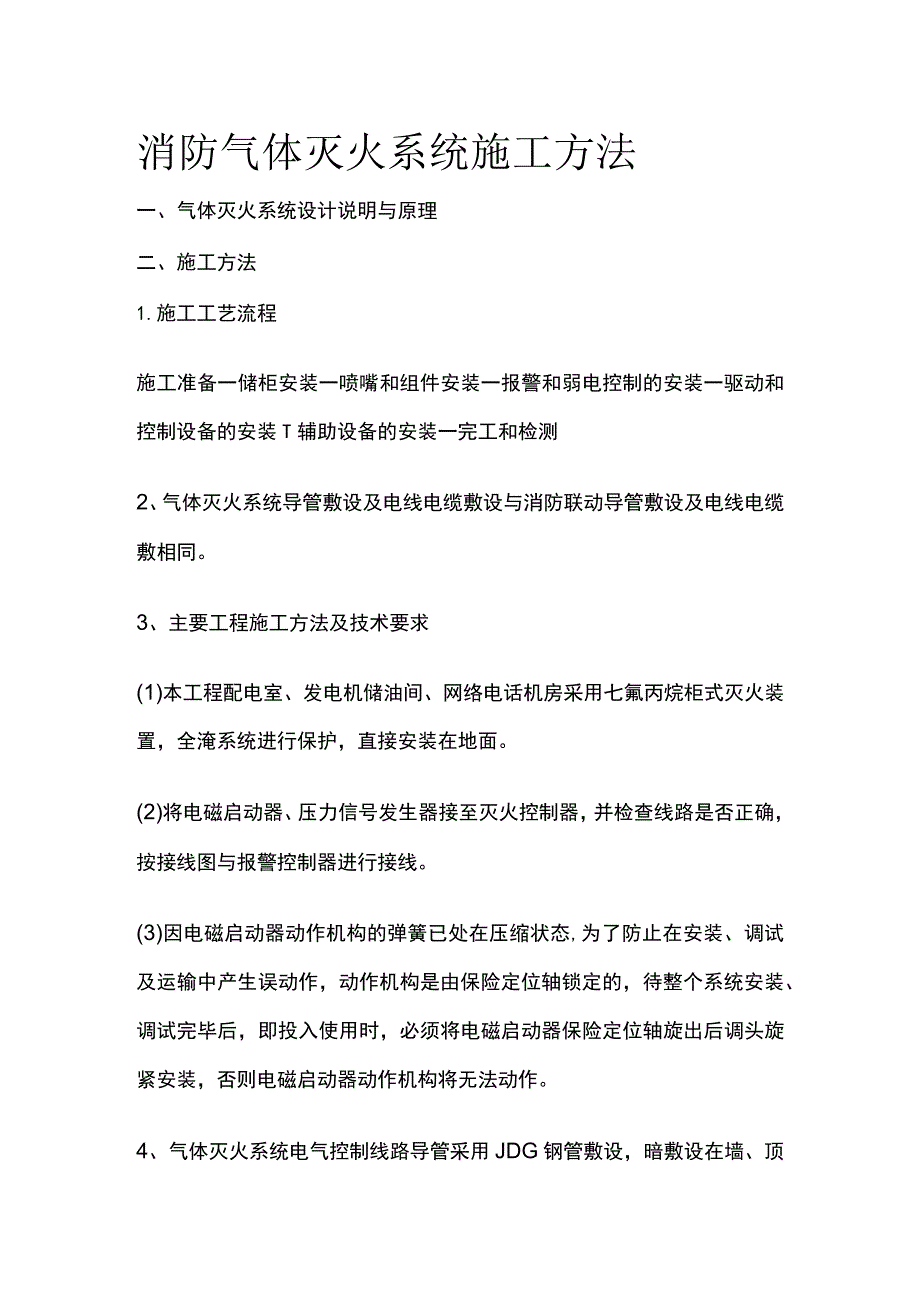

1、消防气体灭火系统施工方法一、气体灭火系统设计说明与原理二、施工方法1.施工工艺流程施工准备一储柜安装一喷嘴和组件安装一报警和弱电控制的安装一驱动和控制设备的安装T辅助设备的安装一完工和检测2、气体灭火系统导管敷设及电线电缆敷设与消防联动导管敷设及电线电缆敷相同。3、主要工程施工方法及技术要求(1)本工程配电室、发电机储油间、网络电话机房采用七氟丙烷柜式灭火装置,全淹系统进行保护,直接安装在地面。(2)将电磁启动器、压力信号发生器接至灭火控制器,并检查线路是否正确,按接线图与报警控制器进行接线。(3)因电磁启动器动作机构的弹簧已处在压缩状态,为了防止在安装、调试及运输中产生误动作,动作机构是由保

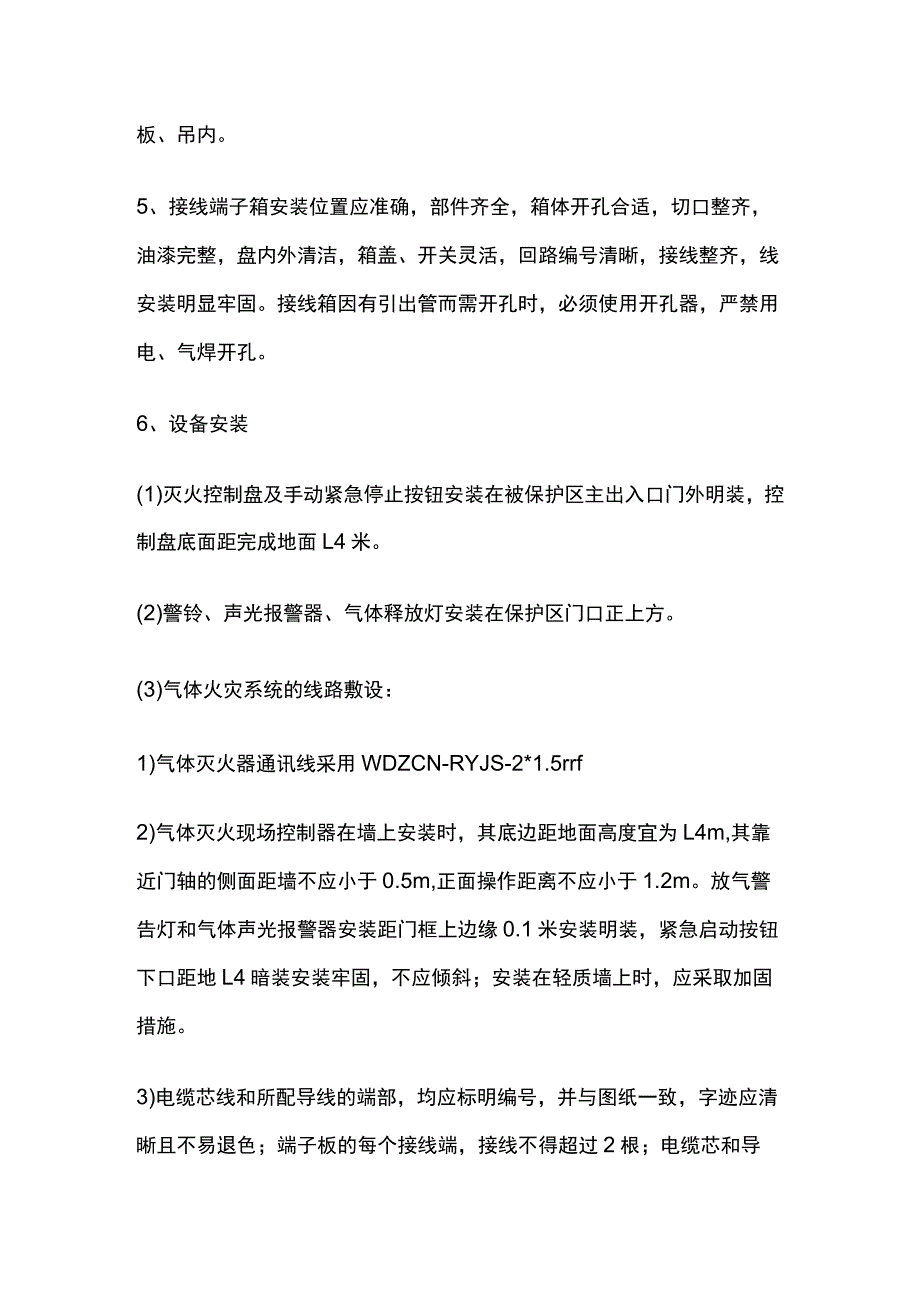

2、险定位轴锁定的,待整个系统安装、调试完毕后,即投入使用时,必须将电磁启动器保险定位轴旋出后调头旋紧安装,否则电磁启动器动作机构将无法动作。4、气体灭火系统电气控制线路导管采用JDG钢管敷设,暗敷设在墙、顶板、吊内。5、接线端子箱安装位置应准确,部件齐全,箱体开孔合适,切口整齐,油漆完整,盘内外清洁,箱盖、开关灵活,回路编号清晰,接线整齐,线安装明显牢固。接线箱因有引出管而需开孔时,必须使用开孔器,严禁用电、气焊开孔。6、设备安装(1)灭火控制盘及手动紧急停止按钮安装在被保护区主出入口门外明装,控制盘底面距完成地面L4米。(2)警铃、声光报警器、气体释放灯安装在保护区门口正上方。(3)气体火灾系

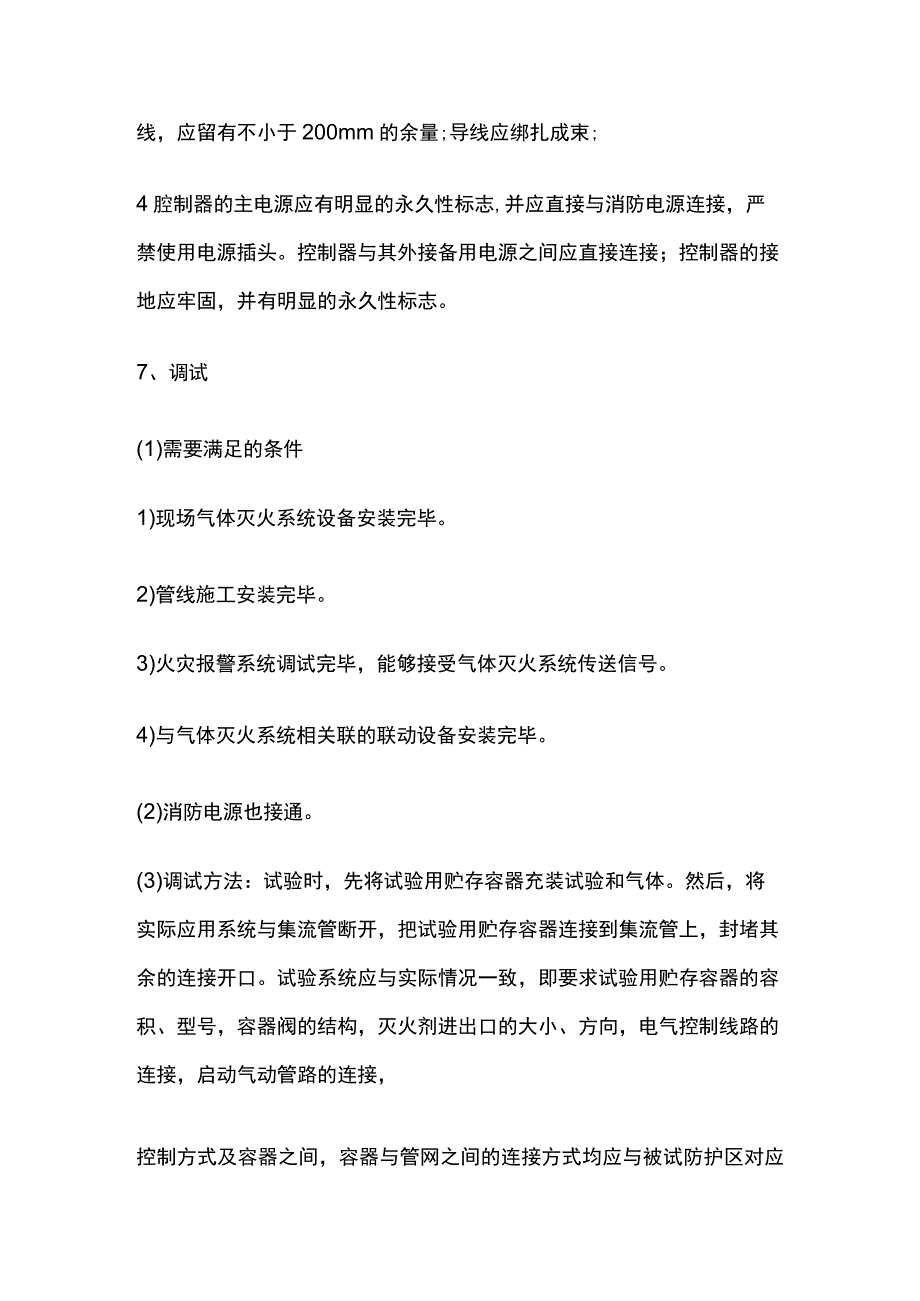

3、统的线路敷设:1)气体灭火器通讯线采用WDZCN-RYJS-2*1.5rrf2)气体灭火现场控制器在墙上安装时,其底边距地面高度宜为L4m,其靠近门轴的侧面距墙不应小于0.5m,正面操作距离不应小于1.2m。放气警告灯和气体声光报警器安装距门框上边缘0.1米安装明装,紧急启动按钮下口距地L4暗装安装牢固,不应倾斜;安装在轻质墙上时,应采取加固措施。3)电缆芯线和所配导线的端部,均应标明编号,并与图纸一致,字迹应清晰且不易退色;端子板的每个接线端,接线不得超过2根;电缆芯和导线,应留有不小于200mm的余量;导线应绑扎成束;4腔制器的主电源应有明显的永久性标志,并应直接与消防电源连接,严禁使用电

4、源插头。控制器与其外接备用电源之间应直接连接;控制器的接地应牢固,并有明显的永久性标志。7、调试(1)需要满足的条件1)现场气体灭火系统设备安装完毕。2)管线施工安装完毕。3)火灾报警系统调试完毕,能够接受气体灭火系统传送信号。4)与气体灭火系统相关联的联动设备安装完毕。(2)消防电源也接通。(3)调试方法:试验时,先将试验用贮存容器充装试验和气体。然后,将实际应用系统与集流管断开,把试验用贮存容器连接到集流管上,封堵其余的连接开口。试验系统应与实际情况一致,即要求试验用贮存容器的容积、型号,容器阀的结构,灭火剂进出口的大小、方向,电气控制线路的连接,启动气动管路的连接,控制方式及容器之间,容

5、器与管网之间的连接方式均应与被试防护区对应的灭火系统的实际情况一致。试验用贮存容器连接就位后,应牢固固定;并检查选择阀是否均处于关闭状态;检查驱动装置上的阀门安全销是否已拆除,气动管路与驱动装置是否连接可靠。1)调试要求:模拟喷气试验是对灭火系统及与之联动的其他系统的功能试验。它要求试验能达到下列要求:试验气体能准确地喷入被试验的防护区内,有应能从每个喷嘴中喷出。检验试验气体是否从喷嘴中喷出,可采用易吹落的防尘罩或纸套装在每个喷嘴上进行观察。每个容器阀、选择阀都能准备动作。防火阀、排烟阀、开口部自动阀销装置工作正常。送排风机械、空调机等装置准确停止工作。火灾声,光报警信号,喷射表示床,控告制器

6、上的动作指示灯动作、显示正常。延时装置,紧急启、停按钮动作正确。贮瓶间内的试验设备和对应防护区的灭火剂输送管道无明显晃动和机械性损坏。固定支、吊架及喷嘴无松动脱落。2)备用灭火剂贮存容器的切换操作试验试验目的:气体灭火系统备用灭火系统的设置条件,备用量灭火剂贮存容器的规格、大小,本试验的主要是检验系统是否安装正确,切换使用的操作装置是否能如期动作,以保证备用贮存容器能发挥预期的作用。控制方式:备用灭火剂贮存容器的切换操作试验宜采用自动方式。但由于在主、备用系统之间有时可能存在只能手动的环节,在试验时可采用手动方式操作。试验方法和要求:操作试验时,应采用一个与被试备用系统中贮存容器的型号、规格、大小一样的贮存容器,充装相同压力的试验气体,并连接到集流管上,断开实际备用贮存容器。其连接控制方式应当与实际系统的方式一致。此后,即可对灭火系统施加备用灭火系统启动指令进行自动启动操作试验;或对需手动部位,先手动操作完成后,再自动启动贮存容器。切换操作试验除应达到上述模拟喷射试验的结果外,尚应使试验气体不进入主用系统中,切换装置或阀门动作准确、灵活。在模拟喷气试验和备用灭火剂贮存容器切换操作试验等调试试验合格后,应将灭火系统及其联动系统恢复到正常工作状态,并可靠地连接、固定就位。
