市政工程雨季施工组织设计.docx

上传人:p** 文档编号:492110 上传时间:2023-09-19 格式:DOCX 页数:19 大小:25.21KB
下载 相关 举报

市政工程雨季施工组织设计.docx_第1页
第1页 / 共19页

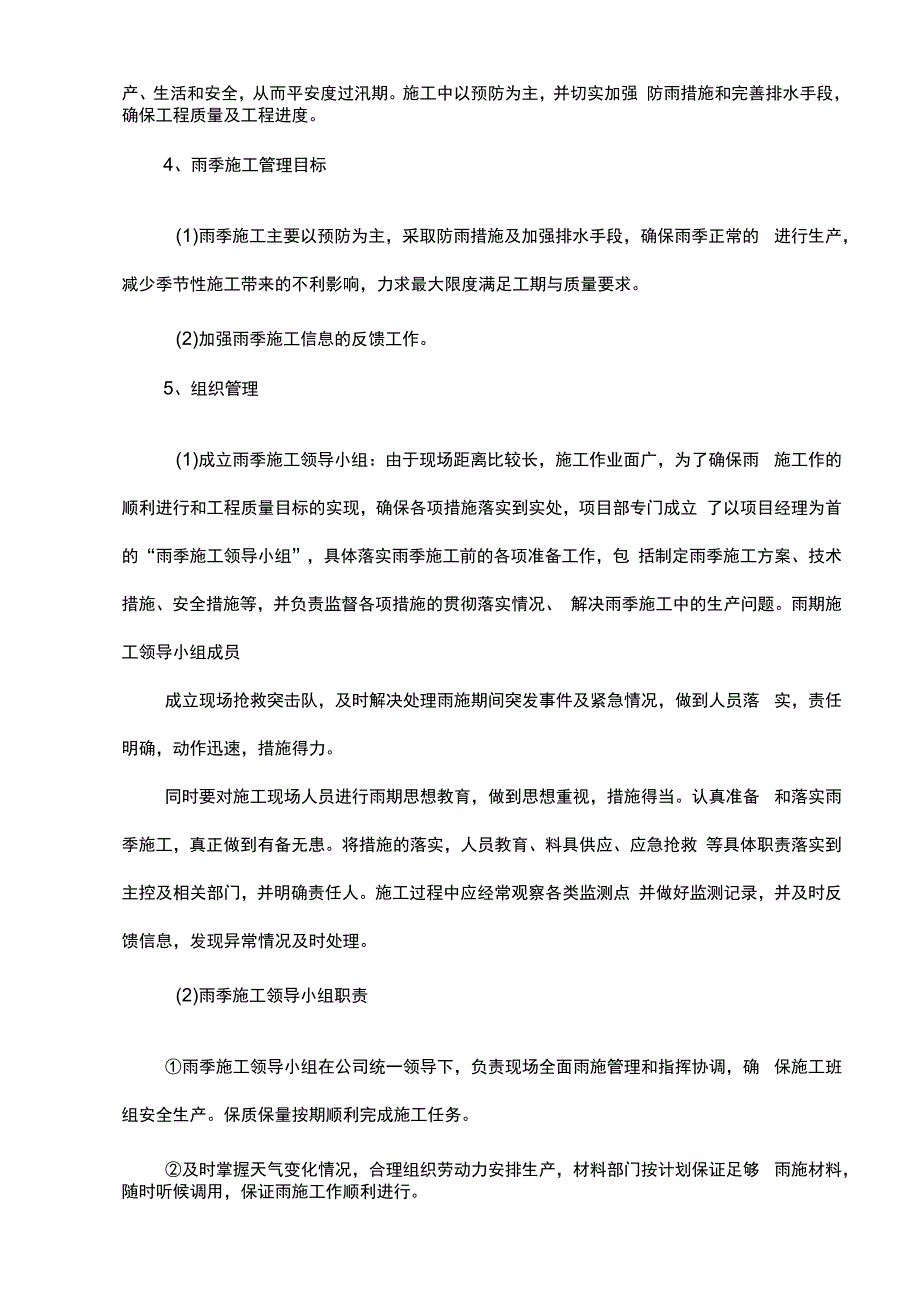

市政工程雨季施工组织设计.docx_第2页
第2页 / 共19页

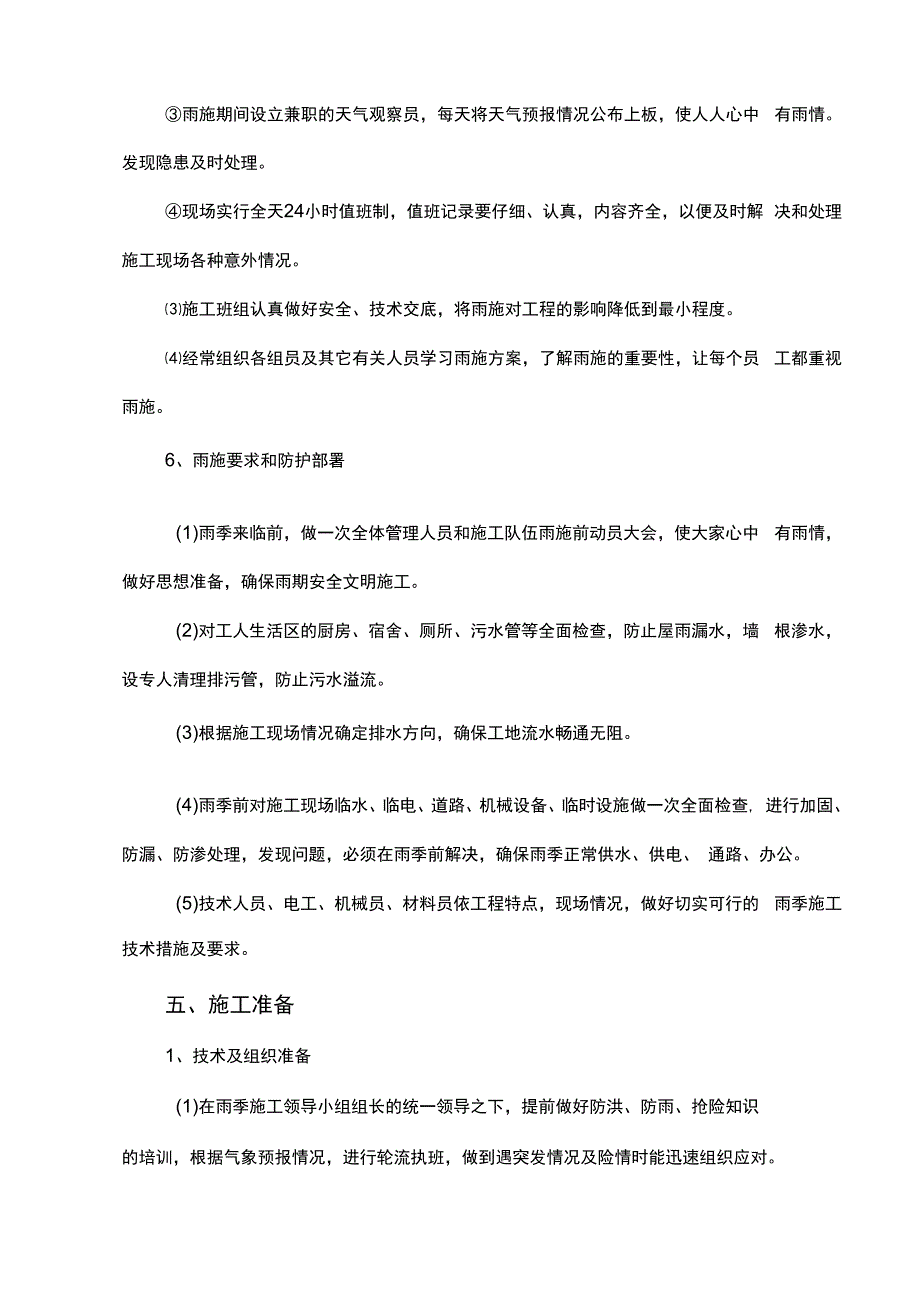

市政工程雨季施工组织设计.docx_第3页
第3页 / 共19页
市政工程雨季施工组织设计.docx_第4页
第4页 / 共19页
市政工程雨季施工组织设计.docx_第5页
第5页 / 共19页
市政工程雨季施工组织设计.docx_第6页
第6页 / 共19页
市政工程雨季施工组织设计.docx_第7页
第7页 / 共19页
市政工程雨季施工组织设计.docx_第8页
第8页 / 共19页
市政工程雨季施工组织设计.docx_第9页
第9页 / 共19页
市政工程雨季施工组织设计.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《市政工程雨季施工组织设计.docx》由会员分享,可在线阅读,更多相关《市政工程雨季施工组织设计.docx(19页珍藏版)》请在第壹文秘上搜索。

1、市政工程雨季施工组织设计一、工程概况雨季即将来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工 安全,项目部特制定雨季施工安全技术方案给予指导施工。二、编制依据1、工程施工图。2、实施性施工组织设计。3、气象水文及现场情况。4、施工现场的实际施工情况。三、雨期施工项目及分部分项一览表根据总体施工进度计划针对现实状况,在雨季施工施工的项目主要有以下几项,见下表:序号分部分项工程备注1道路工程(灰土路基、基层、沥青面层、人行道工程)2排水工程(收水井及新增管道、暗沟清淤工程)3涵洞工程(模板、钢筋、混凝土工程)四、施工部署1、雨季施工期限:根据历年雨量分布特点,传统雨季在69月,降水期

2、主要集中 在7月中旬至8月份。雨季的特点为:降水集中,降水量较大,局部地区可能出现洪涝, 空气湿度大,同时气温较高,还常常伴有雷击,且多发生在下午13时左右或晚间。2、该工程合同开工日期定于5月1日,竣工日期9月30日,本工程不可避免的 需要在雨季施工,其中管道挖沟槽、灰土路基施工时遇到雨季天气对工程最为不利,严 重时将影响工程进度。3、由于雨季气候不稳定,为防患于未然,做到未雨绸缪,结合现场实际情况,须 制定切实可行的雨季施工方案,提前作好各种准备工作,包括防风、防雨、防电、防汛 和保证正常的生产、生活和安全,从而平安度过汛期。施工中以预防为主,并切实加强 防雨措施和完善排水手段,确保工程质

3、量及工程进度。4、雨季施工管理目标(1)雨季施工主要以预防为主,采取防雨措施及加强排水手段,确保雨季正常的 进行生产,减少季节性施工带来的不利影响,力求最大限度满足工期与质量要求。(2)加强雨季施工信息的反馈工作。5、组织管理(1)成立雨季施工领导小组:由于现场距离比较长,施工作业面广,为了确保雨 施工作的顺利进行和工程质量目标的实现,确保各项措施落实到实处,项目部专门成立 了以项目经理为首的“雨季施工领导小组”,具体落实雨季施工前的各项准备工作,包 括制定雨季施工方案、技术措施、安全措施等,并负责监督各项措施的贯彻落实情况、 解决雨季施工中的生产问题。雨期施工领导小组成员成立现场抢救突击队,

4、及时解决处理雨施期间突发事件及紧急情况,做到人员落 实,责任明确,动作迅速,措施得力。同时要对施工现场人员进行雨期思想教育,做到思想重视,措施得当。认真准备 和落实雨季施工,真正做到有备无患。将措施的落实,人员教育、料具供应、应急抢救 等具体职责落实到主控及相关部门,并明确责任人。施工过程中应经常观察各类监测点 并做好监测记录,并及时反馈信息,发现异常情况及时处理。(2)雨季施工领导小组职责雨季施工领导小组在公司统一领导下,负责现场全面雨施管理和指挥协调,确 保施工班组安全生产。保质保量按期顺利完成施工任务。及时掌握天气变化情况,合理组织劳动力安排生产,材料部门按计划保证足够 雨施材料,随时听

5、候调用,保证雨施工作顺利进行。雨施期间设立兼职的天气观察员,每天将天气预报情况公布上板,使人人心中 有雨情。发现隐患及时处理。现场实行全天24小时值班制,值班记录要仔细、认真,内容齐全,以便及时解 决和处理施工现场各种意外情况。施工班组认真做好安全、技术交底,将雨施对工程的影响降低到最小程度。经常组织各组员及其它有关人员学习雨施方案,了解雨施的重要性,让每个员 工都重视雨施。6、雨施要求和防护部署(1)雨季来临前,做一次全体管理人员和施工队伍雨施前动员大会,使大家心中 有雨情,做好思想准备,确保雨期安全文明施工。(2)对工人生活区的厨房、宿舍、厕所、污水管等全面检查,防止屋雨漏水,墙 根渗水,

6、设专人清理排污管,防止污水溢流。(3)根据施工现场情况确定排水方向,确保工地流水畅通无阻。(4)雨季前对施工现场临水、临电、道路、机械设备、临时设施做一次全面检查, 进行加固、防漏、防渗处理,发现问题,必须在雨季前解决,确保雨季正常供水、供电、 通路、办公。(5)技术人员、电工、机械员、材料员依工程特点,现场情况,做好切实可行的 雨季施工技术措施及要求。五、施工准备1、技术及组织准备(1)在雨季施工领导小组组长的统一领导之下,提前做好防洪、防雨、抢险知识的培训,根据气象预报情况,进行轮流执班,做到遇突发情况及险情时能迅速组织应对。(2)制定雨季施工计划,雨季施工前,项目部认真组织有关人员分析雨

7、季期间的 施工任务,雨季施工期间在工期安排时应对雨天的影响进行充分考虑,根据雨季施工项 目编制雨季施工措施。(3)夜间值班人员做好值班记录,同时要设置天气预报员,负责收听和发布天气 情况,用黑板及时进行公布,中、大雨期间停止一切室外作业。(4)组织相关人员对施工现场的准备工作进行一次全面的检查,包括临时设施、 临时用电、临时用水、排水、机械设备、临时导行路等,检查施工现场及生产生活基地 的排水设施,疏通各种排水管道,清理雨水排水口,保证雨天排水通畅无阻。2、现场准备(1)在料场外围1米范围以外沿现场地势分两个方向修筑宽30Omm、深30Omm 的明沟排水,排水明沟按3%的坡度设置保证水流畅通,

8、不积水。排水明沟末端位置埋 设200PVC管与新建临时井或原有路面雨水井连通,地表水丰富或遇雨天时雨水可直 接排放至市政管网;(2)涵洞基坑顶四周(在安全防护栏杆内侧)用袋装土设置高300mm、宽50Omm 的挡水围堰;沟槽边坡用塑料布覆盖;另外基坑开挖时须在沟槽外两侧筑小土堤截水, 遇雨天时用抽水机将汇聚的雨水排走。(3)为防止路面雨水排放灌入花坛处理基坑内,须把雨水集中排放到原有道路两 侧的雨水管道内。3、现场临时设施准备临时设施包括办公室、工人宿舍、材料库房等,临时设施搭设时全面考虑防水、 防潮问题。在雨季施工中,对各种临时设施的屋面、地面、门窗等部位要全面检查看是 否符合防水、防潮的要

9、求,对不符合要求的部位要重新处理。4、雨施材料准备(1)材料部门按材料计划组织落实材料进场,属雨施防护材料必须在6月中旬全 部进场,雨施防护机具材料必须专用,禁止挪用。(2)防汛配置配备防汛应急照明,如可充电工作灯、电筒等。配置安全带、安全绳等。备足有效的消防灭火器材,以防机电事故诱发火灾。编织袋和草袋劳动力配备:全部参建职工、民工,共60人。5、施工安排(1)施工作业时一定要注意天气情况,适时更改施工部位与施工时间。(2)项目部每天收听天气预报,使本工程施工时能早作准备,沟槽开挖、雨污水 管道安装及路床土方施工尽可能避免下雨天。(3)施工时如遇下雨,迅速组织有关人员对成品进行防雨保护,做好防

10、汛措施。六、主要分部分项的雨季施工措施1、一般要求(1)进入雨季,提前做好雨季施工中所需各种材料、设备的储备工作。根据施工 特点,按该方案组织实施,定期检查执行情况。(2)施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施 工现场负责人员,以便及时采取应急措施。灰土路基,管道施工、混凝土浇注等更要事 先了解天气预报,确保作业安全和保证混凝土质量。(3)施工道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于03%, 雨季来临前主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证雨天循环畅通。(4)对不适宜雨季施工的工程要提前或暂缓安排,路基工程、基础工程、混凝土 工程等雨季

11、不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。(5)根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配, 组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加 快施工进度。(6)现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施, 施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。(7)配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏 电或设备事故。(8)所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工 期间应加强教育和监督检查。(9)施工人员要注意防滑、防触电,加强自我保护,确

12、保安全生产。(10)各单项工程施工现场要组织防汛小组,遇有汛情及时、有组织地进行防汛。(H)雨施期间,做好计划工作,采用集中工力,分段突击的方法,不大开大挖, 避免开槽面过长。(12)管道沟槽开挖应随挖随安装,及时回填压实,弃土的堆放应离沟槽边2米 以上,以免下雨造成塌方。在沟槽见底后,及时进行下道工序,否则,槽底宜暂留20 厘米不挖,作为保护层。被雨水浸泡的沟槽,应将浸泡后的底层土挖除(不少于15厘米) 再换填砂石。垫层施工应紧跟开槽清底之后,避免因下步工序不及时而使槽底受到雨水 浸泡。(13)砂浆受水浸泡时,弃而不用。雨期施工,刚砌好的砌体遇雨时,砌体上面 应采取覆盖措施,防止冲刷灰缝。暂

13、时不接支线的预留管口,及时砌死抹严。(14)配合管道铺设,及时砌筑检查井和连接井,已安装的管道验收后应及时回填土。沟槽回填土随填随夯,确保当日成活。被水淋湿的土必须先测试土壤含水量,含 水量超标的土不许回填。(15)沥青混凝土路面施工应在天气晴朗的日子施工,如果路面施工过程中,突 遇雨水应采取用塑料布覆盖等防雨措施,确保沥青混凝土施工质量不受影响。2、测量工程雨期措施雨季空气潮湿,在雨季进行施工测量精度,应注意以下几点:(1)尽量避免雨中进行测量作业,如确需在雨中进行测量作业时,应打伞遮仪器 主机及棱镜等,避免雨淋。(2)雨季测量作业完毕应先将仪器表面水汽擦干,然后放置阴凉处或用电吹风吹 干才

14、可放入仪器箱内,才不致造成水汽进入仪器内部导致仪器失准现象。(3)夏季空气潮湿,最好备有防潮箱,以利每次仪器使用完毕后,将主机体及光 电配件放入,以防湿气浸入。(4)在进行二等水准测量等精密测量作业时,应避开地面蒸汽大的时间段,减少 地面蒸汽引起的视线误差。(5)作业前测定外界温度,钢尺量距时进行温差改正。(6)雨后重新放线,不能为抢进度而利用墨迹模糊的线而造成墙位置的偏移。3、道路路基、基层、面层和人行道面层工程雨期措施本施工段有填方有挖方,路基土的含水率(湿度)控制在10-13%,为减少因雨水 原因导致土层含水率过高,路基根据设计采用灰土路基方案。路床上四周做挡水坡,高30cm,宽50cm

15、,下雨时出现内排水,路床内沿人行道 边线挖300*200排水沟并在绿化带内100米设置一集水坑,尺寸(3米*3米*1.5米), 并做安全维护措施,保证基坑内雨水能够及时的排除。路床回填段尽量不安排在雨季, 在施工时应适当缩小工作面,土方采用随运、随填、随压实的方法,尽量做到当天施工, 当天成活。如遇特殊情况时,不要全面铺开,防止雨水泡槽。严禁在雨中或雨后进行非渗水土填料的填筑施工,雨后路基面须经晾干处理后方可进行下步工序的施工。填土施工中遇 雨,要立即用机械摊平排压并做出横坡,或将土堆成大堆,存于高处,以免雨水浸泡。当施工面上,存在积水时,严禁运输机械在此施工面上行驶,以免增加施工排水、 晒干的困难,如已成为泥泞土,可用推土机推到场地的一侧,使地面露出较干的土层, 以便机械继续施工。对缘石工程和人行道面层工程要准备塑料布,遇降雨要及时对在建工程和材料进 行覆盖,防止雨水冲刷引起质量问题。4、沥青混凝土面层雨期施工沥青混凝土面层施工,由于沥青混凝土铺设温度高,施工人员要有防暑措施,如 遇下雨,使用油毡覆盖施工中的沥青混凝土,防止由于雨水冲泡引起急速降温,影响路 面质量。(1)透层、封层的施工透层位于封层的下面,二者的作业面均是上基层顶面,一般二者结合起来施工。本项目施工图纸中注明封层厚度为05cm,其实应该将透层与封

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
