某食品加工车间工程施工组织设计.docx

上传人:p** 文档编号:492679 上传时间:2023-09-19 格式:DOCX 页数:21 大小:75.83KB
下载 相关 举报
某食品加工车间工程施工组织设计.docx_第1页
第1页 / 共21页
某食品加工车间工程施工组织设计.docx_第2页
第2页 / 共21页
某食品加工车间工程施工组织设计.docx_第3页
第3页 / 共21页
某食品加工车间工程施工组织设计.docx_第4页
第4页 / 共21页
某食品加工车间工程施工组织设计.docx_第5页
第5页 / 共21页
某食品加工车间工程施工组织设计.docx_第6页
第6页 / 共21页
某食品加工车间工程施工组织设计.docx_第7页
第7页 / 共21页
某食品加工车间工程施工组织设计.docx_第8页
第8页 / 共21页
某食品加工车间工程施工组织设计.docx_第9页
第9页 / 共21页
某食品加工车间工程施工组织设计.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某食品加工车间工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《某食品加工车间工程施工组织设计.docx(21页珍藏版)》请在第壹文秘上搜索。

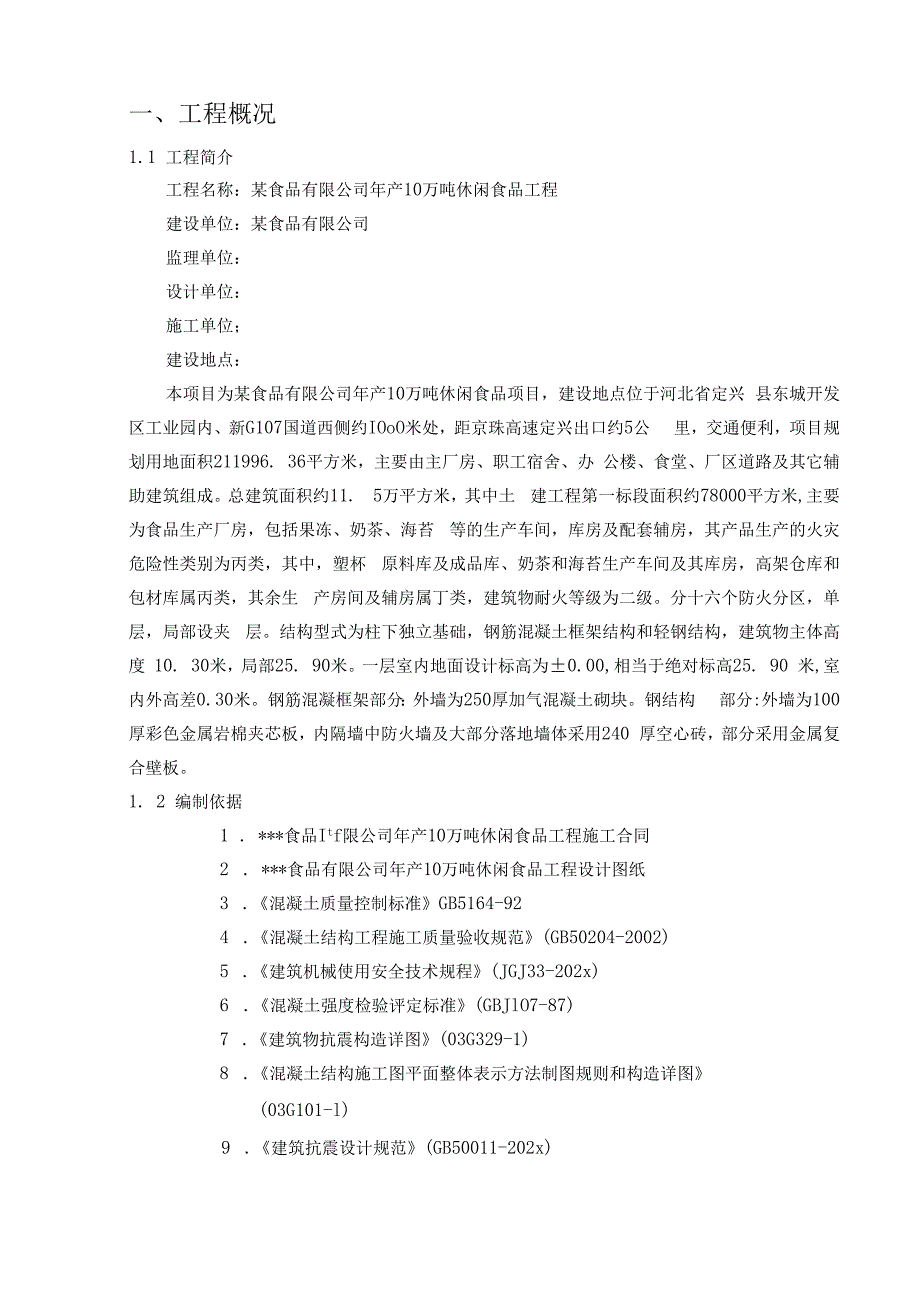

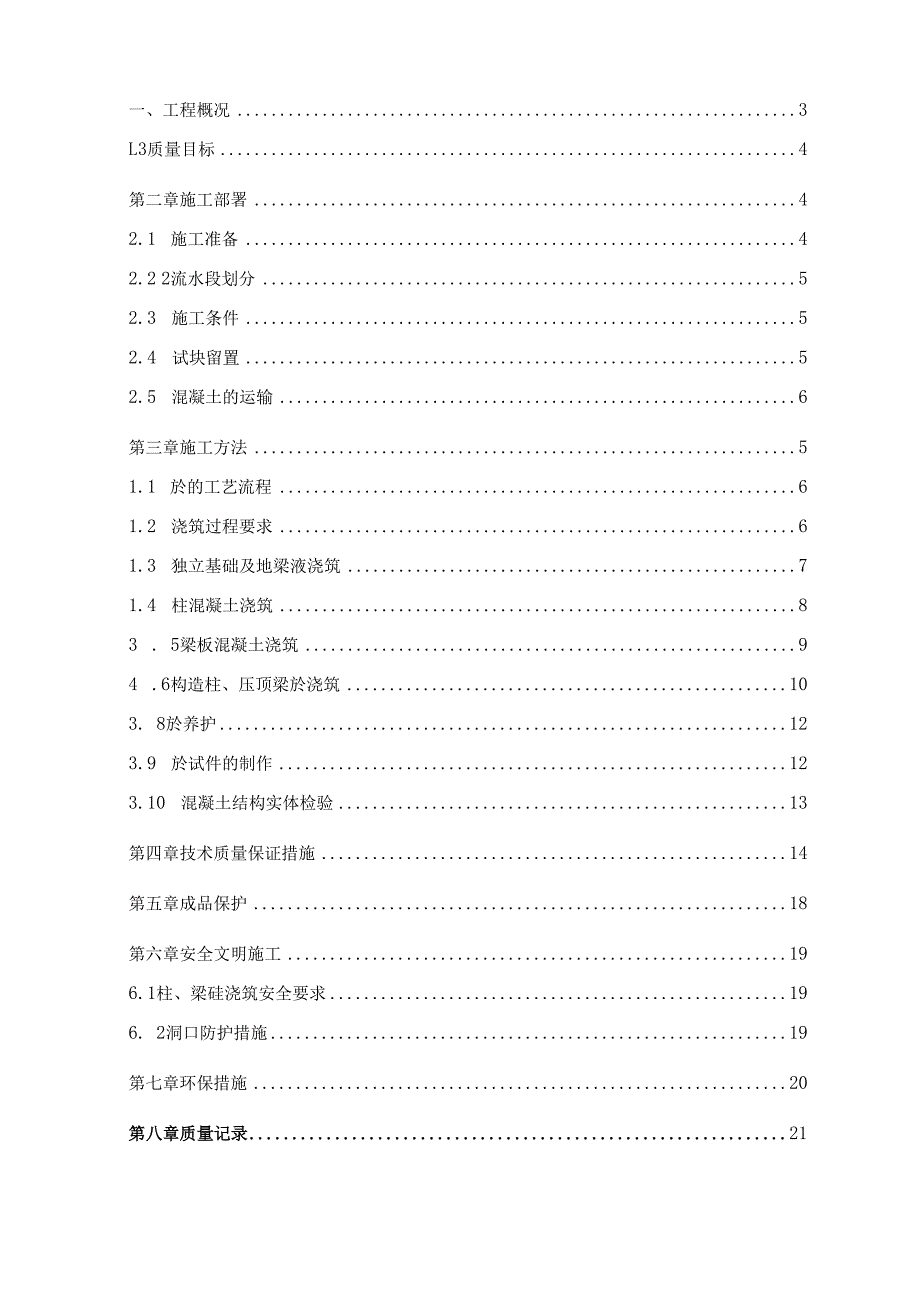

1、某食品加工车间工程施工组织设计编制:审核:审批:202x年XX月一、工程概况3L3质量目标4第二章施工部署42.1 施工准备42.2 2流水段划分52.3 施工条件52.4 试块留置52.5 混凝土的运输6第三章施工方法51.1 於的工艺流程61.2 浇筑过程要求61.3 独立基础及地梁液浇筑71.4 柱混凝土浇筑83 . 5梁板混凝土浇筑94 .6构造柱、压顶梁於浇筑103. 8於养护123.9 於试件的制作123.10 混凝土结构实体检验13第四章技术质量保证措施14第五章成品保护18第六章安全文明施工196.1柱、梁硅浇筑安全要求196. 2洞口防护措施19第七章环保措施20第八章质量记

2、录21一、工程概况1.1 工程简介工程名称:某食品有限公司年产10万吨休闲食品工程建设单位:某食品有限公司监理单位:设计单位:施工单位;建设地点:本项目为某食品有限公司年产10万吨休闲食品项目,建设地点位于河北省定兴 县东城开发区工业园内、新G107国道西侧约IOoO米处,距京珠高速定兴出口约5公 里,交通便利,项目规划用地面积211996. 36平方米,主要由主厂房、职工宿舍、办 公楼、食堂、厂区道路及其它辅助建筑组成。总建筑面积约11. 5万平方米,其中土 建工程第一标段面积约78000平方米,主要为食品生产厂房,包括果冻、奶茶、海苔 等的生产车间,库房及配套辅房,其产品生产的火灾危险性类

3、别为丙类,其中,塑杯 原料库及成品库、奶茶和海苔生产车间及其库房,高架仓库和包材库属丙类,其余生 产房间及辅房属丁类,建筑物耐火等级为二级。分十六个防火分区,单层,局部设夹 层。结构型式为柱下独立基础,钢筋混凝土框架结构和轻钢结构,建筑物主体高度 10. 30米,局部25. 90米。一层室内地面设计标高为0.00,相当于绝对标高25. 90 米,室内外高差0.30米。钢筋混凝框架部分:外墙为250厚加气混凝土砌块。钢结构 部分:外墙为100厚彩色金属岩棉夹芯板,内隔墙中防火墙及大部分落地墙体采用240 厚空心砖,部分采用金属复合壁板。1. 2 编制依据1 . *食品Itf限公司年产10万吨休闲

4、食品工程施工合同2 . *食品有限公司年产10万吨休闲食品工程设计图纸3 .混凝土质量控制标准GB5164-924 .混凝土结构工程施工质量验收规范(GB50204-2002)5 .建筑机械使用安全技术规程(JGJ33-202x)6 .混凝土强度检验评定标准(GBJlO7-87)7 .建筑物抗震构造详图(03G329-1)8 .混凝土结构施工图平面整体表示方法制图规则和构造详图(03G101-l)9 .建筑抗震设计规范(GB50011-202x)10 .建筑工程质量检验评定标准(GBJ 301-2000)11 .建筑工程施工质量验收统一标准(GB50300-202x)1.3质量目标分项合格率为

5、100%,优良率为95%,碎外观光洁度均匀一致,表面平整,阴阳 角方正顺直。第二章施工部署2.1施工准备2. Ll技术准备1 .施工技术人员熟悉图纸,了解设计意图,编制周施工进度计划。2 .编制混凝土工程的施工预算,为备料提供数据。3 .完成施工技术方案及安全技术的交底工作。2. L 2混凝土的材料要求本工程全部使用商品混凝土。商品混凝土必须有质量证明文件。2. 1. 3机具和人员准备机械设备数量表:序号设备名称型号单位数量性能1混凝土振动棒6 50、 30只15、102. 2kw结构碎施工劳动力组织:由于混凝土浇筑需要连续不中断进行,因此现场施工人员分成三大班施 工。序号工种每班人数共计人数

6、备注1混凝土工40120振捣2抹灰工3090混凝土表面压光3木工2060浇筑混凝土时看模4钢筋工1648浇筑混凝土时看筋2. 2流水段划分根据该工程规模及工程特点,将项目分为以下几部分:A区厂房:I段:-轴/ -轴;2段:(D轴/-轴;3段:T/Q/-轴;4段:1/Q轴-)/-轴;5 段:。-K)/-轴;6段:轴/-轴.B 区厂房:1 段:- 轴/0-1/18 轴;2 段:-(D轴/OT/18 轴;3 段:-1/Q/ T/18 轴;4 段:1/Q 轴-$)/0T/18 轴;5 段:-K)/T/18 轴;6 段:的-。轴/T/18 轴.C 区厂房:1 段:- 轴/0-25轴;2 段:。-(D轴/

7、0-25轴;3 段:(DT/Q/。-25轴;4 段:I/Q 轴-0/0-25轴;5 段:-的/0-25轴;6 段:。轴/0-25轴.3. 3施工条件3.1.1 对于已浇下部碎柱根部,在支设本层柱模板前,要清除水泥浮浆层和松动石子 以及软弱混凝土层,并将定期检查模板支撑的稳定性以及接缝的密合情况,浇筑前应 将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的碎垫块或塑料 卡是否垫好,柱子模板应在清除杂物及积水后再封闭。3.1.2 钢筋工程的隐蔽、模板工程的预检、预埋件(包括构造柱、墙拉筋及水电预埋); 混凝土浇筑申请书、开盘鉴定等相关准备资料签认完毕。1.1.1 3. 3依据定位控制线

8、和施工平面图校核各楼层轴线;门窗洞口位置线是否在规范允 许范围内。2.3.4 商品混凝土中的水泥、砂、石、掺合料及外加剂等经检查符合标准要求,试验 室已下达混凝土配合比通知单。2.3.5 振捣器等机具经检验试运转正常。浇筑混凝土的人员(包括试验、水电工、振 捣工等)、机具(包括振动棒、电箱等)、雨季施工的覆盖材料、水、电(需要调试的 必须预先调试好)等需安排就位。2.3.6 检查安全设施、劳力配备是否妥当,能否满足浇筑速度要求。2.3.7 3.7工程责任师根据施工方案对操作班组进行全面施工技术交底。2.4试块留置浇筑碎时,留置同条件试块外,对梁板碎同条件试块多做一到两组,确保拆模时有据 可依。

9、见下示意图:2. 5混凝土的运输现场内混凝土全部采用商品混凝土浇筑,用泵车输送。第三章施工方法3.1碎的工艺流程作业准畚一一碎泵送到浇筑部位一一基础、柱、梁、板的浇筑与振捣一一养护。3. 2浇筑过程要求3.2.1在浇筑独立基础、柱、梁、楼板时,现场采用塔吊及泵车输送碎到各个部位。 泵送碎时必须保证碎泵连续工作,如果发生故障,停歇时间超过45分钟或碎出现离 析现象,应立即用压力水或其它方法冲洗管内残留的碎。3. 2.2碎浇筑与振捣的要求:1 .混凝土自泵管口下落的自由倾落高度不得超过2m,浇筑高度如超过2m时必须用溜 管伸到柱的下部浇筑碎。2 .浇筑碎时要分段分层连续进行,浇筑层高度根据结构特点

10、、钢筋疏密决定,控制在 一次浇筑40Omm高。3 .使用插入式振捣棒应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏, 做到均匀振实。移动间距不大于振捣作用半径的1. 5倍(一般为30-40cm)o振捣上一 层时应插入下层50mm,以消除两层间的接缝。4 .浇筑混凝土要连续进行。如就餐时间或其它原因,由两班人员换班,现场不得中断。 如果必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝前,将次层混凝土浇 筑完毕。5 .浇筑碎时应派木工、钢筋工随时观察模板、钢筋、预埋孔洞、预埋件和插筋等有无 移动,变形或堵塞情况,发生问题应立即处理并应在已浇筑的混凝土初凝前修正完好。6 .混凝土浇筑完

11、毕并在凝固前及时用湿抹布将局部漏浆、掉(漏)渣擦去;用同样方 法及时将粘在钢筋上的混凝土浆清除。7 .在混凝土终凝前必须用铁抹子把初期裂缝(由于混凝土的沉降及干缩产生)修整压 平(然后再覆盖养护)。3. 3独立基础及地梁砂浇筑本工程独立基础混凝土采用溜槽浇筑。3. 3. 1准备:L为保证浇筑的顺畅,事先需充分做好一切准备。同时应密切注意天气变化情况,确 保底板浇筑过程不受大雨影响,但应准备一定量的防雨材料。2 .施工现场有统一的指挥和调度。施工中配置手持对讲机,为相互联络工具。3 .浇筑前项目部排定两大班作业的各岗位人员名单。按照施工方案进行详细的技术交 底,使所有参加人员都知晓自己的岗位职责

12、。4 .混凝土浇筑人员应熟悉图纸、察看现场,掌握结构布置,钢筋疏密情况,以便掌握 碎浇筑流向,浇筑方法,浇筑重点,准备碎浇筑用的振捣器、刮杠、抹子、铁锹等工 具及养护材料。5 .对模板内的杂物用高压空气吹干净,钢筋上如有油污,则用棉纱蘸着稀料擦洗。6 .碎浇筑实行“浇筑令”制度,浇筑前对模板及其支架,钢筋和预埋件、预留洞口进 行检查,并作好记录,符合设计要求及规范、规定,且经过业主、监理的隐蔽验收签 字认可后方可浇筑碎。7 .在柱钢筋上必须抄出0.0OOnl标高控制线,并用红油漆划上红色三角做标记,现 场备有水准仪,对积水坑等标高重点控制,以便随时抄平,控制标高正确性。3. 3. 2浇筑次序:

13、主厂房按照流水段浇筑。4. 3. 3浇筑:L混凝土质量控制:实验人员应对浇筑过程中的质量进行监控,试验人员应对混凝土 的出罐温度、塌落度等进行测试。2 .泵送开始时,将泵管内的水及稀砂浆泵入坑上处理,其余减石砂浆由端部软管均匀 分布在浇筑工作面上,防止过厚的砂浆堆积。3 .在浇筑过程中正确控制间歇时间,独立基础混凝土厚度厚深应分层浇筑,每层厚度 400mm左右,上层混凝土应在下层混凝土初凝之前浇筑完毕,并在振捣上层混凝土时, 振捣棒插入下层混凝土 5cm,使上下层混凝土之间更好的结合。为保证插入精度,在 距振捣棒端部一定高度(现场定)刷红油漆作为深度标记。4 .在浇筑过程中,混凝土振捣是一个重

14、要环节,一定要严格按操作规程操作,做到快 插慢拨,快插是为了防止上层混凝土振实后而下层混凝土内气泡无法排出,慢拨是为 了能使混凝土能填满棒所造成的空洞。在振捣过程中,振捣棒略上下抖动,使混凝土 振捣密实,插点要均匀,插点之间距离一般控制500mm。采用单一的行列形式,不要 与交错式混用,以免漏振,振捣点时间要掌握好,不要过长,也不要过短,一般控制 在2030s之间,直至混凝土表面泛浆,不出现气泡,混凝土不再下沉为止。5 .基础混凝土表层进行二次振捣,以确保混凝土表面密实度。待第一次振捣完成 20-3Onlin并已浇筑出一定面积后,在混凝土初凝前再进行第二次振捣。在振捣过程中, 避免触及钢筋、模

15、板,以免发生移位、跑模现象。6 .混凝土表面用木抹子拍实搓压后,再用木抹子搓毛三遍,保证表面的密实度,减缓 混凝土表面失水速度,防止表面龟裂。7 .混凝土表面压光稍待收水后,及时覆盖养护材料。3. 3.4混凝土的养护1梁板混凝土采用浇水养护的方式进行养护。混凝土在12h内进行浇水养护且要保持 混凝土湿润状态养护14do2柱子拆模后立即用润湿的塑料薄膜进行覆盖养护,并要使其保持湿润。3浇筑完成的混凝土强度/1.2MPa (通过同条件实验来确定)前,不得上人和进行其 它作业。4. 4柱混凝土浇筑3. 4. 1浇筑前在底部先铺垫与混凝土配合比相同减石子砂浆,并使底部砂浆厚度为 50mm。碎分层浇筑,每层浇筑柱碎的厚度达到500,上下层浇筑间隔时间不得超过 150(min) O振捣棒不得触动钢筋和预埋件,振捣棒插入点要均匀,防止多振或漏振。 浇筑混凝土时采用50CM振动

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
