《湿式自动喷水灭火系统技术交底.docx》由会员分享,可在线阅读,更多相关《湿式自动喷水灭火系统技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

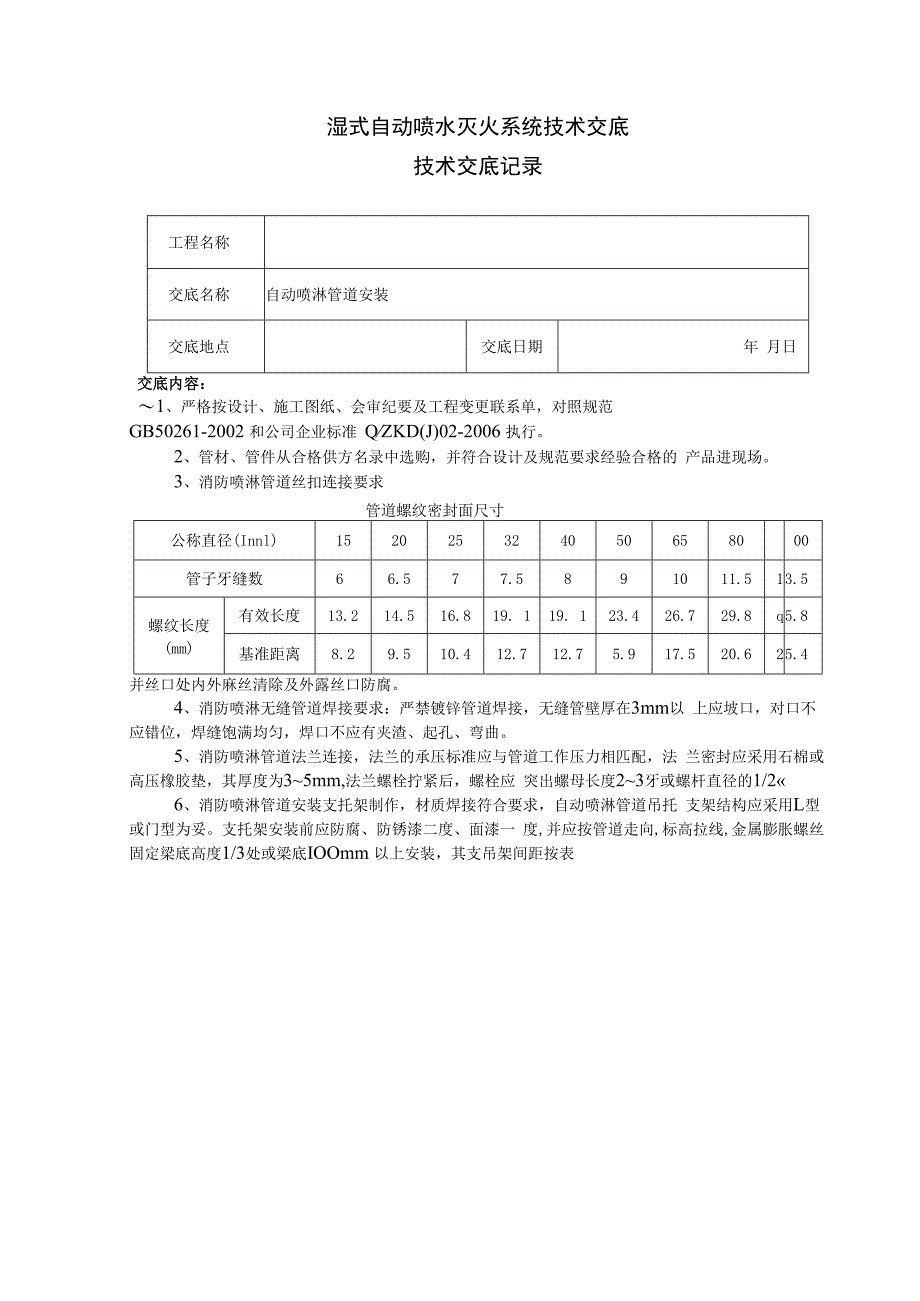

1、湿式自动喷水灭火系统技术交底技术交底记录工程名称交底名称自动喷淋管道安装交底地点交底日期年 月日交底内容:1、严格按设计、施工图纸、会审纪要及工程变更联系单,对照规范GB50261-2002 和公司企业标准 QZKD(J)02-2006 执行。2、管材、管件从合格供方名录中选购,并符合设计及规范要求经验合格的 产品进现场。3、消防喷淋管道丝扣连接要求管道螺纹密封面尺寸公称直径(Innl)152025324050658000管子牙缝数66.577.5891011.513.5螺纹长度 (mm)有效长度13.214.516.819. 119. 123.426.729.8q5.8基准距离8.29.51

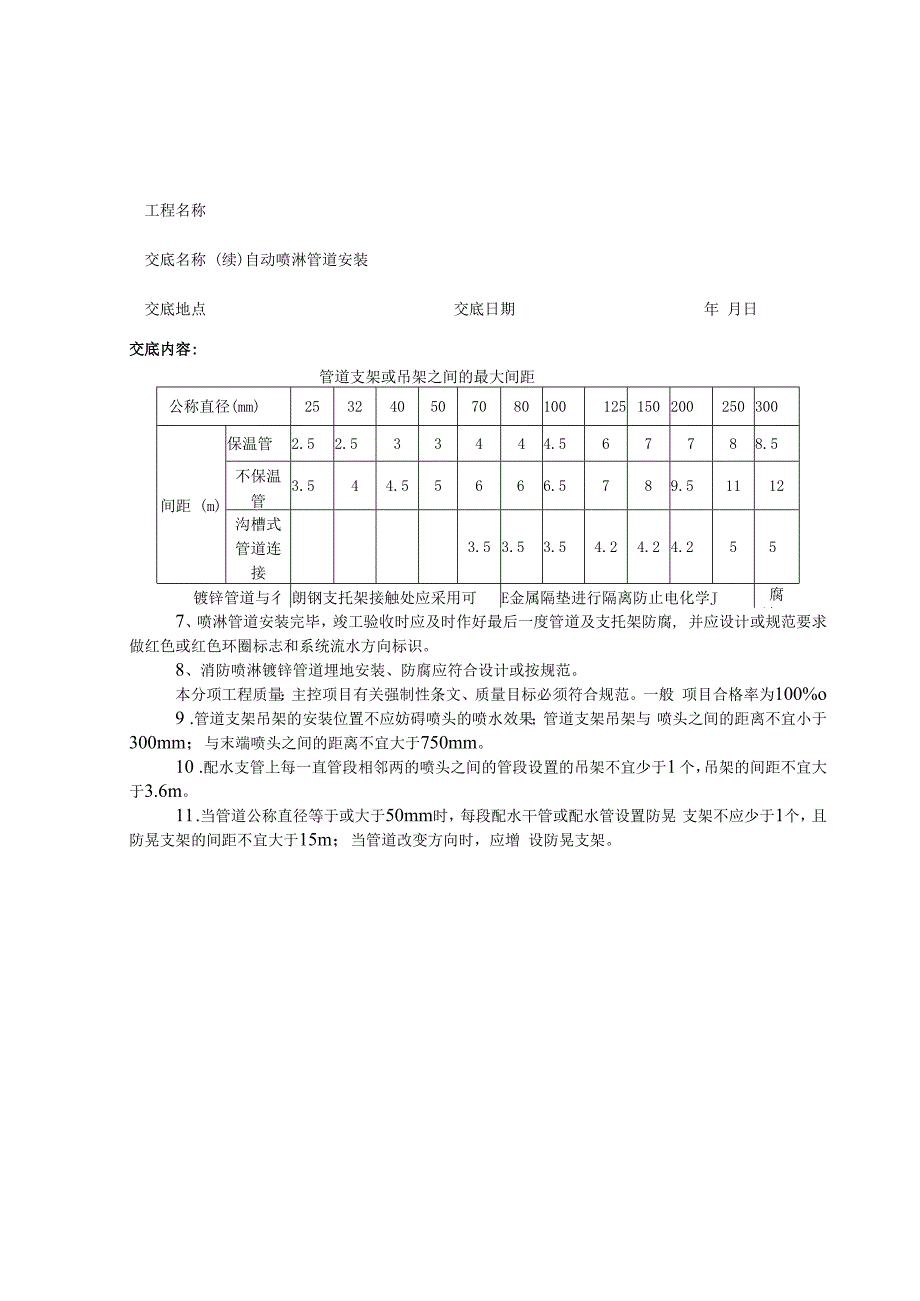

2、0.412.712.75.917.520.625.4并丝口处内外麻丝清除及外露丝口防腐。4、消防喷淋无缝管道焊接要求:严禁镀锌管道焊接,无缝管壁厚在3mm以 上应坡口,对口不应错位,焊缝饱满均匀,焊口不应有夹渣、起孔、弯曲。5、消防喷淋管道法兰连接,法兰的承压标准应与管道工作压力相匹配,法 兰密封应采用石棉或高压橡胶垫,其厚度为35mm,法兰螺栓拧紧后,螺栓应 突出螺母长度23牙或螺杆直径的1/26、消防喷淋管道安装支托架制作,材质焊接符合要求,自动喷淋管道吊托 支架结构应采用L型或门型为妥。支托架安装前应防腐、防锈漆二度、面漆一 度,并应按管道走向,标高拉线,金属膨胀螺丝固定梁底高度1/3处

3、或梁底IOOmm 以上安装,其支吊架间距按表工程名称交底名称 (续)自动喷淋管道安装交底地点交底日期年 月日交底内容:管道支架或吊架之间的最大间距公称直径(mm)253240507080100125150200250300间距 (m)保温管2.52.533444.567788.5不保温 管3.544.55666.5789.51112沟槽式 管道连 接3.53.53.54.24.24.255镀锌管道与彳朗钢支托架接触处应采用可E金属隔垫进行隔离防止电化学J腐蚀。7、喷淋管道安装完毕,竣工验收时应及时作好最后一度管道及支托架防腐, 并应设计或规范要求做红色或红色环圈标志和系统流水方向标识。8、消防

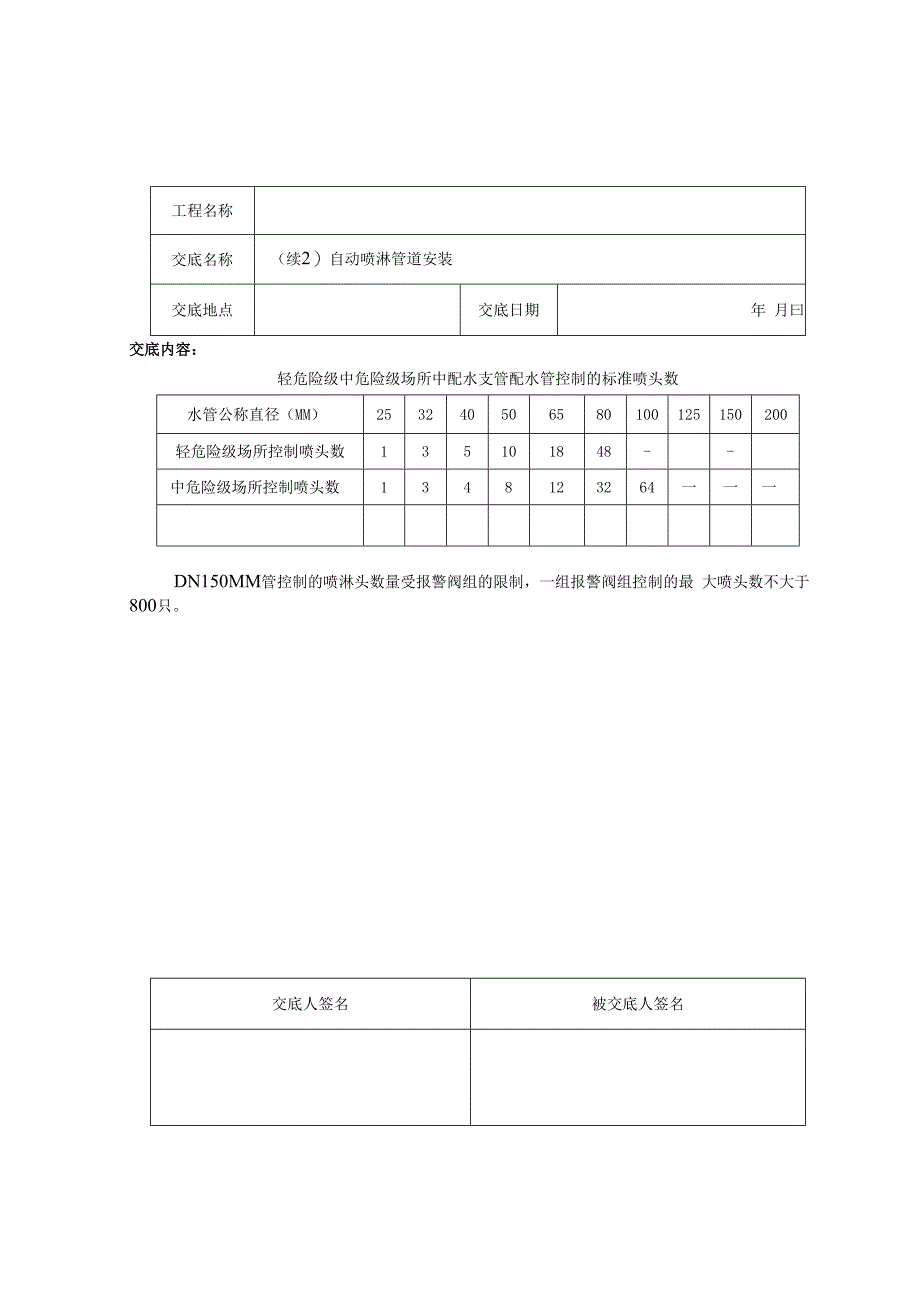

4、喷淋镀锌管道埋地安装、防腐应符合设计或按规范。本分项工程质量:主控项目有关强制性条文、质量目标必须符合规范。一般 项目合格率为100%o9 .管道支架吊架的安装位置不应妨碍喷头的喷水效果;管道支架吊架与 喷头之间的距离不宜小于300mm;与末端喷头之间的距离不宜大于750mm。10 .配水支管上每一直管段相邻两的喷头之间的管段设置的吊架不宜少于1 个,吊架的间距不宜大于3.6m。11 .当管道公称直径等于或大于50mm时,每段配水干管或配水管设置防晃 支架不应少于1个,且防晃支架的间距不宜大于15m;当管道改变方向时,应增 设防晃支架。工程名称交底名称(续2)自动喷淋管道安装交底地点交底日期年

5、 月曰交底内容:轻危险级中危险级场所中配水支管配水管控制的标准喷头数水管公称直径(MM)253240506580100125150200轻危险级场所控制喷头数135101848-中危险级场所控制喷头数1348123264一一一DN150MM管控制的喷淋头数量受报警阀组的限制,一组报警阀组控制的最 大喷头数不大于800只。交底人签名被交底人签名工程名称交底名称消防水泵接合器安装交底地点交底日期年 月日交底内容:1、水泵接合器的规格及进水管位置应符合设计施工图纸。2、地上式消防水泵接合器应采用有“消防水泵接合器”标志的铸铁井盖, 并在附近设置指示其位置永久性的固定标志“喷淋系统或消火栓系统”。3、

6、地下式消防水泵接合器安装,其进水口与井盖底面的距离W400mm,且 不应小于井盖的半径,并应有明显标志。4、墙壁式消防接合器安装,高度宜距地0.7m,与墙上门、窗、孔洞的净距 离22m,且不应安装在玻璃幕墙下方。5、水泵接合器应设在室外便于消防车使用的地点,距室外消火栓或消防水 池的距离宜为15-40M本分项工程质量:主控项目有关强制性条文、质量目标必须符合规范。一般 项目合格率为100%。交底人签名被交底人签名工程名称交底名称喷头安装交底地点交底日期年 月日交底内容:1、喷头应在现场检验,商标、型号、规格、公称动作温度及制造厂、生产日期等标志应齐全,并符合设计要求,并按规定比例抽检试验合格。

7、2、喷头安装应在系统试压,冲洗合格后,严密性试验前安装。3、喷头安装时,不得对喷头进行拆装、改动,并严禁给喷头附加任何装饰 性涂层。4、喷头安装应使用专用扳手,严禁利用喷头的框架施拧。5、当喷头溅水盘高于附近梁底或高于宽度小于1.2m的通风管道、排管、桥 架腹面时,喷头溅水盘高于梁底,通风管道,排管,桥架腹面的最大垂直距离应 符合规范表5.2.8-l5.2.8.7的规定。6、当梁、通风管道、排管、桥架宽度大于1.2m时,增设的喷头应安装在其 腹面以下部位。7 .直立型喷头(上喷)安装间距楼板高度为75mm150mm之间。8 .边墙型喷头(侧喷)在其两侧Im范围内和墙面垂直方向2m范围内,均 不

8、应有隙碍物,距离侧墙距50mmIOOmm之间,距楼顶间距为15Omm300mm 之间。本分项工程质量:主控项目有关强制性条文、质量目标必须符合规范。一般 项目合格率为100%。工程名称交底名称报警阀及其他组件安装交底地点交底日期年 月日交底内容:1、各类阀组及其他组件,严格按设计施工图纸选型,并从合格供方名录中 选择其签订采购合同,应有国家消防产品质量检验中心检测报告的合格产品。2、报警阀组安装前应逐个进行渗漏试验,保压时间不少于5分钟,阀瓣处 应无渗漏。3、报警阀组安装便于操作明显位置,距室内地面高度1.2m,两侧离地 0.5m,正面离墙1.2m,两组报警阀之凸出部位的距离0.5m,室内地面

9、应有排 水沟。4、信号阀应安装在水流指示器之前,与水流指示器的距离不应小于300mm, 其水流指示器的安装应在管道试压和冲洗合格后进行。安装时应竖直在水平管道 的上侧,浆片动作应灵活,不应与管壁发生碰擦。5、末端试水装置应安装在系统管网的最末端或系统中压力最不利点处为佳, 并应设计施工图纸。6、减压阀或减压孔报的安装,应符合设计要求,并应在供水管网试压、冲 洗合格后进行,安装时与管水流方向一致。本分项工程质量:主控项目有关强制性条文、质量目标必须符合规范。一般 项目合格率为100%。交底人签名被交底人签名工程名称交底名称喷淋系统试验冲洗交底地点交底日期年 月日交底内容:1、自动喷淋管道系统,必

10、须按设计施工图纸及规范要求进行。当系统设计 工作压力等于或小于LOMPa时,水压强度试验压力应为设计工作压力的1.5倍, 并不应低于1.4Mpa当系统设计工作压力大于LoMPa时,水压强度试验压力应 为该工作压力加0.4Mpa,并及时做好记录。2、水压强度试验的测试点应设在系统管网的最低点,对管网注水时,应将 管网内的空气排净,并应缓慢升压,达到试验压力后,稳压30分钟后,管网应 无泄漏,无变形,且压力降不应大于0.05Mpao水压试验时环境温度不宜低于5, 当低于5时,水压试验应采取防冻措施。3、喷淋系统水压严密性试验应在水压强度试验和管网冲洗合格后进行。试 验压力应为设计工作压力,稳压24

11、小时应无泄漏为合格并及时做好记录。4、喷淋系统管网冲洗的水流流速、流量不应小于系统设计的水流流速、流 量,管网冲洗宜分区、分段进行,水平管网冲洗时其排管位置应低于配水支管。5、喷淋系统冲洗应连续进行,当出口处水的颜色、透时度与入口处水的颜 色、透明度基本一致时,冲洗方可结束,为系统冲洗合格,并及时做好记录。本分项工程质量:主控项目有关强制性条文、质量目标必须符合规范。一般项 目合格率为100%。工程名称交底名称喷淋系统调试交底地点交底日期年 月日交底内容:1、喷淋系统、各阀组件应在系统试验完成后,进行单体调试或试运转,并 应符合设计施工规范。2、以自动或手动方式启动消防水泵时,消防水泵应在30

12、s内投入正常运行; 当备用电源切换时,消防水泵应在30s内投入正常运行。3、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动;当系统达到设 计压力时,稳压泵应自动停止运行。4、湿式报警阀调试时,在其试水装置处放水,报警阀及时动作;带延迟器 的水力警铃应在590s内发出报警铃声,不带延迟器的水力警铃应在15s内发 出报警铃声,压力开关应及时动作,并反馈信号。5、系统的功能试验应符合下列要求:(1)开启最不利处末端试水装置,压力表显示不低于0. 05MPa,相应部门的水 流指示器发出报警信号。(2)压力开关动作,联锁启动喷淋泵,并反馈信号。(3)水力警铃动作,在距警铃3m远处声强不低于70dB。(4)及时填写自动喷水灭火系统联动试验记录表。本分项工程质量:主控项目有关强制性条文、质量目标必须符合规范。一般 项目合格率为100%。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 研究报告 > 技术指导

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
