现制水磨石地面技术交底全套.docx

上传人:p** 文档编号:493015 上传时间:2023-09-19 格式:DOCX 页数:11 大小:14.66KB
下载 相关 举报
现制水磨石地面技术交底全套.docx_第1页
第1页 / 共11页
现制水磨石地面技术交底全套.docx_第2页
第2页 / 共11页
现制水磨石地面技术交底全套.docx_第3页
第3页 / 共11页
现制水磨石地面技术交底全套.docx_第4页
第4页 / 共11页
现制水磨石地面技术交底全套.docx_第5页
第5页 / 共11页
现制水磨石地面技术交底全套.docx_第6页
第6页 / 共11页
现制水磨石地面技术交底全套.docx_第7页
第7页 / 共11页
现制水磨石地面技术交底全套.docx_第8页
第8页 / 共11页
现制水磨石地面技术交底全套.docx_第9页
第9页 / 共11页
现制水磨石地面技术交底全套.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《现制水磨石地面技术交底全套.docx》由会员分享,可在线阅读,更多相关《现制水磨石地面技术交底全套.docx(11页珍藏版)》请在第壹文秘上搜索。

1、现制水磨石地面技术交底全套本章适用于工业与民用建筑楼地面现制水磨石面层工程。一、材米樱求1水泥:深色水磨石宜用32.5级以上的硅酸盐水泥、普通硅酸盐水泥 或矿渣硅酸盐水泥。美术水磨石用32.5级以上白水泥。2石粒:水磨石面层所用的石粒,应采用坚硬可磨的白云石、大理石等 岩石加工而成,石粒应洁净无杂物,其粒径除特殊要求外,一般为 615mmo3颜料:采用耐光、耐碱的矿物颜料,不得使用酸性颜料,要求无结块, 其掺量宜为水泥用量的3%-6% (应由试验确定)。4分格条:铜条厚1 一 1.2mm ,合金铝条厚1 -2mm ,玻璃条厚3mmz 彩色塑料条厚2-3mm,宽均为IOmm ,长度以分块尺寸而定

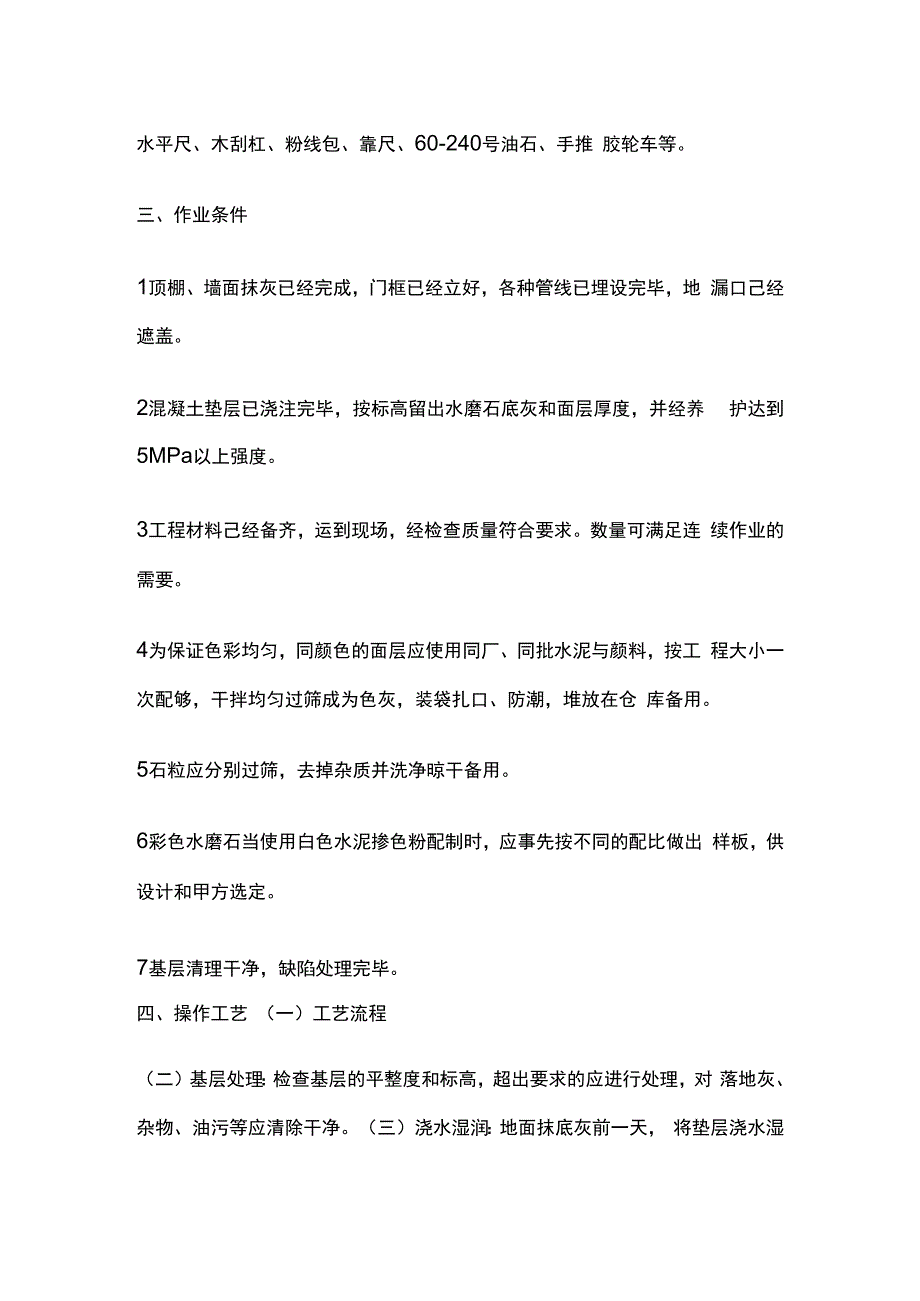

2、,一般 1000-1200mmo铜、铝条须经调直使用,下部1/3处每米钻2mm 孔,穿铁丝备用。5其他:草酸、白蜡、22号铁丝。草酸为白色结晶,块状、粉状均可。 白蜡用川蜡和地板蜡成品。二、主要机具1机械设备:平面磨石机、立面磨石机、砂浆搅拌机等。2主要工具:平铁锹、滚筒(直径15Omm ,长800mm ,重70kg左 右)铁抹子、水平尺、木刮杠、粉线包、靠尺、60-240号油石、手推 胶轮车等。三、作业条件1顶棚、墙面抹灰已经完成,门框已经立好,各种管线已埋设完毕,地 漏口己经遮盖。2混凝土垫层已浇注完毕,按标高留出水磨石底灰和面层厚度,并经养 护达到5MPa以上强度。3工程材料己经备齐,运

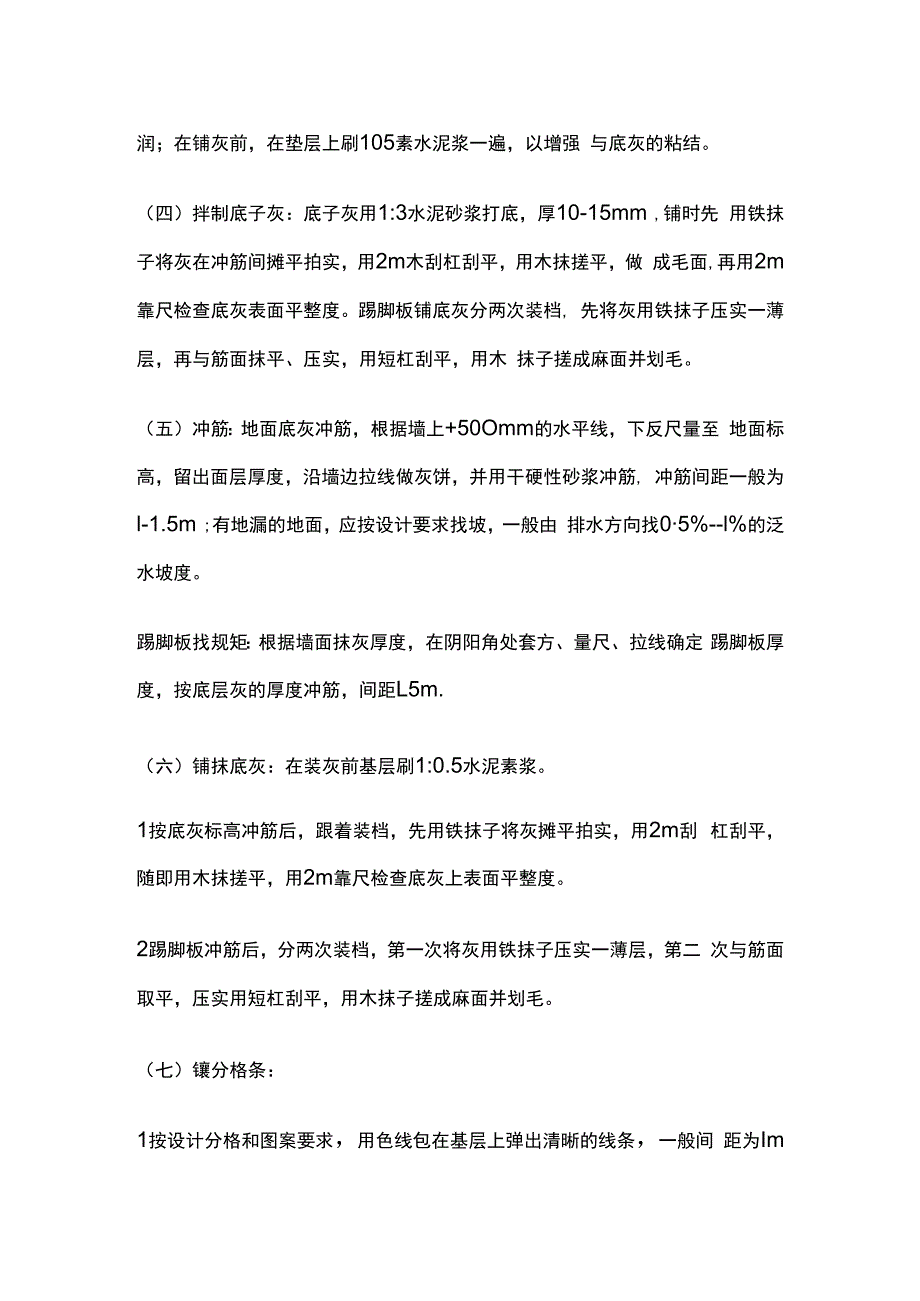

3、到现场,经检查质量符合要求。数量可满足连 续作业的需要。4为保证色彩均匀,同颜色的面层应使用同厂、同批水泥与颜料,按工 程大小一次配够,干拌均匀过筛成为色灰,装袋扎口、防潮,堆放在仓 库备用。5石粒应分别过筛,去掉杂质并洗净晾干备用。6彩色水磨石当使用白色水泥掺色粉配制时,应事先按不同的配比做出 样板,供设计和甲方选定。7基层清理干净,缺陷处理完毕。四、操作工艺 (一)工艺流程(二)基层处理:检查基层的平整度和标高,超出要求的应进行处理,对 落地灰、杂物、油污等应清除干净。(三)浇水湿润:地面抹底灰前一天, 将垫层浇水湿润;在铺灰前,在垫层上刷105素水泥浆一遍,以增强 与底灰的粘结。(四)拌

4、制底子灰:底子灰用1:3水泥砂浆打底,厚10-15mm ,铺时先 用铁抹子将灰在冲筋间摊平拍实,用2m木刮杠刮平,用木抹搓平,做 成毛面,再用2m靠尺检查底灰表面平整度。踢脚板铺底灰分两次装档, 先将灰用铁抹子压实一薄层,再与筋面抹平、压实,用短杠刮平,用木 抹子搓成麻面并划毛。(五)冲筋:地面底灰冲筋,根据墙上+50Omm的水平线,下反尺量至 地面标高,留出面层厚度,沿墙边拉线做灰饼,并用干硬性砂浆冲筋, 冲筋间距一般为l-1.5m ;有地漏的地面,应按设计要求找坡,一般由 排水方向找05%-l%的泛水坡度。踢脚板找规矩:根据墙面抹灰厚度,在阴阳角处套方、量尺、拉线确定 踢脚板厚度,按底层灰

5、的厚度冲筋,间距L5m.(六)铺抹底灰:在装灰前基层刷1:0.5水泥素浆。1按底灰标高冲筋后,跟着装档,先用铁抹子将灰摊平拍实,用2m刮 杠刮平,随即用木抹搓平,用2m靠尺检查底灰上表面平整度。2踢脚板冲筋后,分两次装档,第一次将灰用铁抹子压实一薄层,第二 次与筋面取平,压实用短杠刮平,用木抹子搓成麻面并划毛。(七)镶分格条:1按设计分格和图案要求,用色线包在基层上弹出清晰的线条,一般间 距为Im左右为宜,有镶边要求的应留出镶边量。2美术水磨石地面分格采用玻璃条时,在排好分格尺寸后,镶条处先抹 一条50mm宽的彩色面层的水泥砂浆带,再弹线镶玻璃条。3玻璃条和铜条均为Iomm高,镶条时先将平口板

6、尺按分格线位置靠 直,将玻璃条或铜条就位紧贴板尺;用铁抹子在分格条底口,抹素水泥 浆八字角,八字角抹灰高度为5mm,底角抹灰宽度为IOmmo拆去板尺 再抹另一侧八字角,两边抹完八字角后,用毛刷蘸水轻刷一遍。采用铜 条分格,应预先在两端下部1/3处打眼,穿入22号铁丝,锚固于下口 八字角素水泥浆内。4分格条应按5m通线检查,其偏差不得超过Immo5镶条后12h开始浇水养护,最少2天。在此期间严加保护,应视为禁 止通行区,以免碰坏。涂刷结合层:在基层表面上刷一道与面层水泥颜 色相同的、水灰比为0.4-0.5的水泥浆结合层,一次刷浆面积不可过大, 应随刷随抹石粒浆,两者紧密结合。(八)铺抹石粒浆:1

7、地面石粒浆配合比为1:2-125(水泥:石粒,体积比);踢脚板配合 比为1:1-1.5 (水泥:石粒)。要求计量准确,拌合均匀,厚度除特殊 要求外,一般为12-18mm ,稠度不得大于60mmo2美术水磨石应加颜料,颜料均以水泥重量的百分比计算。预先根据工 程数量,计算出水泥数量后,将水泥和所需颜料一次调配过筛,成为灰 色装袋备用。3地面铺抹时,将拌好的石粒浆倒入分格框中,用铁抹子把石粒浆由中 间向四面摊铺,用刮尺刮平后,抹平压实。分格条两边及交角处要特别 注意拍平压实。铺抹厚度以拍平压平后高出分格条2mm为宜。整平后 如发现石粒过稀处,可在表面上再适当撒一层石粒,过密处可适当剔除 一些石粒,

8、使表面石子显露均匀,无缺石子现象接着用滚子进行滚压。4踢脚板抹石粒浆面层,凸出墙面厚约8mm,所用石粒宜稍小辅抹时, 先将底子灰用水湿润,在阴阳角及上口,用靠尺按水平线找好规矩,贴 好靠尺板,涂刷素水泥浆一遍后,随即将踢脚板石粒浆上墙、抹平、压 实;刷水两遍将水泥浆轻轻刷去,达到石子上面无浮浆,但勿刷得过深, 以防石粒脱落。(九)滚压密实:1地面面层滚压应从横竖两个方向轮换进行,滚压前应将嵌条顶面的石 粒清掉,在低洼处撒拌合好的石渣浆找平。2滚压时用力应均匀,防止压倒或压坏分格条,注意嵌条附近浆多石粒 少时,要随手补上。滚压到表面平整、泛浆且石粒均匀排列为止。(十)铺抹压平:1待石粒浆收水(约

9、2小时)后,用铁抹子将滚压波纹抹平压实。如发 现石粒过稀处,仍要补撒石子抹平。2石粒罩面完成后,于次日进行浇水养护,常温时为5-7天。(H一)试磨:1水磨石面层开磨前应进行试磨,以石粒不松动为准,经检查确认可磨 后,方可正式开磨。一般开磨时间可参考表9.4.12 ,亦可用回弹仪现场 测定石粒浆面层的强度,一般达到IO-13MPa时,可开始初磨。2应根据事前准备的磨石机数量和能力,确定每次铺石粒浆的面积,以 求在强度不至过高前粗磨完毕。(十二)粗磨(磨头遍):1粗磨用60-70号油石,磨石机在地面上呈横8字形移动,边磨 边加水,随时清扫磨出的水泥浊浆,并用靠尺不断检查磨石的平整度, 至表面磨平、

10、磨匀,全部显露出嵌条与石粒后,再清理干净。2待稍干再满涂同色水泥浆一道(第一遍),以填补砂眼和细小的凹痕, 脱落的石粒应补齐,养护后再磨。注意不同磨面不得混色;当面层较硬 时,可在磨盘下撒少量过2mm筛的细砂,以加快磨光速度。(十三)细磨(磨第二遍):1细磨应在粗磨结束并待第一遍水泥浆养护2-3天后进行。2使用90-120号油石,机磨方法同头遍,磨至表面光滑后,同样清洗 干净,再满涂第二遍同色水泥浆一遍,然后养护2-3天。(十四)磨光(磨第三遍):1第三遍磨光应在细磨结束养护后进行。2使用180-220号油石,机磨方法同头遍,磨至表面平整光滑,石子 显露均匀,无细孔磨痕为止。3边角等磨石机磨不

11、到之处,用人工手磨。4必要时,可再涂第三遍水泥浆增磨一遍,此时应用240-300号油石 磨光。(十五)草酸清洗:1用热水溶化草酸QO35 ,重量比),冷却后在擦净的面层上用揩布均 匀涂抹。每涂一段用280-300号油石磨出水泥及石粒本色,再冲洗干 净,用棉纱或软布擦干。2亦可采取在细油石出光后,在表面撒草酸粉洒水,经油石进行擦洗, 露出面层本色,再用清水洗净,撒锯末扫干。(十六)踢脚板磨光、打草酸:踢脚板石粒浆罩面,常温经24小时后, 即可用手工方法或立面磨石机操作,头遍用粗油石,先竖磨,再横磨, 应石粒磨平,阴阳角倒圆,擦头遍素浆,养护1-2天后,再用细油石 磨第二遍用同样方法再磨完第三遍,

12、用油石出光打草酸。抹石粒浆及研 磨均可与地面或楼面同时施工,工序相同。(十七)打蜡抛光:1洗后的水磨石面,应经晾干擦洗。2地板蜡有成品供应,当采用自制,将蜡、煤油按1:4的重量比放入桶 内加热、熔化(约120oC-130oC ),再掺入适量松香水后调成稀糊状, 凉后即可使用。3用布或干净麻丝沾蜡薄薄均匀涂在水磨石面上,待蜡干后,用包有麻 布或细帆布的木块代替油石,装在磨石机的磨盘上进行磨光,直到水磨 石表面光滑洁净为止。高级水磨石应打二遍蜡,抛光两遍。4踢脚板用人工涂蜡、擦磨,二遍出光成活。(十八)高级水磨石研磨和抛光:1研磨可概括为五浆五磨,即在普通水磨石面层两浆三磨后, 增加三浆两磨,应分

13、别使用60号至300号油石,共计磨五遍。当第五 遍研磨结束,补涂的水泥浆养护2-3天后,方可进行抛光。2抛光应分七道工序完成,使用油石规格依次为:400号、600号、800 号、Iooo 号、1200 号、1600 号和 2500 号。五、质量标准(一)主控项目:1面层所用材质的品种、强度(配合比)及颜色应符合设计要求和施工 规范规定。2面层与基层结合必须牢固,无空鼓、裂纹等缺陷。(二)一般项目:1面层表面光滑,无裂纹、砂眼和磨纹,石粒密实,显露均匀,图案符 合设计要求颜色一致,不混色,分格条牢固,清晰顺直。2地漏和面层坡度应符合设计要求,不倒泛水,无渗漏,无积水,与地 楼(管道)结合处严密平

14、顺。3踢脚板高度一致,出墙厚度均匀,与墙面结合牢固,局部虽有空鼓但 其长度不大于200mm ,且在一个检查范围内不多于2处。4楼梯和台阶相邻两步的宽度和高差不超过IOmm,楞角整齐,防滑条顺 直。5地面镶边的用料及尺寸应符合设计和施工规范的规定边角整齐光滑, 不同面层的颜色相邻处不混色。(三)允许偏差项目见下表六、成品保护1铺抹打底灰和罩面石粒浆时,水电管线、各种设备及预埋件应妥加保 护,不得污染和损坏。2用手推胶轮车运料时注意保护门口、栏杆等,不得碰损。3面层装料等操作应注意保护分格条,不得损坏。4磨面时将磨石废浆及时清除,不得流入下水口及地漏内以防堵塞。5磨石机应设罩板,防止浆水回溅污染墙

15、面。重要部位、设备应加苫盖。6在水磨石面层磨光后涂草酸和上蜡前,其表面严禁污染。涂草酸和上 蜡工作,应在有影响面层质量的其他工程全部完成后进行。7已磨光打蜡的面层,严禁在其上拌制石粒浆、抛掷物件、运输堆放材 料,如必须时,应采取覆盖、隔离等措施,以防止损伤面层。七、应注意的问题1冬期施工现制水磨石面层时,环境温度应保持5。C以上;冬期抹底灰 时,不得浇水养护,正温度条件养护时间,底层灰3-5d,面层石粒浆 IOd后方可磨光。2水磨石面层在同一部位应使用同一批号的水泥、石粒,同一颜色面层 应使用同厂、同批的颜色,以避免造成颜色深浅不一。3水磨石面层四角常易出现空鼓,产生的主要原因是基层清理不干净, 不够湿润;表面及镶分格条时,条高1/3以上部位有浮灰,扫浆不匀造 成。操作中应坚持随扫浆随铺灰,压实后注意养护工作。4漏磨:边角、炉片、管根等处易漏磨,应注意磨完头遍后全面检查, 漏磨处及时补磨。面层磨光时,应注意按工艺至少擦两遍浆,并注意养 护后按工艺程序操作,以避免出现磨纹和砂眼。5面层石粒浆不匀:石粒规格不好,石粒灰拌合不匀,铺抹不平,滚压 不密实。应认真操作每道工序。6强度偏低:严格掌握配合比,拌合均匀,拌合好的灰应掌握铺抹滚压 时间,注意养护及管理。7分格条掀起,显露不清晰:分格条应镶压牢固、平整,石渣灰铺抹后, 滚压应高出分格条,高度一致,磨光严格掌握平顺。8露

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
