《迪尔集团有限公司竣工报告.docx》由会员分享,可在线阅读,更多相关《迪尔集团有限公司竣工报告.docx(25页珍藏版)》请在第壹文秘上搜索。

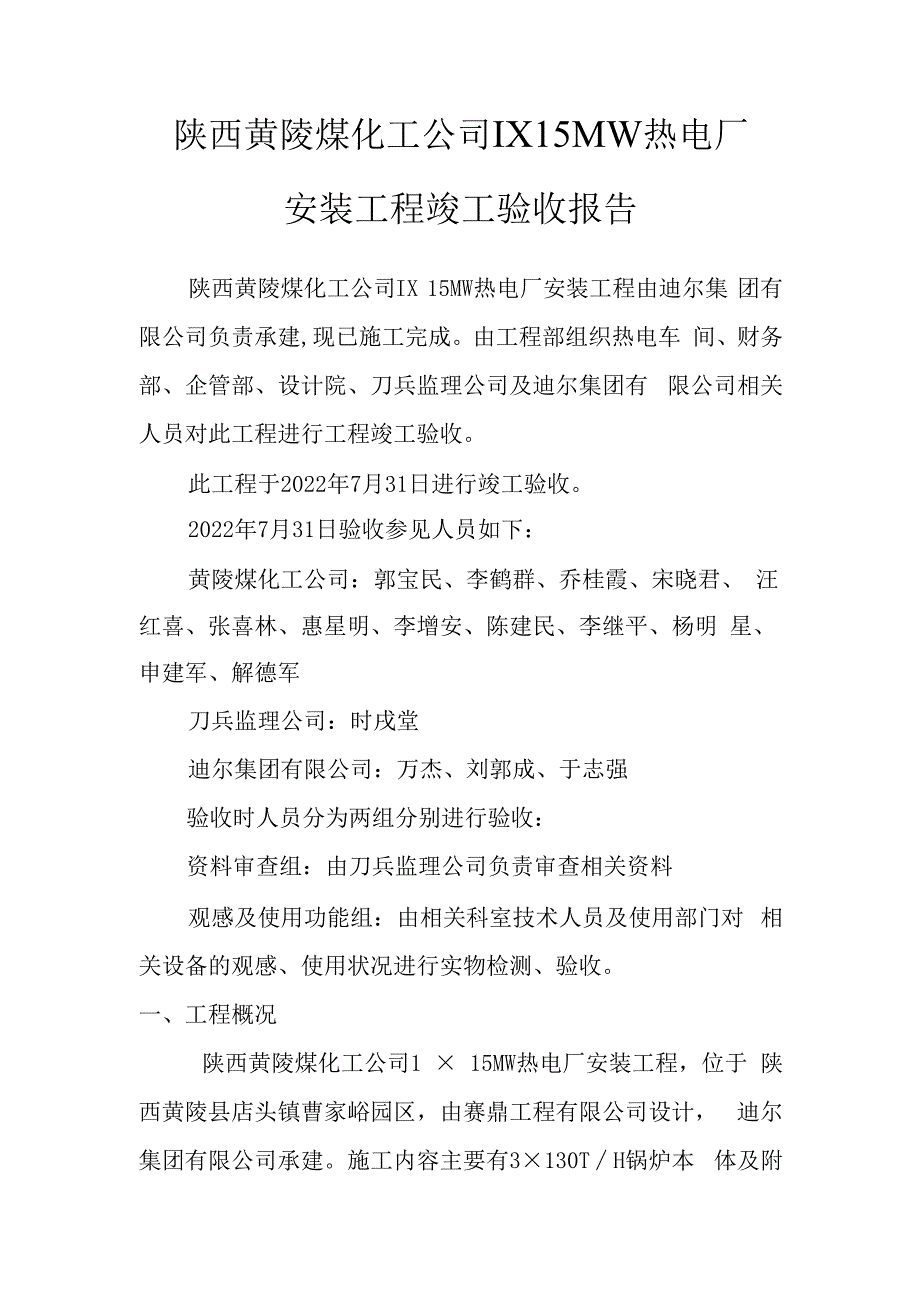

1、陕西黄陵煤化工公司IX15MW热电厂安装工程竣工验收报告陕西黄陵煤化工公司IX 15MW热电厂安装工程由迪尔集 团有限公司负责承建,现已施工完成。由工程部组织热电车 间、财务部、企管部、设计院、刀兵监理公司及迪尔集团有 限公司相关人员对此工程进行工程竣工验收。此工程于2022年7月31日进行竣工验收。2022年7月31日验收参见人员如下:黄陵煤化工公司:郭宝民、李鹤群、乔桂霞、宋晓君、 汪红喜、张喜林、惠星明、李增安、陈建民、李继平、杨明 星、申建军、解德军刀兵监理公司:时戌堂迪尔集团有限公司:万杰、刘郭成、于志强验收时人员分为两组分别进行验收:资料审查组:由刀兵监理公司负责审查相关资料观感及

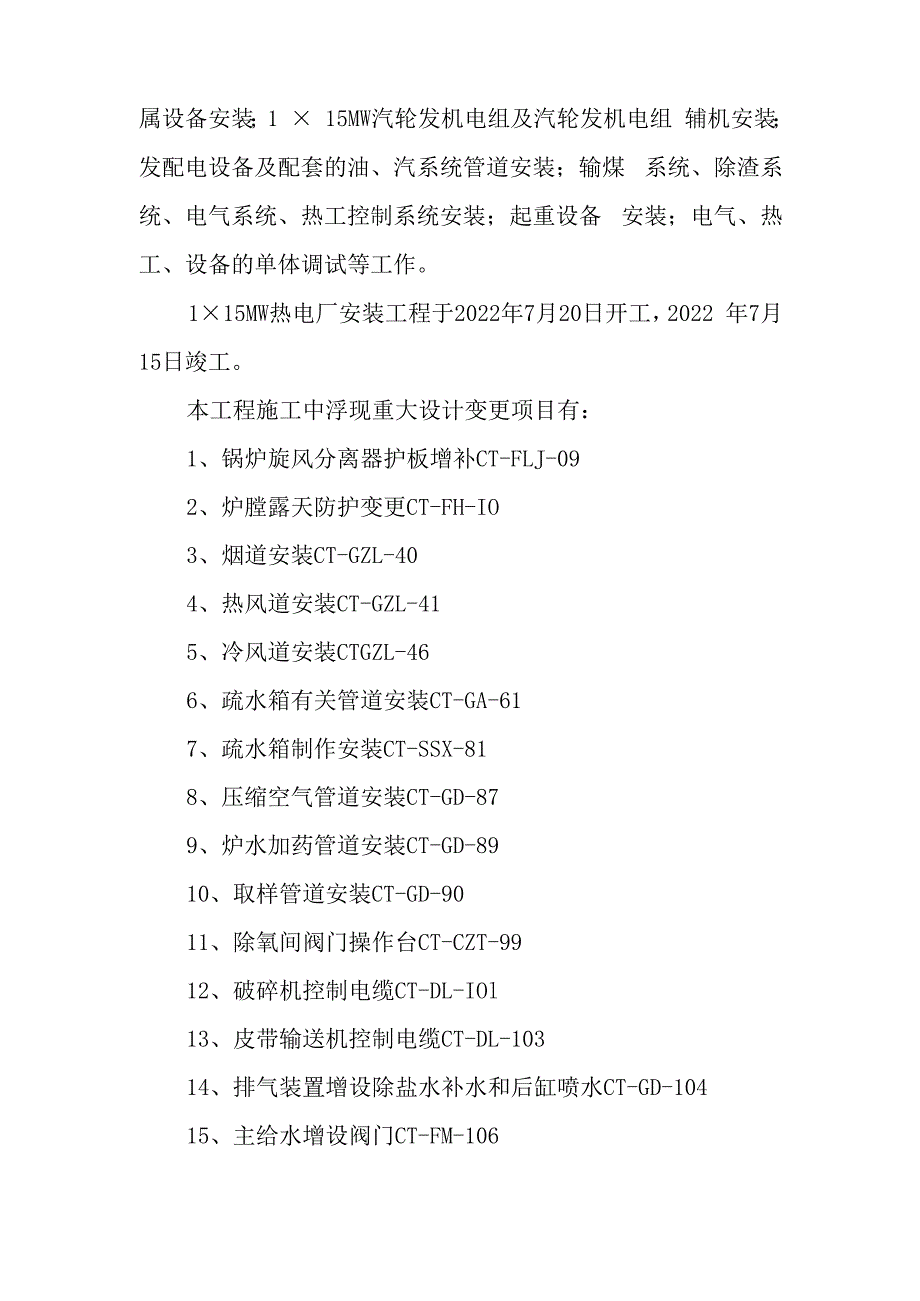

2、使用功能组:由相关科室技术人员及使用部门对 相关设备的观感、使用状况进行实物检测、验收。一、工程概况陕西黄陵煤化工公司1 15MW热电厂安装工程,位于 陕西黄陵县店头镇曹家峪园区,由赛鼎工程有限公司设计, 迪尔集团有限公司承建。施工内容主要有3130TH锅炉本 体及附属设备安装;1 15MW汽轮发机电组及汽轮发机电组 辅机安装;发配电设备及配套的油、汽系统管道安装;输煤 系统、除渣系统、电气系统、热工控制系统安装;起重设备 安装;电气、热工、设备的单体调试等工作。115MW热电厂安装工程于2022年7月20日开工,2022 年7月15日竣工。本工程施工中浮现重大设计变更项目有:1、锅炉旋风分离

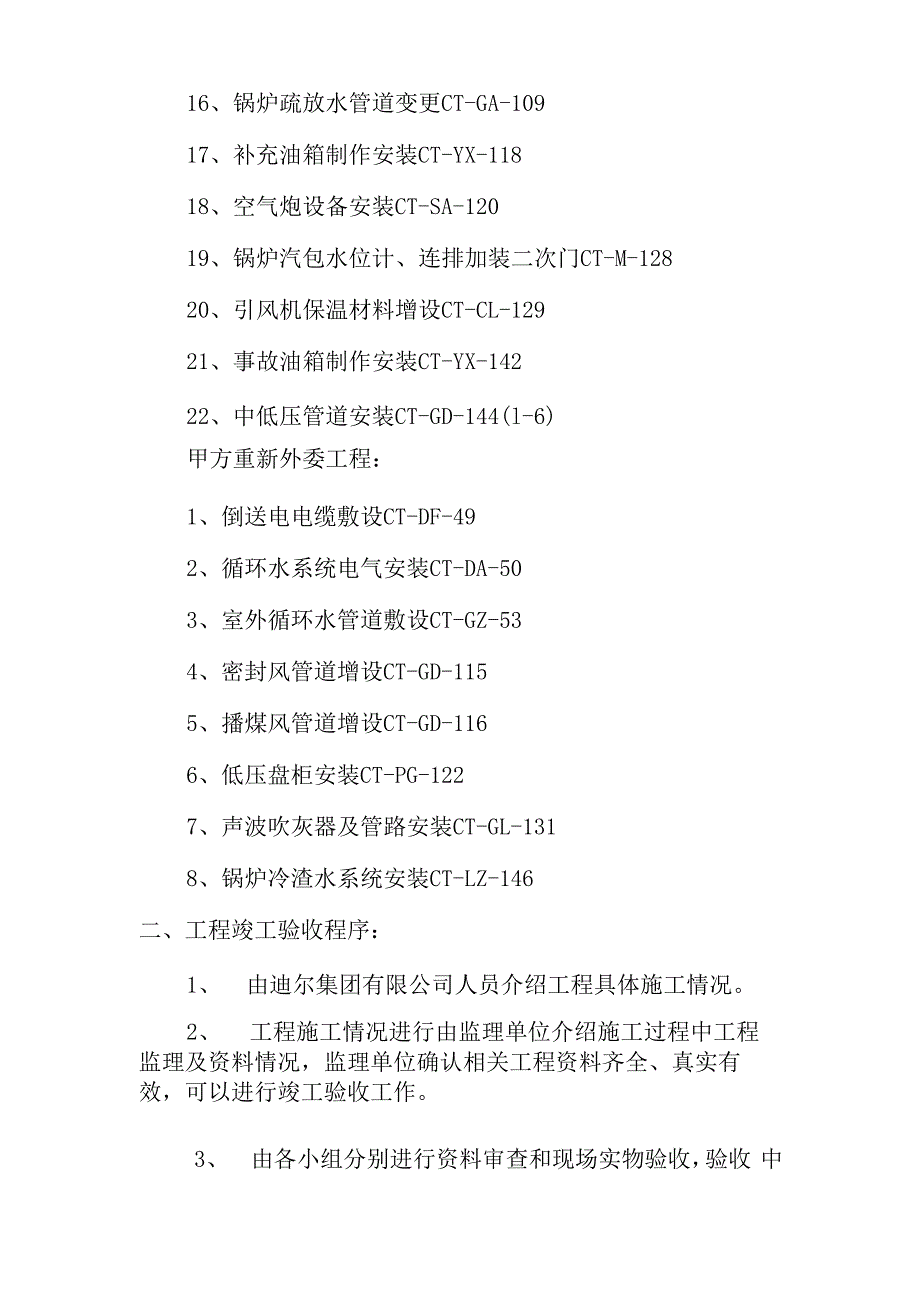

3、器护板增补CT-FLJ-092、炉膛露天防护变更CT-FH-IO3、烟道安装CT-GZL-404、热风道安装CT-GZL-415、冷风道安装CTGZL-466、疏水箱有关管道安装CT-GA-617、疏水箱制作安装CT-SSX-818、压缩空气管道安装CT-GD-879、炉水加药管道安装CT-GD-8910、取样管道安装CT-GD-9011、除氧间阀门操作台CT-CZT-9912、破碎机控制电缆CT-DL-IOl13、皮带输送机控制电缆CT-DL-10314、排气装置增设除盐水补水和后缸喷水CT-GD-10415、主给水增设阀门CT-FM-10616、锅炉疏放水管道变更CT-GA-10917、补
4、充油箱制作安装CT-YX-11818、空气炮设备安装CT-SA-12019、锅炉汽包水位计、连排加装二次门CT-M-12820、引风机保温材料增设CT-CL-12921、事故油箱制作安装CT-YX-14222、中低压管道安装CT-GD-144(l-6)甲方重新外委工程:1、倒送电电缆敷设CT-DF-492、循环水系统电气安装CT-DA-503、室外循环水管道敷设CT-GZ-534、密封风管道增设CT-GD-1155、播煤风管道增设CT-GD-1166、低压盘柜安装CT-PG-1227、声波吹灰器及管路安装CT-GL-1318、锅炉冷渣水系统安装CT-LZ-146二、工程竣工验收程序:1、 由迪
5、尔集团有限公司人员介绍工程具体施工情况。2、 工程施工情况进行由监理单位介绍施工过程中工程 监理及资料情况,监理单位确认相关工程资料齐全、真实有 效,可以进行竣工验收工作。3、 由各小组分别进行资料审查和现场实物验收,验收 中查看实体工程质量是否有缺陷,并现场记录,提出整改要 求。4、 各验收小组就验收过程中发现问题汇总,以通知单 形式下发施工单位进行整改。三、竣工验收结论由迪尔集团有限公司承建的陕西黄陵煤化工公司1 X 15MW热电厂安装工程已完成并投入正常使用,使用过程中未 发现较大问题,工程验收过程中发现的问题已全部整改完 毕。综合各方验收意见,该项目为合格工程,允许进入竣工 决算程序。
6、四、牛1、 验收人员签到表(1份)2、 工程竣工验收表(1份)3、 工程移交证明(1份)4、 工程资料移交证明(1份)二。一四年四月二十三日陕西黄陵煤化工公司1X15MW热电厂安装工程竣工验收报告建设单位:陕西黄陵煤化工有限责任公司监理单位:陕西刀兵建设监理咨询有限公司施工单位:迪尔集团有限公司时 间:二O一四年四月二十三日SMs - 7nik2ll,srN5*单项工程竣工验收报告陕西黄陵煤化工有限责任公司曹家峪园区工程部:IX 15加热电厂安装工程,由迪尔集团有限公司承建,承建方按 照与建设单位签订的“建设工程合同”文件内容,经项目部施工全过 程,严格管理、精心施工。监理部接收到承建方自检、
7、自查、自评竣 工验收申请报告后,我部及时组织安排监理工程师对该项目承建的: 热力系统的3台锅炉本体安装、汽轮发机电组、汽轮发机电组辅机、 发配电设备安装及配套有关油、水、汽系统管道安装;输煤系统、除 灰渣系统、电气系统、热工系统、设备本体防腐保温、电气热工单体 调试。所承建的单项工程按照监理部签发文件“三查、四定”工作程 序进行。三查:1)、查设计漏洞;2)、查是否按图施工;3)、查未完项目。 四定:1)、定人员;2)、定时间;3)、定措施;4)、定标准。和国家“建设工程验收规范”“建设工程安全管理规范”“建设工程监 理规范”所要求:1)、检查资料是否完整;2)、检查构筑物是否合格。 进行了初
8、验,发现需要整改的部位,下发整改通知单,承建方已按规 范要求整改完毕,监理部对申报工程做出了 “竣工验收质量评估报告” 该单项工程具备竣工验收条件,呈请贵部组织并通知有关单位参加该 项目竣工验收。附:“监理工程师质量评估报告” 一份.Ss笺器=sys-Y5S 第scI5g 第H-Y璃,2、工程基本概况工程名称1 X IM热电厂 安装工程结构类型安装工程等级合格工程地点曹家峪园区建造类型建造面积-层数地下-工程开工时间022 年 7 月 21工程竣工验收时间2022年 月 日工程规划许可证号工程施工许可证号监督部门黄陵煤化质监站监督注册编号HKZJ2022087单位名称资质等级建设单位陕西黄陵煤
9、化工有限责任公司甲勘察单位化学工业第二设计勘察公司甲设计单位赛鼎工程有限公司甲监理单位陕西刀兵建设监理咨询有限公司甲施工总包单位迪尔集团有限公司一级工 程 项 目 监 理 人 口 贝姓名职务专业证件编号备注时戌堂项目总监石油化工SGZ0209119朱有明监理工程师安装20020441张磊园监理员实施监理起止时间2022年5月25日至全部结束管鞭资料4、质量评估依据1、监理单位严格按照国家有关法律、法规,有关工程设计文件,监 理合同及建设单位的授权、监理规范、细则及有关质量验收规范为依 据进行检查验收。2、使用的技术标准、规范、规程有: 2.1.电力建设施工质量验收及评价规程DL/T5210.2
10、锅炉机组 2.2.电力建设施工质量验收及评价规程DL/T5210.3汽轮发机电组2. 3.电力建设施工质量验收及评价规程DL/T5210.4热工仪表及 控制装置2.4.电力建设施工质量验收及评价规程DL/T5210.5管道及系统2. 5.电力建设施工质量验收及评价规程DL/T5210. 7焊接工程2. 6.电力建设施工质量验收及评价规程DL/T5210. 8加工配制2. 7.火力发电厂焊接技术规程)DL/T869-20042. 8.电力建设施工及验收技术规范(管道焊缝超声波检验篇)DL/T5048-952. 9.电气装置安装工程电缆路线施工及验收规范GB50168-20222.10. 机械设备
11、安装工程施工及验收通用规范(GB50231-98)2.11. 压缩机、风机、泵安装工程施工及验收规范(GB50275-98)2. 12.设备及管道保温技术通则GB 4272-92;2.1. 13.电力工业锅炉压力容器监察规程DL612-19962.14. 压力容器安全监察规程劳锅字(1990) 8号2.15. 火力发电厂基本建设工程启动及竣工验收规程实施办法5、质量受控情况1、开工前进行图纸会审和技术交底,要求施工单位按照图纸施工, 按施工图工程监理严格监理,对检查出来的质量问题,及时下发监理 工程师通知单,要求施工单位及时整改,并将整改情况上报监理部, 整改合格后,才准予进入下一道工序。2、
12、工程开工前监督施工单位建立、健全质量保证体系,重点落实责 任到位,检查各项管理制度是否健全,加强对每道工序进行自检、互 检和交工艺、交措施、交标准,严格执行国家的验评标准和施工规范, 施工阶段质量控制:施工前对各项准备工作影响质量的各因素进行控 制;施工过程控制:对施工前投入生产要素质量及作业技术状态进行 控制,作业者发挥技术能力,自控行为和管理者的监控行为;竣工验 收控制:施工过程完成的独立、使用价值的产品及资料文档进行质量 控制。加强质量管理,通过一些强有力地措施,使工程质量达到质量 控制点和控制目标。3、要求施工单位严格按照法律、法规、标准、规范及合同文件施工, 对于过程的每道环节、部位
13、,对其质量进行检查,对其质量合格后签 字验收。4、我们采取实测手段,测定质量特定指标,分析检测数据,进行整 理、分析、找出规律,判断效果是否达到质量标准。如质量不符合规 定,采取措施纠正,如质量符合要求予以确认。5、对于现场原材料、半成品、工序过程或者工程产品质量采取目测法、 量测法试验法和无损检测法。6、安排监理人员进行旁站,对主控部位跟踪平行检查,做好资料数 据记录,将施工现场对质量控制的实际情况及时反馈到监理部,监理 部技师予以决策。7、要求施工单位按程序报验,资料同步,先自检,合格后再报验, 在工程竣工前采取三查四定要求:一查设计漏洞,二查是否按图纸施 工,三查未完工程;四定:一定人员
14、,二定时间,三定指标,四定标 准。严格按照工程验收规范执行。8、定期召开工地例会,组织项目经理进行工作交流,解决实际存在 的质量问题,安全问题,监理工程师就工地现场存在的质量问题、安 全问题,及时通报给各施工单位的负责人,让他们制定方案和措施, 并上报监理部审批后,监理工程师催促施工单位按方案执行。9、监理部检测使用的主要仪器:水准仪、经纬仪、靠尺、对角测量 尺、塞尺、反光镜、面格网、焊接测量尺、内外直角尺、钢卷尺、游 标卡尺、空鼓锤、混凝土回弹仪等。对各种原材料进行严格按批量复检,复检合格后才干准许使用在该工 程上。严禁不合格伪劣产品用在工程上,任何材料在使用前监理工程 师均要求施工单位填写
15、材料报验单,说明材料来源、产地、规格及使 用部位。对需要报检的材料,见证取样后陪同施工单位送检。由于监 理人员工作到位,施工单位积极给与配合,保证了原材料的质量,各 种设备在开工前报验,均能正常工作,满足该工程项目要求。6、质量保证资料核查1、工程安全和功能检验资料核查及主要功能抽查:基本齐全、符合验收规范要求。2、工程质量控制资料核查:基本齐全,符合验收规范要求。3、工程观感质量检查:经项目监理部检查,工程观感良好。4、工程资料4. 1.工程安全和功能检验资料核查及主要功能抽检序号项目资料名称份数核查意见及结果1起重机械安装:佥测报告及合格证23齐全、有效、符合要求2压力容器安装佥测报告及合格证6 齐
