人民医院新院区住院部筏板基础模板 技术交底表.docx

上传人:p** 文档编号:494339 上传时间:2023-09-21 格式:DOCX 页数:5 大小:22.96KB
下载 相关 举报
人民医院新院区住院部筏板基础模板 技术交底表.docx_第1页
第1页 / 共5页
人民医院新院区住院部筏板基础模板 技术交底表.docx_第2页
第2页 / 共5页
人民医院新院区住院部筏板基础模板 技术交底表.docx_第3页
第3页 / 共5页
人民医院新院区住院部筏板基础模板 技术交底表.docx_第4页
第4页 / 共5页
人民医院新院区住院部筏板基础模板 技术交底表.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《人民医院新院区住院部筏板基础模板 技术交底表.docx》由会员分享,可在线阅读,更多相关《人民医院新院区住院部筏板基础模板 技术交底表.docx(5页珍藏版)》请在第壹文秘上搜索。

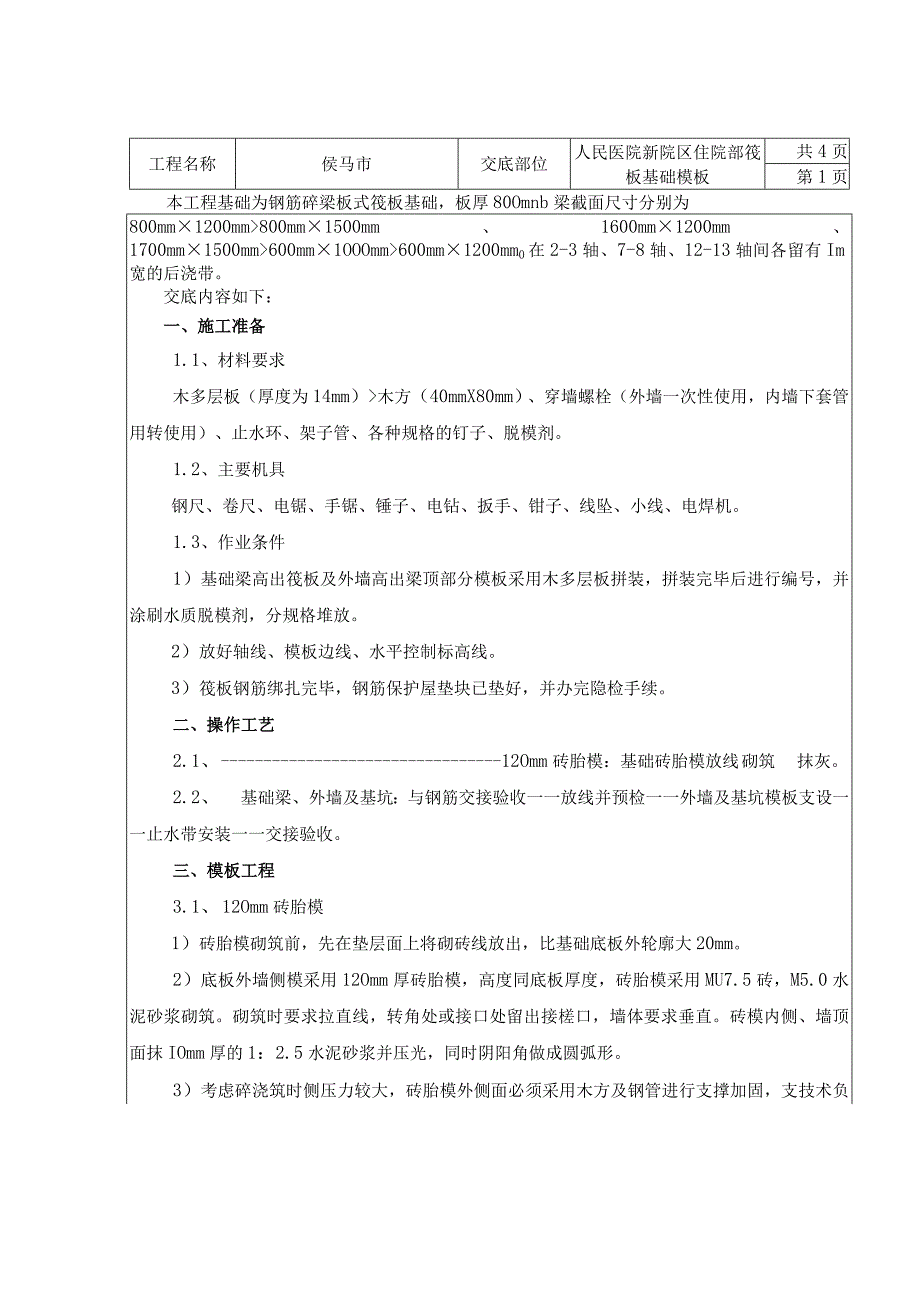

1、工程名称侯马市交底部位人民医院新院区住院部筏板基础模板共4页第1页本工程基础为钢筋碎梁板式筏板基础,板厚80Omnb梁截面尺寸分别为800mm1200mm800mm1500mm、1600mm1200mm、1700mm1500mm600mm1OOOmm600mm1200mm0在2-3轴、7-8轴、12-13轴间各留有Im宽的后浇带。交底内容如下:一、施工准备1.1、材料要求木多层板(厚度为14mm)木方(40mmX80mm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、止水环、架子管、各种规格的钉子、脱模剂。1.2、主要机具钢尺、卷尺、电锯、手锯、锤子、电钻、扳手、钳子、线坠、小线、电焊机。

2、1.3、作业条件1)基础梁高出筏板及外墙高出梁顶部分模板采用木多层板拼装,拼装完毕后进行编号,并涂刷水质脱模剂,分规格堆放。2)放好轴线、模板边线、水平控制标高线。3)筏板钢筋绑扎完毕,钢筋保护屋垫块已垫好,并办完隐检手续。二、操作工艺2.1、 12Omm砖胎模:基础砖胎模放线砌筑抹灰。2.2、 基础梁、外墙及基坑:与钢筋交接验收一一放线并预检一一外墙及基坑模板支设一一止水带安装一一交接验收。三、模板工程3.1、 12Omm砖胎模1)砖胎模砌筑前,先在垫层面上将砌砖线放出,比基础底板外轮廓大20mm。2)底板外墙侧模采用12Omm厚砖胎模,高度同底板厚度,砖胎模采用MU7.5砖,M5.0水泥砂

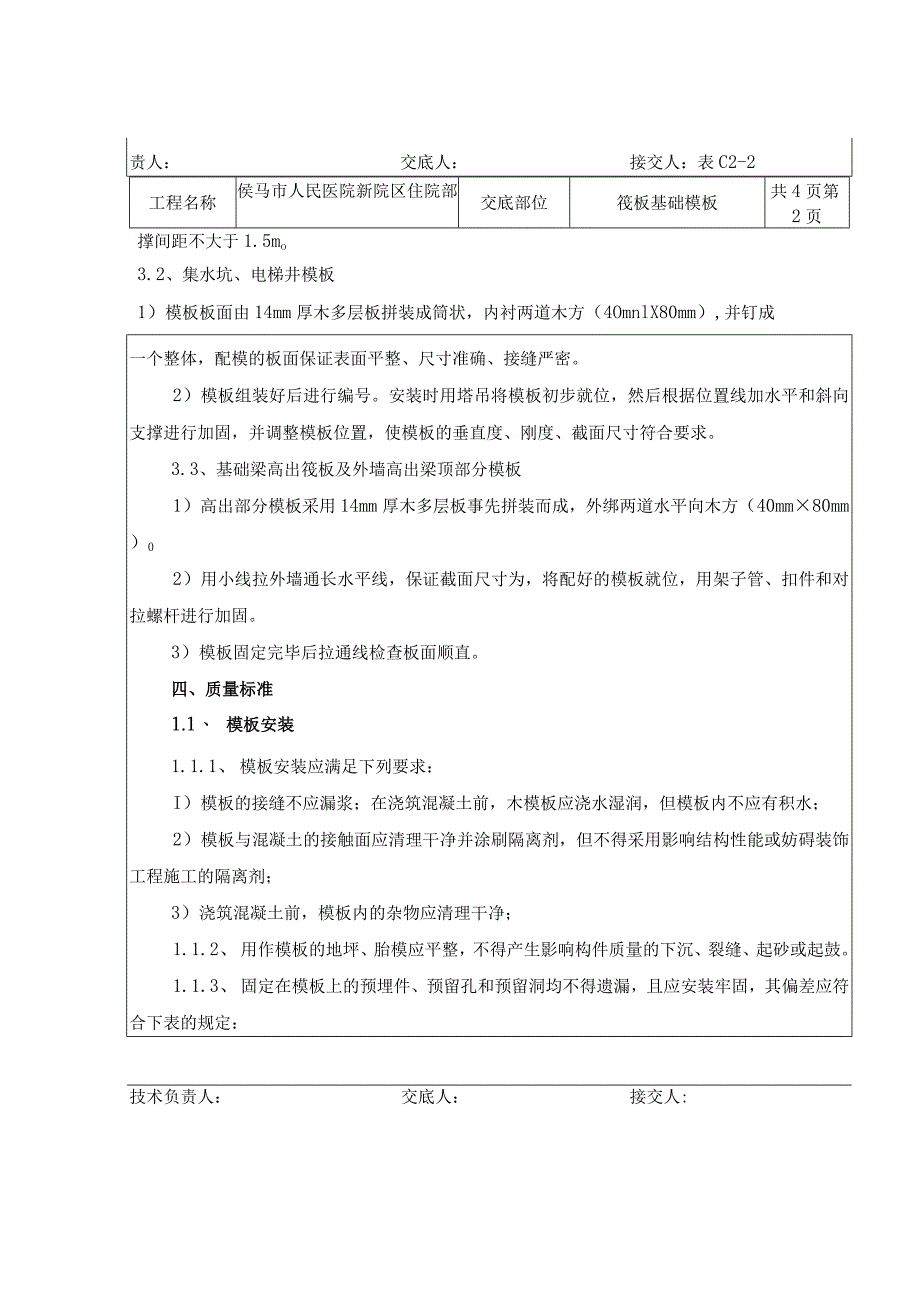

3、浆砌筑。砌筑时要求拉直线,转角处或接口处留出接槎口,墙体要求垂直。砖模内侧、墙顶面抹IOmm厚的1:2.5水泥砂浆并压光,同时阴阳角做成圆弧形。3)考虑碎浇筑时侧压力较大,砖胎模外侧面必须采用木方及钢管进行支撑加固,支技术负责人:交底人:接交人:表C2-2工程名称侯马市人民医院新院区住院部交底部位筏板基础模板共4页第2页撑间距不大于1.5mo3.2、集水坑、电梯井模板1)模板板面由14mm厚木多层板拼装成筒状,内衬两道木方(4OmnlX80mm),并钉成一个整体,配模的板面保证表面平整、尺寸准确、接缝严密。2)模板组装好后进行编号。安装时用塔吊将模板初步就位,然后根据位置线加水平和斜向支撑进行

4、加固,并调整模板位置,使模板的垂直度、刚度、截面尺寸符合要求。3.3、基础梁高出筏板及外墙高出梁顶部分模板1)高出部分模板采用14mm厚木多层板事先拼装而成,外绑两道水平向木方(40mm80mm)02)用小线拉外墙通长水平线,保证截面尺寸为,将配好的模板就位,用架子管、扣件和对拉螺杆进行加固。3)模板固定完毕后拉通线检查板面顺直。四、质量标准1.1、 模板安装1.1.1、 模板安装应满足下列要求:I)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;3)浇筑混凝土前,模板内

5、的杂物应清理干净;1.1.2、 用作模板的地坪、胎模应平整,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。1.1.3、 固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合下表的规定:技术负责人:交底人:接交人:表C2-2工程名称侯马市人民医院新院区住院部交底部位筏板基础模板共4页第3页预埋件和预留孔洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺寸+10,04.1.4、现浇结构模板安装的偏差应符合下表规定:现浇结构模板安装的允许偏差项目允许偏差(m

6、)轴线彳立置5截面尺寸基础10梁4,-5相邻两板表面高低差2表面平整度5注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。4.1. 5在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。1.2、 模板拆除4. 2.1后浇带模板的拆除和支顶应按施工技术方案执行。5. 2.2侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。6. 2.3拆除的模板和支架宜分散堆放并及时清运。五、成品保护5.1预组拼的模板要有存放场地,场地要平整夯实。模板平放时,要有木方垫架。立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放分散模板和配件。技术负责人:交底人:接交人:表C2-2T知夕由侯马市人民医院新院区六在力?什史珀苴PP班如工程名称住院部交底部位筏板基础模板共4页第4页5.2拆除模板时,不得用大锤、撬棍硬砸猛撬,以免混凝土的外形和内部受到损伤。5.3拆下的模板,如发现模板不平或破损变形应及时修理。5.4在使用过程中应加强管理,分规格堆放。技术负责人:交底人:接交人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
