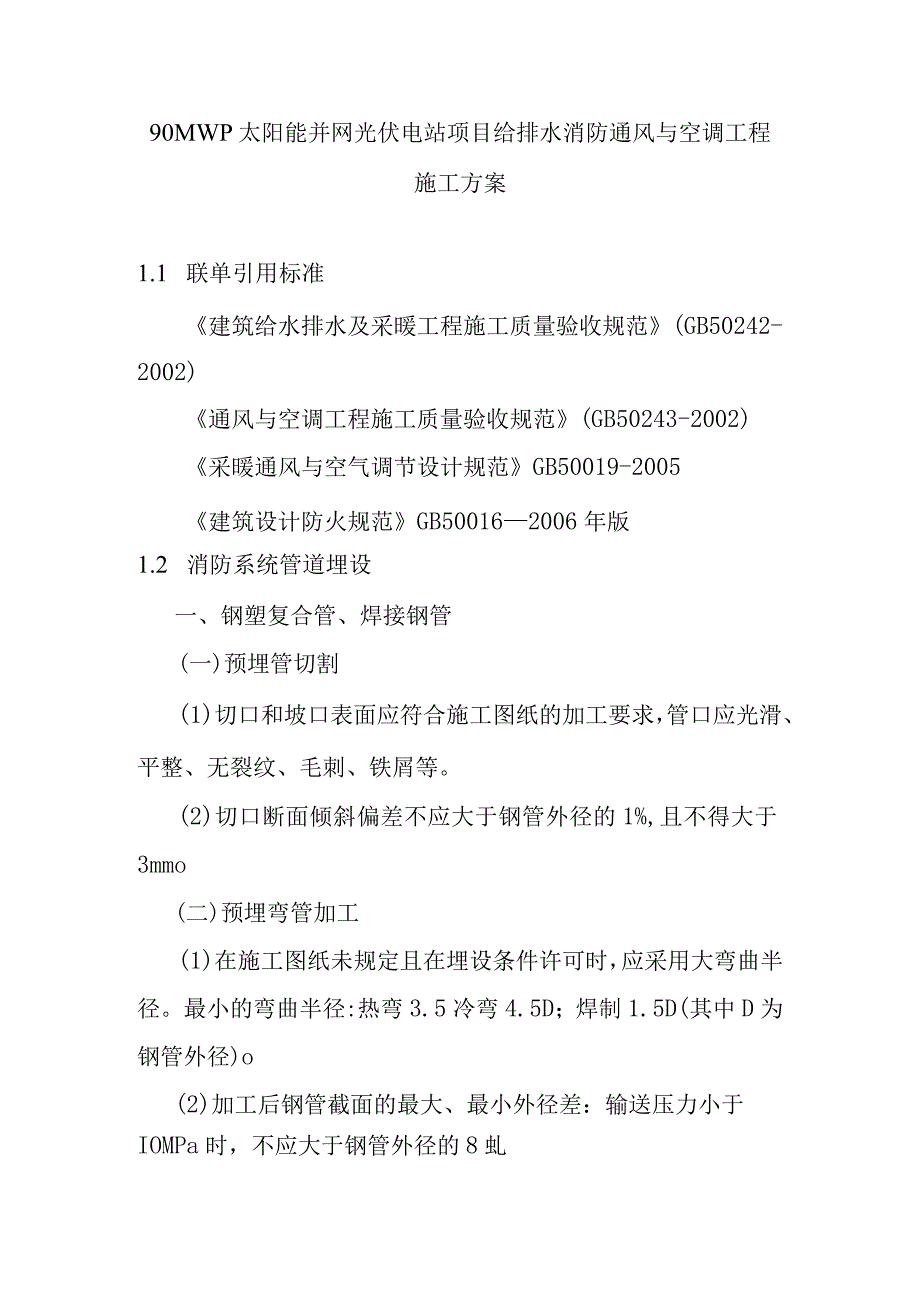

1、90MWP太阳能并网光伏电站项目给排水消防通风与空调工程施工方案1.1 联单引用标准建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)通风与空调工程施工质量验收规范(GB50243-2002)采暖通风与空气调节设计规范GB50019-2005建筑设计防火规范GB500162006年版1.2 消防系统管道埋设一、钢塑复合管、焊接钢管(一)预埋管切割(1)切口和坡口表面应符合施工图纸的加工要求,管口应光滑、平整、无裂纹、毛刺、铁屑等。(2)切口断面倾斜偏差不应大于钢管外径的1%,且不得大于3mmo(二)预埋弯管加工(1)在施工图纸未规定且在埋设条件许可时,应采用大弯曲半径。最小的弯

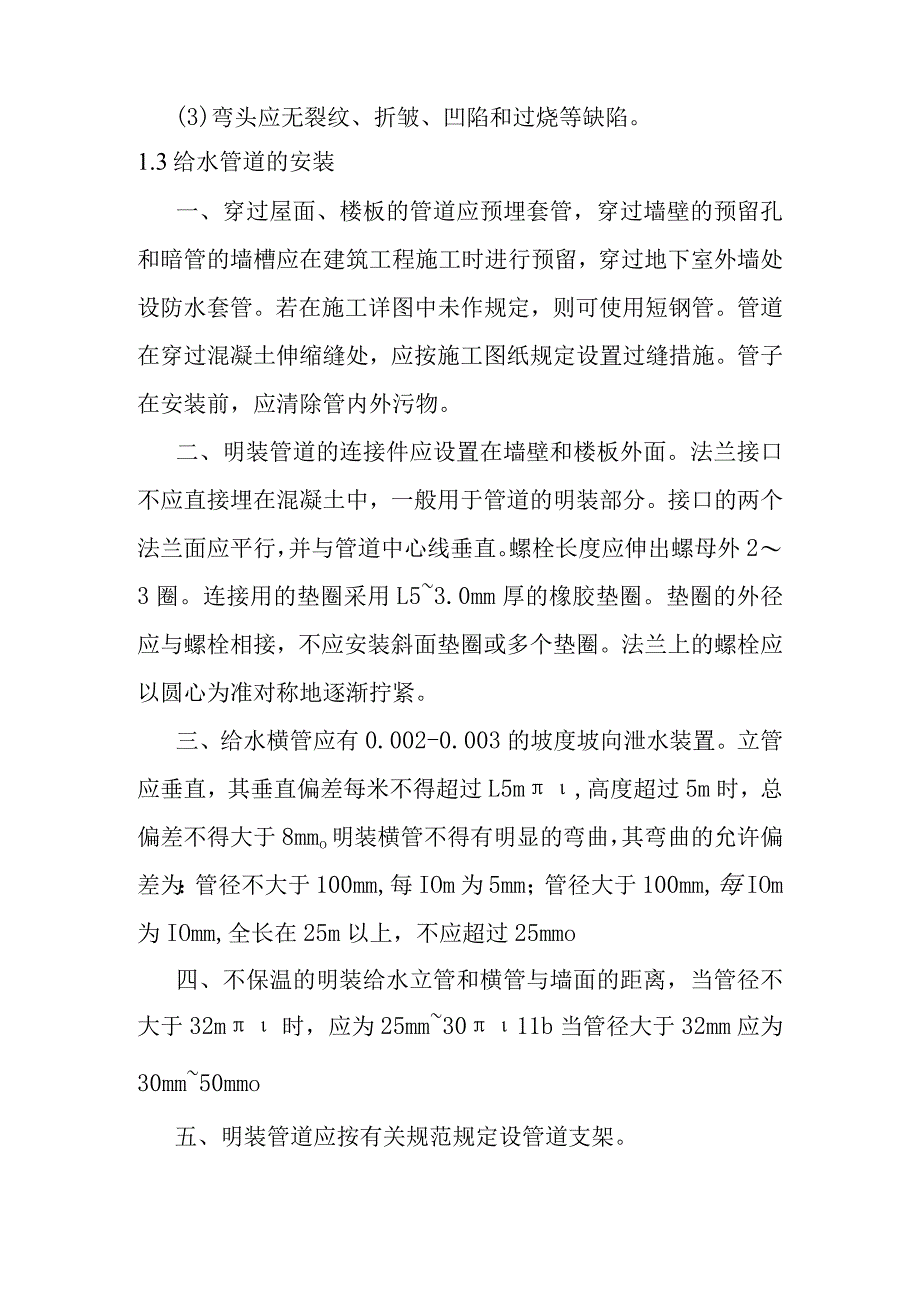

2、曲半径:热弯3.5冷弯4.5D;焊制1.5D(其中D为钢管外径)o(2)加工后钢管截面的最大、最小外径差:输送压力小于IOMPa时,不应大于钢管外径的8虬(3)弯头应无裂纹、折皱、凹陷和过烧等缺陷。1.3给水管道的安装一、穿过屋面、楼板的管道应预埋套管,穿过墙壁的预留孔和暗管的墙槽应在建筑工程施工时进行预留,穿过地下室外墙处设防水套管。若在施工详图中未作规定,则可使用短钢管。管道在穿过混凝土伸缩缝处,应按施工图纸规定设置过缝措施。管子在安装前,应清除管内外污物。二、明装管道的连接件应设置在墙壁和楼板外面。法兰接口不应直接埋在混凝土中,一般用于管道的明装部分。接口的两个法兰面应平行,并与管道中心

3、线垂直。螺栓长度应伸出螺母外23圈。连接用的垫圈采用L53.0mm厚的橡胶垫圈。垫圈的外径应与螺栓相接,不应安装斜面垫圈或多个垫圈。法兰上的螺栓应以圆心为准对称地逐渐拧紧。三、给水横管应有0.002-0.003的坡度坡向泄水装置。立管应垂直,其垂直偏差每米不得超过L5m,高度超过5m时,总偏差不得大于8mmo明装横管不得有明显的弯曲,其弯曲的允许偏差为:管径不大于100mm,每IOm为5mm;管径大于100mm,每IOm为IOmm,全长在25m以上,不应超过25mmo四、不保温的明装给水立管和横管与墙面的距离,当管径不大于32m时,应为25mm3011b当管径大于32mm应为30mm50mmo

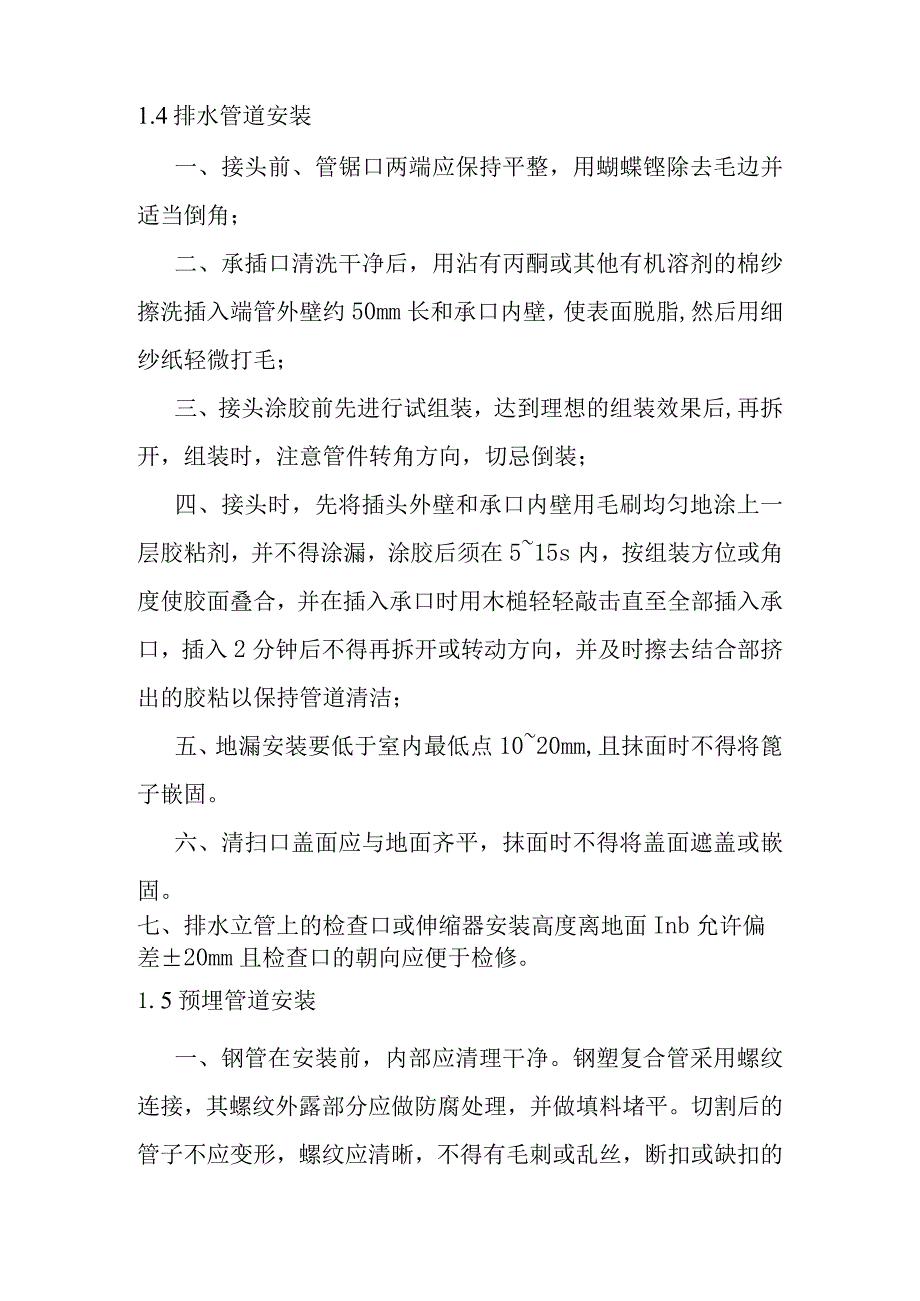

4、五、明装管道应按有关规范规定设管道支架。1.4排水管道安装一、接头前、管锯口两端应保持平整,用蝴蝶铿除去毛边并适当倒角;二、承插口清洗干净后,用沾有丙酮或其他有机溶剂的棉纱擦洗插入端管外壁约50mm长和承口内壁,使表面脱脂,然后用细纱纸轻微打毛;三、接头涂胶前先进行试组装,达到理想的组装效果后,再拆开,组装时,注意管件转角方向,切忌倒装;四、接头时,先将插头外壁和承口内壁用毛刷均匀地涂上一层胶粘剂,并不得涂漏,涂胶后须在515s内,按组装方位或角度使胶面叠合,并在插入承口时用木槌轻轻敲击直至全部插入承口,插入2分钟后不得再拆开或转动方向,并及时擦去结合部挤出的胶粘以保持管道清洁;五、地漏安装要

5、低于室内最低点1020mm,且抹面时不得将篦子嵌固。六、清扫口盖面应与地面齐平,抹面时不得将盖面遮盖或嵌固。七、排水立管上的检查口或伸缩器安装高度离地面Inb允许偏差20mm且检查口的朝向应便于检修。1.5预埋管道安装一、钢管在安装前,内部应清理干净。钢塑复合管采用螺纹连接,其螺纹外露部分应做防腐处理,并做填料堵平。切割后的管子不应变形,螺纹应清晰,不得有毛刺或乱丝,断扣或缺扣的尺寸不得大于管螺纹全长的10%o水泵房内给水设备进出水管以及管道阀门连接处采用法兰连接,二次镀锌。埋在混凝土内或室外埋地的焊接钢管应按有关规定做防腐保护处理。二、直管段上两相邻环缝间距:当公称直径大于或等于150mm时

6、,不应小于150mm;当公称直径小于150mm时,不应小于管子外径。三、管道的任何位置不得有十字形焊缝。四、焊缝距离弯管(不包括压制或热推弯管)起弯点不得小于100mm,且不得小于管子外径。五、避免在管道焊缝及其边缘上开孔。六、管道的焊接坡口型式和尺寸,应符合施工图纸的规定。七、管道组接时,应清除焊面及坡口两侧30mm范围内的油污、铁锈、毛刺及其他附着物。清理合格后应及时焊接。八、焊接环境应符合本技术条款有关的规定。九、钢管采用螺纹连接时,管节的切口断面应平整,偏差不得超过一扣,丝扣应光洁,不得有毛刺、乱丝,缺丝总长不得超过丝扣全长的10%,接口紧固后宜露出23扣螺纹。卜、测量管为不锈钢管,其

7、安装部位及安装质量应满足水泵水轮机厂家的技术要求。1.6卫生器具的安装一、所有卫生器具的规格、型号、颜色均应按施工图纸规定的标准选择。采购前须向监理人提交设备购置清单,清单中须注明卫生器具的规格、型号、颜色、数量和价格,经监理人认可批准后方可进行采购。二、卫生器具安装前,应仔细检查设备是否合格。卫生器具和给排水配件的镀格件零件须完整,器具与管道的接口须严密,无渗漏现象;阀门、龙头等部件应开关灵活。其平面的安装位置及卫生器具的给排水配件安装尺寸应符合施工详图规定。卫生间内的地面应有1%的坡度,坡向地漏。地漏位置处为地面最低点,地漏篦子顶面应比地面低5mmo三、所有的卫生器具及附件均要求选用节水型的设施。四、各种卫生器具的安装应符合国家有关规范、规程的要求。五、卫生洁具的安装应布置合理、美观。与管道连接部位应做好密封,防止渗漏。
