1、医院门诊综合楼业务辅助楼工程施工机械使用计划及管理措施1.1塔式起重机的计算及使用选择本工程塔式起重机主要是用于钢筋、模板、钢构件、设备等材料、设备的垂直运输。从场地条件、工程量大小、结构外型尺寸、塔吊的吊装能力(主要考虑设备吊装)及塔吊的工作区域考虑,结合现场踏斟情况,门诊综合楼现场设置1台自升式QTZ63(55m)塔吊,业务辅助楼现场设置1台自升式QTZ40(42m)塔吊,具体位置详见施工阶段平面布置图。主体施工阶段平面布置图。1)门诊综合楼塔吊需用量计算塔吊需用台数:Ni=QiXK/(qiXTiXb地下室i)公式中Ni某期间机械需用量;Qi一一某期间需完成的工程量;qi机械的产量指标;T
2、i某期间(机械施工)的天数;bi工作班次。单班为1,双班为2;K不均衡系数。一般取LlL4,吊装(装卸)作业取2.0。本工程塔吊主要用于吊装、装卸材料,K值取2;考虑某市对工地的夜晚施工管理严格,而且工程质量要求高,bi取单班为1;根据招标文件的总工期要求,结合本工程的施工部署,塔吊主体施工阶段需要塔吊的施工日历天数Ti为295天。结构施工需要完成以下工程量:钢筋工程量Ql=1500t;竖向结构模板:5420m2;水平模板面积:28600m2;模板共计:5420+28600=34020m2,总重量约为Q2=34020m20.011tm2=374.2t;木杨所需量Q3=412m30.4tm3=1
3、64.8t;外脚手架钢管重Q5=180t,内脚手架Q6=230t;合计:Qi=1500+374.2164.8+180+230=2449t,机械产量指标qi的计算:塔吊每个吊次需要1520分钟,每个台班按8小时考虑,可以完成60X8/20=24次,根据建筑物的建筑尺寸,拟选55m半径塔吊验算,平均每个吊次吊重L5t;再考虑实际施工中塔吊并非连续作业,利用系数为0.80.8=0.64,得出qi=24XL5X0.64=23.04吨/台班;所以Ni=QiK/(qiTibi)=24492/(23.04295l)=0.72台,考虑覆盖整个现场,取1台可以满足结构施工阶段的吊运工程量的需求。2)塔吊基础根据

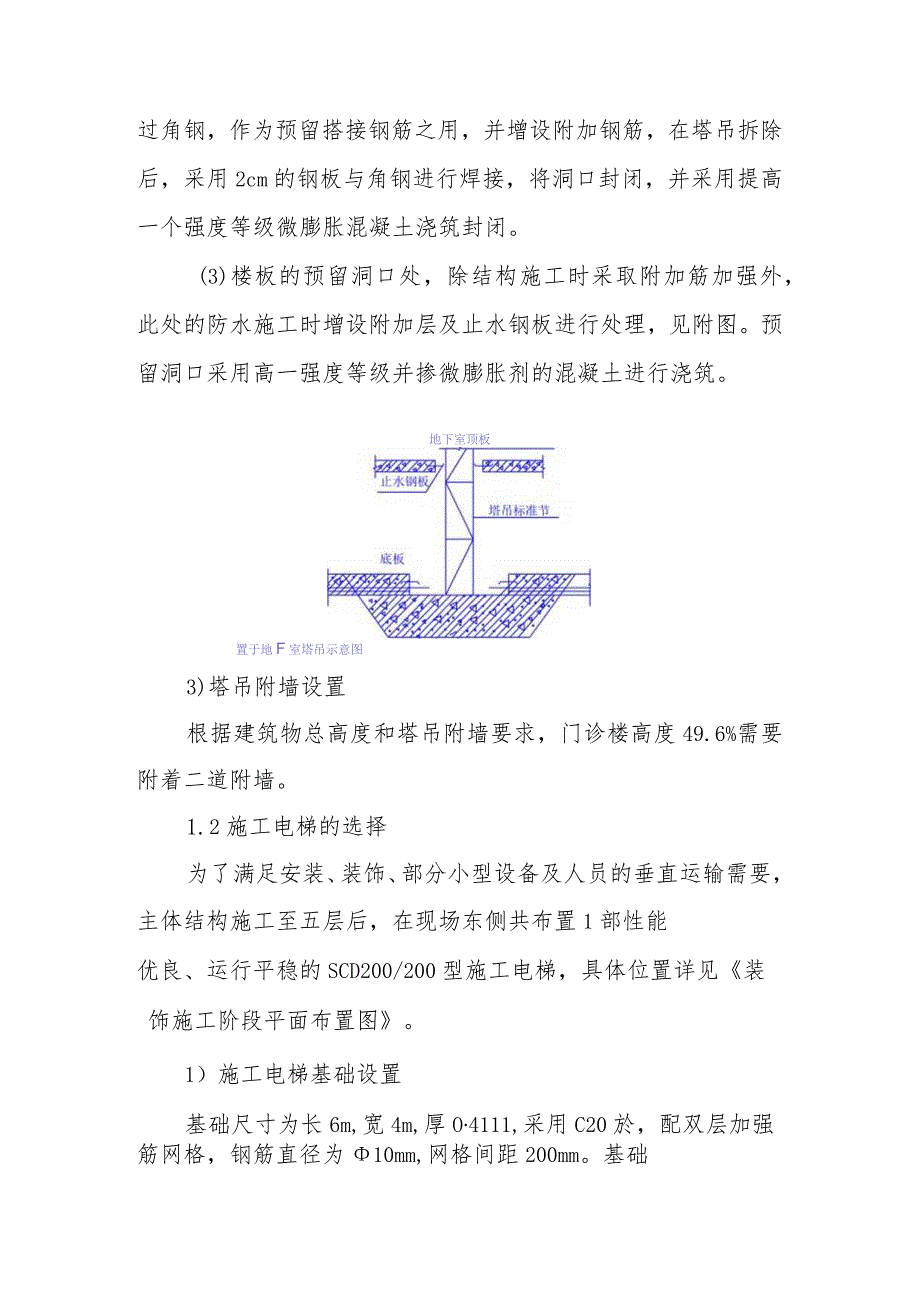

4、现场踏堪情况,原施工单位塔吊布置天裙楼中,我公司将利用原有塔吊基础进行施工部署,将塔吊放置在基坑内,处理方式如下:(1)塔吊基础放置在垫层下,在该处的防水采用增设附加层及止水钢板等措施进行处理,底板钢筋采用搭接方式,并增设附加钢筋。(2)在穿地下室顶板处,结构施工时预埋角钢,此处钢筋穿过角钢,作为预留搭接钢筋之用,并增设附加钢筋,在塔吊拆除后,采用2cm的钢板与角钢进行焊接,将洞口封闭,并采用提高一个强度等级微膨胀混凝土浇筑封闭。(3)楼板的预留洞口处,除结构施工时采取附加筋加强外,此处的防水施工时增设附加层及止水钢板进行处理,见附图。预留洞口采用高一强度等级并掺微膨胀剂的混凝土进行浇筑。地下
5、室顶板置于地F室塔吊示意图3)塔吊附墙设置根据建筑物总高度和塔吊附墙要求,门诊楼高度49.6%需要附着二道附墙。1.2施工电梯的选择为了满足安装、装饰、部分小型设备及人员的垂直运输需要,主体结构施工至五层后,在现场东侧共布置1部性能优良、运行平稳的SCD200/200型施工电梯,具体位置详见装饰施工阶段平面布置图。1)施工电梯基础设置基础尺寸为长6m,宽4m,厚O4111,采用C20於,配双层加强筋网格,钢筋直径为10mm,网格间距200mm。基础滑,保证水l1000o 基2)施工电梯附墙设置附墙系统采用I型间接附墙,附墙点选择于结构框架柱上,每两层设附墙一次。附墙形式如下图:L3混凝土输送泵
6、选择及计算1)混凝土泵数量选择混凝土泵需用台数:Ni=Qi/(qiTi)Ni某期间机械需用量;Qi一一某期间需完成的工程量;qi机械的产量指标;Ti混凝土浇筑时间;按施工区段划分,本工程一层至三层顶板为混凝土最大浇筑量,混凝土量420m同时考虑泵送距离选用HBT80混凝土泵,每台混凝土泵每小时有效泵送量为4511计划浇筑时间为6:00次日6:00共计24小时,贝!:混凝土泵需用台数Ni=Qi/(qiXTi)=420/(45X24)=0.38;根据计算可知,配备一台混凝土输送泵可满足施工需要。在混凝土浇筑时,我单位将事先和周围居民及有关部门做好协商沟通工作,确保混凝土浇筑连续性。根据地上结构流水
7、段划分,地上墙体、顶板最大混凝土浇筑量为420m地上结构施工配备1台HBT80混凝土泵。另外在整个结构施工期间为确保实现混凝土的连续浇筑,避免施工不利因素影响,现场备用一台HBT80混凝土泵。为加快施工进度,在一层至三层施工中,我公司将采用汽车泵配合浇灌混凝土。2)混凝土泵位置确定考虑施工现场狭小,施工道路布置和混凝土罐车出入方便,在建筑物东侧布置1台HBT80混凝土泵,具体位置详见主体施工阶段平面布置图。1.4其他机械设备的选择施现场按照不同的施工阶段的要求,配备足够的机械设备。详见结构施工阶段拟投入的主要施工机械设备表;装饰施工阶段拟投入的主要施工机械设备表;机电安装施工阶段拟投入的主要施
8、工机械设备表。结构施工阶段拟投入主要施工机械设备表序号机械或备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1塔吊QTZ631Zx国产2006751.5t结构2塔吊QTZ401台国产2007551.Ot结构3物料提升机SSBlOO2台国产2007101.Ot结构4施工电梯SCD200/2001部国产20064022000kg结构装饰5社输送泵HBT802Zx国产20052080m3h结构6布料机R-121台国产2006结构7空压机W-O.9/81台国产200510结构8钢筋套丝机2台国产20075结构9对焊机UN-1001台国产20088结构1O切断机GJ40-1、G
9、J502台国产20084结构11弯曲机CW-40-12台国产20084.5结构12钢筋调直机GT4-141台国产200636结构13木工刨床MQ423B3台国产20074结构14木工锯床MT5003台国产20074结构15木工压刨MB104-12台国产20084结构16交流电焊机BX1-3001台国产20078结构17砂浆搅拌机JS1502台国产200715装修18发电机组150kVA1台国产2005100全过程装饰施工阶段拟投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1压刨机AP-ION1台国产20071.35装修2空气压缩机
10、ZV-O.61台国产20061.5装修3转向切割机LS-10302台国产20071.38装修4电锯牧田3台日本20081.5装修5小罗机DH-6353台国产20080.44装修6直钉枪日立3台0本20080.58装修7蚊钉枪日立3台0本20080.58装修8手电钻牧田5台日本20070.55装修9电焊机牧田2台0本20071装修10冲击钻HR201105台国产20080.6装修11台钻HYD-IO01台国产20070.3装修12云石锯8210N2台国产20070.86装修13打磨机AlOSF6台国产20080.5装修14砂轮切割机TCH-355HA4台国产20081.5装修15喷枪5台国产20
11、080.5装修16砂带机日立3台0本20080.8装修17腻子搅拌机5台国产20080.8装修18台式钻床BH-21台国产20084装修19铝材切割机DG140/021台国产20083装修20注胶枪20支国产20080.5装修机电安装施工阶段拟投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1剪板机Qll-31台国200121200产72联合咬口机YWLYZL2台国产200733单平咬口机YZD2台国产200734电动开孔器DHT8/4.54台国产20081.95手动折方机WSl.520001台国产20071.56手动拉钾钳5把国产20087电动葫芦5吨3国产2007158手动葫芦5国产20089管子切断机15-602台国产20081.510管子切断机15-602台国产20087.511电动套丝机1/242台国产2008912电动破108-1331台国2003口机产713钢管滚槽机GMT9/6-031台
